项目计划如何制定才靠谱?WBS、甘特图、里程碑一次讲清

很多团队觉得“项目计划不好做”,其实不是难,而是没抓住方法论的核心。 项目计划不是排日历,也不是写大纲,它是一种“把未来的工作结构化、可控化”的技术活。

这篇文章我将把 WBS、甘特图、里程碑三件套 讲清楚,也讲讲企业里真正能落地的做法,不讲套话。

你要是把这篇理解透了,你对项目管理的认知会提升一个层级。

一、项目计划总不靠谱的底层原因

先说个很多人不愿意承认的事实: 90% 项目计划的不靠谱,根本原因都是“没有清晰拆分工作”。

你让一个项目经理把未来三个月的进度画成甘特图,他基本能画出个样子; 可你让他把项目拆成 300 个工作包,他就开始犹豫了。

因为“拆分工作”这件事是高度认知化的过程,它要求你真正理解业务、理解逻辑、理解依赖关系。

再补一句残酷但真实的经验: 没有经过充分共识的计划,一定不靠谱。

计划不是 PM 的个人作品,是团队要一起兑现的承诺。 计划要靠谱,靠的是结构、逻辑、节奏,而不是靠“希望”和“人品”。

下面我们讲方法。

  https://s.fanruan.com/739bg

二、WBS:项目计划的地基

很多人都听过 WBS (Work Breakdown Structure,工作分解结构),但多数团队其实没有真正“用好”。

我们先把 WBS 的本质讲透:WBS 的本质,是把目标拆成可交付的 最小工作单元 ,这些单元加起来刚好能完成整个项目。

三句话能判断你的 WBS 做得好不好:

  1. 有没有覆盖全部交付物?
  2. 每个工作包是不是独立、可评估?
  3. 别人看得懂吗?

如果 WBS 连这些都做不到,那甘特图只能靠“拍脑袋”,节点只能靠“估”。

WBS 怎么拆?

我以简道云--项目管理系统为例,演示给大家看:

思路如下:

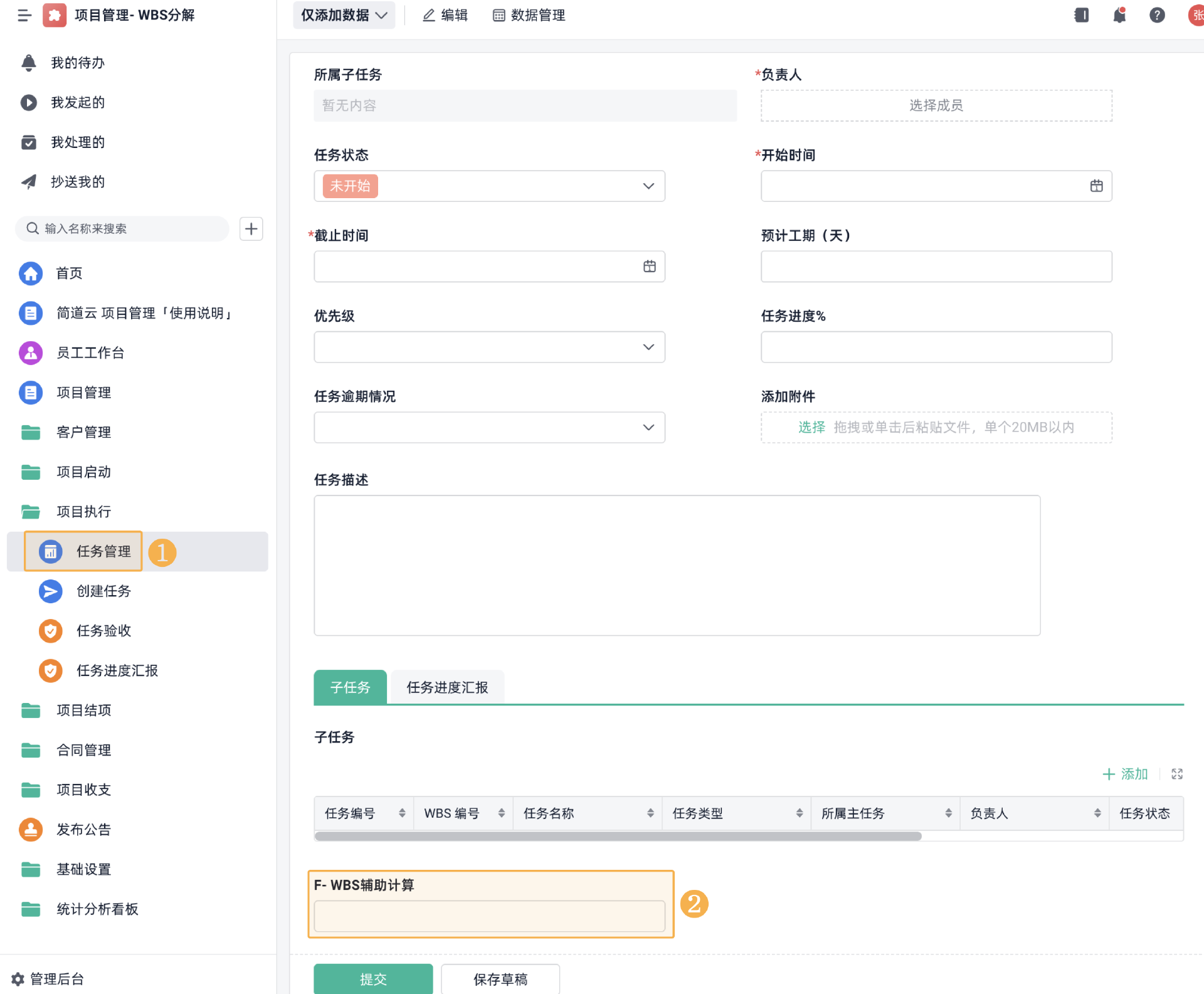

1)任务管理表单

创建一张任务管理表单,用于集中管理所有类型的任务,在任务管理表单中创建一个文本辅助字段,用于创建任务时计算 WBS 编号:

计算 WBS 编号

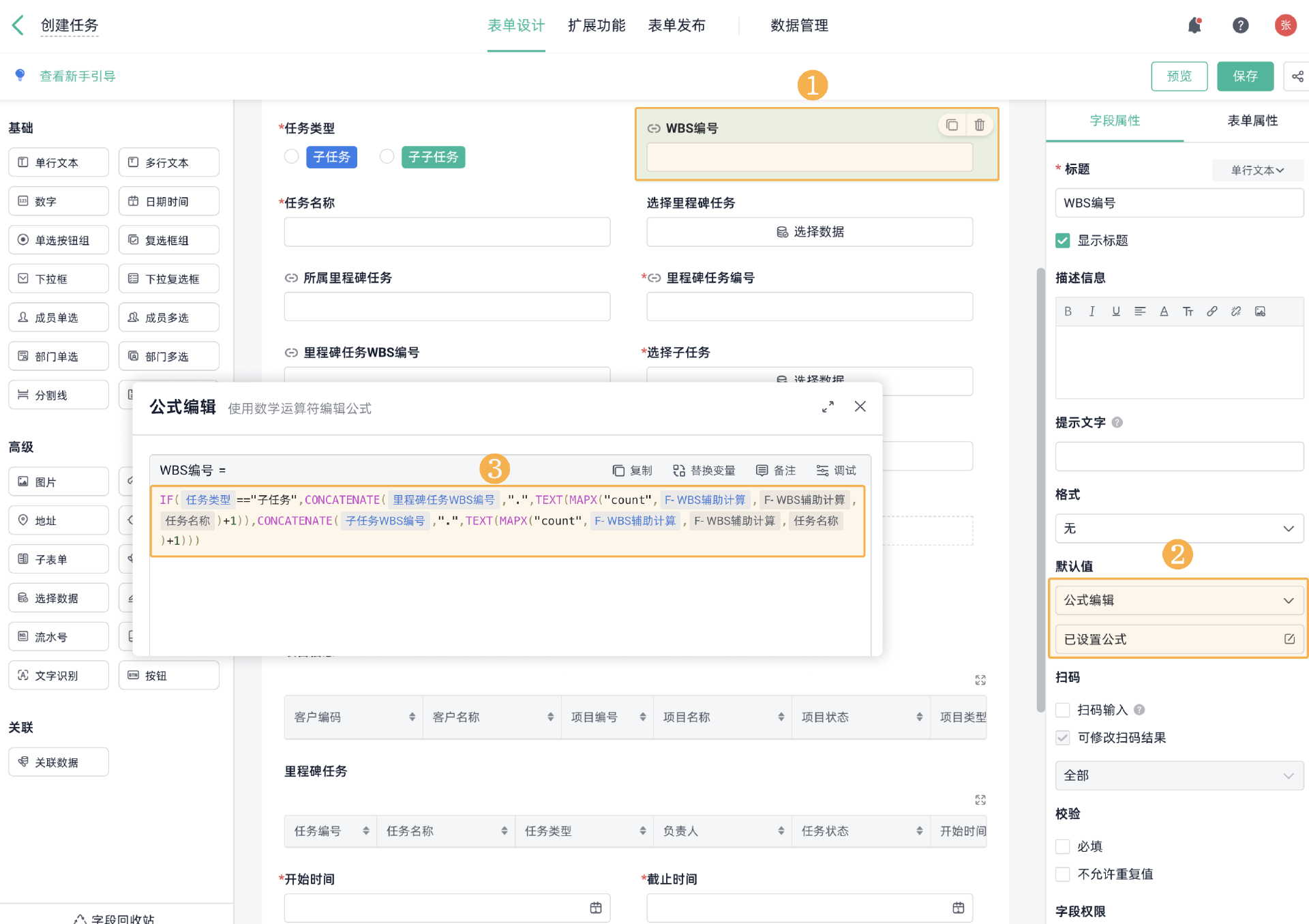

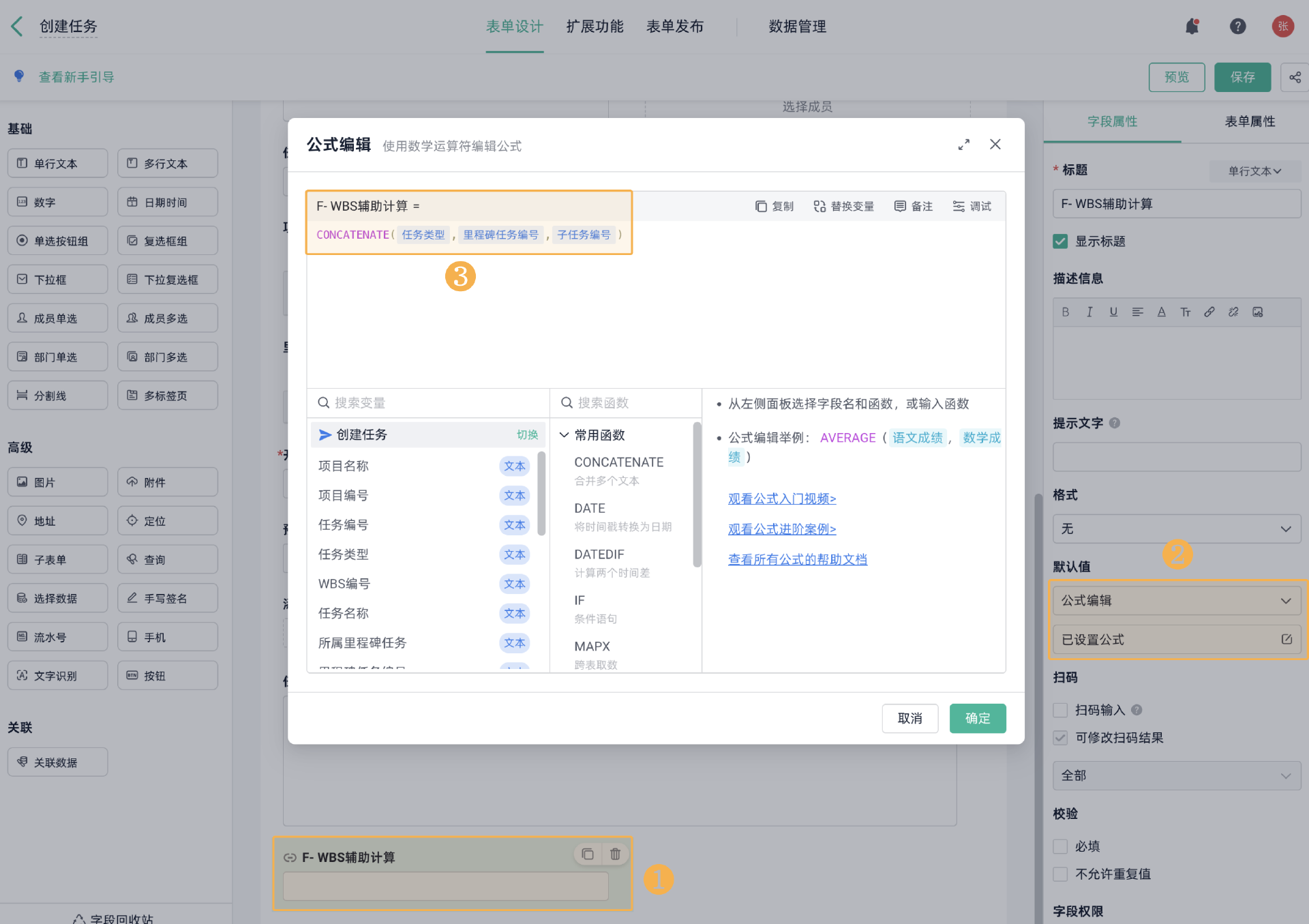

1)新建辅助字段

在创建任务的时候新建一个辅助字段,计算公式为:CONCATENATE(任务类型,里程碑任务编号,子任务编号)

这样就可以把同一类型的任务统一编码,后续可以通过计算个数来进行 WBS 编号。

2)计算 WBS 编号

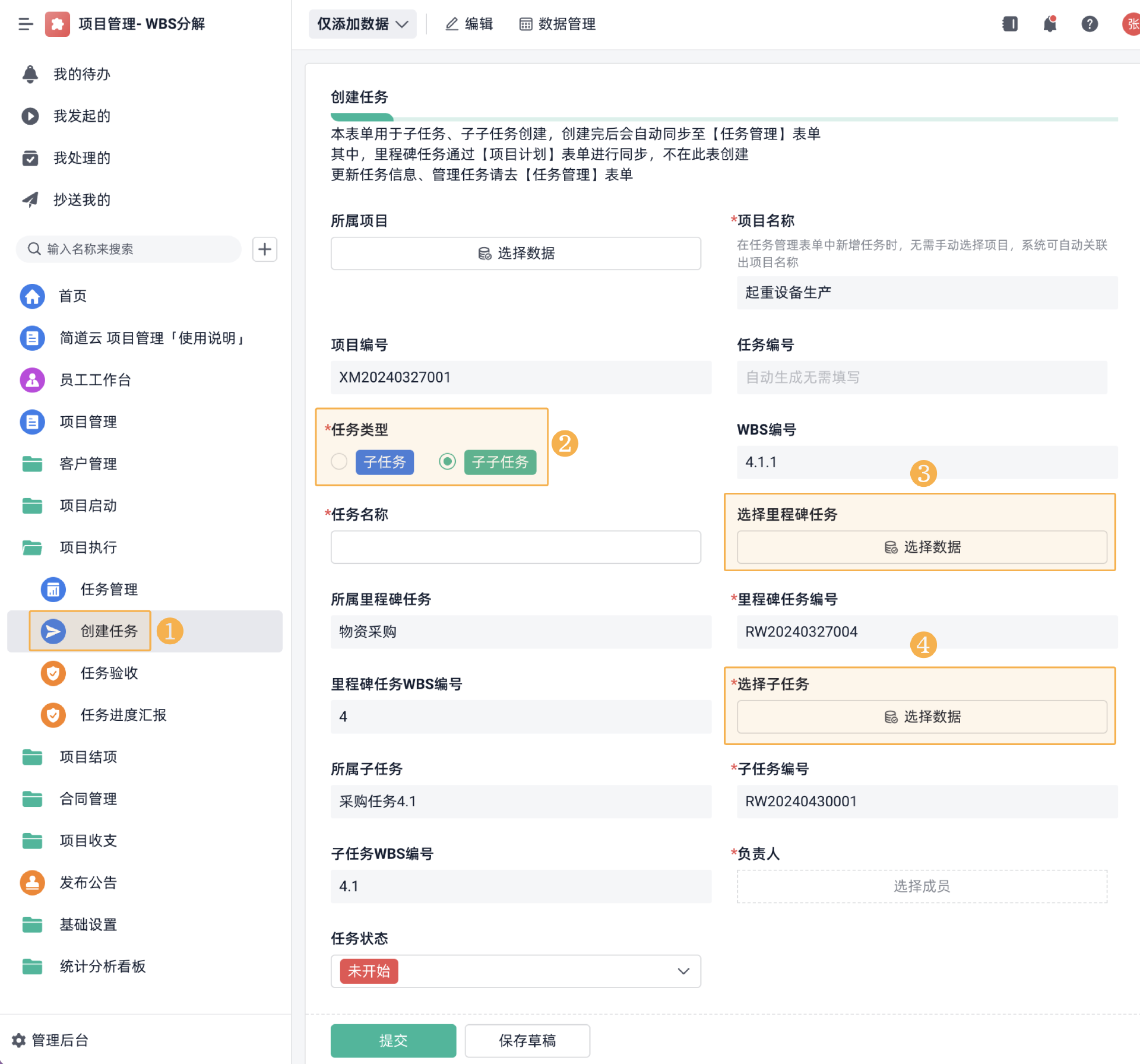

若选择了子任务进行创建,需要选择对应的上级里程碑任务,选择后自动联动出里程碑任务编号,子子任务不需要关联,所以子子任务编号为空。

这样通过去查找任务管理表中 CONCATENATE(任务类型,里程碑任务编号,子任务编号) 的个数,再加一,即可得出该任务在该里程碑任务下的顺序,再通过 CONCATENATE 与里程碑任务的 WBS 进行拼接,即可得出本次任务的 WBS 完成编号。

子子任务的创建同理,如果需要继续往下创建更多层级,直接按照此方式再多建几个任务类型即可。

那么 WBS 编号的计算公式如下:

IF(任务类型=="子任务",CONCATENATE(里程碑任务WBS编号,".",TEXT(MAPX(" count" ,F- WBS辅助计算,F- WBS辅助计算,任务名称)+1)),CONCATENATE(子任务WBS编号,".",TEXT(MAPX("count" ,F- WBS辅助计算,F- WBS辅助计算,任务名称)+1)))

实现逻辑为:先求出该任务在同一上级任务下的个数,在与上级任务的 WBS 相连接,拼接为本任务的 WBS 编号。

同步任务

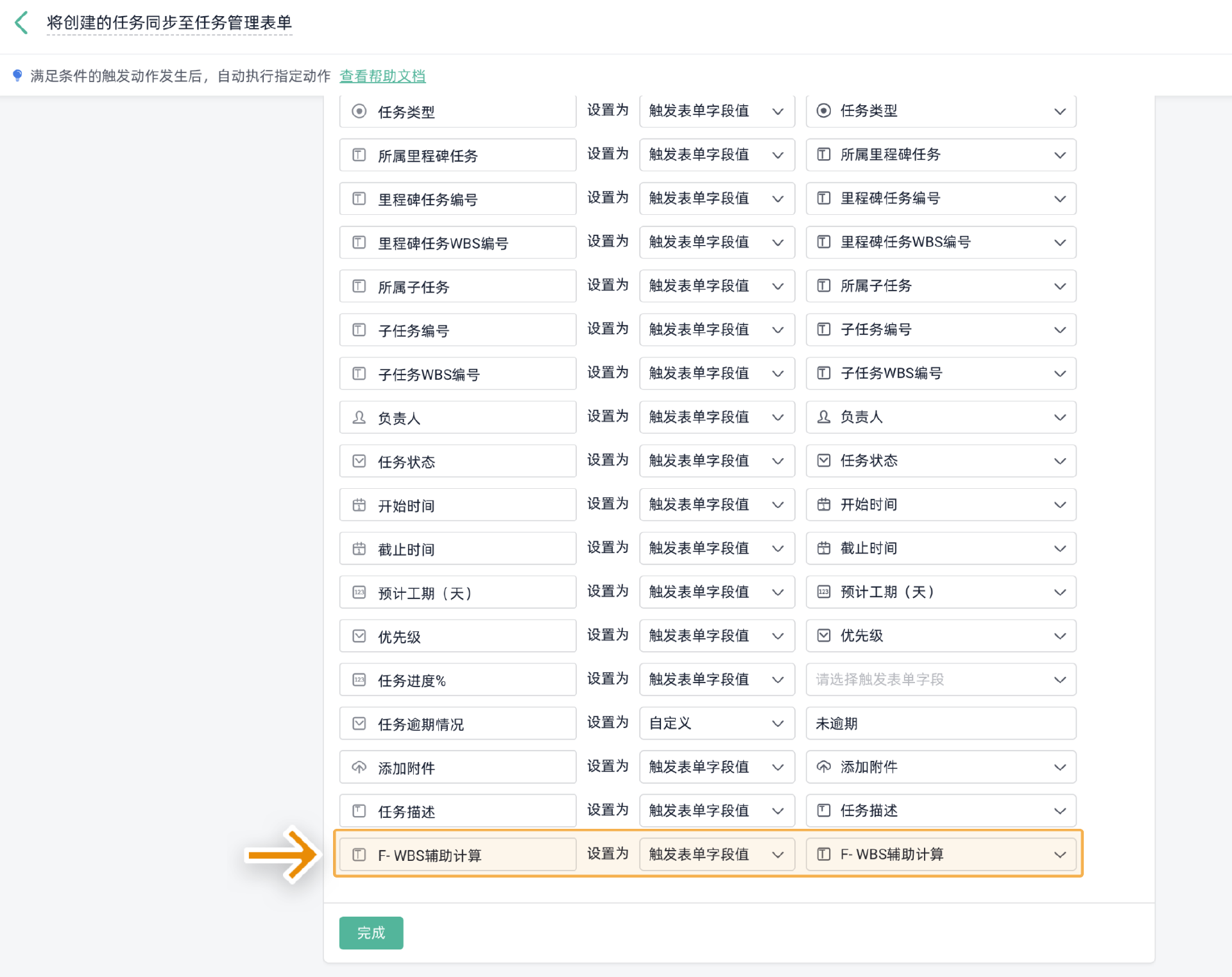

在扩展功能处,通过智能助手将创建的任务同步至【任务管理】表单中:

同步时,需要将辅助字段的数据一起同步过去,否则后续任务创建时 WBS 编号无法计算得出:

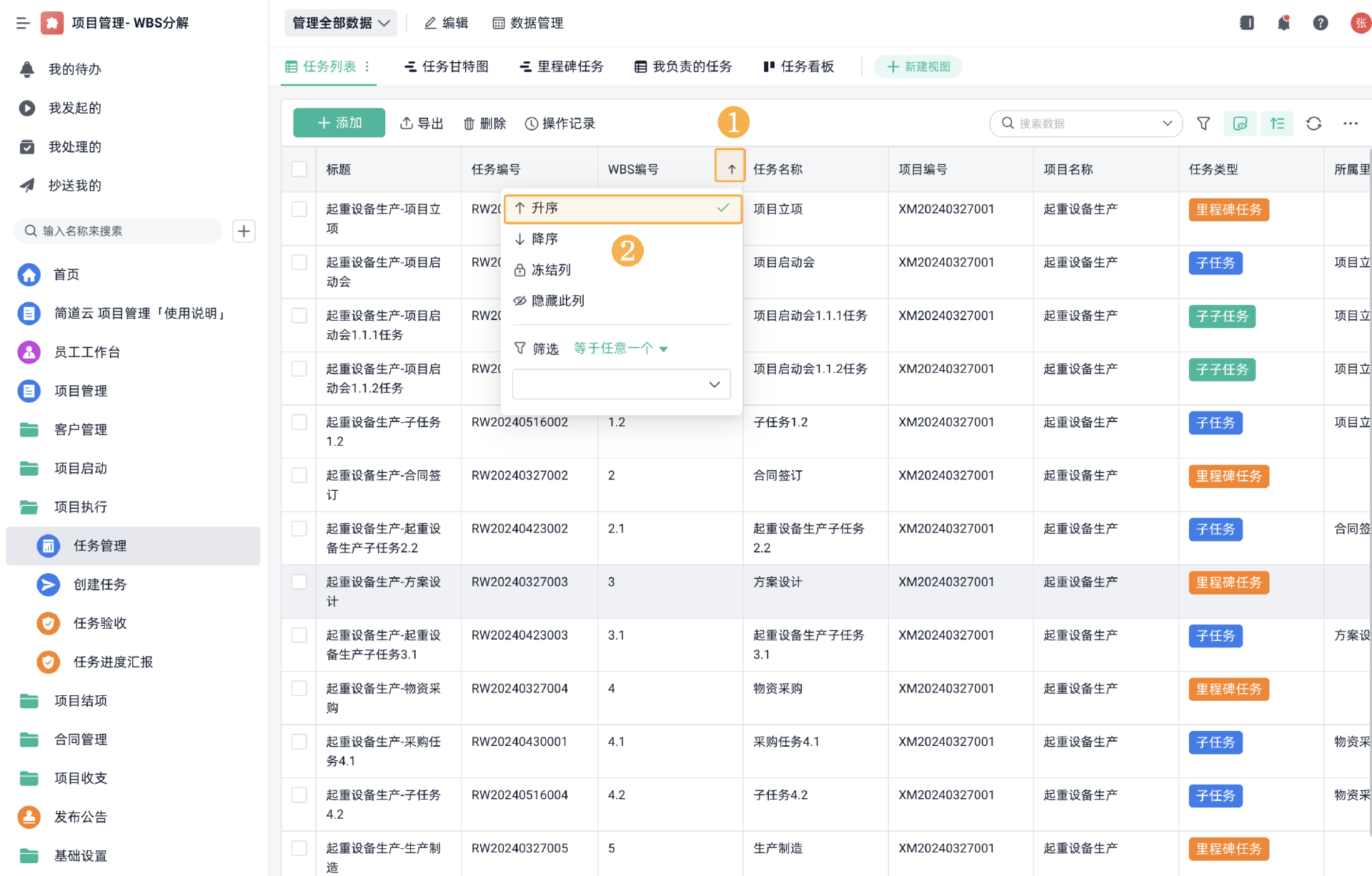

任务排序

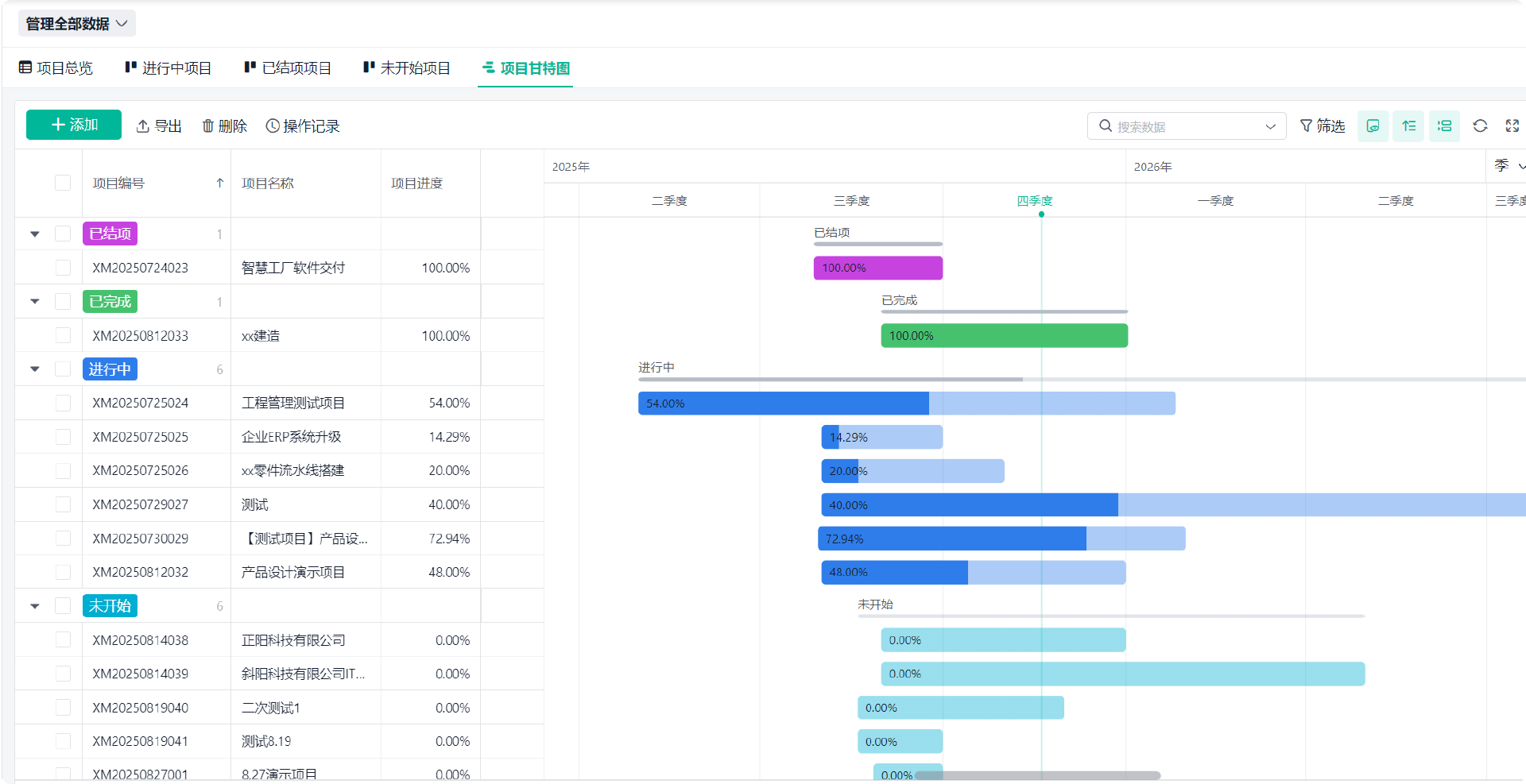

在管理任务的表单视图中,将任务按照 WBS 编号“升序”进行排序,任务即可有序展示在表格中:

什么时候拆得够?一个很实用的标准

这点我从来不讲理论,我只说一个能直接执行的:

能清晰评估时间、资源、责任人的粒度,就叫拆得够了。

如果一个工作项你看了很久也评不了时间,那说明还要拆。

比如: “完成系统开发”,你根本不知道要多久; 但“完成订单模块开发,含接口、逻辑、页面”就能估时; “完成订单模块接口联调”就更能估时。

拆分的精细程度,不是为了好看,是为了保证时间可控。

三、甘特图:不是排条形图,是排逻辑和节奏

很多 PM 对甘特图的理解还停留在“画时间轴”,但这是最低级的用法。 真正的甘特图,核心有三点:

  1. 任务之间的依赖关系
  2. 资源冲突
  3. 项目节奏

甘特图最重要的是“依赖关系”

你问十个 PM:“项目为什么延期?” 有八个会说:需求变了。 但真正的 PM 会说:依赖关系没管理好。

举个实际场景:

  • 设计没完成,开发根本没法开始
  • 开发没提测,测试排不出计划
  • A 模块不稳定,B 模块无法联调
  • 外部供应商迟了两周,全链条跟着延误

这些都叫“依赖关系”。

甘特图最核心的,就是把依赖关系画清:

  • 完成后才能开始(FS)
  • 同时开始(SS)
  • 完成后才能完成(FF)
  • 开始后才能结束(SF)

别嫌麻烦,这是项目能否按时交付的唯一逻辑。

项目节奏怎么控?靠关键路径

甘特图还有一个常被忽视的概念:关键路径(Critical Path)

简单说:

关键路径上的任何任务一延误,项目就整体延误。

团队要把 80% 精力放在关键路径上,因为那是决定“整体进度”的少数任务。

你看到一个项目永远踩不准节奏,多半就是关键路径没控住。

四、里程碑:不是节点,是“决策点”

很多团队的里程碑形同虚设,因为他们把“事件”当成“里程碑”。

比如这些不叫里程碑:

  • 完成调研
  • 完成设计文档
  • 内部会议讨论 这些都是普通任务。

那什么叫真正的里程碑?

一句话:里程碑 = 做出一个关键决策 or 完成一个阶段性成果 = 项目成败的“判断点”

比如:

  • 需求冻结(是否进入开发?)
  • 核心功能交付(是否进入联调?)
  • 外部接口稳定(是否测试可继续?)
  • UAT 通过(是否准备上线?)

每个里程碑都必须满足两个条件: 可验证、可否决。 能停下来判断,能做出 go / no go。

里程碑是确保项目不“越做越歪”的关键工具。

五、把 WBS、甘特图、里程碑串成一套“项目计划体系”

计划要靠谱,是结构体系,而不是单个工具。 三件套的关系应该是这样的:

1)WBS:定“做什么”

所有工作拆干净,形成完整的工作清单。

2)甘特图:排“什么时候做”

基于 WBS,把时间、依赖、节奏排清楚。

3)里程碑:定“做到什么算完成”

关键成果与关键判断点定义清楚。

三者的顺序也不能乱:

WBS → 甘特图 → 里程碑验证节奏

如果一上来就画甘特图,那叫“排希望”,不是排计划。 如果没有里程碑,计划无法在执行中自我校准。

这三件套结合起来,你的项目计划自然会变得可控、坚实、有逻辑。

六、项目计划制定的 5 条实战经验

最后我给你总结五条项目计划中最有价值的经验,都是真切踩过坑得出来的。

1)任务不拆清楚,时间必然估不准

所有计划中的预估偏差,都是没拆透导致的系统性错误。

2)前期时间花得越多,后期踩坑越少

规划阶段“越省事”,执行阶段越麻烦。

3)里程碑一定要敢“砍”

不能达标就停止推进,否则错误会越滚越大。

4)要让团队参与计划制定,而不是接收任务

只有参与的人才会对结果负责。

5)计划永远赶不上变化,但没有计划你连变化都应对不了

计划不是确定性,是管理不确定性的底座。

写在最后

一套靠谱的计划,其实就是三件事:

  1. 把要做的事拆清楚(WBS)
  2. 把节奏排清楚(甘特图)
  3. 把关键节点锁清楚(里程碑)

真正能让项目稳定、高效落地的,不是 PPT,而是这套逻辑是否建立起来。

以上对项目管理的描述希望对你有帮助。

评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
