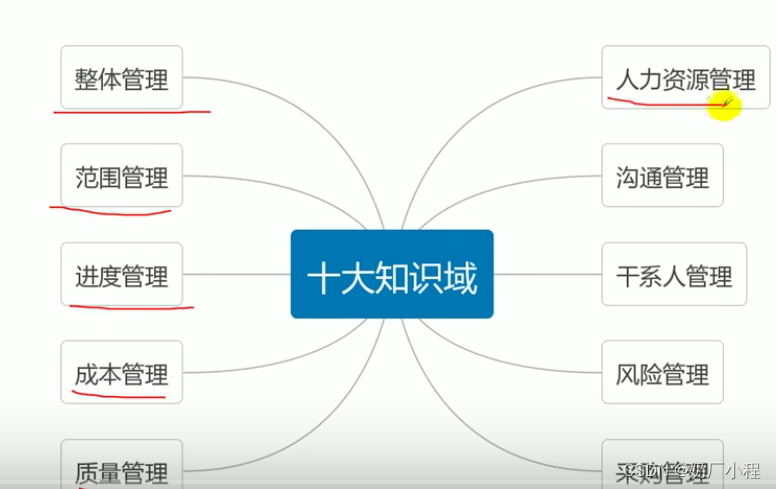

下面,主要是项目进度管理的知识点:

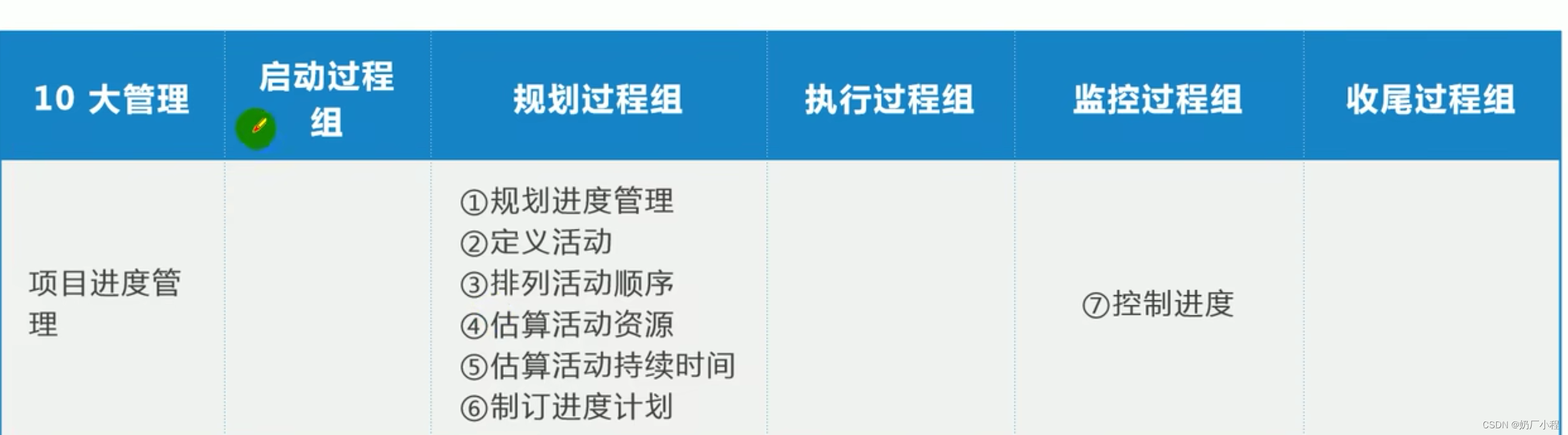

项目进度管理包括以下7个过程:
1.规划进度管理(写一个文档,进度管理计划,里面规定了如何做好进度管理)
2.定义活动(识别和记录项目中有哪些活动)
3.排列活动顺序(先做什么活动后做什么活动)
4.估算活动资源(估算执行各项活动所需材料、人员、设备或用品的种类和数量的过程)
5.估算活动持续时间(根据资源估算的结果,估算完成单项活动所需工期的过程)
6.制订进度计划(分析活动顺序、持续时间、资源需求和进度制约因素,制订具体的“进度计划安排”)
7.控制进度(在项目的进行中,要对项目的进度进行监控,看有没有偏差,有偏差要进行纠偏)
下面是项目进度管理的各个ITO:
1.规划进度管理的ITO:
输入:项目管理计划、项目章程、组织过程资产、事业环境因素
工具与技术:专家判断、分析技术、会议
输出:项目进度管理计划
2.定义活动的ITO:
输入:进度管理计划、范围基准、组织过程资产、事业环境因素
工具与技术:分解、滚动式规划、专家判断
输出:活动清单、活动属性、里程碑清单
3.排列活动顺序的ITO:
输入:进度管理计划、活动清单、活动属性、里程碑清单、事业环境因素、项目范围说明书
工具与技术:紧前关系绘图法、确定依赖关系、提前量与滞后量
输出:项目进度网络图、项目文件更新
4.估算活动资源的ITO:
输入:进度管理计划、活动清单、活动属性、资源日历、风险登记册、活动成本估算、事业环境因素、组织过程资产。
工具与技术:专家判断、备选方案分析、发布的估算数据、项目管理软件、自下而上估算
输出:活动资源需求、资源分解结构、项目文件更新。
5.估算活动持续时间的ITO:
输入: 进度管理计划、活动清单、活动属性、活动资源需求、资源日历、项目范围说明书、风险登记册、资源分解结构、事业环境因素、组织过程资产。
工具与技术:专家判断、类比估算、参数估算、三点估算、群体决策技术、储备分析。
输出:活动持续时间估算、项目文件更新。
6.制订进度计划的ITO:
输入:进度管理计划、活动清单、活动属性、项目进度网络图、活动资源需求、资源日历、活动持续时间估算、项目范围说明书、、风险登记册、项目人员分派、资源分解结构、事业环境因素、组织过程资产。
工具与技术:进度网络分析、关键路径法、关键链法、资源优化技术、建模技术、提前量与滞后量、进度压缩、进度编制工具
输出:进度基准、项目进度计划、进度数据、项目日历、项目管理计划更新、项目文件更新。、
7.控制进度的ITO:
输入:项目管理计划、项目进度计划、工作绩效数据、项目日历、进度数据、组织过程资产。
工具与技术:绩效审查、项目管理软件、资源优化技术、建模技术、提前量与滞后量、进度压缩、进度计划编制工具。
输出:工作绩效信息、进度预测、变更请求、项目管理计划更新、项目文件更新、组织过程资产更新
后续,会有关键路径的考点分享~
