1. 用顶点表示活动的网络(AOV)
在干工程的时候,比如施工过程、生产过程、程序流程,都会把一个大工程分为好几个小工程,一步一步来,当小工程完成后,大工程也就完成了~
可以用一个有向图来存储这些过程,在这种有向图中,用顶点表示活动,用有向边 < V i , V j > <Vi, Vj> <Vi,Vj>表示活动Vi 必须先于活动Vj 进行。这种有向图叫做顶点表示活动的AOV网络 (Activity On Vertices)
//注意:AOV网络中不能出现有向环
*用拓扑排序检测有向环

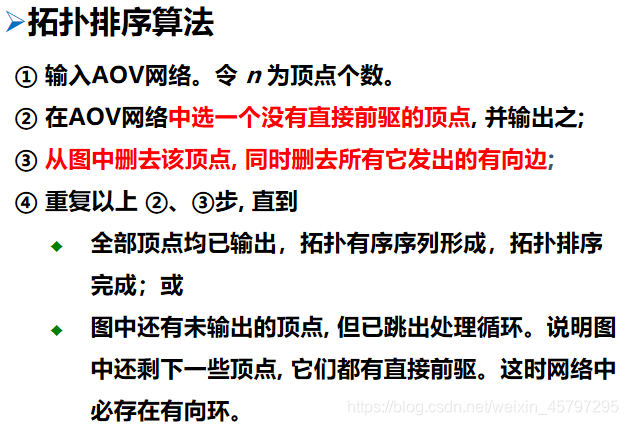

1.1 拓扑排序
把一个非线性的关系转换成为线性关系,是一个有向无环图
1.1.1 基本思想
- 在有向无环图中,找到入度为0的节点,输出,并删除此节点和此节点的出度(使用queue)
- 依次找到所有符合节点
- 判断所有节点是否都已输出,全部输出则结束
1.1.2 题目
2. 用边表示活动的网络(AOE)
//就是AOV网络上,边有了权值
2.1 概念
如果在无有向环的带权有向图中, 用有向边表示一个工程中的活动 (Activity), 用边上权值表示活动持续时间 (Duration), 用顶点表示事件 (Event), 则这样的有向图叫做用边表示活动的网络, 简称 AOE ( Activity On Edges ) 网络
2.2 关键路径

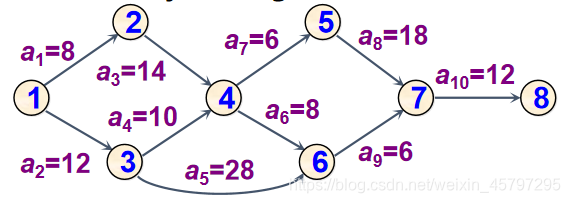

- 完成整个工程所需的时间 == 从起点到终点的最长路径,也叫关键路径
- 要找出关键路径,必须找出关键活动, 即不按期完成就会影响整个工程完成的活动。
- 关键路径上的所有活动都是关键活动。因此, 只要找到了关键活动, 就可以找到关键路径。
与关键活动有关的几个量:
① 事件Vi最早开始时间 V e [ i ] Ve[i] Ve[i],注意这里是在整个工程里的,从前往后推
② 事件Vi最迟开始时间 V l [ i ] Vl[i] Vl[i],从后往前推
如果,最早开始时间 == 最迟开始时间,那么就是关键活动

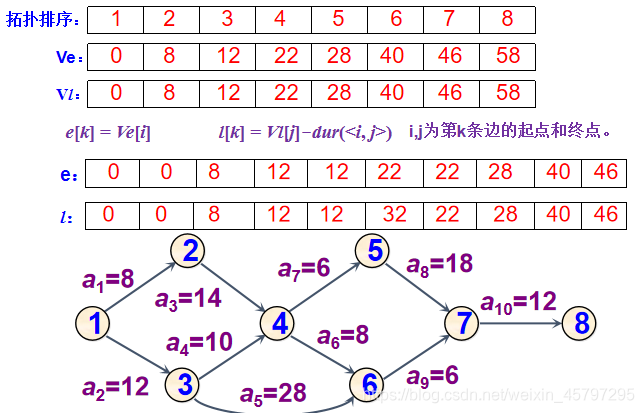

以上面的图片为例,求关键路径:
2.3 题目
有两类,一类是直接输出时间的,一类是要输出关键路径的
1. 最短工期
