项目挣值管理(EVM)预测

示例:陈老师需要盖一栋5层的楼房,预计每个月盖1层,同时每层的预算是10万元。那么,总工期为5个月,总预算为50万元。在第3个月末的时候,陈老师来到工地视察,发现只完成了2层楼房的建设,但是实际花费了25万元。
问题1:项目在第3个月末的时候,计划值PV、实际成本AC、挣值EV分别是多少?

(一)3个基本参数

1.计划价值PV(Planed Value):截止某一时刻,计划(应该)完成的工作量,共值多少钱(示例中的30万元)
2.实际成本AC(Actual Cost):实际花了的钱(示例中的25万元)
3.挣值EV(Earned Value):(已)实际完成的工作量,共值多少钱 (示例中的20万元)

(二)4个绩效指标

1.进度偏差SV=EV-PV(Schedule Variance)
>0,进度超前
<0,进度落后
2.进度绩效指数SPI=EV/PV(Schedule Performance index)
>1,进度超前
<1,进度落后
3.成本偏差CV=EV-AC(Cost Variance)

>0,成本节约
<0,成本超支
4.成本绩效指数CPI=EV/AC(Cost Performance lndex)
>1,成本节约
<1,成本超支

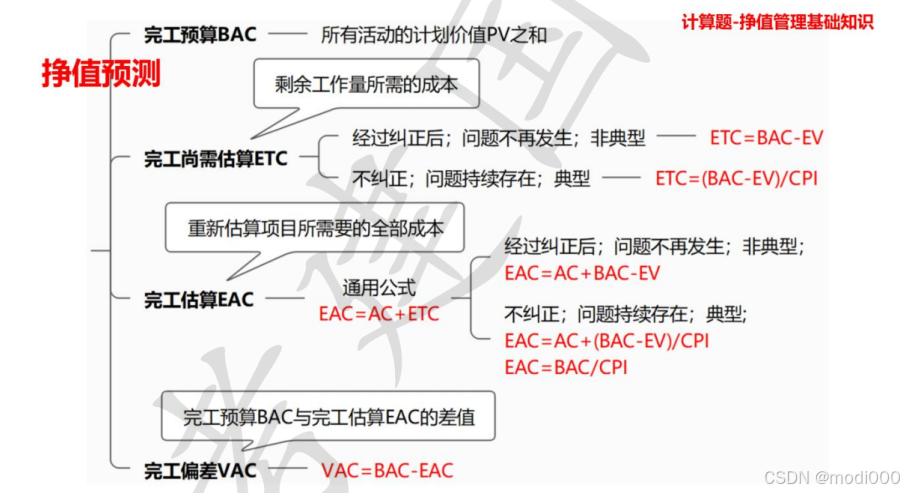

(三) 挣值预测

完工预算BAC:所有活动的计划价值PV之和。

ETC(Estimate to Complete)是完成剩余工作的估算成本,适用于项目环境变化较大的情况。

1.完工估算

完工估算(EAC)是预测项目完工时总成本的重要工具。EAC结合当前项目绩效,预测项目完工时的最终成本。

(1)计算公式

EAC有多种计算方法,常用的公式包括:

  • EAC = AC + (BAC – EV) / CPI  = BAC/CPI,适用于项目绩效较为稳定的情况、典型偏差。
  • EAC = AC +(BAC – EV),适用于非典型偏差。
(2) 应用实例

假设项目的预算在完工时的总值(BAC)为200,000美元,挣值(EV)为100,000美元,实际成本(AC)为120,000美元,成本绩效指数(CPI)为0.83。那么,EAC为:EAC = 120,000 + (200,000 – 100,000) / 0.83 ≈ 240,963美元。这意味着项目完工时预计总成本将为240,963美元。

2.完工偏差(VAC)

完工偏差(VAC)是用于预测项目最终成本与预算差异的指标。它通过计算预算在完工时的总值(BAC)与完工估算(EAC)的差异,帮助项目经理了解项目的成本偏差情况。

(1)计算公式

VAC的计算公式为:VAC = BAC – EAC。如果VAC为正值,说明项目预计在预算内完工;如果VAC为负值,说明项目预计超出预算。

(2) 应用实例

假设项目的预算在完工时的总值(BAC)为200,000美元,而完工估算(EAC)为240,963美元,那么VAC为:VAC = 200,000 – 240,963 = -40,963美元。这意味着项目预计超出预算40,963美元。

公式推导:

EAC=AC + (BAC-EV)/CPI

       =AC + (BAC-EV)/(EV/AC)

       =AC + (BAC-EV).AC/EV

       =AC(1+BAC/EV -1)

       =AC.BAC/EV

      = BAC/CPI



评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
