【高项】信息系统项目管理师(十六)项目管理科学基础【5分】

在这里插入图片描述

三点估算

  • 起源于计划评审技术(PEPT)。
  • 基于活动的乐观(Optimistic)、最可能(Most likely)、悲观(Pessimistic)的三个持续时间估算,来计算概率分布的均值(期望值 t)。最可能时间tM、最乐观时间to、最悲观时间tp期望时间t(μ)
  • 贝塔分布:tE=(to +4tm +tp)/6
  • 三角分布:tE=(to +tm +tp)/3
  • 标准差σ:σ=(tp- to)/6

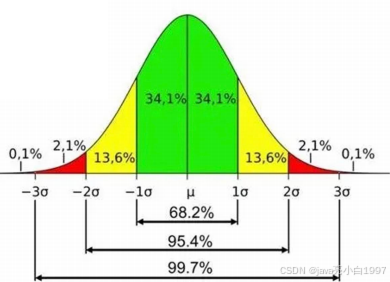

正态分布

  • 用于估算活动在某个时间区间内完成的概率。
  • 期望时间:u=(to +4tm +tp)/6
  • 标准差:o=(tp- to)/6
    在这里插入图片描述

投资回收期

  • 投资回收期(Payback Period),就是使累计的经济效益等于最初的投资费用所需的时间。(回本时间)
  • 按起点时间不同:从投资之日起计算;从项目投产之日起计算,
  • 按是否考虑资金的时间价值:静态投资回收期,动态投资回收期。
  • 现值,指的是n年之后的钱,折合到现在的价值,
  • "现值”中的“现”,是“现在”的意思,
  • 现值体现出了资金的时间价值,
  • 如果,n年之后的钱y,其现值为x,那么
  • x=y/(1+r)n
  • n为年份数、r为贴现率
  • 考试中,一般,y、n、r是已知信息。

动态回收期

动态投资回收期=回本年的年份数-1+(回本年上年累计净现值的绝对值/回本年现金流现值)

在这里插入图片描述

线性规划

  • 研究线性约束条件下线性目标函数的极值问题的数学理论和方法
  • 为合理地利用有限的人力、物力、财力等资源作出的
    最优决策,提供科学的依据,

解题思路一:使用X和Y求解方程组;
解题思路而:代入排除法;

动态规划

  • 求解决策过程最优化的数学方法
  • 把多阶段过程转化为一系列单阶段问题,利用各阶段之间的关系,逐个求解。
  • 看懂问题、评估复杂度、慢慢算

后悔值决策

  • 最小最大后悔值法(在最大后悔值中选择最小的):叫机会损失最小值决策法,
  • 是一种根据机会成本进行决策的方法,它以各方案机会损失大小来判断方案的优劣。
  • 后悔值=各个方案在该概率事件下的最优收益-该概率
    事件下该方案的收益
    在这里插入图片描述

概率问题

  • 基本事件:点数为1、点数为2、点数为3、….点数为6。
  • 基本事件总数:n,(掷股子:n=6)
  • 基本事件的概率=1/n
  • 组合事件:包含多个基本事件的事件,比如“某次掷骰子的点数大于3"
  • 组合事件的概率=组合事件中的基本事件个数÷基本事
    件总数。
    例如“某次掷骰子的点数大于3”中的基本事件包括点数为4、点数为5、点数为6共3个,所以该组合事件的概率为3/6.

最优路径

在这里插入图片描述
在这里插入图片描述
在这里插入图片描述

评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包

打赏作者

java亮小白1997

你的鼓励将是我创作的最大动力

¥1 ¥2 ¥4 ¥6 ¥10 ¥20
扫码支付:¥1
获取中
扫码支付

您的余额不足,请更换扫码支付或充值

打赏作者

实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
