钢桁架是建筑里常见的 “承重骨架”,比如厂房、场馆的屋顶常常用它。但想把这大家伙安全吊到指定位置,绑扎找对 “吊点”、吊装选对方法是关键。一步错,可能让桁架晃、歪,甚至出安全问题。

图1 钢结构桁架示意图
本篇指南专门把专业操作拆成 “大白话”,并配了插图示意,不管是新手还是老手,读完就能少走很多弯路!

图2 桁架带滑轮吊装示意(吊装助理)
1. 钢桁架绑扎:先搞定 “吊点”,不晃不倾翻
绑扎的核心是 “怎么绑绳子(吊索)”,重点在吊点的位置、数量,以及一个防晃小技巧。
1.1 吊点该选在哪儿?3 个关键要求
吊点就是吊索绑在桁架上的位置,不是随便绑的,得满足 3 个条件:
- 位置对:优先绑在桁架 “上弦节点”(简单说就是桁架上面的连接点,不是光秃秃的杆上),而且要左右对称 —— 比如桁架左边绑一个,右边就得在对应的位置绑一个,防止吊起来歪掉。
- 高度够:吊点要比桁架的 “重心” 高(可以理解为桁架最 “沉” 的地方),这样吊起来才会水平,不会一头翘一头低。
- 角度足:吊索和水平线的夹角,不能小于 45 度!角度太小的话,桁架的杆会被吊索 “压” 得太狠,容易变形甚至断裂,这是安全红线。

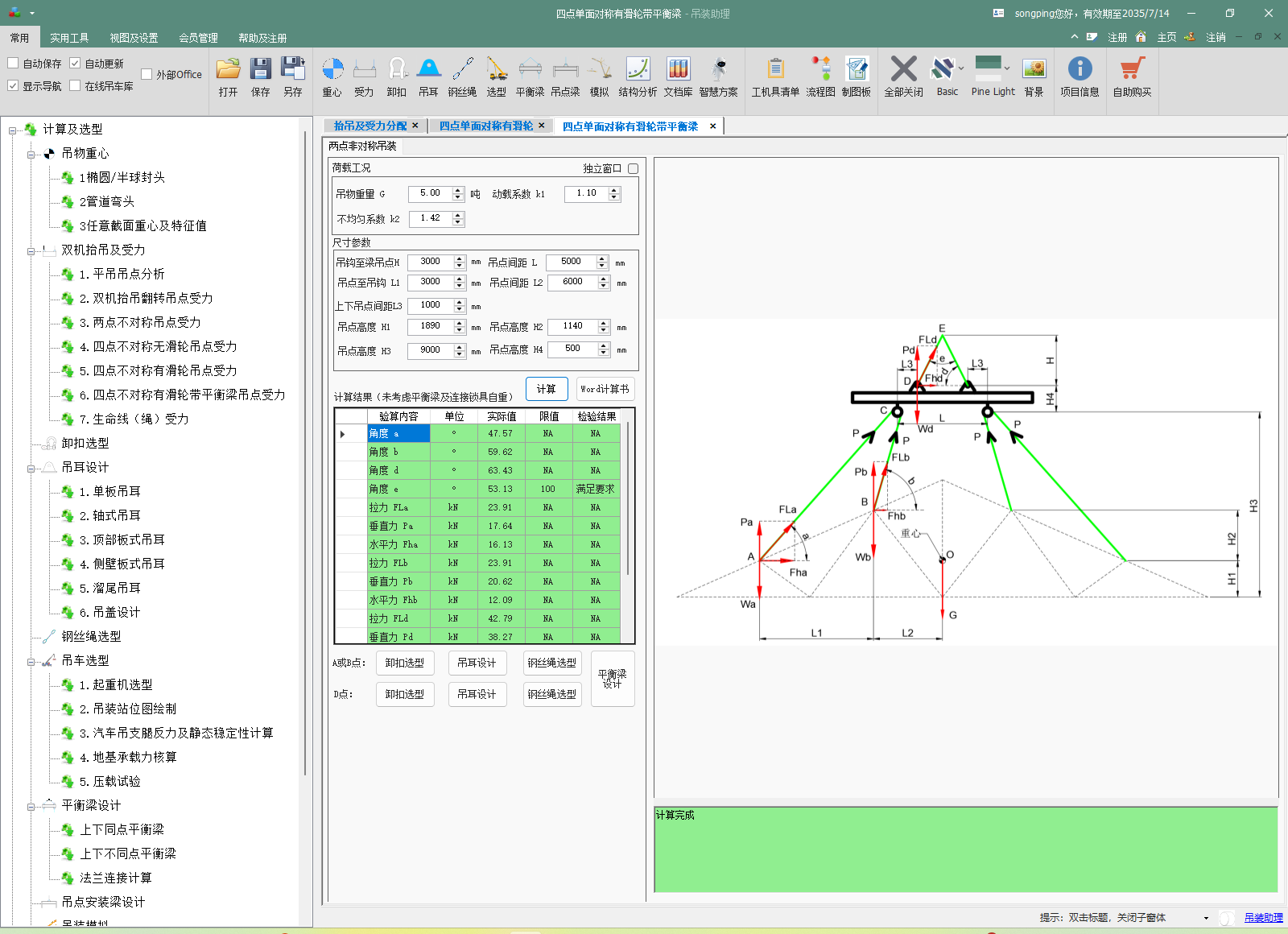

图3 桁架带平衡梁吊点布置示意图(吊装助理)
1.2 吊点数量怎么定?看跨度就知道
桁架跨度越大(也就是两端之间的距离越长),需要的吊点越多,不然中间容易 “下塌”。具体怎么选,看下面的表,一目了然:
|
桁架跨度范围 |
吊点数量 |
特殊要求 |
|
小于 18 米 |
2 个 |
左右对称绑在上弦节点即可 |
|
18 米~30 米 |
4 个 |
分两组对称绑,比如左边 2 个、右边 2 个 |
|
大于 30 米 |
用 平衡梁(铁扁担) |
不能直接绑桁架,要先挂一个铁扁担(类似 “横梁”),再从扁担上绑吊索吊桁架,分散压力 |

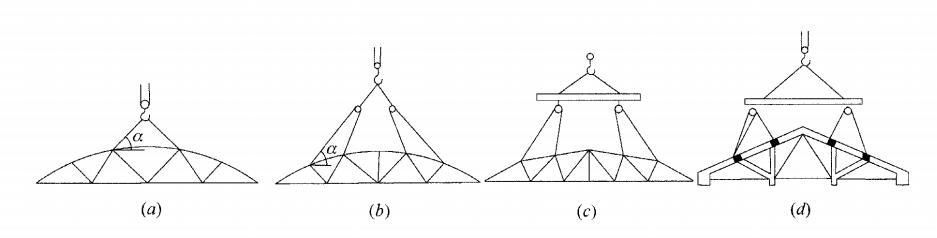

图4 钢桁架的绑扎示意图
(a)跨度小于18m;(b)跨度大于18m小于30m;(c)跨度大于30m;(d)三角组合屋架
1.3 绑扎必做:绑根 “溜绳” 防摇晃
绑好吊点后,别急着起吊!一定要在桁架的两端各绑一根溜绳(就是普通的粗绳子),让工人在地面拉着。
为啥要绑?起吊时桁架会随风晃,或者容易撞到旁边的柱子、脚手架,拉着溜绳能随时调整方向 —— 吊的时候慢慢放溜绳,让桁架保持稳定,不会乱晃。

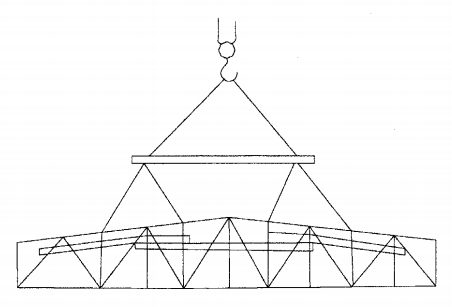

图5 溜尾绳示意图
2. 钢桁架吊装:选对方法 + 守死安全规矩
绑扎好后就该吊装了,具体用几台吊车,要看桁架的重量和现场场地大小,核心是 “不超载、同步吊”。
2.1 常用吊装方法:3 种场景对应 3 种选法
吊装方法主要分 3 种,没有 “最好”,只有 “最适合”:
- 单机吊装:只用 1 台吊车。适合桁架重量轻(比如小跨度、轻型桁架)、现场场地够大(吊车能站稳、有足够旋转空间)的情况,操作简单,效率高。
- 双机抬吊:用 2 台吊车一起吊。适合桁架比较重,或者现场场地小(1 台吊车不够力或转不开)的情况,两台车同步起吊,分担重量。
- 多机抬吊:3 台及以上吊车一起吊。很少用,只适合超大型、超重量的桁架(比如大场馆的巨型桁架),需要专业指挥,确保所有吊车同步。

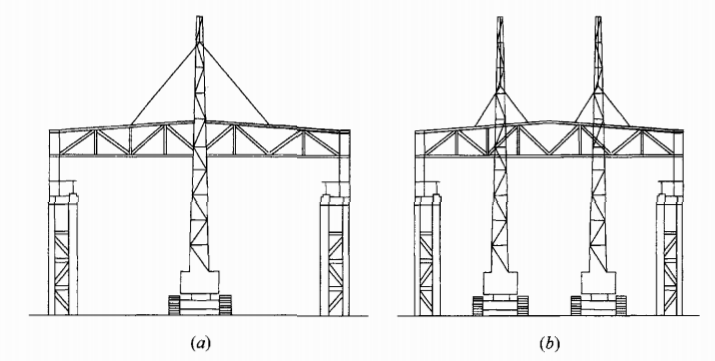

图6 吊装示意图
(a)单机吊装;(b)双机抬吊
2.2 双机 / 多机吊:荷载分配是 “生命线”

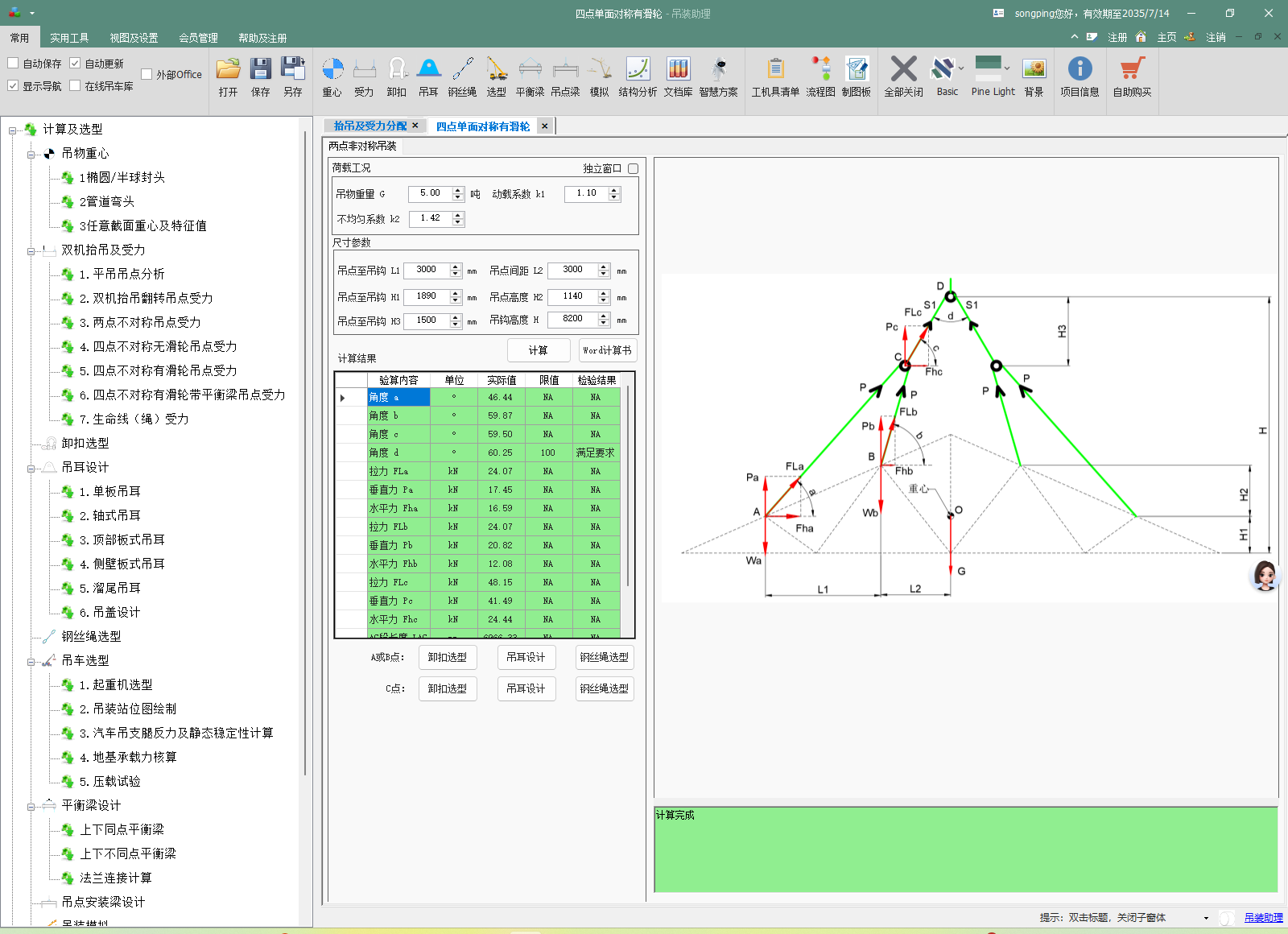

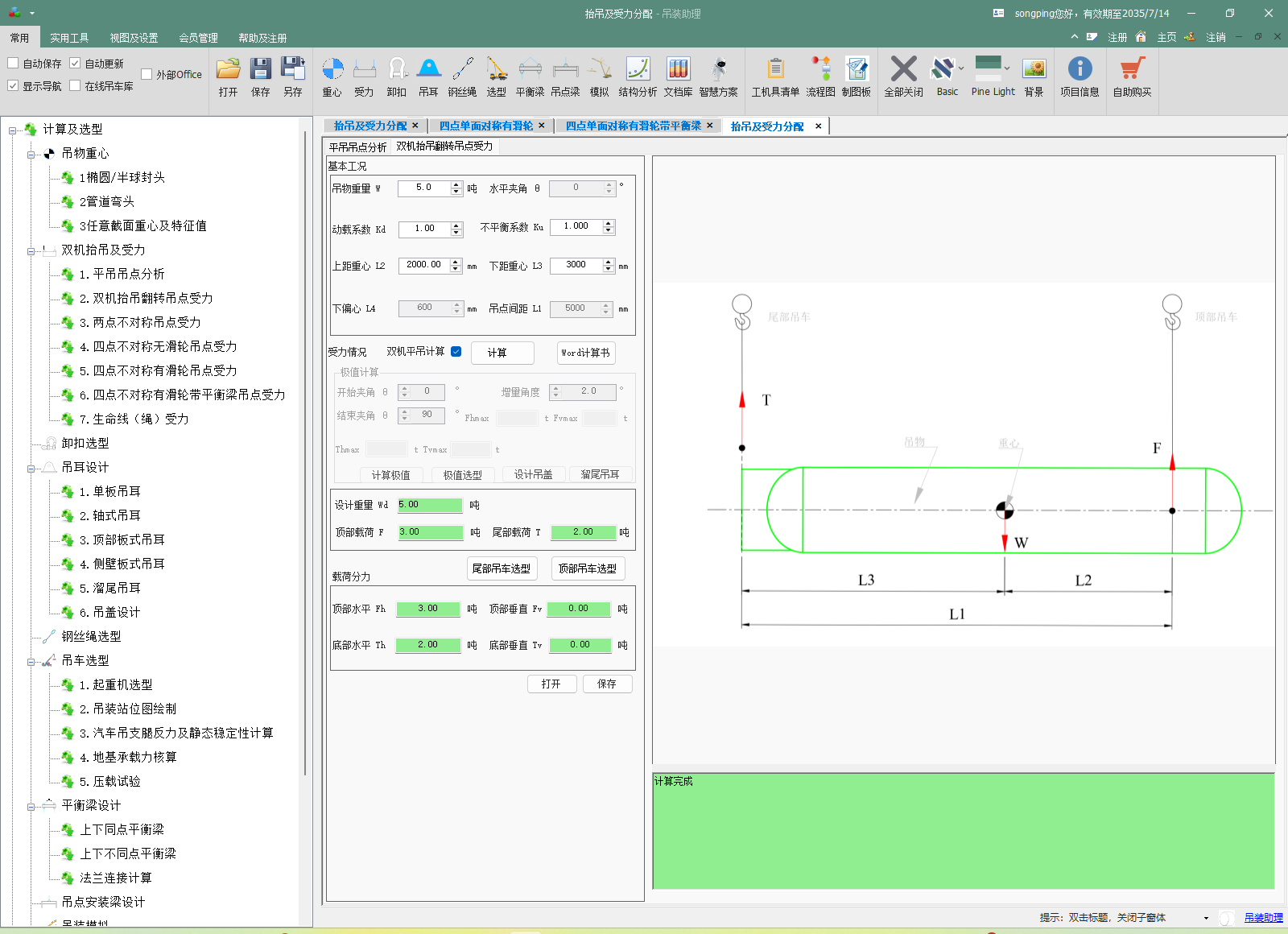

图7 双机抬吊受力分配(吊装助理)
如果用 2 台或多台吊车,绝对不能随便分重量,必须守两个安全比例,这是防止吊车超载翻车的关键:
- 所有吊车的 “总起吊重量”,不能超过它们 “额定起重量之和的 75%”(比如两台车额定各吊 10 吨,总和 20 吨,实际最多吊 15 吨)。
- 每一台吊车分担的重量,不能超过它自己 “额定起重量的 80%”(比如某台额定吊 10 吨,最多只能让它吊 8 吨)。
为啥要留这么多 “余量”?因为起吊时可能有晃动、风吹,实际受力会比理论大,留余量就是防意外。
关键提醒:
- 必须有专人统一指挥(比如拿旗子或对讲机),所有吊车同步起吊、同步移动,不能一台快一台慢,不然桁架会倾斜。
- 起吊前要试吊:先把桁架吊离地面 10~20 厘米,停 10 分钟,检查吊索、吊点、吊车有没有问题,没问题再继续吊。

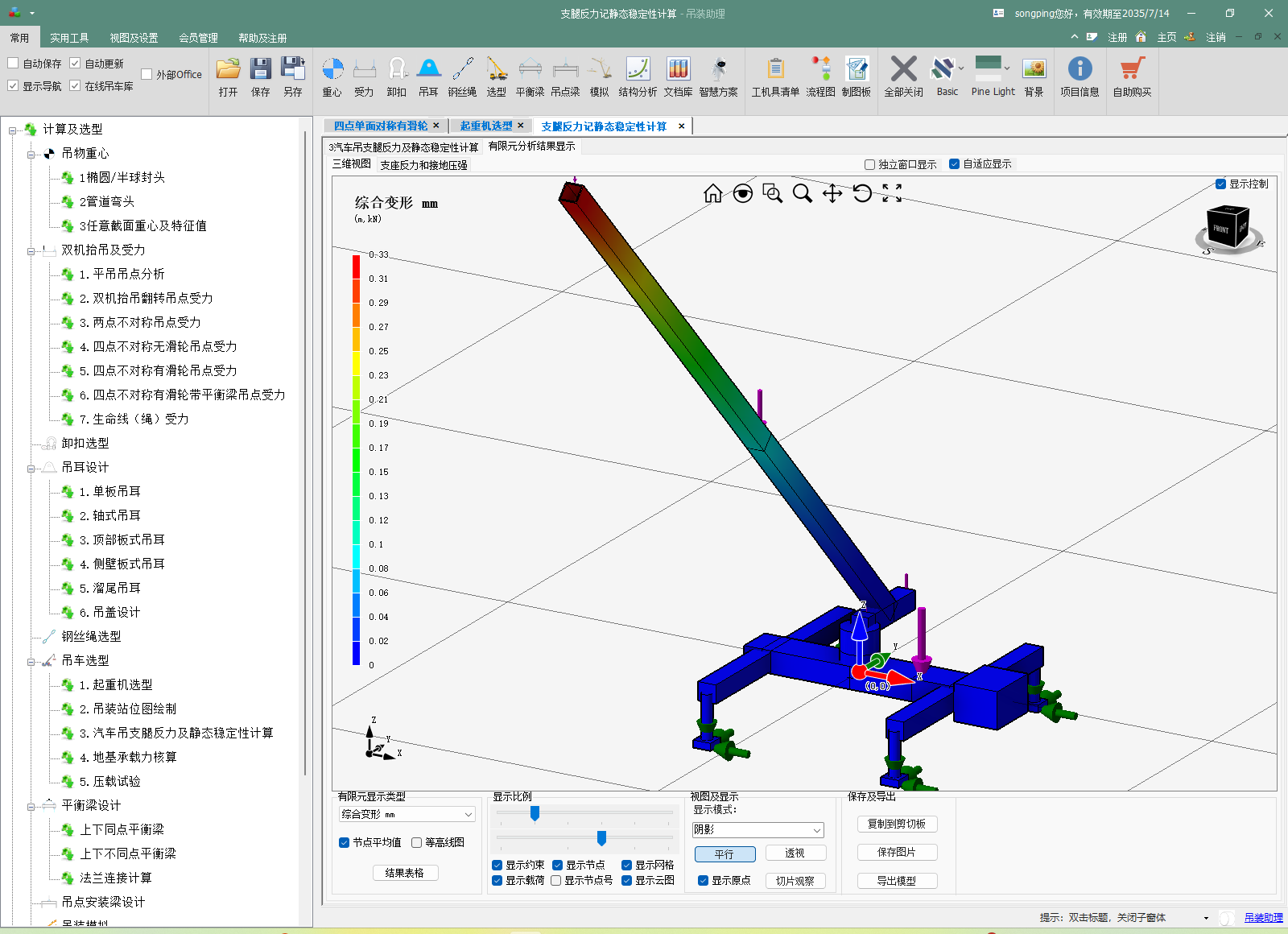

图8 吊车稳定性分析(吊装助理)
3. 总结:绑扎 + 吊装核心 3 句话
- 绑扎找吊点:上弦节点、对称、高于重心,角度≥45°,跨度超 30 米用铁扁担;
- 起吊先绑溜绳:两端拉绳防晃,随吊随放;
- 吊装看重量:单机吊轻量,双机 / 多机吊重量,荷载别超 75% 和 80%,同步指挥是关键。
