导读
成本中心:成本中心是财务核算的一个标准唯独,SuccessFactors系统也有成本中心的概念,但是层级的组合性没有S4中那么多子维度,但是这些子维度又是系统中的重要环节,为避免人事系统与财务一样复杂,所以在SuccessFactors系统中就简化关系,今天出现的问题就是这个简化版如何对应复杂版的问题。
作者:vivi,来源:osinnovation
1 故事来源,
在同步组织信息的时候,遇到一个成本中心还没同步的错误,因为原来没有说维护成本中心的数据。
触发的步骤如下:
-
触发通用组织复制查询程序 RH_SFIOM_ORG_OBJ_REPL_QUERY
-
处理相关组织管理对象 (RH_SFIOM_PROC_ORG_STRUC_RPRQ)
-
检查 SLG1

所以系统无法复制组织ID的数据,开始以为系统中是没有成本中心ID,所以KS03查询是存在的,所以问题就需要定位到成本中心的其他维度上,因为成本中心是隶属于成本控制范围,但是这个维度SF没有单独维护,所以猜测应该问题就是再找个地方。
所以我们来分析下成本控制范围与成本中心的关联关系。
SAP ERP HCM 要求成本中心键值具有 14 个字符:4 到 KOKRS(成本控制范围)+ 10 到 KOSTL(成本中心字段)。任何其他字段组合都将触发错误,因为系统无法正确读取 CSKS 表。
示例:在 EC 中,成本中心具有以下代码:ABC012345678(KOKRS 为 3 个字符,KOSTL 为 9 个字符)。即使相关条目在 CSKS 表中存在,也会触发错误。
所以我们同步的时候后来是有一些也无逻辑的,所以我们的思路就要转向,有什么地方能自动添加成本控制范围。

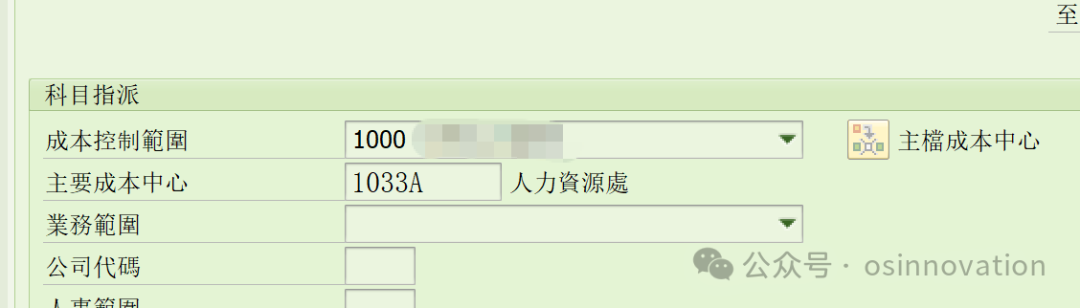

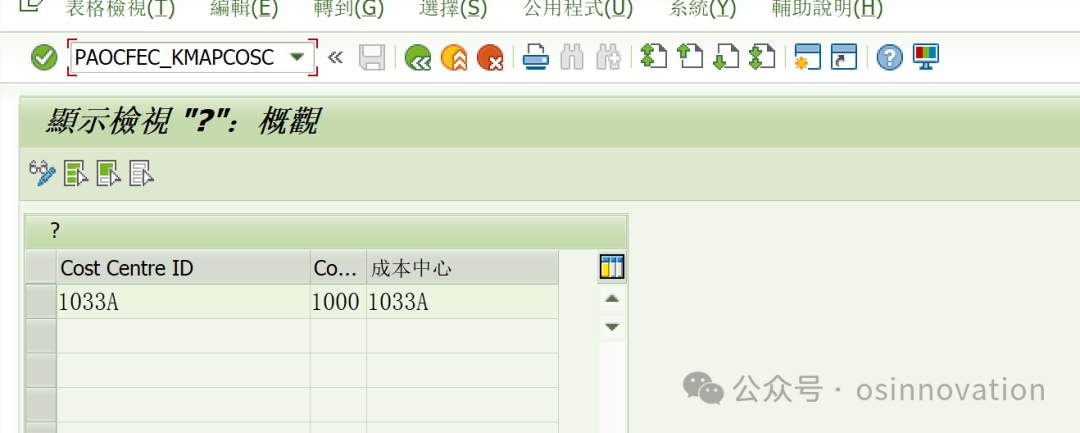

经过一些代码分析:找到一个配置表PAOCFEC_KMAPCOSC有三者关联关系,ec成本中心ID,成本控制范围,sap成本中心,这个表是帮我们构建SAP创建成本中心的必然条件。

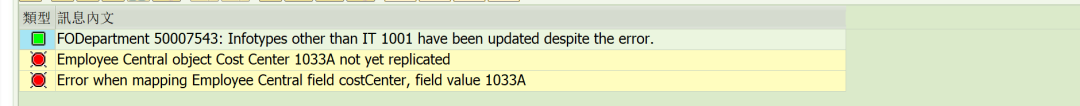

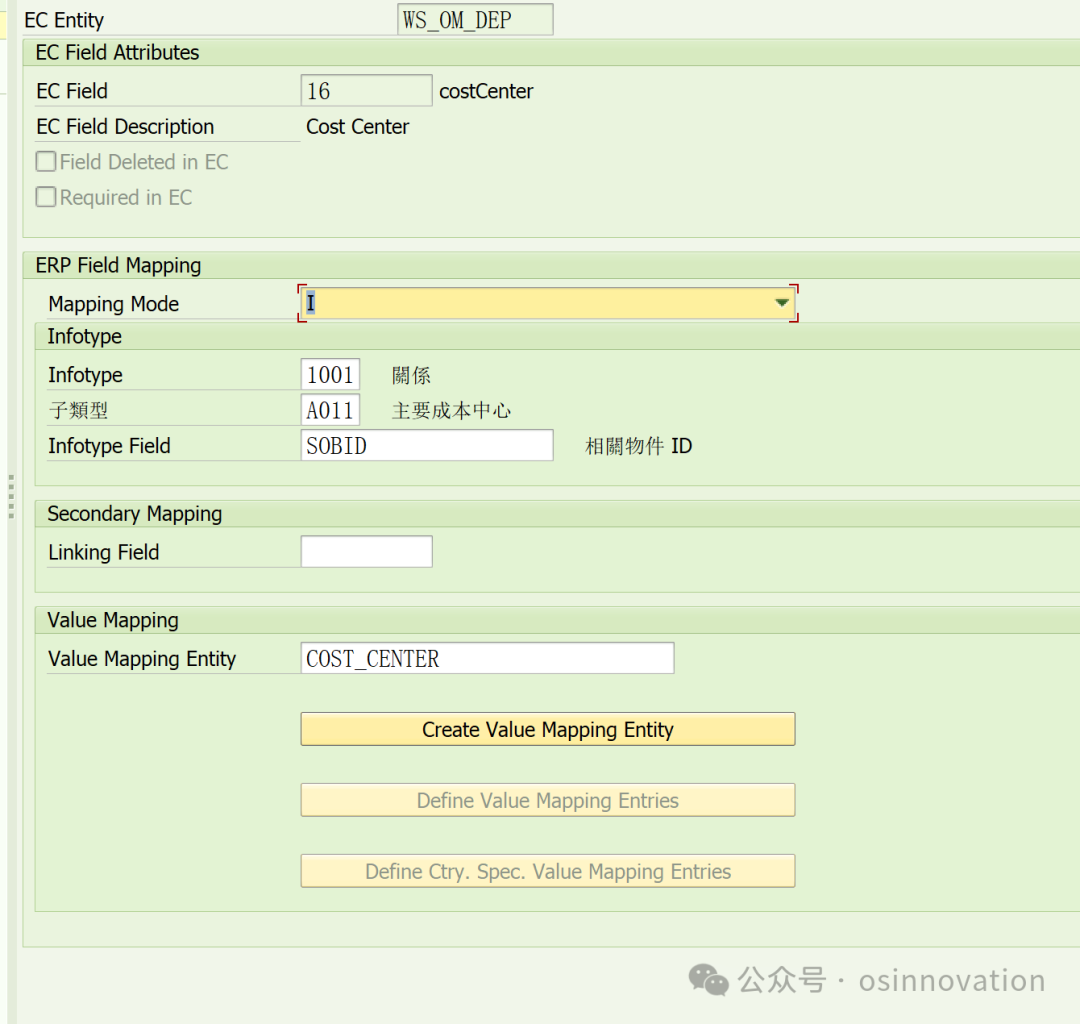

如果我们在SuccessFactors与SAP系统分别维护成本中心,我们集成过来就只要配置下面两个截图,一个是mappingec的字段与SAP字段的关系,因为这个是关系,所以用A011来建立关系即可,还有一个比较重要的是value mapping entity这个地方,如果不配置此处,也会提示Employee Central object Cost Center XXX not yet replicated。
