测试工单跨月入库,有在制品的情况下月结以及差异会怎么进行

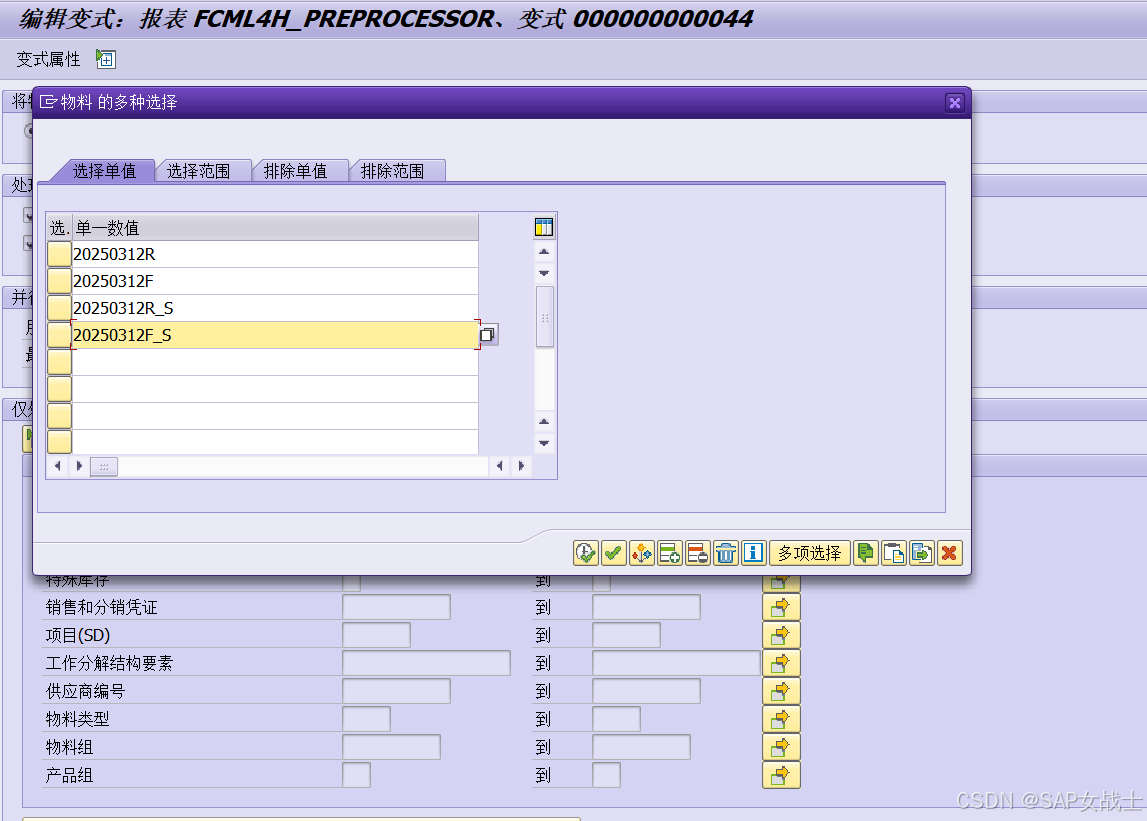

从创建物料-》采购收货-》挂BOM,维护工艺路线和生产版本-》创建生产订单-》生产订单跨月入库(即一部分在当月入库,另一部分在下个月入库)-》CO月结
一、创建物料
MM01创建原材料20250312R_S,标准价为10

创建成品物料20250312F_S
二、采购
1、创建
ME21N创建采购订单,采购价是20

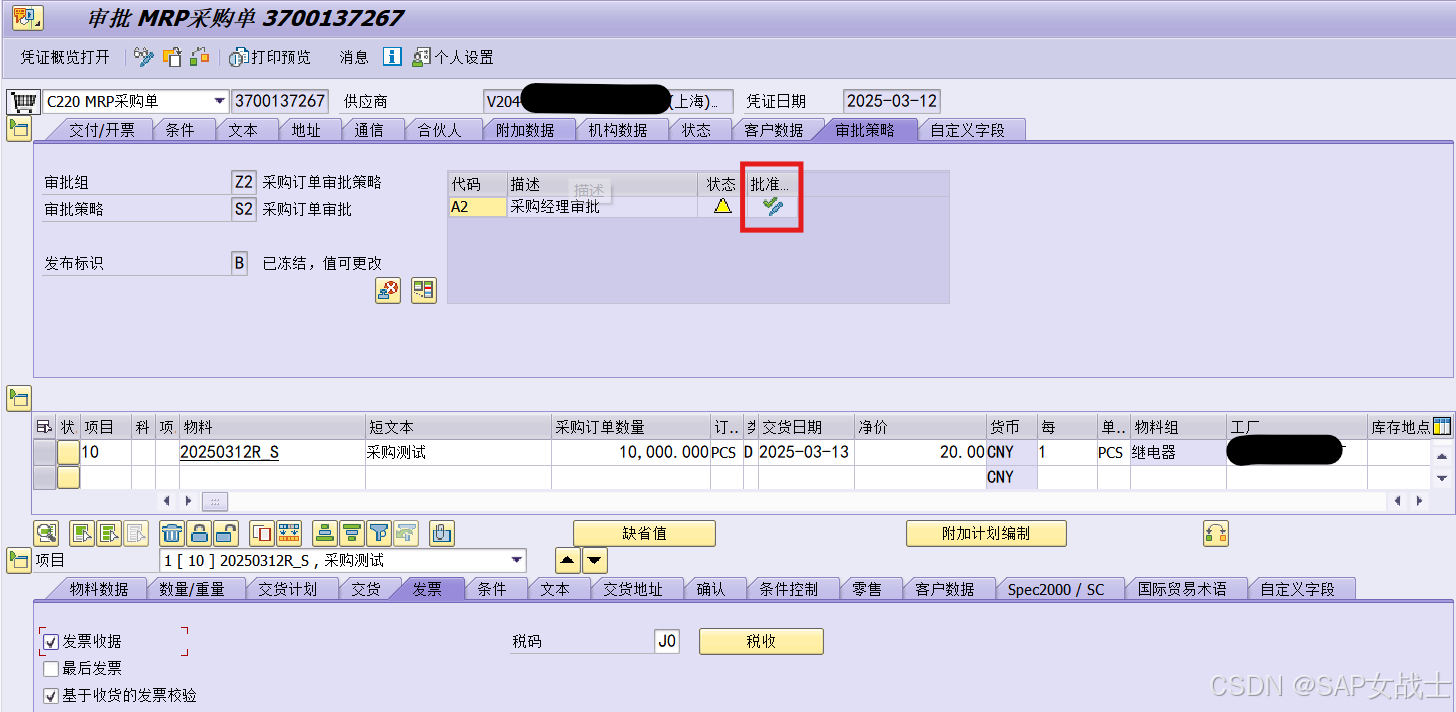

2、审批
ME29N审批采购订单
3、收货并质检

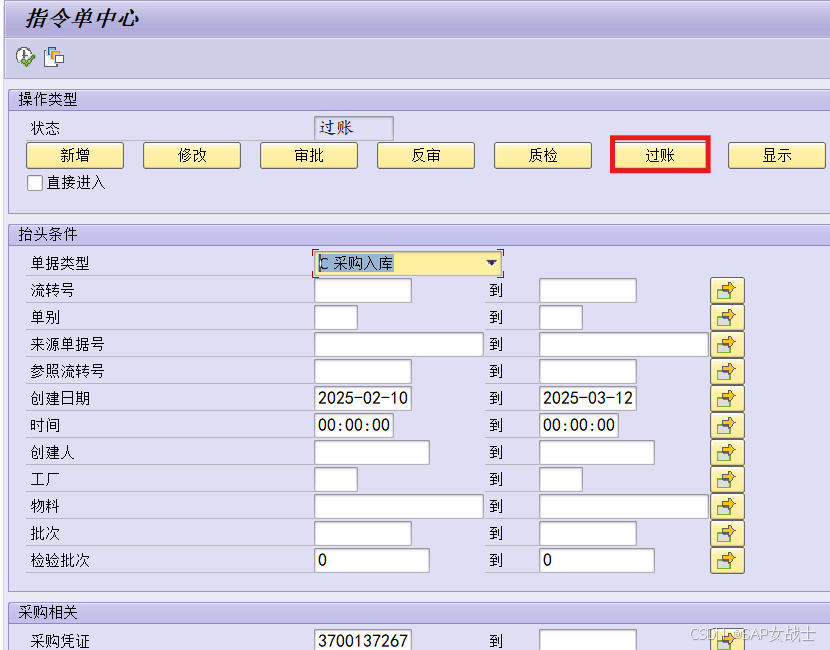

自开发程序ZFLOW采购收货(也可以用标准程序MIGO收货)
QP01维护检验计划
QA32质检,这两步都在【SAP FICO】物料计价方式—不同业务场景下的移动平均价(V价)变化一篇中详细叙述过,有需要的伙伴可以移步这篇。
4、入库

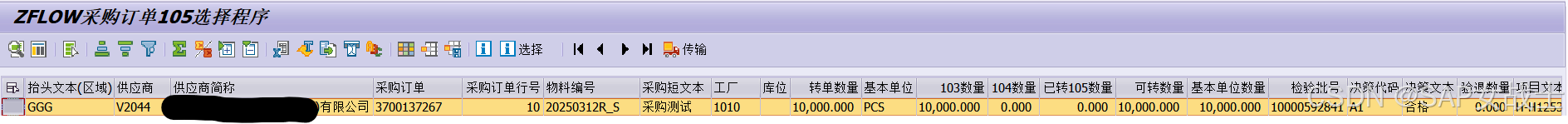

ZFLOW采购入库
过账日期选在5月

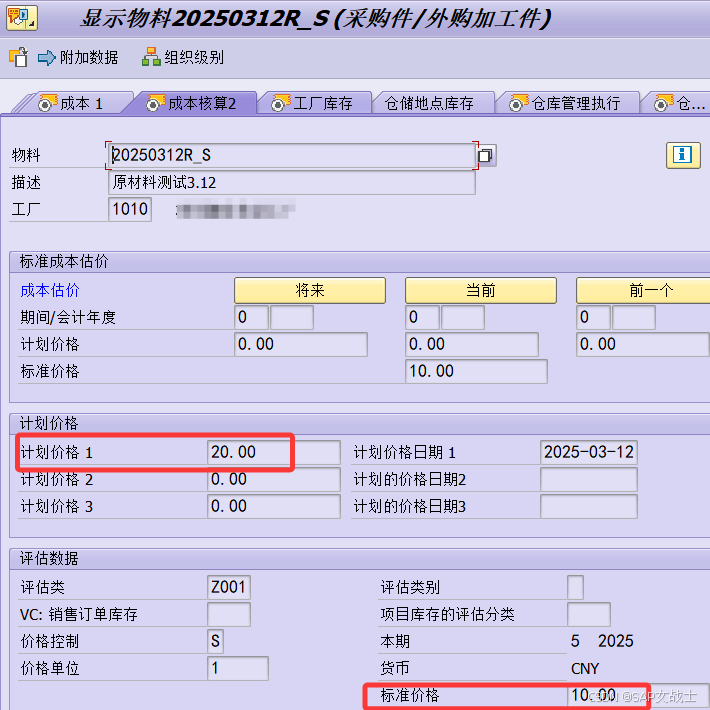

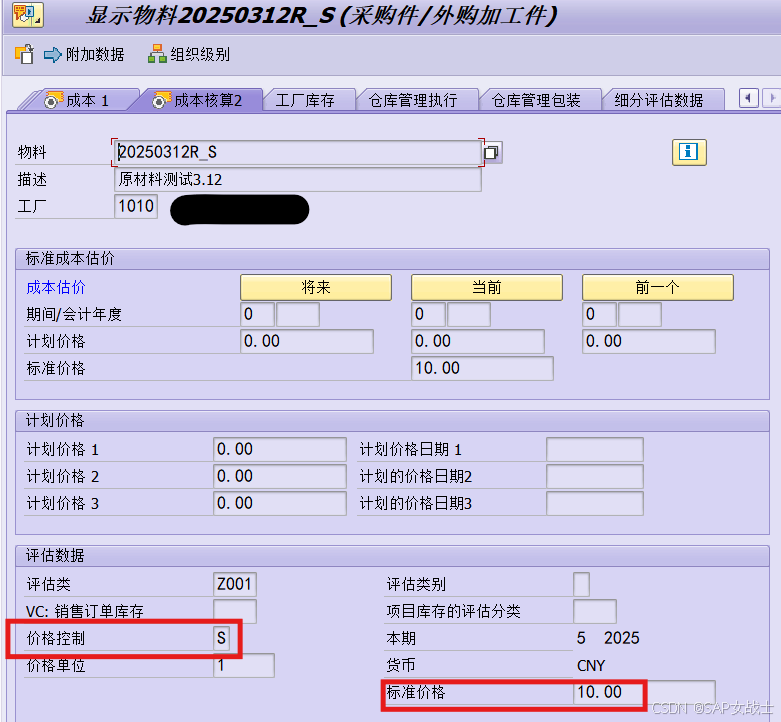

查看物料,计划价格1更新为采购订单价

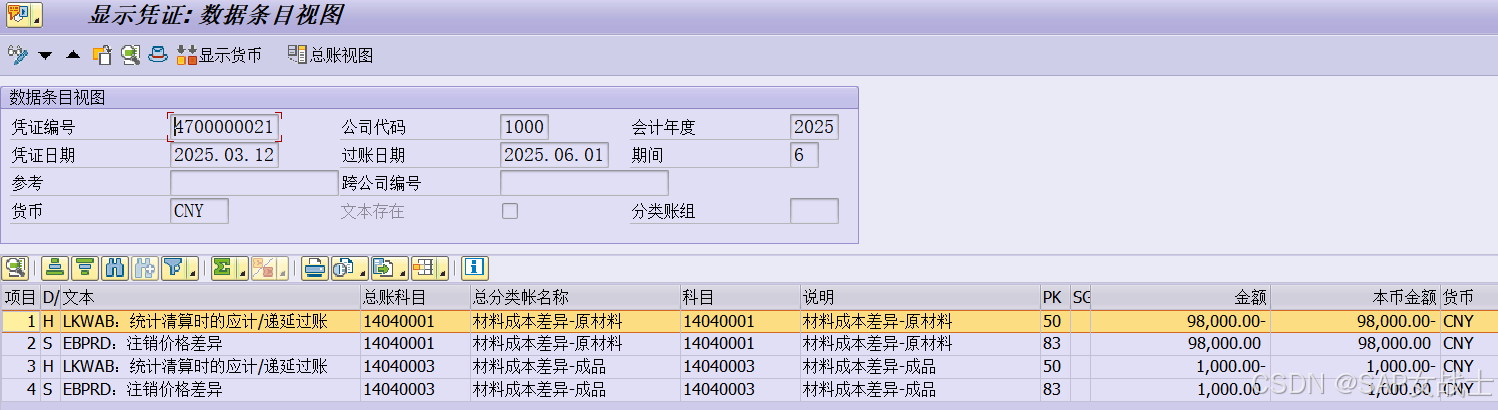

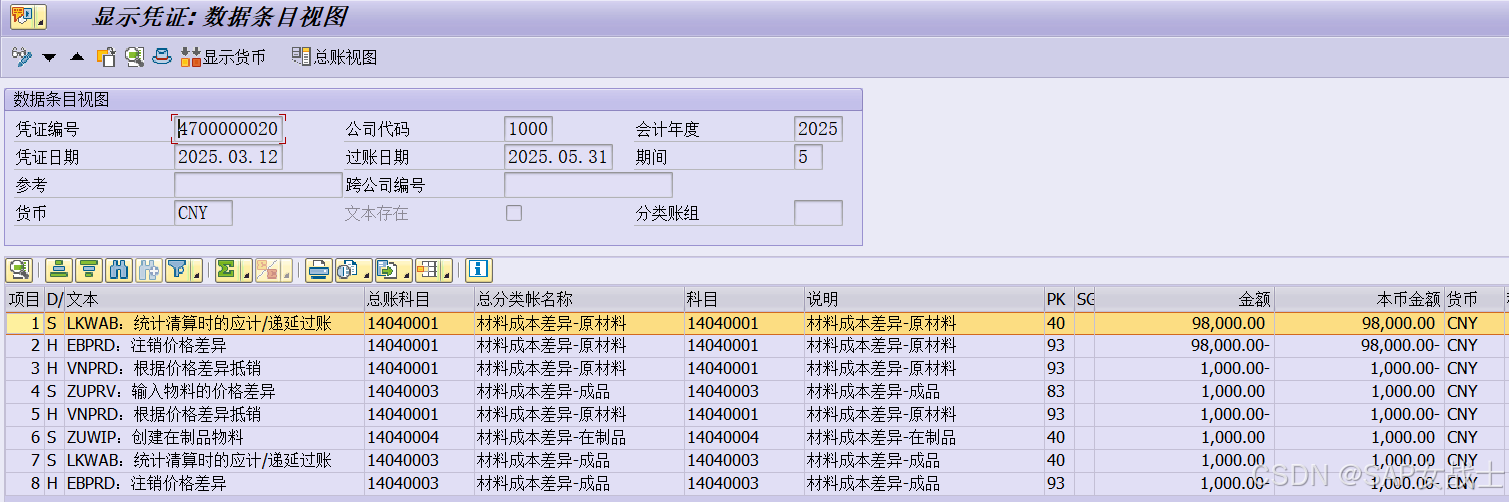

查看凭证,FB03凭证清单里可以查看所有凭证
采购入库:借:原材料100000 = 10 * 10000,材料成本差异-原材料100000 = (20 - 10 ) * 10000
三、生产准备与执行

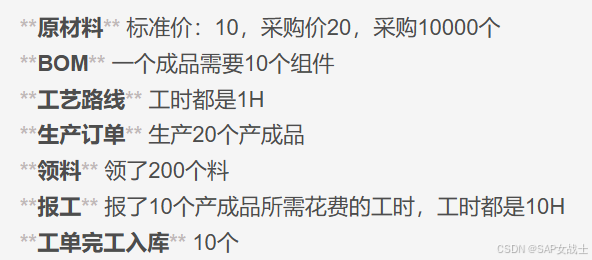

1、挂BOM

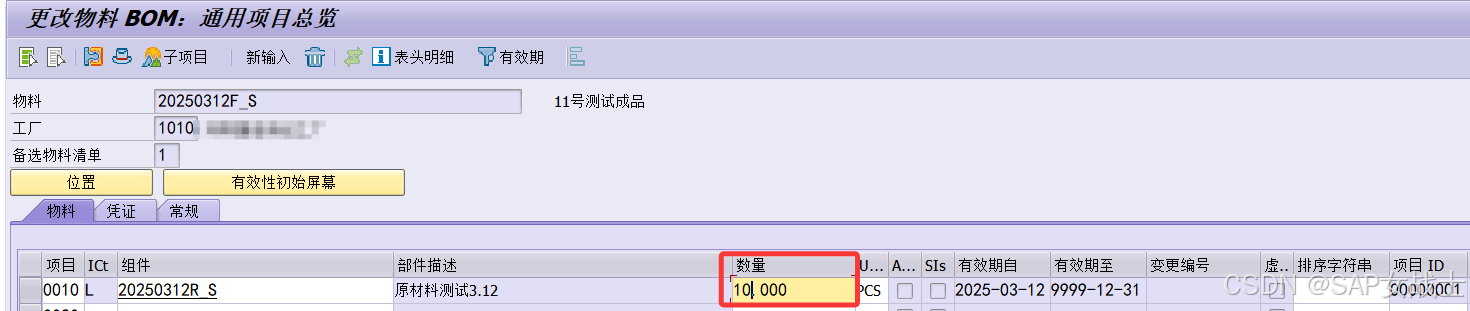

CS01创建产成品BOM,成品需要组件20250312R_S 10个
2、维护工艺路线和生产版本

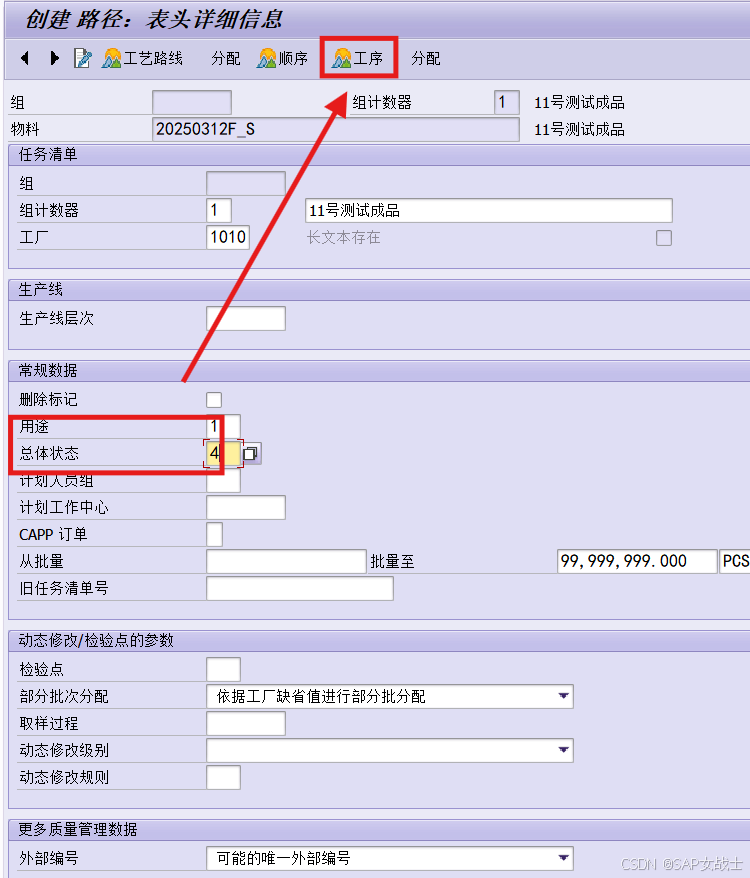

CA01创建工艺路线,用途1:生产,点击工序

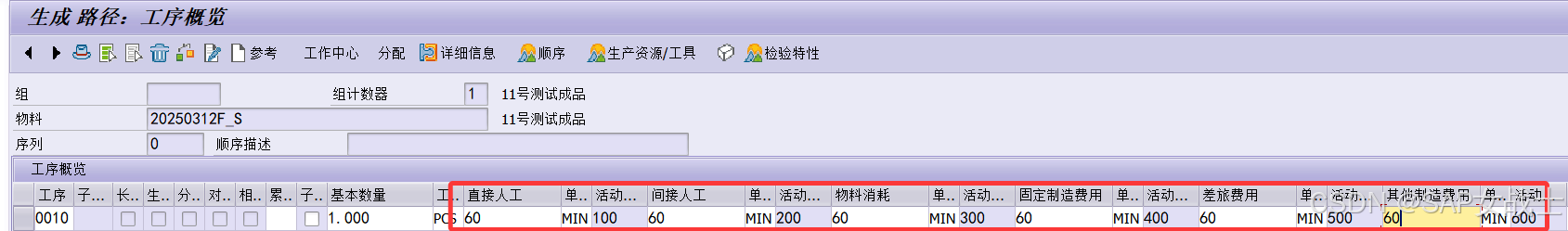

控制码选ZP01,工时都是60min
C223维护生产版本
3、创建工单并下达

CO01下生产订单,订单类型选CP00,数量20个
CO02下达生产订单
自开发程序ZFLOW领料,领200个料
此时可以看到需求数量是0.2小数,所以是BOM创建的有问题

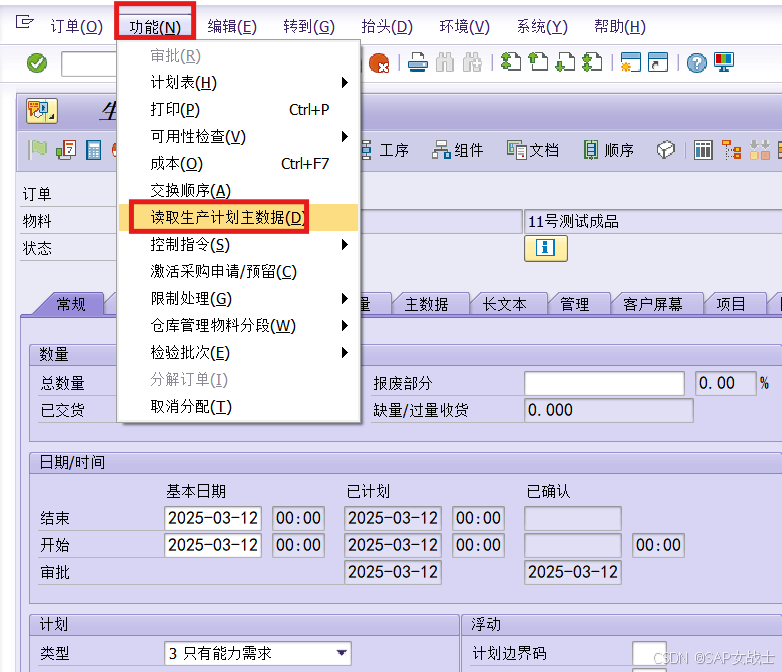

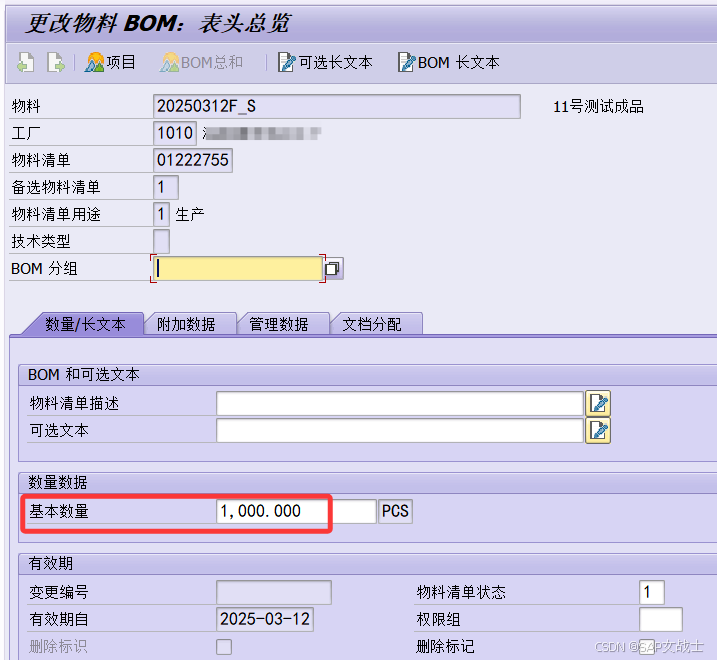

CS02修改BOM基本数量1000改为1,并且生产订单要重新读取BOM和工艺路线,所以CO02-》功能-》读取生产计划主数据-》重现下达生产订单

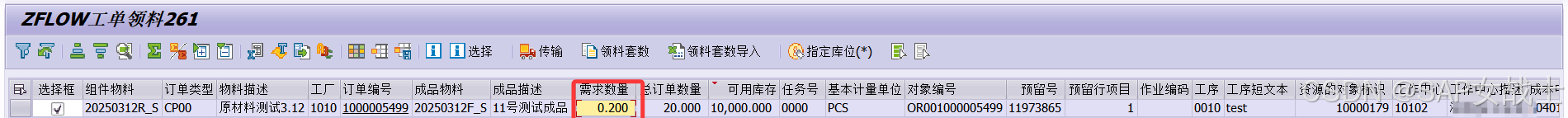

4、领料
领完料后,看凭证,200 * 10=2000
5、报工

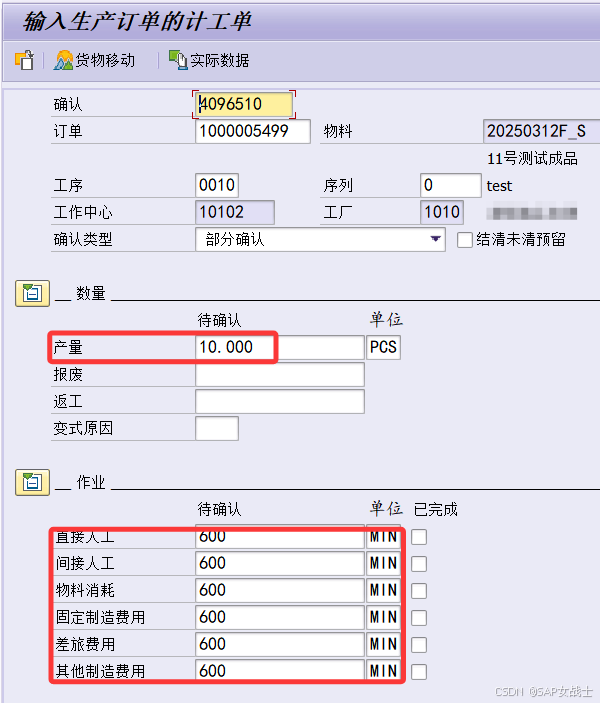

CO11N报工,产量修改为10个,也就是只报部分的,回车会自动重新计算工时

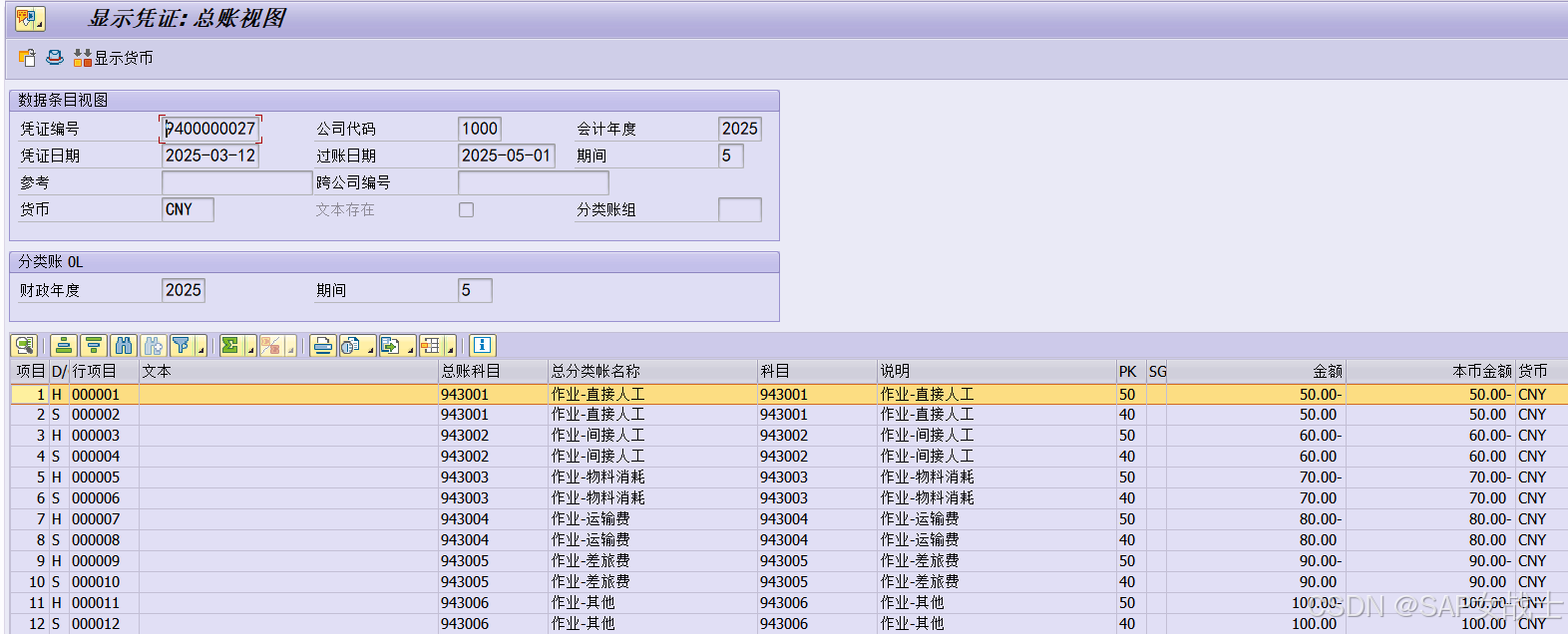

报工后查看CO凭证,KP26里的作业价格分别是5,6,7,8,9,10/H
6、估算标准成本

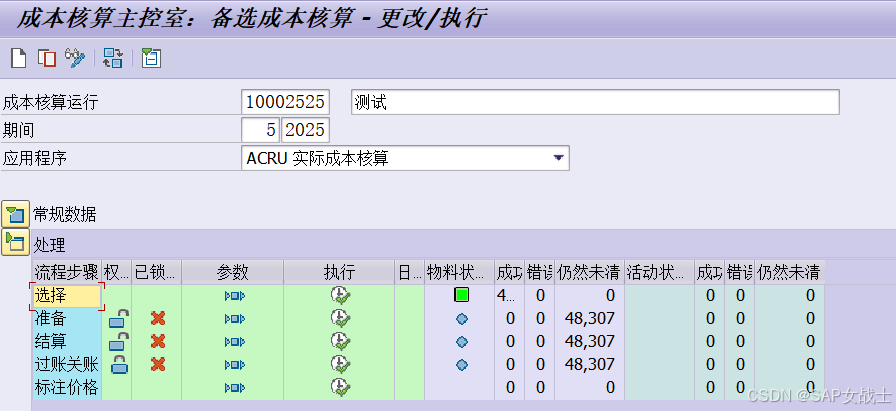

CK11N估算标准成本,日期填5月,发布

7、工单完工入库

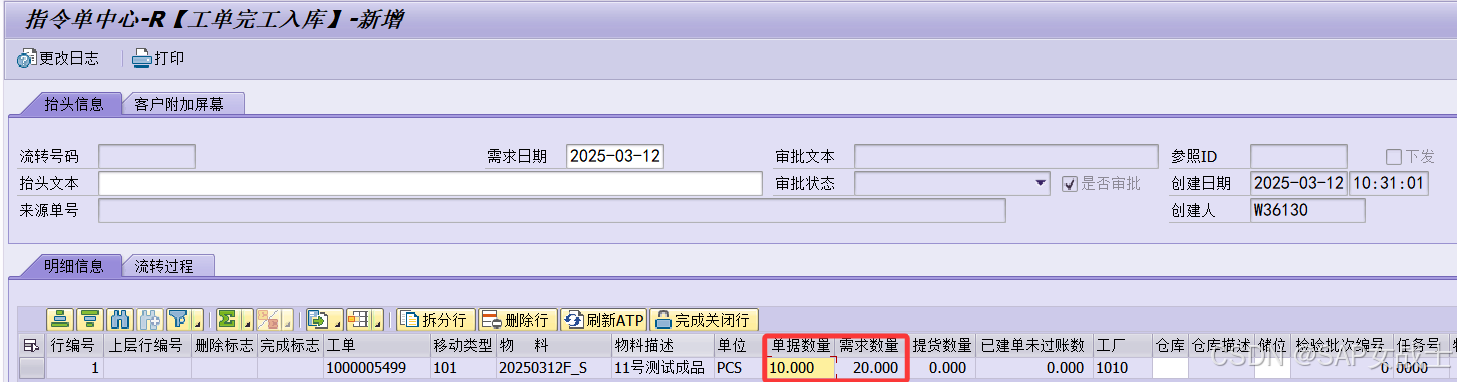

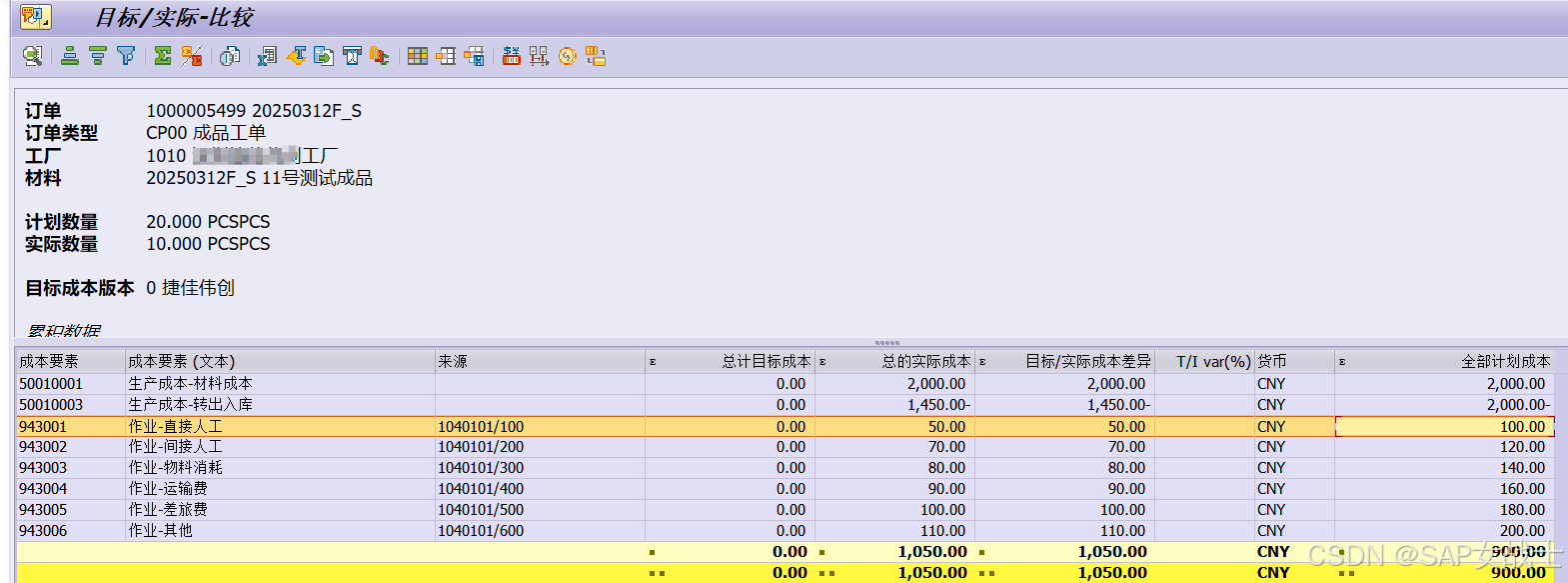

zflow工单完工入库,入10个,新增-》审批-》过账
看凭证
看3611报表
四、CO月结
1、估算下月的标准成本,并标记

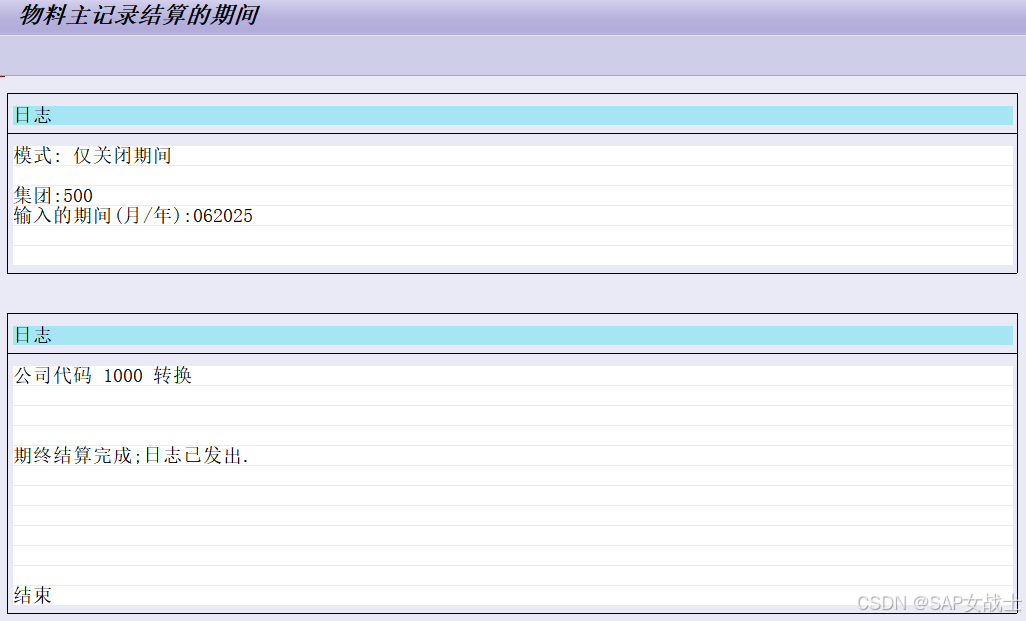

2、MMPV物料关账,开启下个期间的物料账
物料分类账是用于对标准价计价的物料进行差异处理, 月底运行完物料分类账之后,系统自动对差异进行处理
注意:调整财务物料帐结算的期间,只能逐月的进行调整!!! 如果之前开的是2月份的期间,后面一直没变过,现在想关闭2月份期间直接开6月份,这是不可能的,在这种情况下需要先开3月份的关闭2月份的,再关闭3月份的开4月份的,依次递推做到6月份。

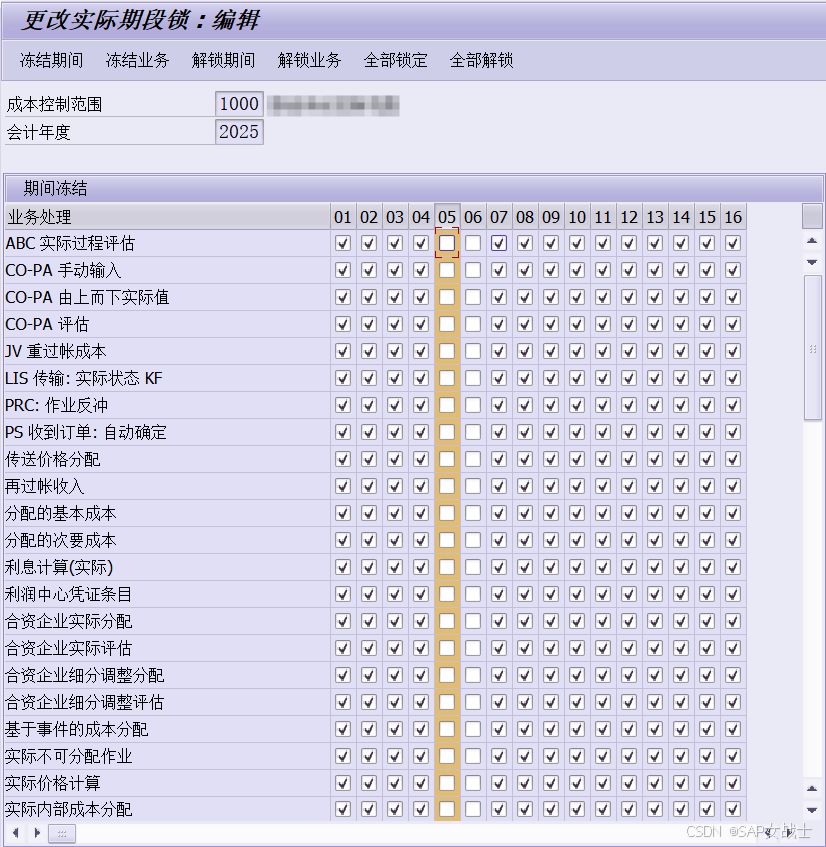

3、CO开账 OKP1打开下个期间

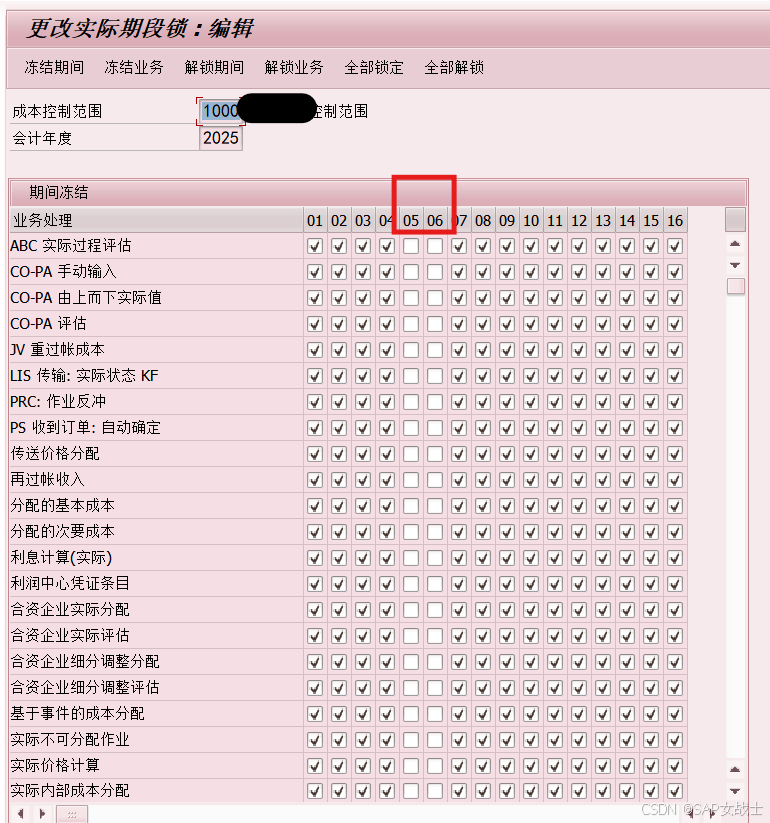

我们一般会同时打开两个月的账期。如果现在是针对5月月结,我们需要在标准成本发布前,打开6月的账期,并保留5月的账期打开

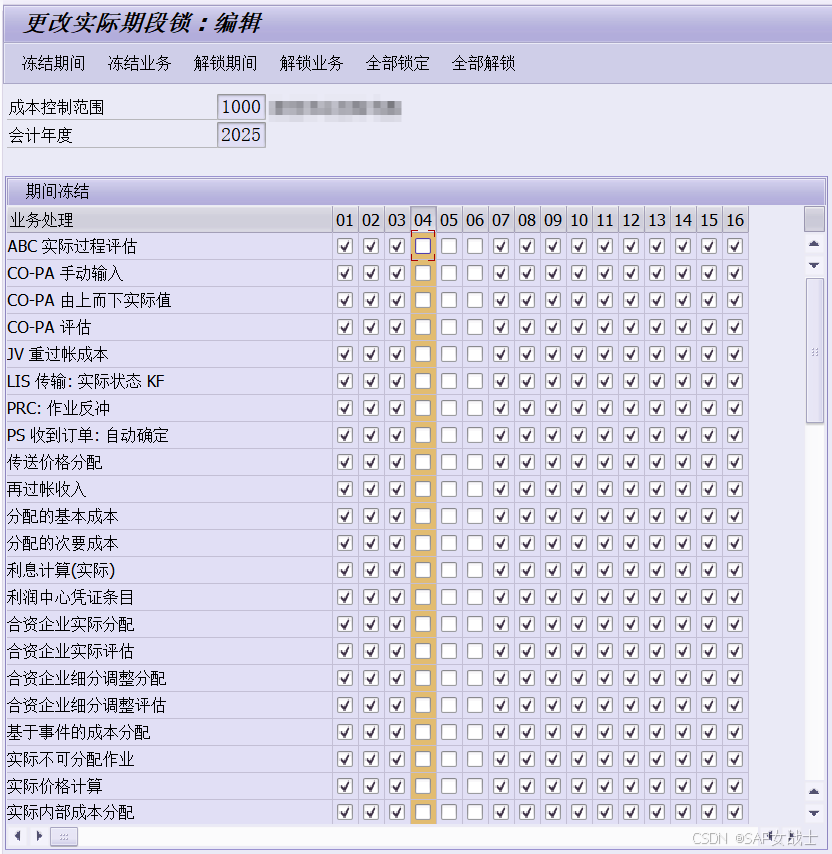

冻结业务:针对某一个
解锁期间:针对一整列

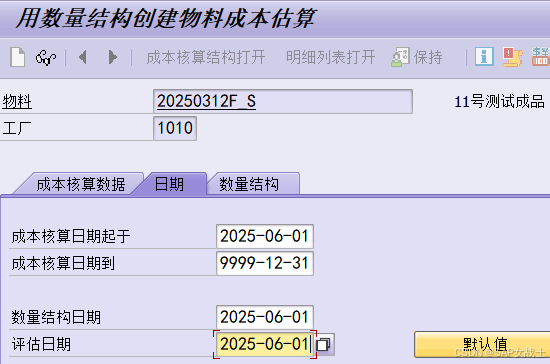

4、CK24发布标准成本
发布上面的6月的估算并标记了的标准成本
5、OKP1关闭上月与报工相关的作业期间
6、KSV5成本中心间的费用分配
详情可见【SAP FICO】成本控制概览(成本中心、成本要素、活动类型、分配分摊)一篇,主要是分配固定资产折旧费,若公司没有相关业务流程,则可以忽略此步骤,这里忽略

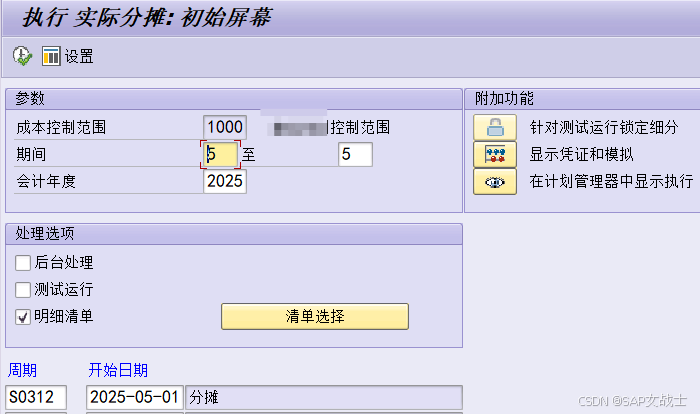

7、KSU1创建费用分摊循环
分摊:成本费用发生往往记账到发生部门,但其目的可能是为了其他部门服务的,即引起该成本费用的成本中心并不是发生的成本中心。成本中心结算指将成本从发生地成本中心(称“发送方”)结转到目的地成本中心(称“接收方”)的过程,分摊将发送方的成本(初级和次级成本要素)打包,通过特定的次级成本要素(本公司系统中的是:分摊-直接人工、分摊-间接人工、分摊-物料消耗、分摊-运输费、分摊-差旅费、分摊-其他)结转到接收方。
间接部门费用转直接部门

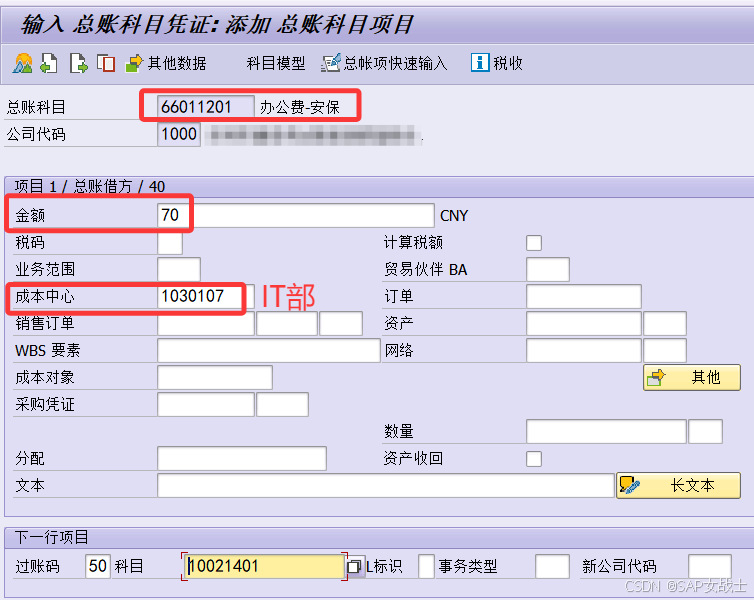

1030107IT部-》1040101生产部,6601120办公费-安保

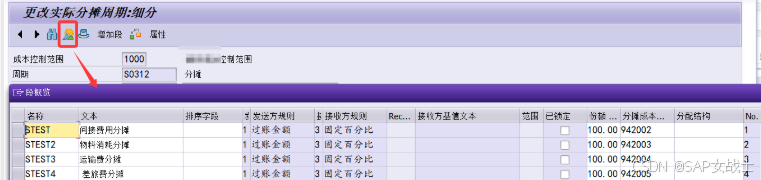

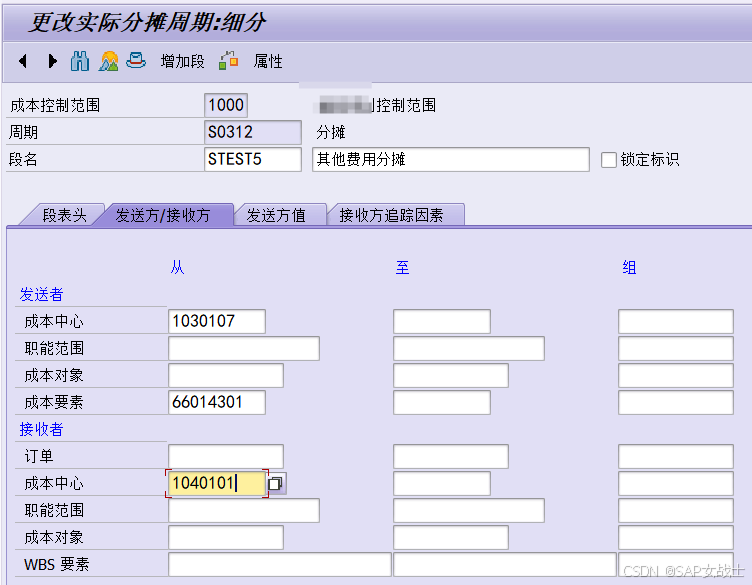

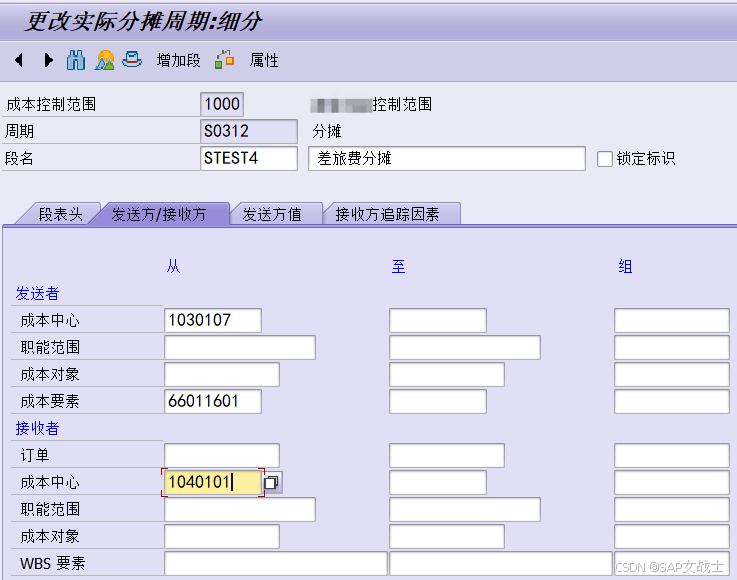

增加段,完善物料消耗、运输费、差旅费和其他

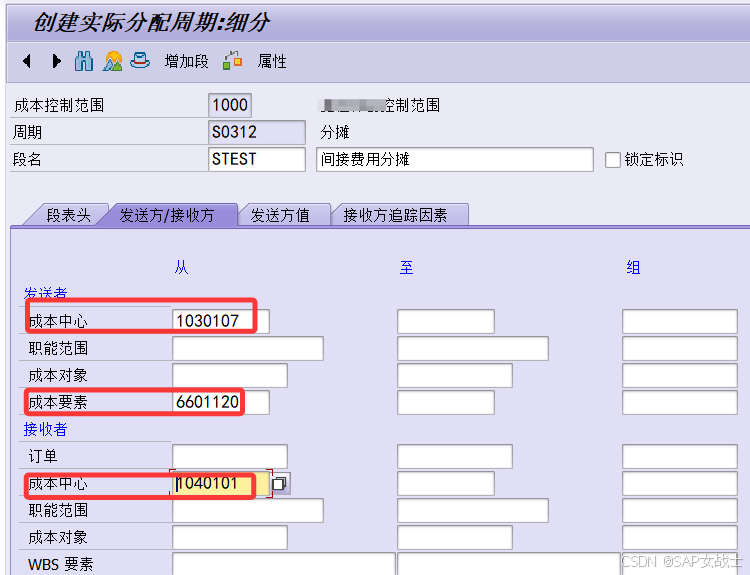

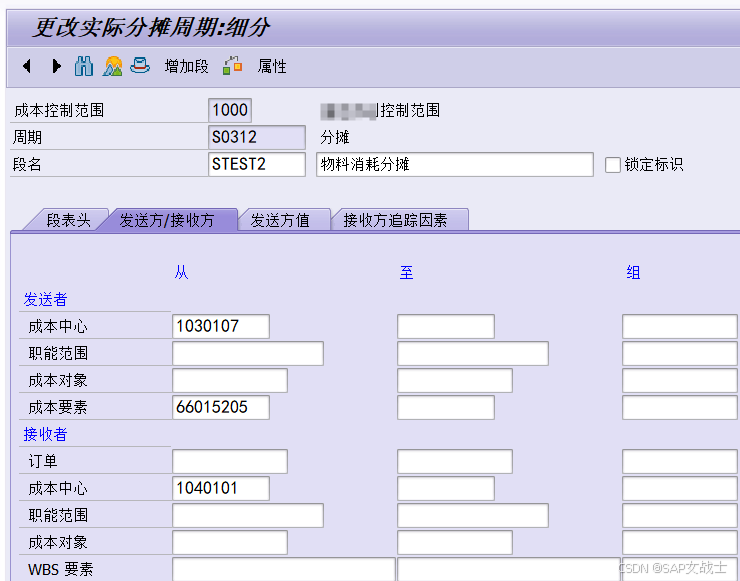

绿色界面图补充一下:段表头要选分摊成本要素(这个图不是这个例子中的,仅作补充说明段表头需要填什么)

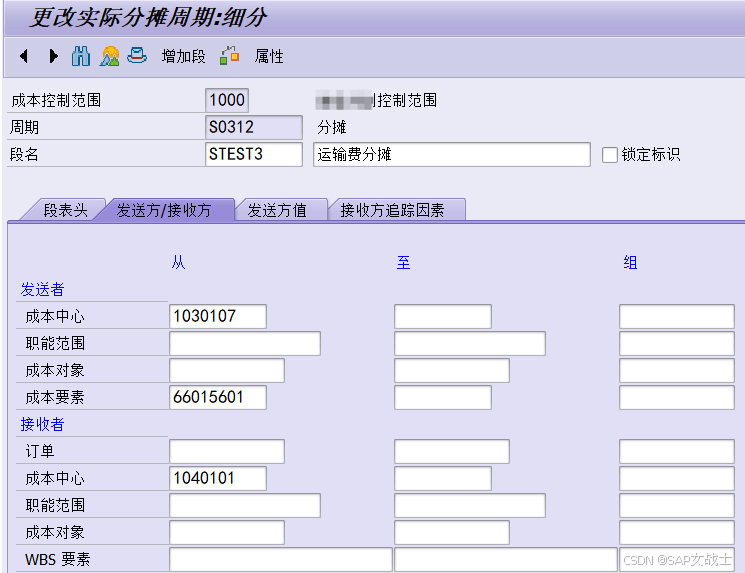

绿色界面图补充一下:接收者的成本中心字段也可以填组,绿色图中所示214是直接制造组,该直接制造组中包含3个生产车间,并在接收方追踪因素中设置分摊到三个车间的百分比。而紫色的图中是将初级成本要素人工工资(记的账)按照统一打包的直接人工(作业类型)按百分百的比例全部给到了直接部门(1040101生产部生产部)。
点段概览,可以看到全部的
8、F-02费用记账

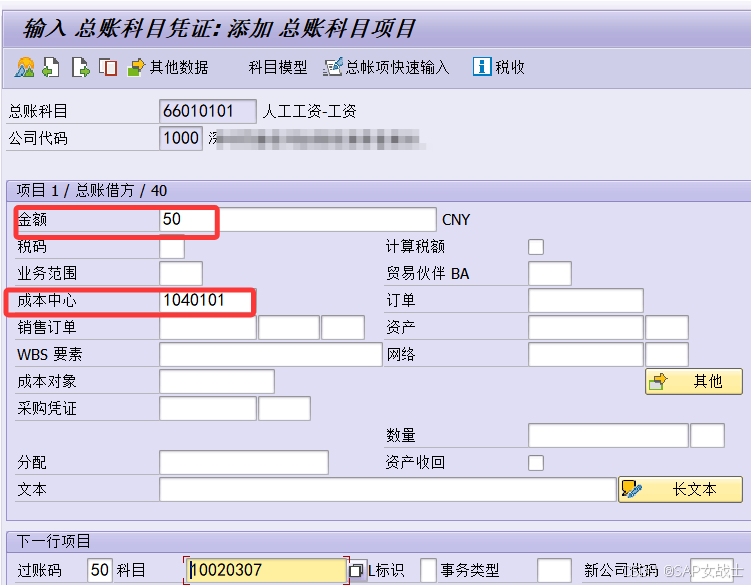

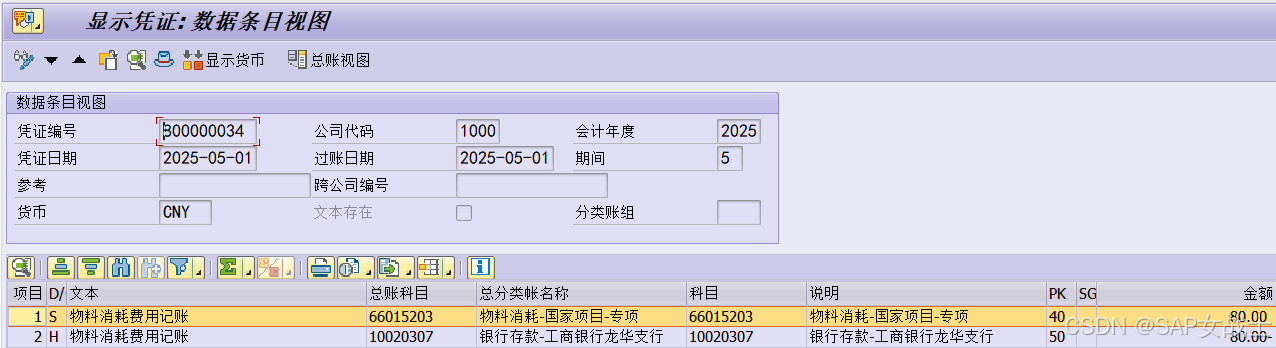

1、先成本中心记账,记人工工资记50

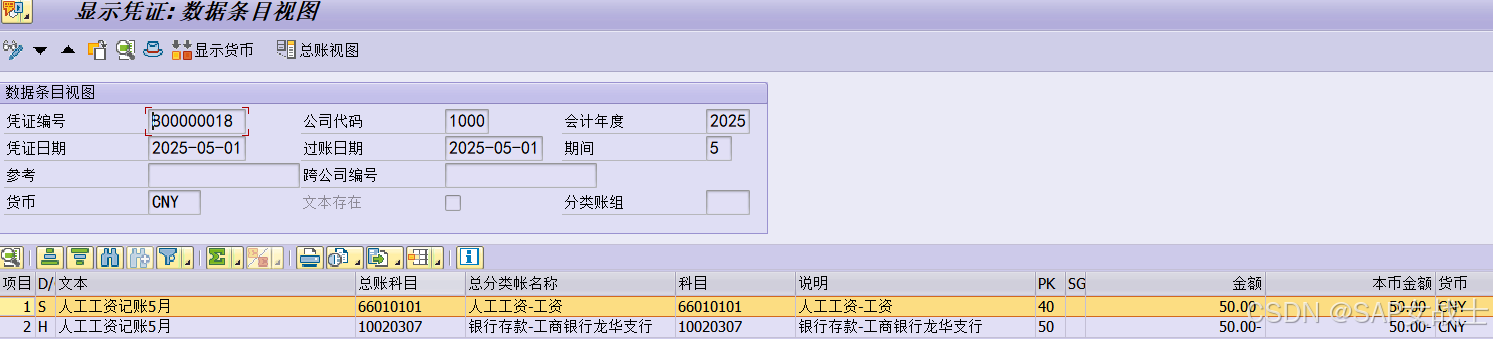

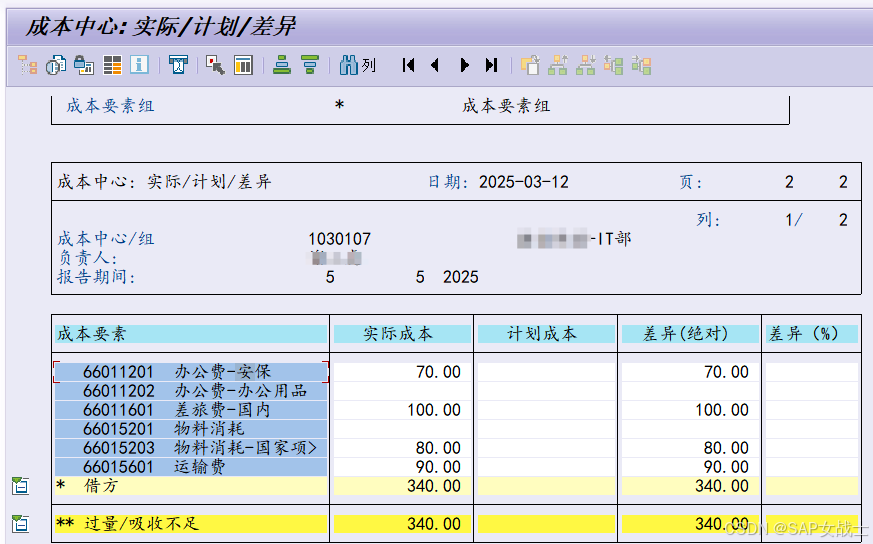

查看凭证

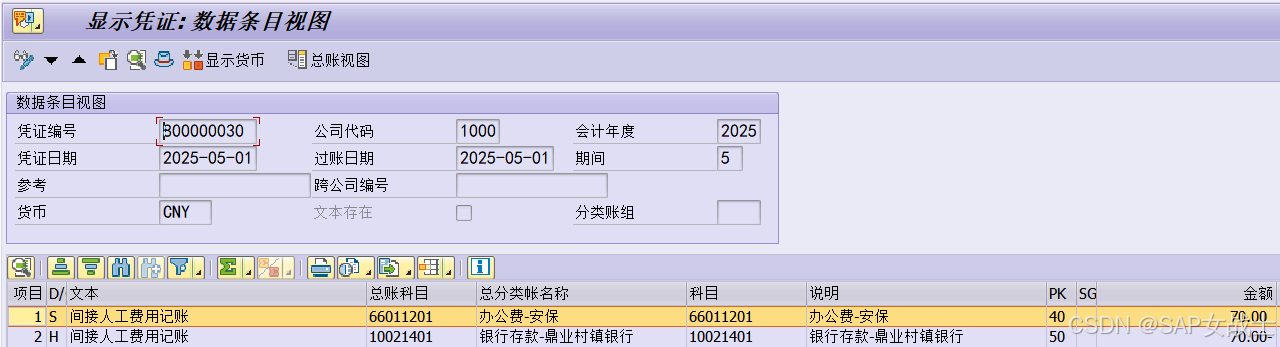

2、间接人工费用记账
记账70
查看凭证
3、物料消耗费用记账
记80

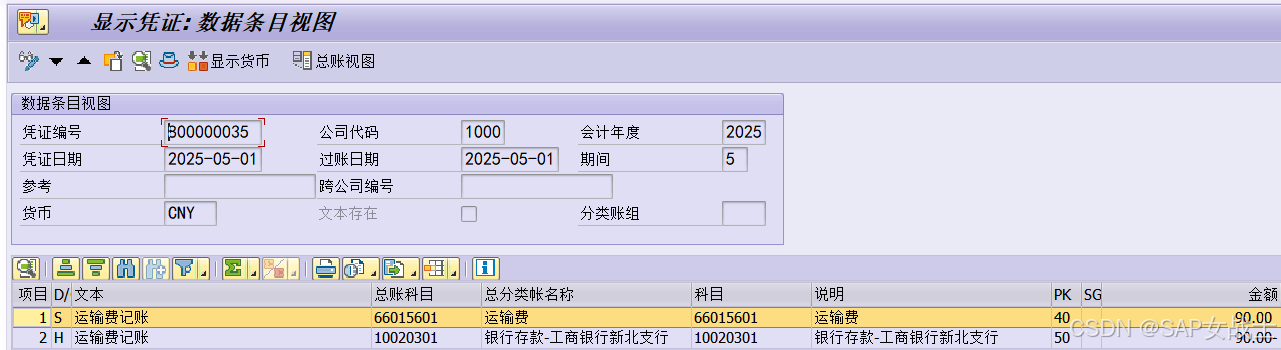

4、运输费用记账
记90
5、差旅费用记账

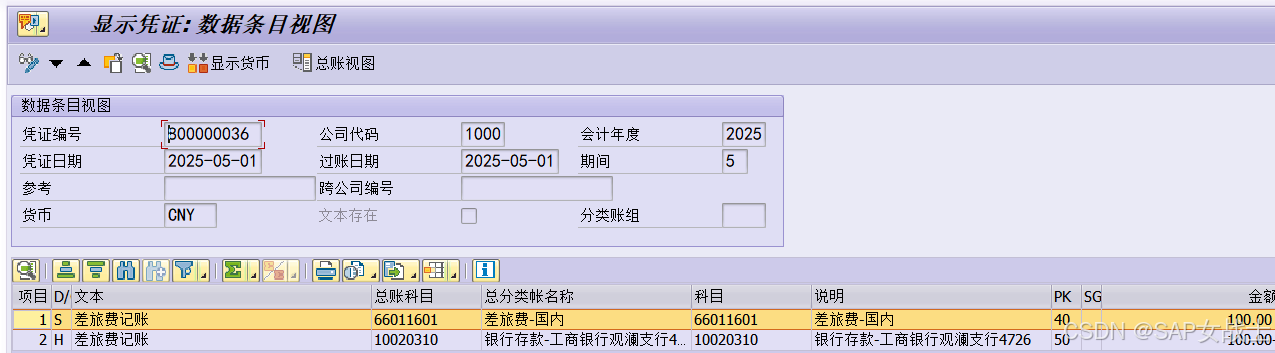

记100
6、其他费用记账
直接记到生产性成本中心
记110
此时可以在3611报表中看到记的账
也就是已发生数据的成本中心,可以在报表S_ALR_87013611查看
此时有借方,初级成本要素

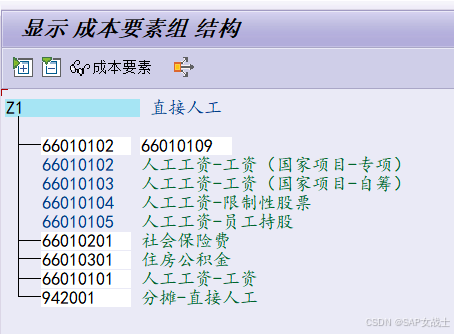

注意:配置初级成本要素归类于哪些次级成本要素是在KAH1中配,如下:
9、KSU5执行分摊

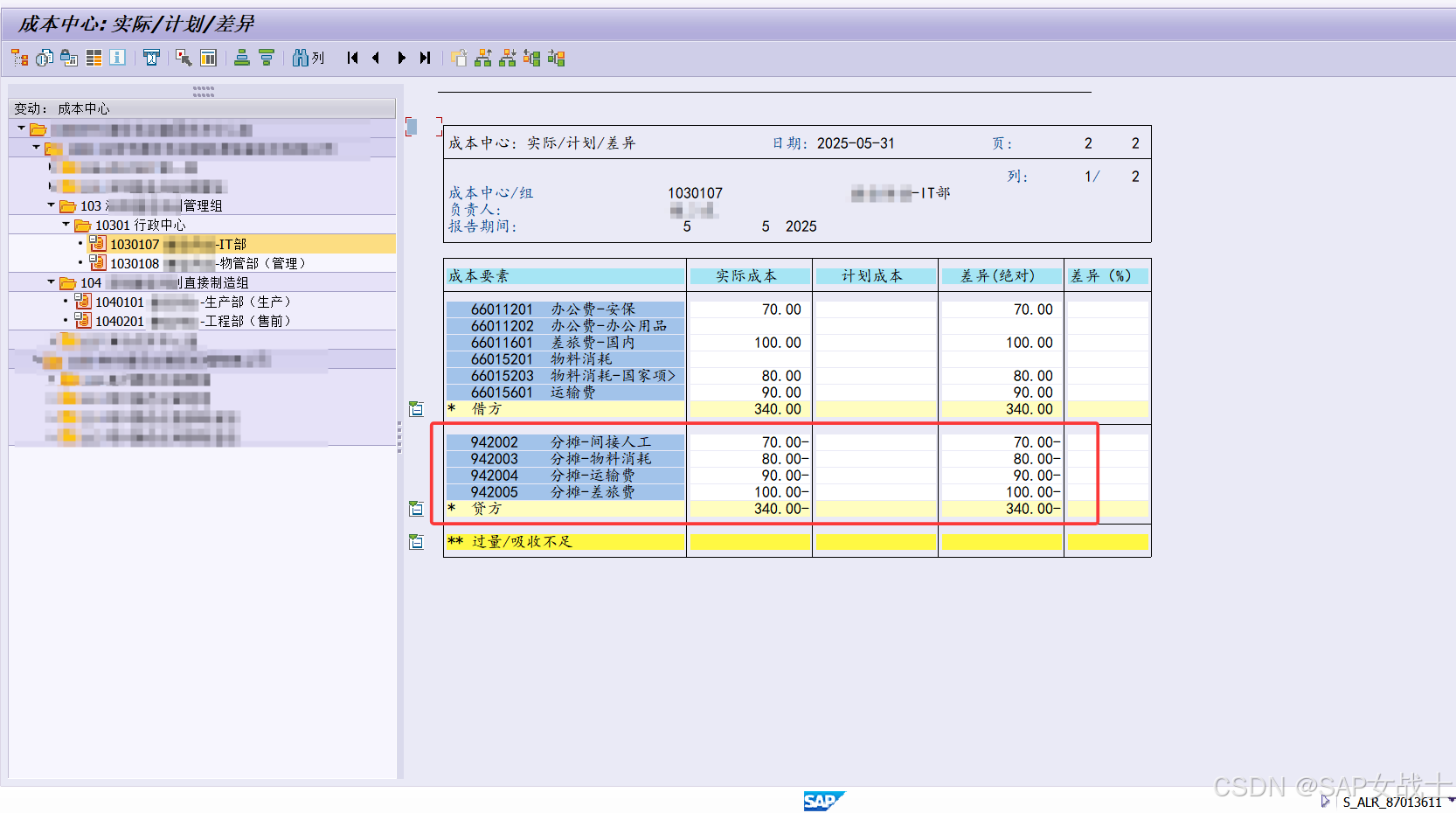

执行分摊后,3611报表中(事务码:S_ALR_87013611)IT部发生了贷方,贷方科目是次级成本要素:分摊-间接人工、分摊-物料消耗…
间接部门–IT部:
直接部门–生产部:
10、KSS2费用分割
co成本流转:通过生产类成本中心归集各项制造费用,并以次级成本要素结转到生产订单,通过订单再到产品上
经过上面的分摊已经将间接部门的费用转到了直接部门,通过费用分割将归集到直接部门中的费用分配到对应的作业类型:100直接人工、200间接人工,300物料消耗,400运输费,500差旅费,600其他费用
再举个例子:

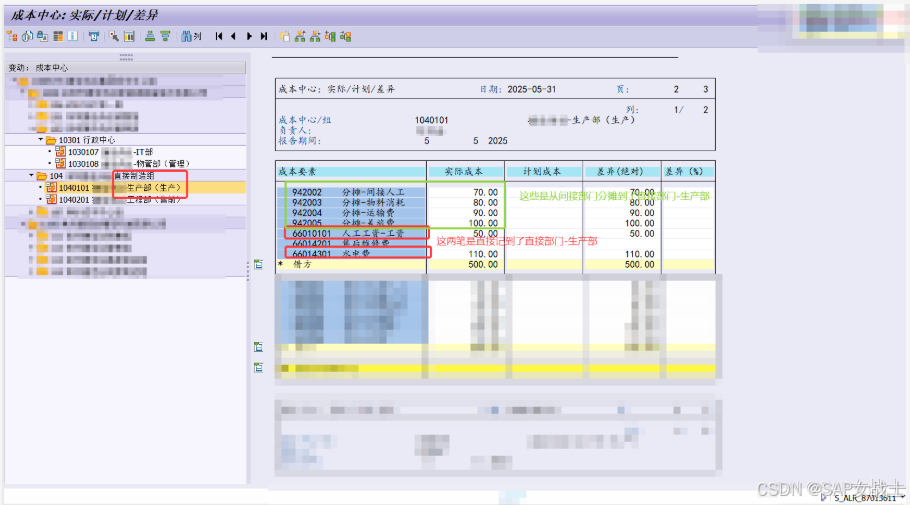

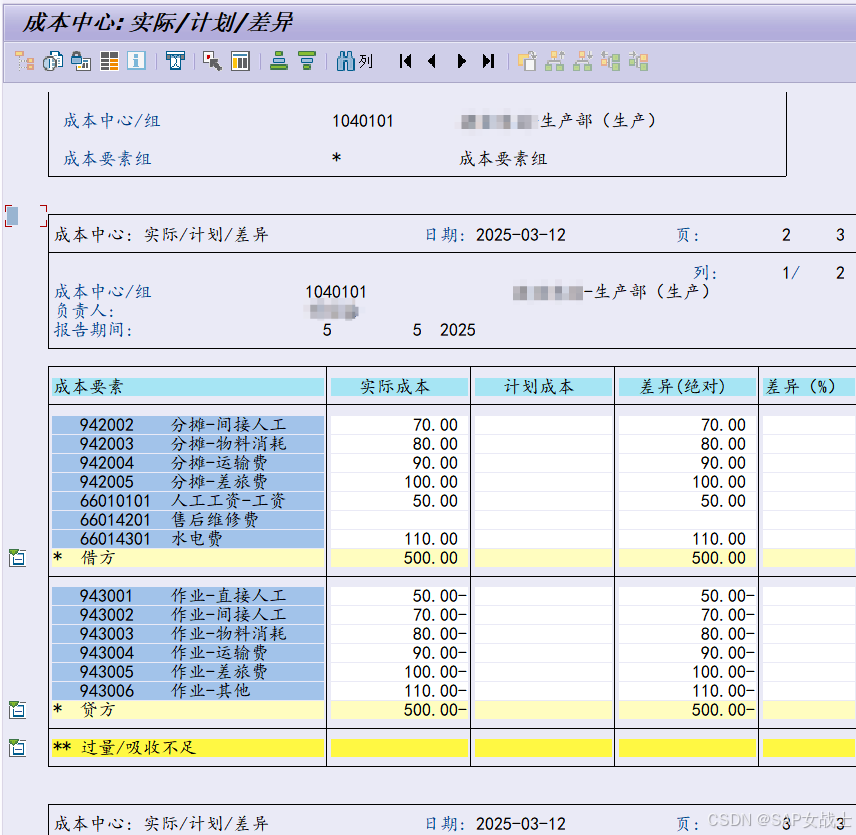

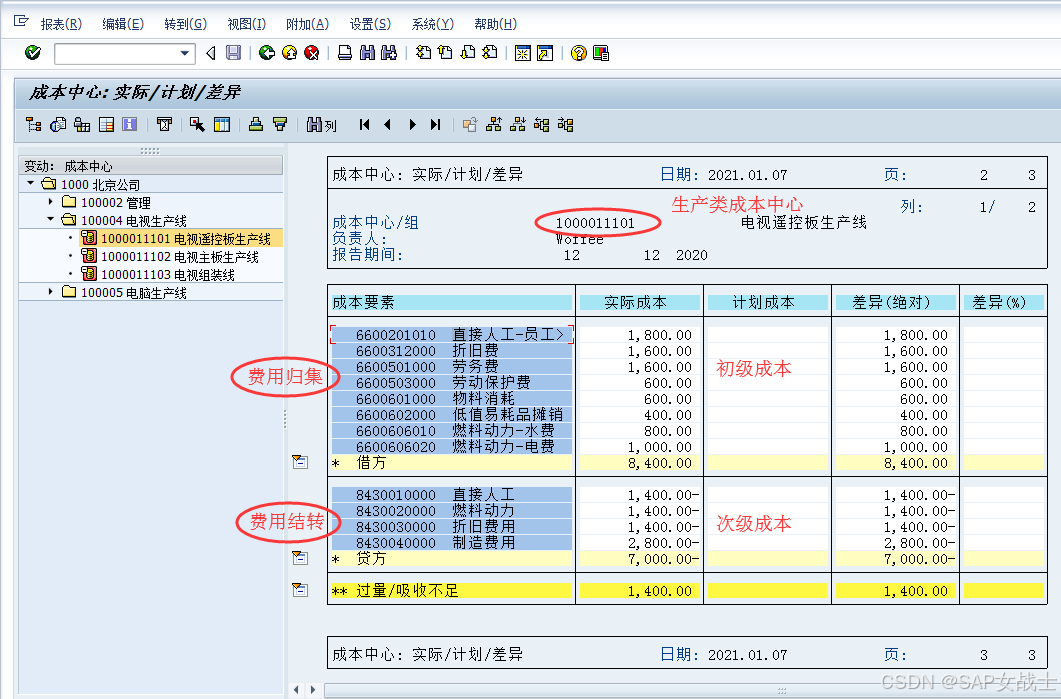

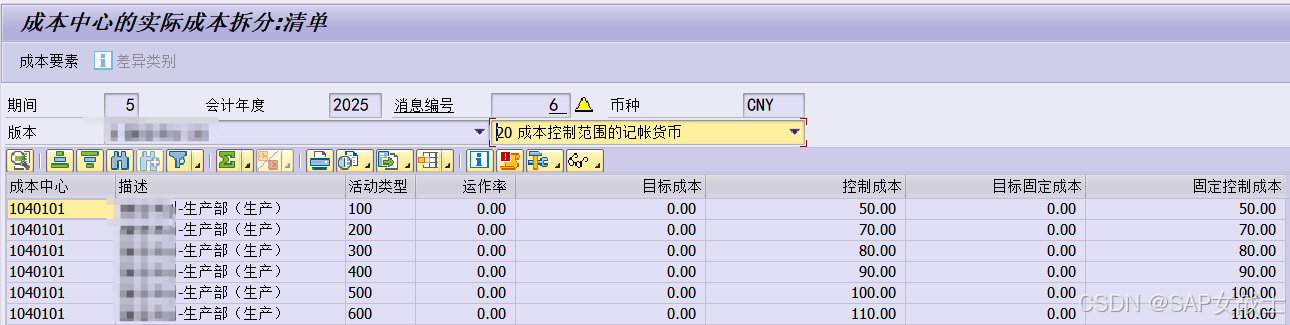

S_ALR_87013611查看生产类成本中心1000011101费用,如下图所示。
成本中心归集的总费用为8,400.00,结转金额为7,000.00,有1,400.00的余额,说明费用没有全部结转到生产订单。在月底结账时,就需要进行调整,将这1,400.00的余额结转到生产订单。
成本中心归集费用是以初级成本的形式,而结转是以次级成本的形式。因此,直接人工、燃料动力、折旧费用、制造费用应该分别调整多少呢? 这就需要对成本中心所归集的初级成本(借方数)进行分类,分别计算出哪些初级成本计入直接人工、燃料动力、折旧费用、和制造费用,这个过程就是“费用分割”!
11、KSII计算实际工费

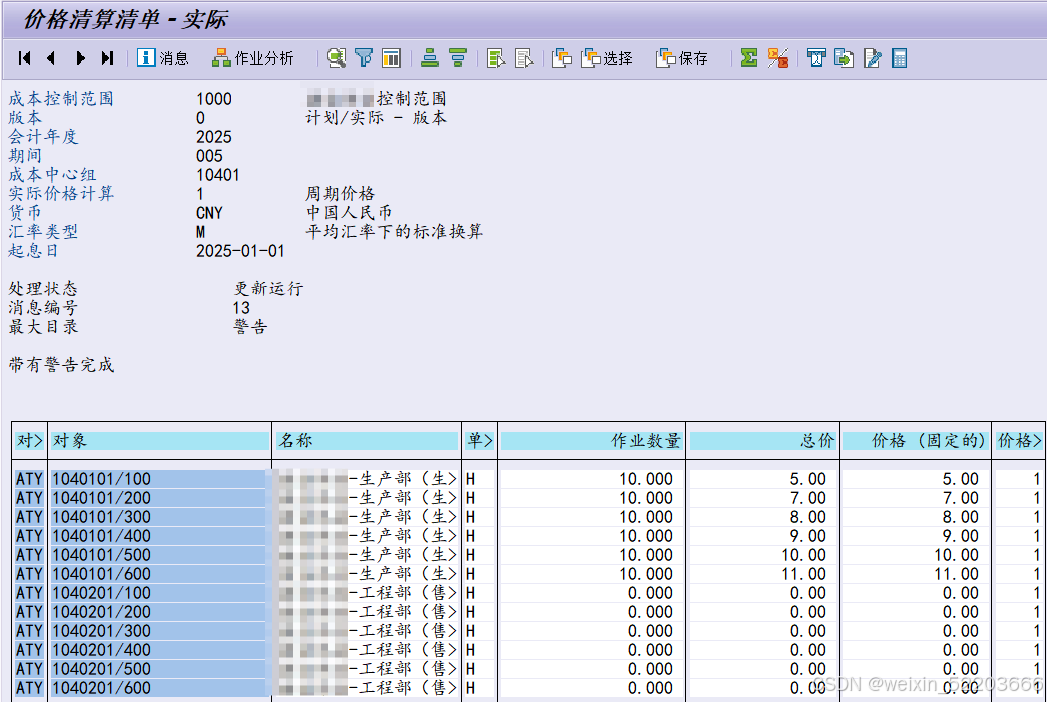

也就是根据记的实际工费计算出来的实际作业价格,计算出来实际作业价格:直接人工:5/H.,间接人工:7/h

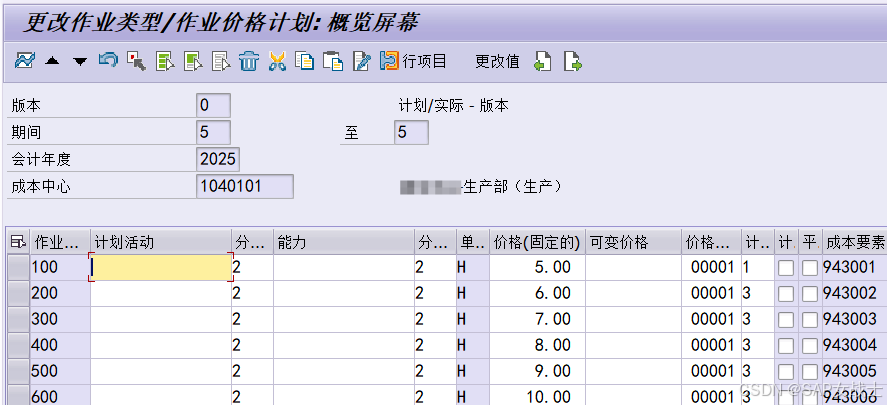

kp26中的计划价格如下
12、KSBT检查实际作业价格
“价格标识”=3 即标准单位成本
“价格标识”=5 即实际单位成本

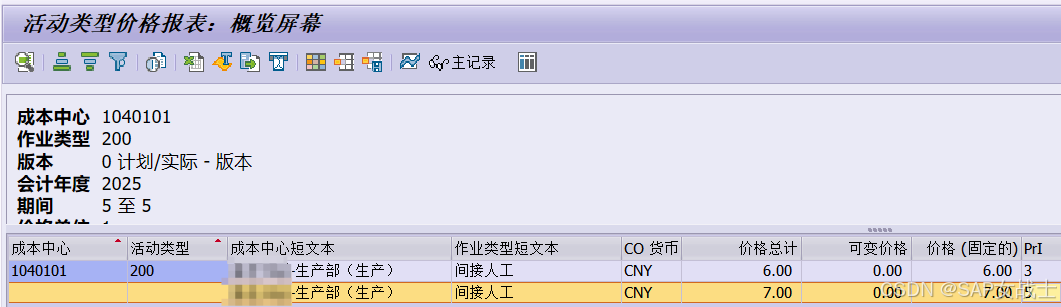

抽查一个间接人工验证正确性 70/10 =7

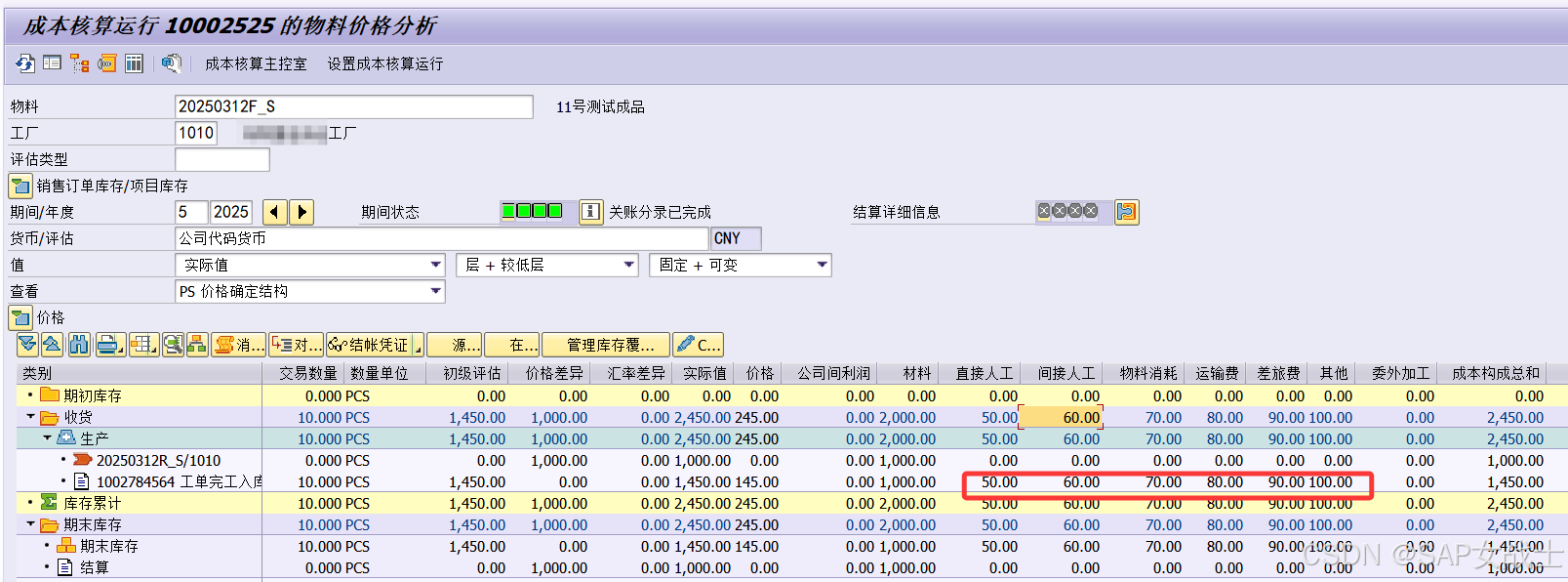

13、MFN1重估工单成本
MFN1----单个工单
CON2----单个工厂
提示处理完成无误则成功

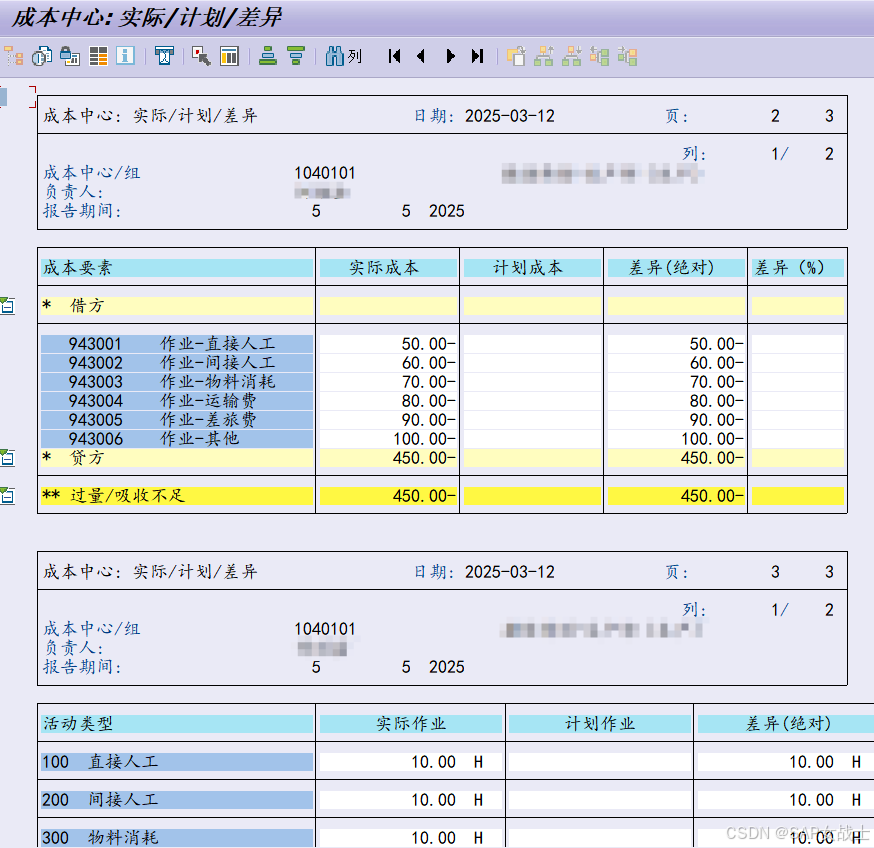

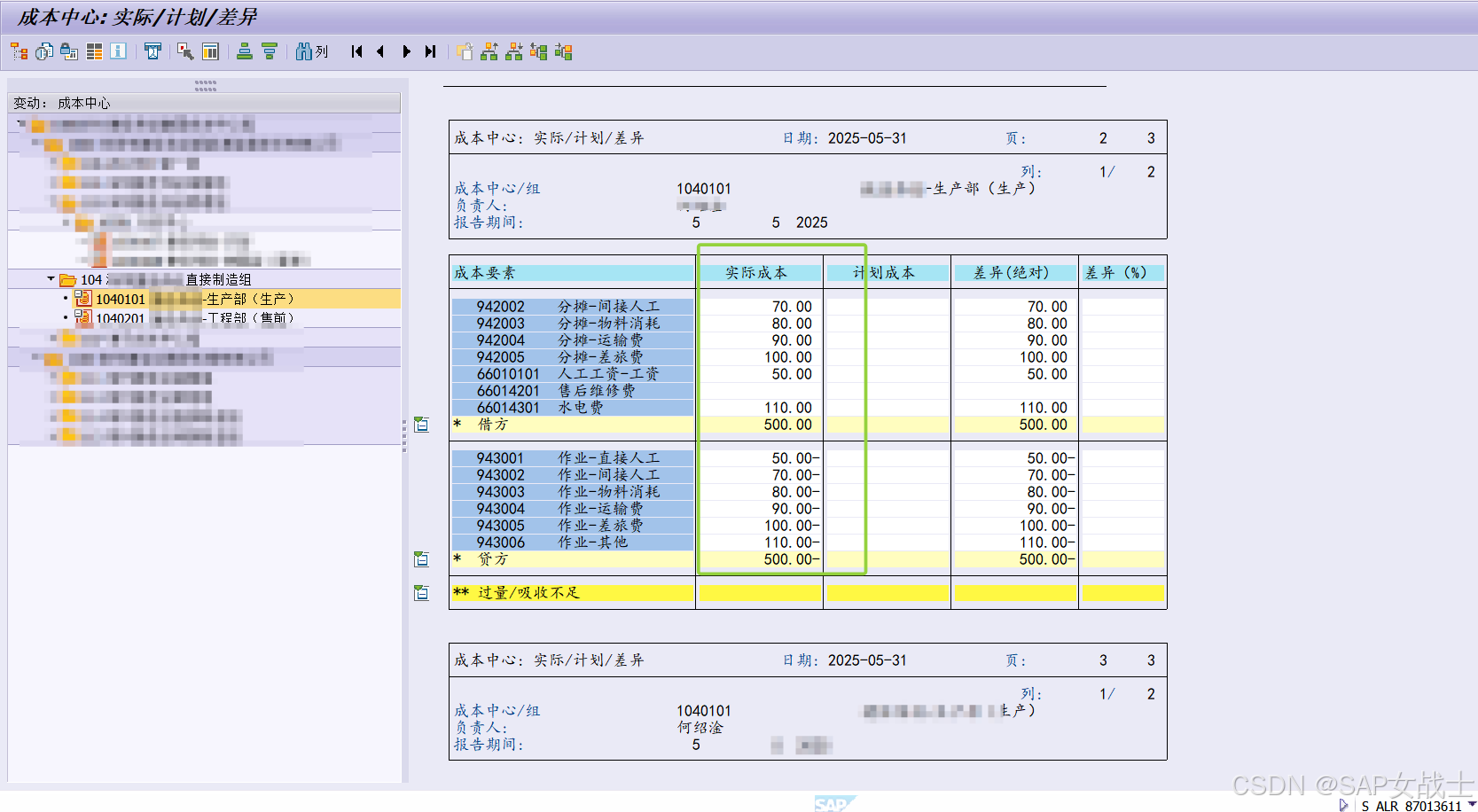

重估工单成本后,查看3611报表生产性成本中心的费用是否借贷相平

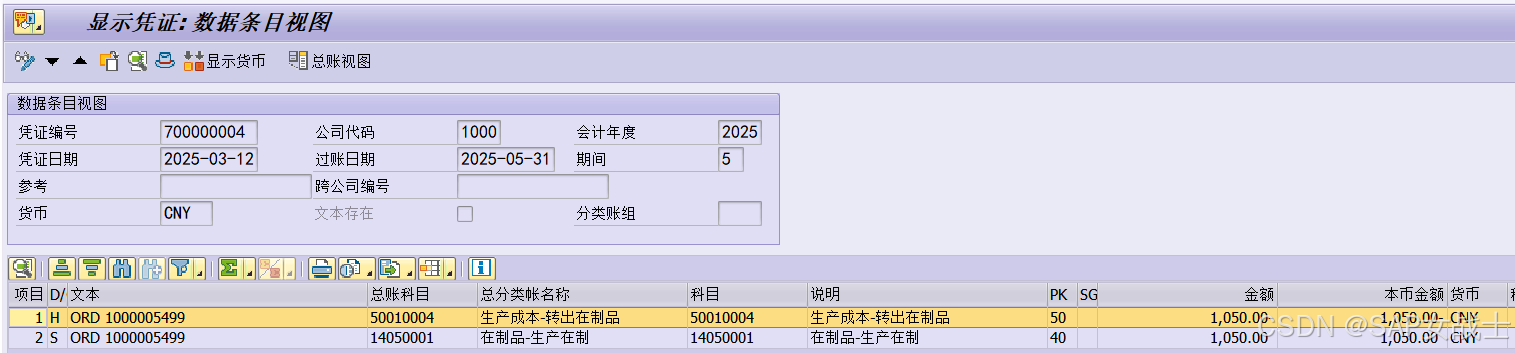

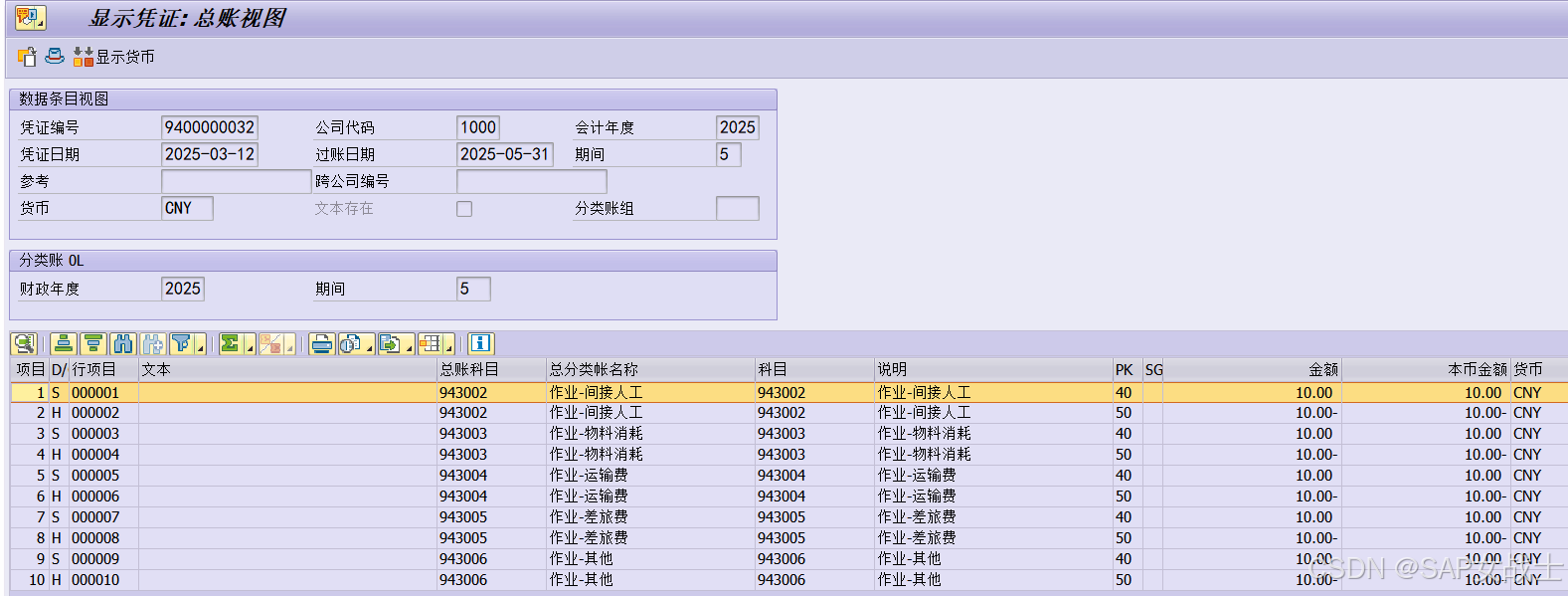

查看凭证:
这里应该显示的是实际作业记账和标准的差值,除了直接人工我每个实际作业价都和计划作业价差1元,1 * 10H = 10

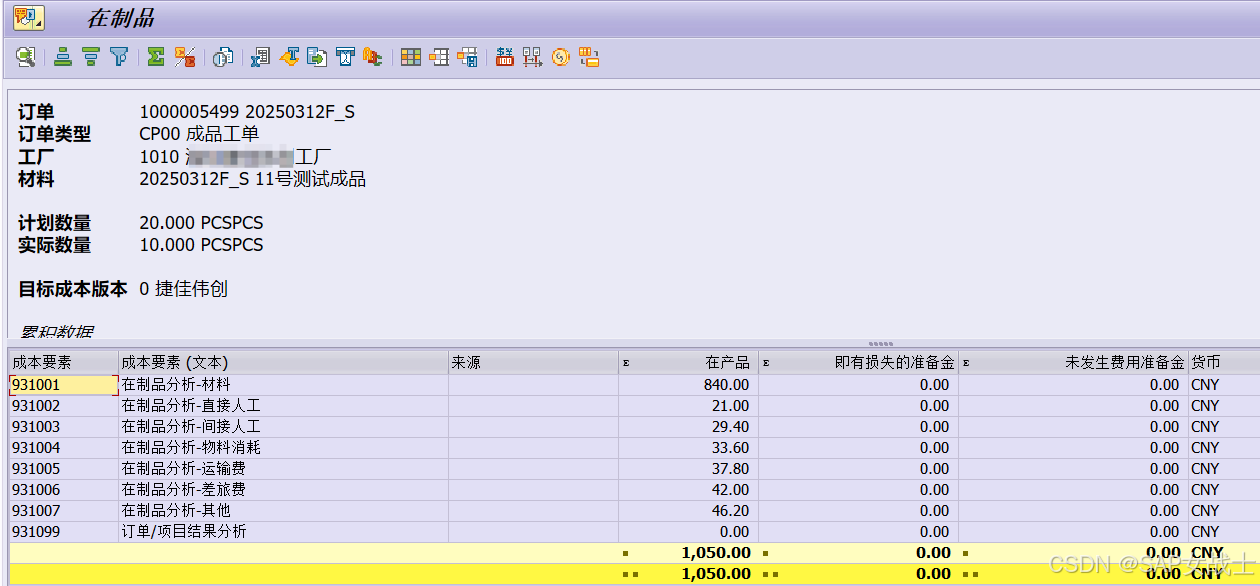

14、KKAX计算在制品
KKAX—单个
KKAO----批量

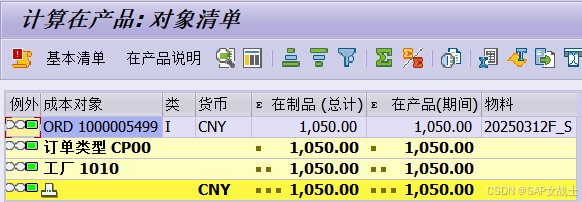

1050 = 1000 + 50
1000 是计划费用,50是实际记账工费和用KP26中的计划作业价格计算出来的标准工费之间的差异

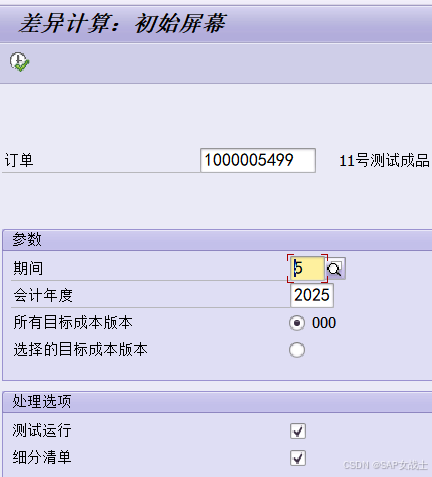

15、KKS2工单计算差异
KKS2—单个
KKS1----批量
计算完工工单(工单状态是TECO或者DLV)余额,公式是:工单的投入-产出。具体如下:
工单投入:工单实际领料的数量领料物料标准价+工单实际报工工时实际费率
工单产出:工单实际入库的数量*入库物料的标准价

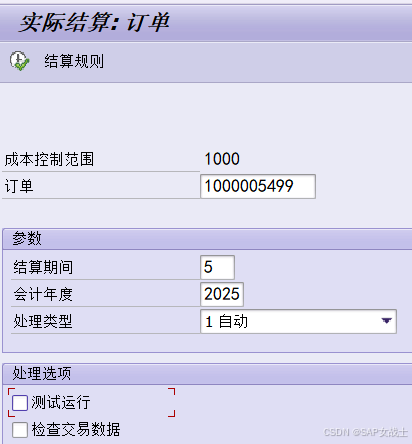

16、KO88差异过账(生产订单结算)
KO88----单个
CO88----批量
需要检查生产成本和制造费用合计是否是0,如果有差额,应该是直接生产部门最终未结转的余额。
FB03中查看KO88之后产生GI凭证(生产订单结算凭证)
17、CKMLCP运行物料分类账
会根据物料的去向,将该物料对应的差异还原至物料本身
准备

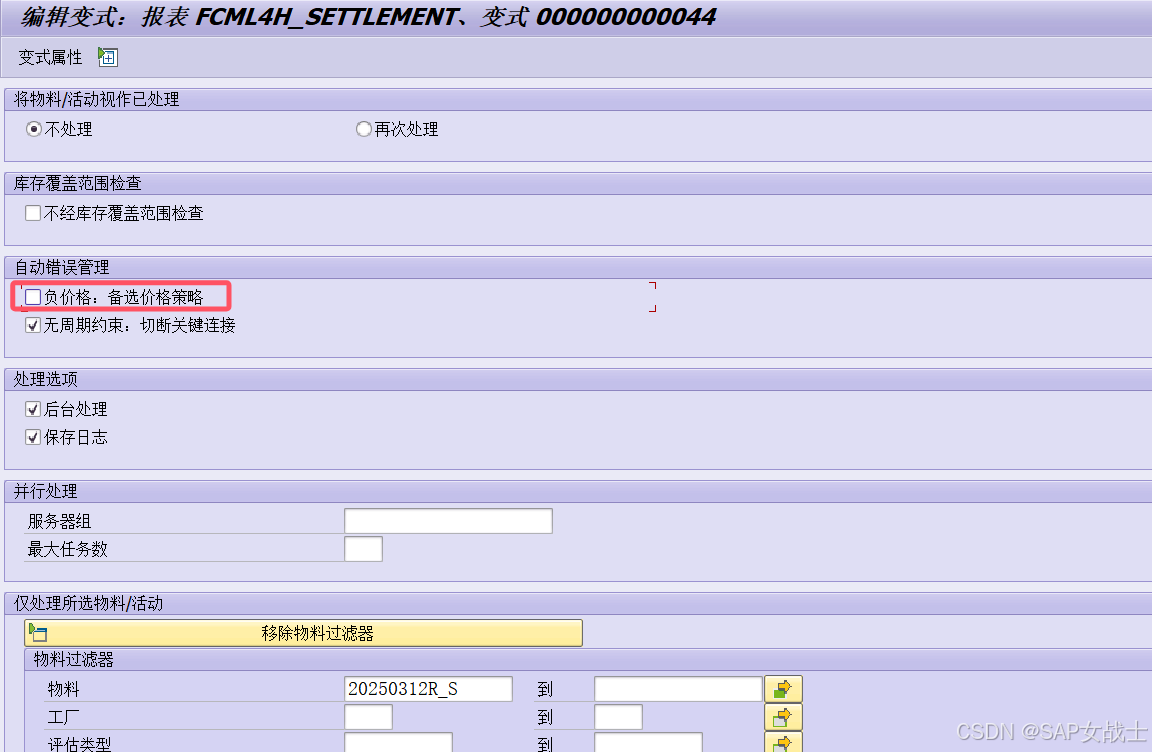

计算,取消勾选“负价格”
查看凭证
18、分析
再到CO03里查看工单成本分析
看CKM3
综合CO03中成本分析中的在制品分析和CKM3来看,这里就出现了问题!! 也就是最近业务部门提出来的工单跨月入库结算 报工产生的差异会全部到在在制品上面,而不体现在当月已经入库了的成品上,对此需要做一些增强来管控
差异一部分到成品,一部分到在制品
借:材料成本差异 98000
贷:材料成本差异 98000
采购10000个,用了200个,剩9800个,9800 * 10,结转到下一期间6月
注:后续会继续分析以上产生的这些凭证,以及差异计算等等,今天就先到这里了
