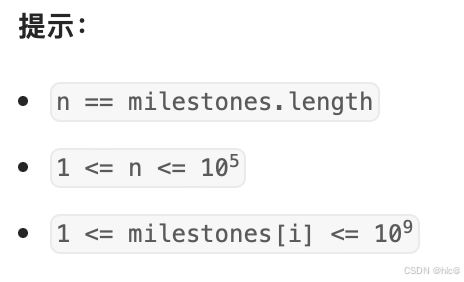

给你 n 个项目,编号从 0 到 n - 1 。同时给你一个整数数组 milestones ,其中每个 milestones[i] 表示第 i 个项目中的阶段任务数量。
你可以按下面两个规则参与项目中的工作:
每周,你将会完成 某一个 项目中的 恰好一个 阶段任务。你每周都 必须 工作。
在 连续的 两周中,你 不能 参与并完成同一个项目中的两个阶段任务。
一旦所有项目中的全部阶段任务都完成,或者执行仅剩的一个阶段任务将会导致你违反上面的规则,你将 停止工作。注意,由于这些条件的限制,你可能无法完成所有阶段任务。
返回在不违反上面规则的情况下你 最多 能工作多少周。
示例 1:
输入:milestones = [1,2,3]
输出:6
解释:一种可能的情形是:
- 第 1 周,你参与并完成项目 0 中的一个阶段任务。
- 第 2 周,你参与并完成项目 2 中的一个阶段任务。
- 第 3 周,你参与并完成项目 1 中的一个阶段任务。
- 第 4 周,你参与并完成项目 2 中的一个阶段任务。
- 第 5 周,你参与并完成项目 1 中的一个阶段任务。
- 第 6 周,你参与并完成项目 2 中的一个阶段任务。
总周数是 6 。
示例 2:
输入:milestones = [5,2,1]
输出:7
解释:一种可能的情形是:
- 第 1 周,你参与并完成项目 0 中的一个阶段任务。
- 第 2 周,你参与并完成项目 1 中的一个阶段任务。
- 第 3 周,你参与并完成项目 0 中的一个阶段任务。
- 第 4 周,你参与并完成项目 1 中的一个阶段任务。
- 第 5 周,你参与并完成项目 0 中的一个阶段任务。
- 第 6 周,你参与并完成项目 2 中的一个阶段任务。
- 第 7 周,你参与并完成项目 0 中的一个阶段任务。
总周数是 7 。
注意,你不能在第 8 周参与完成项目 0 中的最后一个阶段任务,因为这会违反规则。
因此,项目 0 中会有一个阶段任务维持未完成状态。
贪心
class Solution {
public:
long long numberOfWeeks(vector<int>& milestones) {
// 耗时最长工作所需周数
long long longest = *max_element(milestones.begin(), milestones.end());
// 其余工作共计所需周数
long long rest = accumulate(milestones.begin(), milestones.end(), 0LL) - longest;
if (longest > rest + 1){
// 此时无法完成所耗时最长的工作
return rest * 2 + 1;
}
else {
// 此时可以完成所有工作
return longest + rest;
}
}
};
这题用堆的话超出时间限制,使用贪心计数的方法最快。
首先将任务分成两类,花费时间最多的任务a和其他任务b、c、d。
假设:任务a花费时间为m,其他任务b、c、d花费时间之和为n。
现在将任务a平铺成aaaa,想要将其全部完成,至少需要m-1个其他任务将a两两隔开。所以可以分成以下两种场景讨论:
场景1:m-1>n,即没有足够多的其他任务填充aaaa中的空,所以反过来考虑,将n个其他任务平铺,bbccdd,最多可以在其中插入n+1(左右端点都可以插入)个任务a,由m-1>n知,m>n+1,可以完成目标,此时花费的时间是n+n+1;
场景2:m-1<=n,即有足够多的其他任务填充aaaa中的空,所以花费时间是m+n;
