PMP项目进度网络图详解——第2篇:CPM关键路径法

本文详细介绍了CPM关键路径法在项目管理中的应用,包括关键路径的定义、如何压缩工期、正推与反推方法、浮动时间和实际案例。关键路径是决定项目工期的关键,通过赶工和快速跟进可以调整。正推计算最早完成时间,反推确定最晚开始时间,浮动时间则衡量任务延迟的余地。

#PMP# #项目管理# #软考# #信息系统项目管理师# #pmp项目管理#

本文为PMP项目管理进度计划详细的介绍和实例讲解系列第二篇——CPM关键路径法。可以为项目管理过程做参考,也是PMP、软考高级项目管理师等考试的必考知识点。

1、CPM:关键路径法。

通过网络图标识任务链。通过指定每个任务的所需时间,估算开发时间。通过网络图的顺序条件,可以估算每个任务的开发时间边界(最早和最晚完成时间)。

 1)网络中用时最长的那条路径完成后,项目才能结束,这条(或多条)路径就是关键路径。所以,如果想要压缩工期,就必须调整关键路径。

 2)常用的调整方法有:赶工(就是加班),快速跟进(这就涉及修改网络图了,让原来串行的活动,并行进行)。资源不足时,可以调动非关键路径的资源支持关键路径。

 3)CPM分为正推(确定开始时间,计算最早啥时候能完成)和反推(知道最终完成时间,倒退最晚啥时候开始不耽误交付)两种方法。

 4)自由浮动时间:不延误紧后任务开始。

 5)总浮动时间或进度灵活性:不延误最晚完工工期。关键路径上任务的总浮动时间为都是0。

 6)正推:已知开始日期,求最早啥时候结束。最早开始日期,一般项目开始时间为1,任务开始日期为紧前任务的结束日期+1(这一天开始干活)。持续时间需要wbs估算出。最早结束日期为开始+持续-1(开始那天就要干活,结束那天也要干活)。多个紧前任务时,都干完了才能开始,所以要取最大值。

 7)反推:已知结束日期,求最晚啥时候开始(再晚就耽误工期了)。最晚结束日期:项目完工时最晚结束日期就是正推最早结束日期或者指定一个日期,任务的结束日期就是紧后任务的开始日期-1(开始或结束的那天都要干活)。多个紧后任务时,只要在最早的那个开始前完工就不耽误,所以取最小值。

 8)总浮动时间(不耽误项目最晚完成):一个任务的最晚结束-最早结束,就不耽误最终工期(项目最早完工=最晚完工的情况下)。

 9)自由浮动时间(不耽误紧后任务最早开始):紧后任务的最早开始-自己的最早结束-1,就绝对不耽误紧后任务的开始(因为开始是当天0点,结束是当天24点,所以要减1天)。

 10)反推时,由结束时间推开始时间。正推时,由开始时间,推结束时间。正反都推完后,计算浮动时间。

 11)实例

A:开始,紧后B,C,持续5天

B:紧前A,紧后D,持续5天

C:紧前A,紧后D,持续10天

D:紧前B,C,结束。持续15天

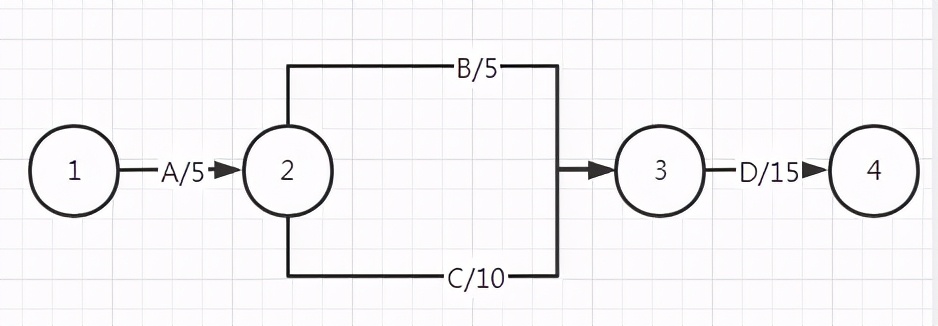

单代号网络图

PMP项目进度网络图详解——CPM关键路径法



双代号网络图

PMP项目进度网络图详解——CPM关键路径法



路径长度:

ABD:5+5+15=25

ACD:5+10+15=30

关键路径:ACD

正推(最早开始,持续时间,最早结束):A:1,5,1+5-1;B:5+1,5,6+5-1;C:5+1,10,6+10-1;D:max(B:10+1,C:15+1),15,16+15-1;-》最早完工=最早结束日期30。

反推(最晚开始,总浮动时间,最晚结束):D:30-15+1,0,30;C:15-10+1,0,16-1;B:11,5,15;A:5-5+1,0,6-1

总浮动时间:ACD=0,B=15-10=5

自由浮动时间:ACD=0,B=16-10-1=5

进度压缩成本:D正常15周,成本30万;压缩到10周,成本是40万,压缩单位成本=(40-30)/(15-10)=2万/周

评论 2
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包

打赏作者

弗里曼的小伙伴

你的鼓励将是我创作的最大动力

¥1 ¥2 ¥4 ¥6 ¥10 ¥20
扫码支付:¥1
获取中
扫码支付

您的余额不足,请更换扫码支付或充值

打赏作者

实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
