#PMP# #PMP考试# #CPM# #软考# #信息系统项目管理师#
进度计划是在WBS之后,需求进行计划安排的时候用到的技术,一般常用的甘特图、PERT计划评审技术、CPM关键路径法和CCPM关键链法,下面将分三篇文章进行详细的介绍和实例讲解,为项目管理过程做参考,也是PMP、软考高级项目管理师等考试的必考知识点,仅供各位项目经理在项目管理时做参考。
1、甘特图Gantt
通过时间顺序安排任务,确定任务链。通过指定每个任务的所需时间,估算开发时间。通过指定先后顺序,能够标识简单的开发边界(只能表达简单关系,复杂关系无法表示)。特点是:简单,能动态的反映软件开发进展情况,但是难以反映多个任务之间的复杂逻辑关系。

2、PERT技术:计划评审技术。
要求具备WBS的任务分解结构作为基础,然后对这些任务进行排序(也称为限制表)。通过网络图标识任务链(单代号网络图或双代号网络图)。通过指定每个任务的所需时间,估算开发时间。通过三点估算方法估算开发的时间边界。通过网络上的最长路径可以获得关键路径(可能不止一条)。
2.1 网络图的要素:事件(活动起止)、活动(事件过程)、浮动时间(不影响工期的时间)、关键路线(花费时间最长的路线)

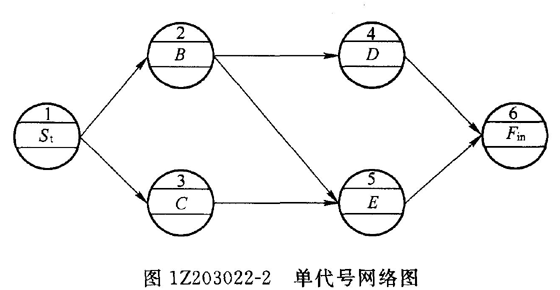

1)单代号网络图:一个圆圈+代号表示活动,箭线表示逻辑顺序。编号/活动/时间->编号/活动/时间

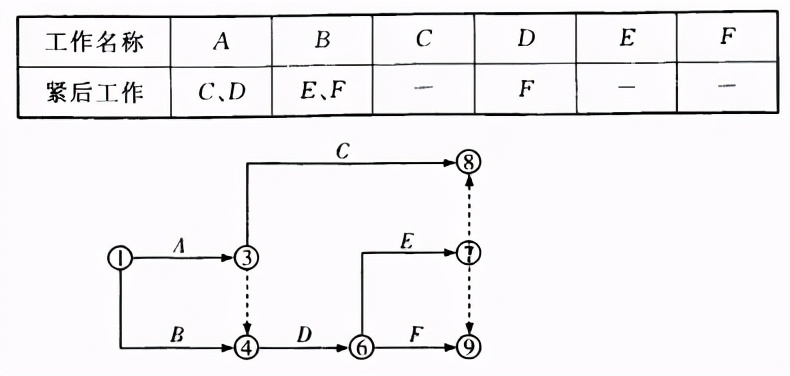

2)双代号网络图:一个圆圈+代号表示事件,两个圆圈之间的箭线表示事件和逻辑,逻辑表示有缺陷,可以使用虚拟箭线表达逻辑。A--活动/时间-->B

2.2 时间估算:三点估算
1)估计值=(乐观+4可能+悲观)/6。
2)标准差SD=(悲观-乐观)/6
3)正太分布:1SD=68%,2SD=95%,3SD=99.7%。
4)指定时间的完工概率:估计工期完工概率+正太分布概率/2。1SD=84.13%,2SD=97.72%,3SD=99.99%。
5)实例
项目A的乐观完工时间为9天,可能时间为12天,悲观时间为15天,求期望工期和97.5%的概率。
期望工期=(9+12*4+15)/6=12
标准差SD=(15-9)/6=1。
完工概率达到97.5%需要2SD才能保证,工期为:期望值+2SD=12+2*1=14天。
本文详细介绍了项目管理中常用的甘特图和PERT技术,包括甘特图的简单性和动态反映进度的特点,以及PERT的网络图要素、时间估算方法。对于PMP、软考高级项目管理师等考试的考生和项目经理来说,这些都是必考知识点和实用工具。
