由于公司的业务,现在要给工厂搭建生产流程,教程参考的是这位博主的帖子:
let’s配置
1. OPJH 定义订单编号范围,这个由于我要配置的订单类型是之前就存在的,所以就不需要配置了。

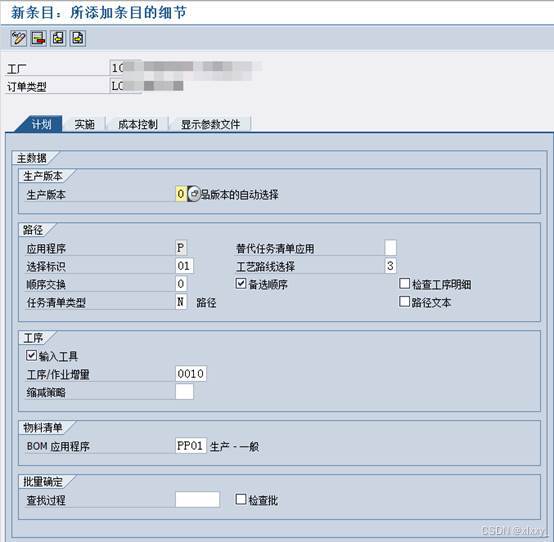

2. OPL8,路径:IMG→生产→商店底价控制→主数据→订单→定义订单类型相关的参数
填写相关的参数,这个些我也不太懂,也是参照其他的工厂的订单类型配置的,到时再研究吧,创建之后保存。

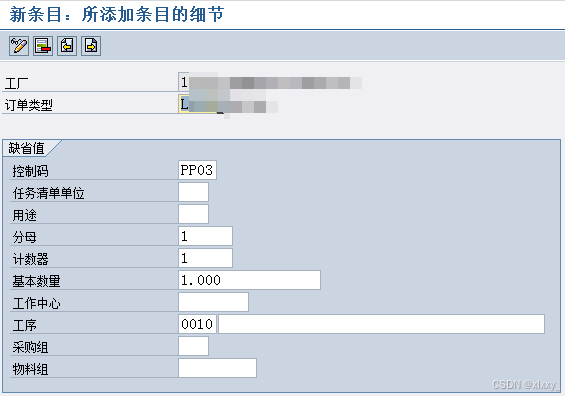

3. OPJG,路径:IMG→生产→商店底价控制→工序→任务清单选择→定义缺省值

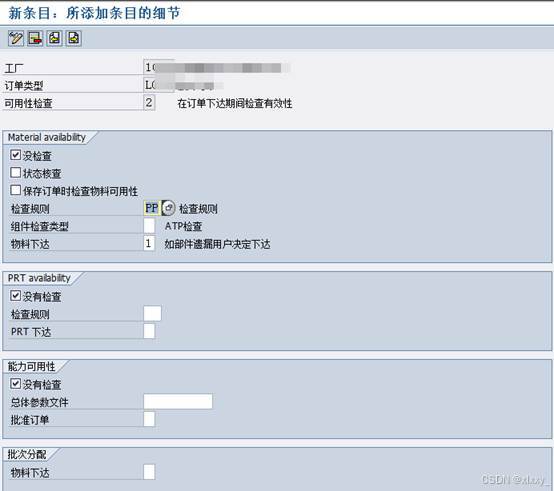

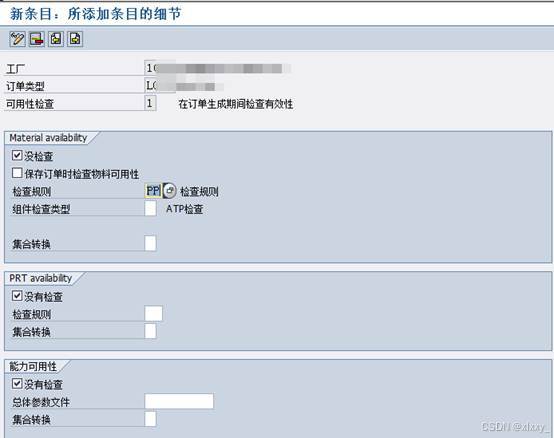

4. OPJK,路径:IMG→生产→商店底价控制→工序→可用性检查→定义检查控制

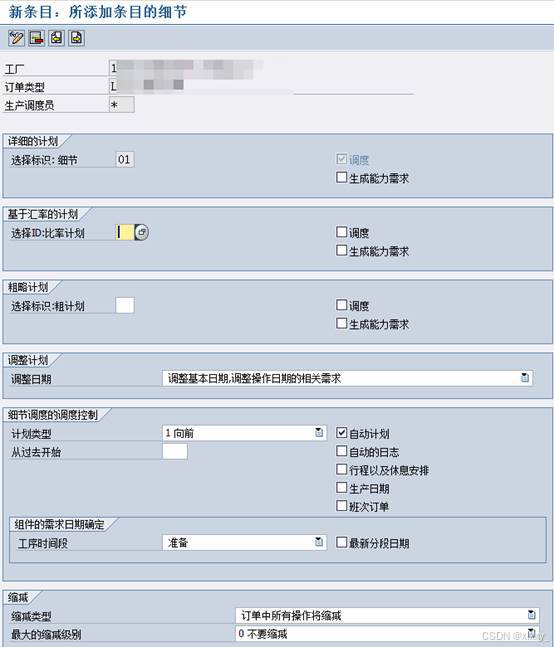

5. OPU3,路径:IMG→生产→商店底价控制→工序→计划→为生产订单定义计划参数

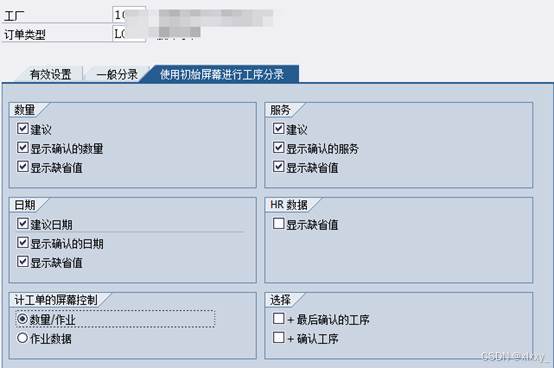

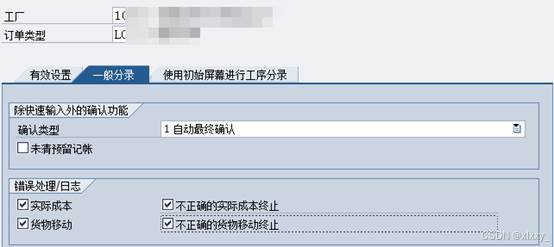

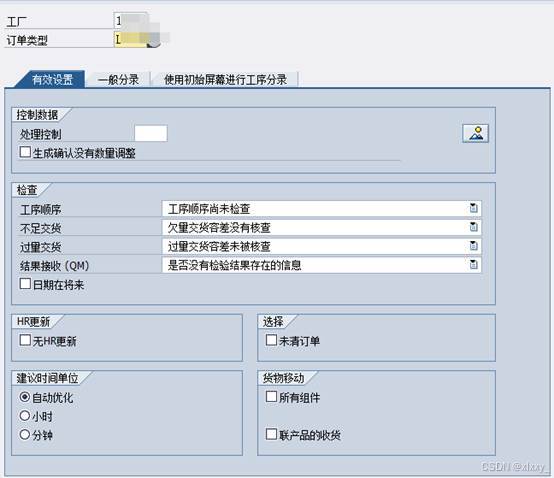

6.OPK4 ,路径:IMG→生产→商店底价控制→工序→确认→定义确认参数
7.路径:IMG→产品成本控制→成本对象控制→按单划分的产品成本→期末结算→结算→定义结算参数文件
这个我也不需要配置
接下来就是测试了,按照领导的指导就是,生产订单报工,扣货结算运行,慢慢摸索吧。
参考的教程是这个:SAP生产订单(创建-下达-发料-报工-入库)全流程及反向流程_sap系统操作流程-优快云博客
CO01 创建生产订单

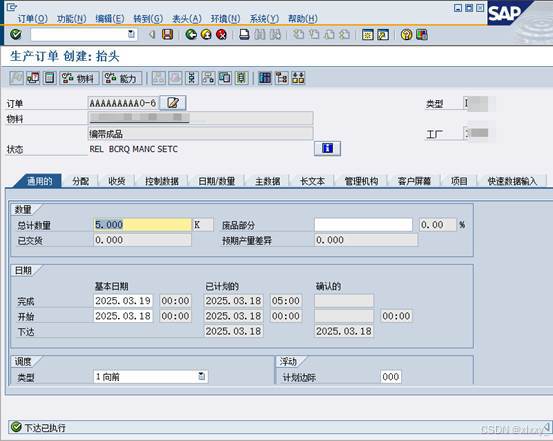

随便选了个工厂下的物料,选择刚刚创建的订单类型,进入下一界面,维护数量和完成日期,点击保存

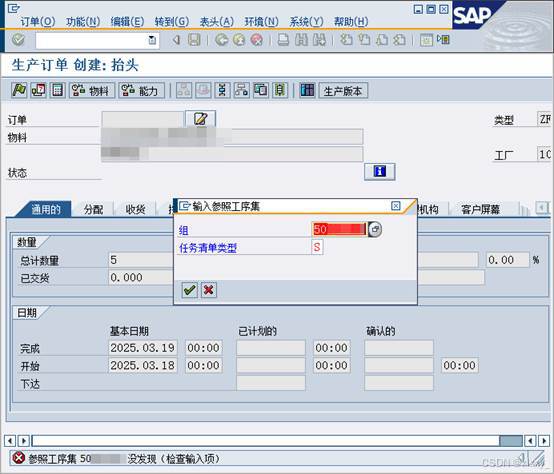

怎么我遇到了这个,随便选了个编号,又提示这个
。
问了一下,原来是公司有些工序是内部给号,有些是外部给号,试了一下另一个新创建的订单类型也能直接进入创建生产订单界面,就这个订单类型不行,问问领导,先试试这个能创建的。

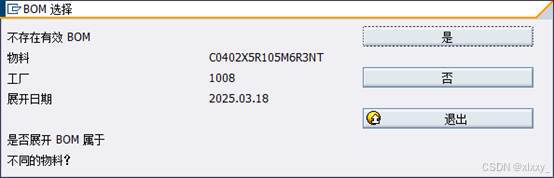

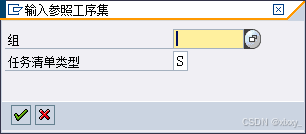

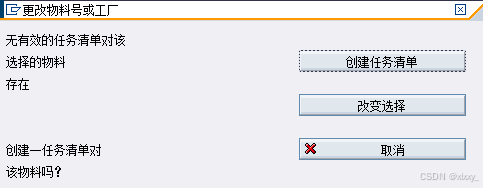

然后又让我填组,填了又说Bom不存在,好迷啊
暂时选了“否”,到时候再说吧

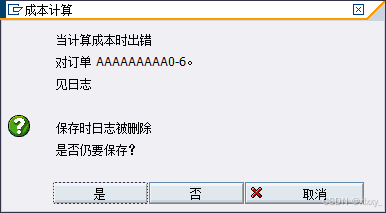

点击保存,出现了这个报错

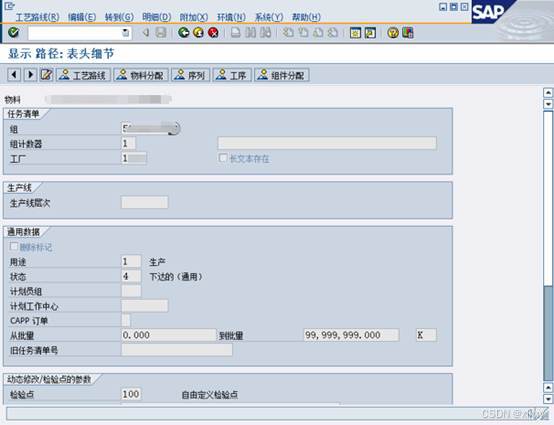

看来还是得选择正确的BOM哇,ca03查询到这个物料所在的组
填写了又不存在
然后还有这个
难道是自己根本就啥也没配置好吗
发现哪个要填写外部订单号的只要自己编就行
那先不管上面那个订单类型的了,先看看这个
MIGO
这又是在干什么
去生产订单那边看,又报错了
后面问了一下,不用管这个错误,直接加上就好了
在这里填写相关数据就好
然后就是扣料,我看网上的教程是migo扣料,我用的是MB1A,移动类型261
填写相关数据保存就行
然后是生产订单报工,事务码CO11N
这里我遇到的报错都是公司内部自开发加上的防呆,通过换物料改库位换批次啥的,总算是报上工了
然后是mb31,操作和mb1a差不多,移动类型是101

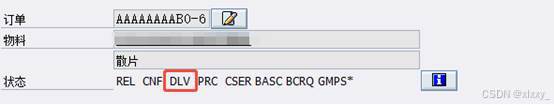

这时候订单就出现了DLV这个订单状态

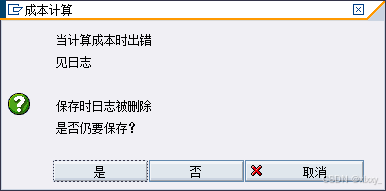

然后ko88进行结算

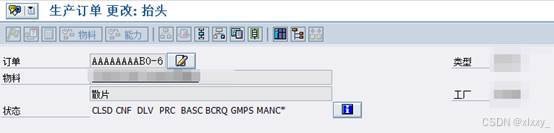

之后就能关闭订单显示已结算了
但是我在关闭订单的时候又遇到了个问题
说检查批尚未完成啥的,事务码QA11
在要过账的地方填写相关数量就可以了,我这里因为已经写过了所以没有可以操作的地方
然后就能关闭订单了,大概的流程就是这样,说难也难说不难也不难,主要是从0到1这慢慢摸索的过程太难受了,不知道要咋办只能点开一个个帖子看上个老半天,然后去查一个个报错。
这周是被pp反复拷打的一周。。。
