关键词:
本地短临预测、风电机组侧预测、光伏逆变器侧预测、边缘计算、功率预测、超短期预测、中心预测、多源气象、SCADA、AI 预测、CNN-LSTM、Transformer、储能控制、AGC、虚拟电厂、预测对比
1. 背景:为什么“预测”开始往机组和逆变器侧下沉?
随着新能源并网规模扩大,预测需求正在发生明显变化:
-
时间尺度变短:
从“日前/日内”逐步向 15 分钟、5 分钟甚至 1 分钟级演进; -
控制对象更细:
不再只是“场站总功率”,而是:-
单台风机;
-
单组逆变器;
-
储能 PCS 的实时功率跟踪;
-
-
控制闭环更快:
AGC、一次调频、虚拟电厂、储能控制,都要求预测“快、稳、就地可用”。
在这种背景下,一个问题被频繁提出:
如果在风电机组或光伏逆变器侧,直接做本地短临预测,
还能不能依赖中心预测?
甚至:本地预测,能不能替代中心预测?
这篇文章从工程、算法和业务三个层面,系统拆解这个问题。
2. 先把概念说清楚:什么是“本地短临预测”?
2.1 中心预测(Central Forecast)的典型特征
-
部署位置:
-
集团数据中心 / 云平台 / 电网平台;
-
-
数据来源:
-
多源 NWP(全球 + 区域 + 短临)
-
场站 SCADA 汇总数据;
-
-
时间尺度:
-
日前(24–72h)
-
日内(0–24h,15min / 1h);
-
-
预测对象:
-
场站级 / 区域级总功率;
-
-
主要用途:
-
交易报量
-
偏差考核
-
调度计划
-
备用安排。
-
2.2 本地短临预测(Edge / Local Nowcasting)的定义
所谓“本地短临预测”,通常指:
-
部署在风电机组控制器 / 场站 PLC / 光伏逆变器网关 / 边缘服务器;
-
主要输入:
-
本机组 / 本逆变器的实时 SCADA;
-
就地观测(机舱风速、转速、桨距角,组件温度、电流电压等);
-
-
时间尺度:
-
1–30 分钟为主;
-
-
输出:
-
未来几分钟到几十分钟的功率趋势或变化量;
-
-
服务对象:
-
AGC / AVC
-
储能快速跟踪
-
功率平滑
-
设备级控制与保护。
-
一句话概括:
中心预测 = 看全局、看远期;
本地短临预测 = 看细节、看眼前。
3. 本地短临预测为什么“看起来很有吸引力”?
很多工程人员和设备厂家,对本地预测寄予厚望,原因主要有四点。
3.1 延迟低,响应快
-
不依赖中心调度、云端推理;
-
数据就地采集、就地计算;
-
对 1–5 分钟级控制尤为重要。
3.2 能捕捉“最后一公里”的局地扰动
中心预测再准,也存在客观限制:
-
NWP 网格分辨率有限;
-
无法感知:
-
单台风机的阵风;
-
逆变器局部遮挡;
-
瞬时云边效应;
-
尾流与机组相互干扰。
-
而本地模型可以直接“看到”:
-
风速突变;
-
转速、桨距变化;
-
DC 侧电压、电流异常;
-
云遮挡引起的功率陡降。
3.3 与控制系统天然耦合
在以下场景中,本地预测非常有价值:
-
风机功率爬坡控制;
-
光伏功率平滑;
-
储能 PCS 快速跟踪;
-
限功率、逆功率保护提前预判。
3.4 边缘计算成本下降
随着:
-
工业 PC;
-
ARM 边缘设备;
-
轻量化 AI 框架(ONNX、TensorRT);
本地部署 CNN-LSTM、轻量 Transformer 已具备工程可行性。
4. 那么问题来了:本地短临预测真的能“替代”中心预测吗?
结论先行:
不能。
但如果用得对,它可以显著“补强”中心预测。
下面从三个维度解释原因。
5. 维度一:数据视角——本地预测“看得近,但看不远”
5.1 本地模型的核心数据优势
本地预测强在:
-
高时间分辨率;
-
强设备相关性;
-
对异常、突变非常敏感。
典型输入包括:
-
风电:
-
机舱风速、风向;
-
转速、桨距角;
-
发电机转矩;
-
-
光伏:
-
DC 电压、电流;
-
组件温度;
-
逆变器状态;
-
-
时间特征:
-
最近 5–30 分钟序列。
-
5.2 但它存在“天然数据天花板”
本地预测 几乎不具备 以下能力:
-
看 30 分钟以后的天气形势;
-
判断:
-
冷空气是否正在逼近;
-
云团是否即将覆盖整个场站;
-
-
获取:
-
区域尺度的风场 / 云场演变;
-
上游场站的变化信息。
-
因此:
本地短临预测,本质是“时间外推 + 局地模式识别”,
而不是“真正的天气预测”。
6. 维度二:算法视角——本地模型更像“滤波器”,不是“预报器”
6.1 本地短临模型常见算法
在工程中,本地预测常用模型包括:
-
AR / ARIMA(简单但稳定)
-
卡尔曼滤波 / 自适应滤波
-
LSTM / GRU
-
CNN-LSTM(识别局部波形)
-
轻量 Transformer(少头数、短序列)
这些模型的共同特点是:
-
强依赖历史状态;
-
对突变敏感;
-
对长期趋势无能为力。
6.2 一个关键事实:
本地模型学不到“未来会发生什么”,只能学到“接下来怎么延续”
例如:
-
风速已经在上升 → 未来 5 分钟可能继续上升;
-
光伏功率在抖动 → 接下来可能继续波动。
但它无法回答:
-
20 分钟后会不会来一阵大风?
-
云团是不是即将完全遮挡?
这些信息,只存在于 更大尺度的气象场 中。
7. 维度三:业务视角——交易与调度不可能只靠本地预测
从业务角度看,本地预测存在三个无法回避的限制。
7.1 无法支撑交易报量
交易侧需要的是:
-
未来 1–24 小时的功率区间;
-
P10 / P50 / P90;
-
风险可量化的预测。
本地短临预测:
-
时间尺度太短;
-
不稳定;
-
难以统一管理和审计。
结论:
本地预测不具备交易合规性和可解释性基础。
7.2 无法支撑区域/基地级调度
调度关注的是:
-
区域总功率;
-
爬坡风险;
-
断面约束;
-
储能整体协调。
单台机组或单逆变器的预测,即便再准,也无法解决:
-
多场站联动;
-
空间相关性;
-
系统级约束。
7.3 运维与管理复杂度极高
如果完全依赖本地预测:
-
每台设备一套模型;
-
需要独立监控、升级、回滚;
-
算法一致性难以保证。
这在规模化风光基地中几乎不可控。
8. 正确答案:本地预测 不能替代,但可以 成为关键一环
真正成熟、可持续的工程方案,应该是:
中心预测为“主干”,
本地短临预测为“末端修正与控制增强”。
下面给出一个被大量验证的 双层预测架构。
9. 推荐架构:中心预测 + 本地短临预测的协同框架

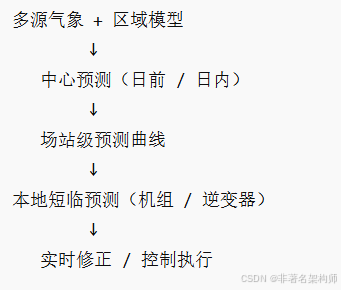

9.1 架构总览
9.2 中心预测的角色
-
决定“大方向”:
-
明天风大还是风小;
-
中午是晴还是云;
-
-
提供:
-
交易报量基线;
-
调度计划曲线;
-
概率区间(风险边界)。
-
9.3 本地短临预测的角色
-
在中心预测的“约束下”工作;
-
解决:
-
5–15 分钟内的突变;
-
局地扰动;
-
执行层偏差;
-
-

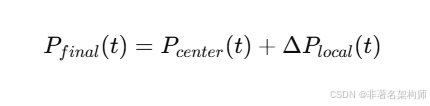

常见用法:

其中 ΔPlocal\Delta P_{local}ΔPlocal 来自本地模型。
10. 本地短临预测最有价值的 5 个典型场景
10.1 AGC / AVC 快速跟踪
-
中心预测给目标;
-
本地预测判断“下一分钟是升还是降”;
-
提前调整控制量,减少震荡。
10.2 储能 PCS 快速响应
-
判断功率爬坡趋势;
-
提前进入充放电准备区;
-
减少过冲与频繁切换。
10.3 光伏功率平滑(云边效应)
-
云刚进入阵列时,本地模型反应最快;
-
中心预测往往滞后 10–20 分钟。
10.4 风机保护与限载预判
-
阵风、切变突增时:
-
本地预测可提前预警;
-
保护策略更平滑。
-
10.5 虚拟电厂执行层修正
-
中心层下发组合计划;
-
本地预测负责“执行不跑偏”。
11. 工程落地建议:如果你要做本地短临预测
11.1 不要一开始就“想替代中心预测”
正确目标应该是:
把“最后 5–15 分钟的不确定性”压下来。
11.2 模型要轻、稳、可控
-
优先选择:
-
CNN-LSTM;
-
GRU;
-
简化 Transformer;
-
-
避免:
-
超深模型;
-
依赖外部复杂数据源。
-
11.3 一定要有“回退逻辑”
-
本地模型异常 → 回退中心预测;
-
数据缺失 → 回退简单滤波;
-
不允许本地模型“单点失效”。
11.4 成效评估不要只看 nRMSE
更有价值的指标包括:
-
爬坡误差是否降低;
-
AGC 跟踪是否更稳;
-
储能等效循环是否减少;
-
偏差电量是否下降。
12. 常见问题 FAQ(利于百度收录)
Q1:本地短临预测是否需要气象数据?
可以不需要,但如果能引入:
-
雷达;
-
云图;
-
上游场站信息;
效果会显著提升,但复杂度也会上升。
Q2:本地预测适合 1 分钟还是 15 分钟?
-
1–5 分钟:控制与保护最有价值;
-
10–15 分钟:可作为中心预测的执行修正。
Q3:设备厂家自带的预测模块靠谱吗?
通常:
-
对设备控制有帮助;
-
但难以支撑交易与系统级优化;
-
需要与中心预测协同使用。
13. 结语:预测的“中心化”与“边缘化”不是对立,而是分工
回到最初的问题:
风电机组 / 光伏逆变器侧的本地短临预测,能替代中心预测吗?
最终答案是:
不能替代,
但如果没有它,中心预测永远“落不到最后一公里”。
