在制造业生产管理中,“计划排得好、执行乱糟糟”是普遍痛点:订单交期延误、库存积压与缺货并存、车间执行与计划脱节等问题频发,根源在于生产计划缺乏高效落地的执行机制。这种“计划与执行断层”导致企业陷入“老板催、员工怼”的管理僵局,亟需系统性解决方案。
本文将直击生产计划落地难的三大症结,详解“智能任务池+工单系统”的协同机制:先通过任务池将生产计划自动拆解为自制、装配、委外等细分任务,实现计划精准拆分与责任归集;再借助工单系统实现任务数据实时同步与动态调整,最终构建“计划自动拆、任务精准推、工单实时跟”的闭环管理体系,打通生产执行的最后一公里。
一、为什么你的生产计划老是执行不到位?
1. 计划“做了”,但没人能准确拆单
很多企业的生产计划,只是管理层或者计划员在Excel或者ERP里敲了一堆数据,走个流程算完事。 但这个计划并没有被细化成具体的执行任务,也没有推送到生产车间、装配线和委外厂。
车间工人领的任务单可能是临时喊的,或者直接从老系统抄过来,内容不全,执行时难免走偏。
2. 多环节多任务,责任不清楚,谁的活谁管不明
离散制造业的产品通常要经过自制、委外和装配多条线索。 一个产品背后,可能有几十甚至上百个工序和零部件生产任务,涉及多个部门和外协供应商。 如果没有清晰任务拆解和归集,沟通协调成难题,事情就卡在“交叉地带”,没人愿意承担责任。
3. 计划改了,工单更新不及时
市场需求波动快,销售临时变更订单,生产计划要及时调整。 但如果调整后没有同步下发,车间继续按老计划干,导致库存积压、缺货频发。 这种“计划跑不过执行”是制造企业最常见的痛点。

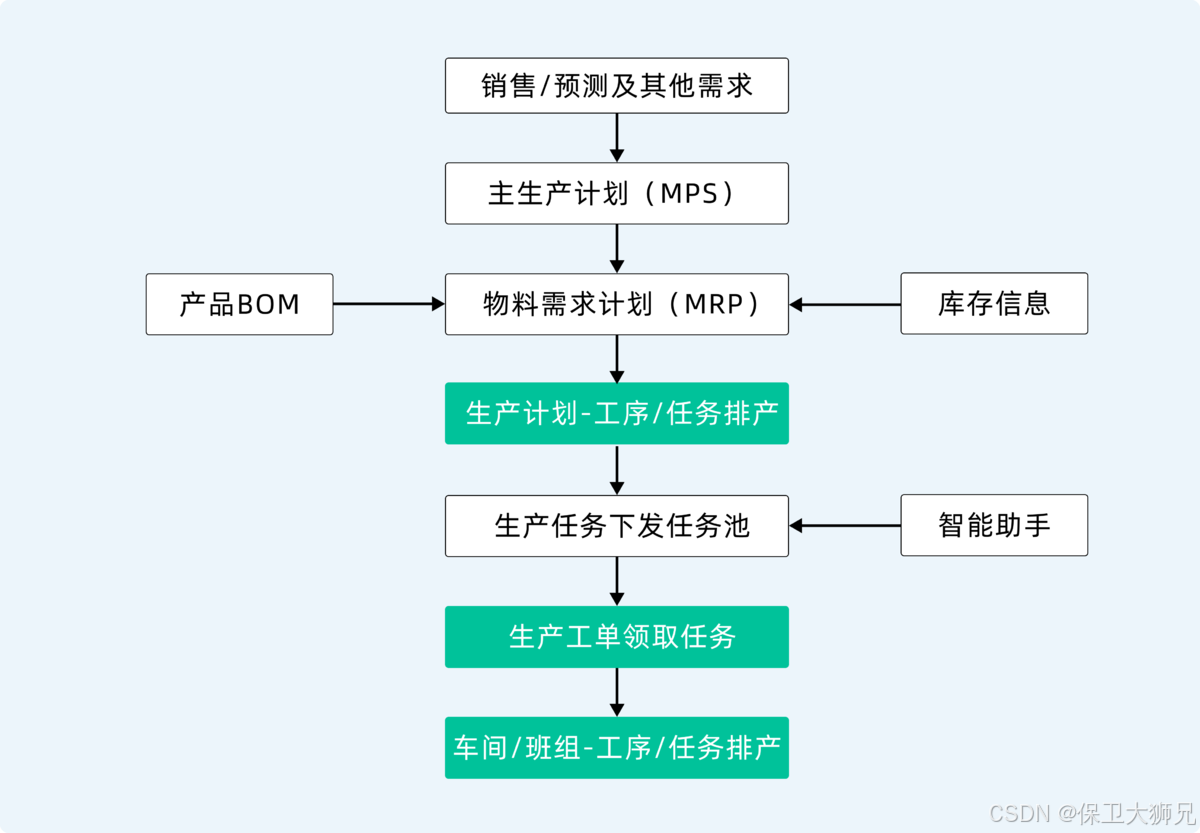

二、任务池管理机制:把计划“拆下来”,让车间“接得住”
这时候,任务池机制就显得尤为关键了。
1. 什么是任务池?一句话概括:
简单说,任务池就是把生产计划自动拆分出来的任务,按类型分成不同的“池子”集中管理。
- 生产任务池:自制工序的生产任务
- 装配任务池:装配线上的任务
- 委外任务池:外协厂的委外加工任务
这样,所有任务都不再藏在计划表里,而是集中写进对应任务池,方便跟踪管理。

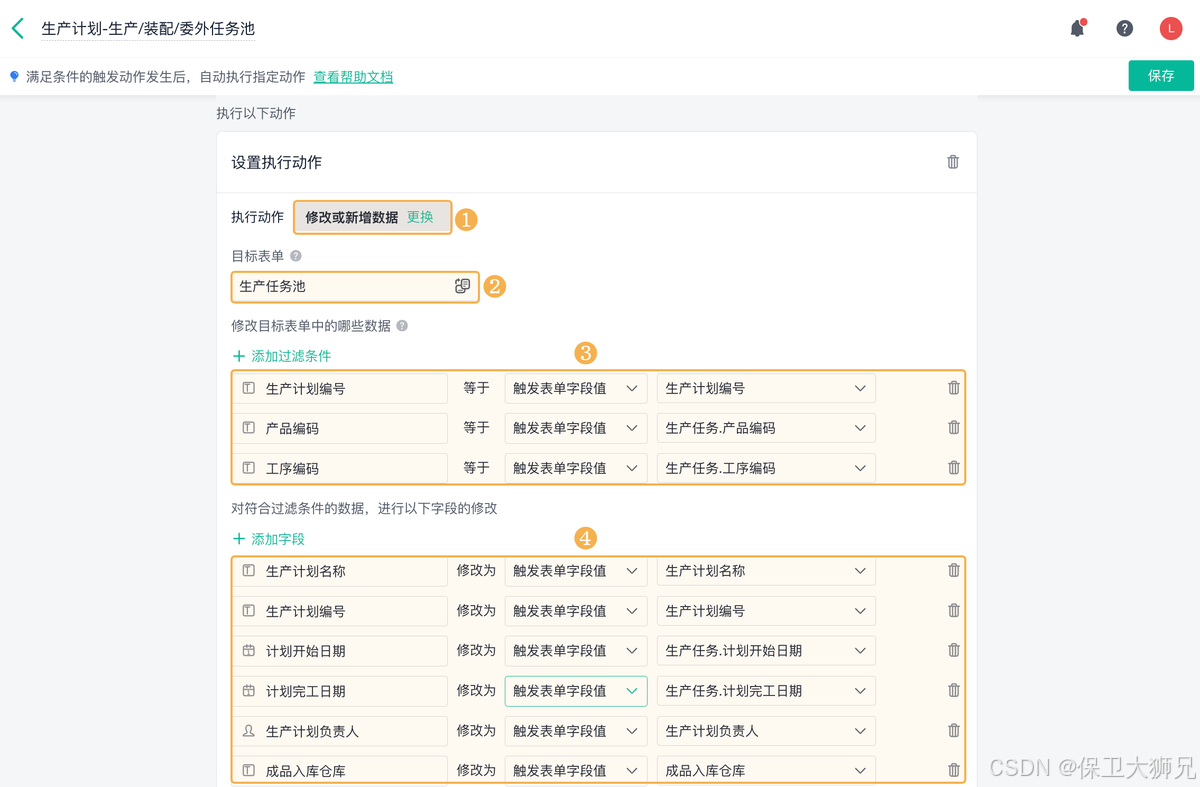

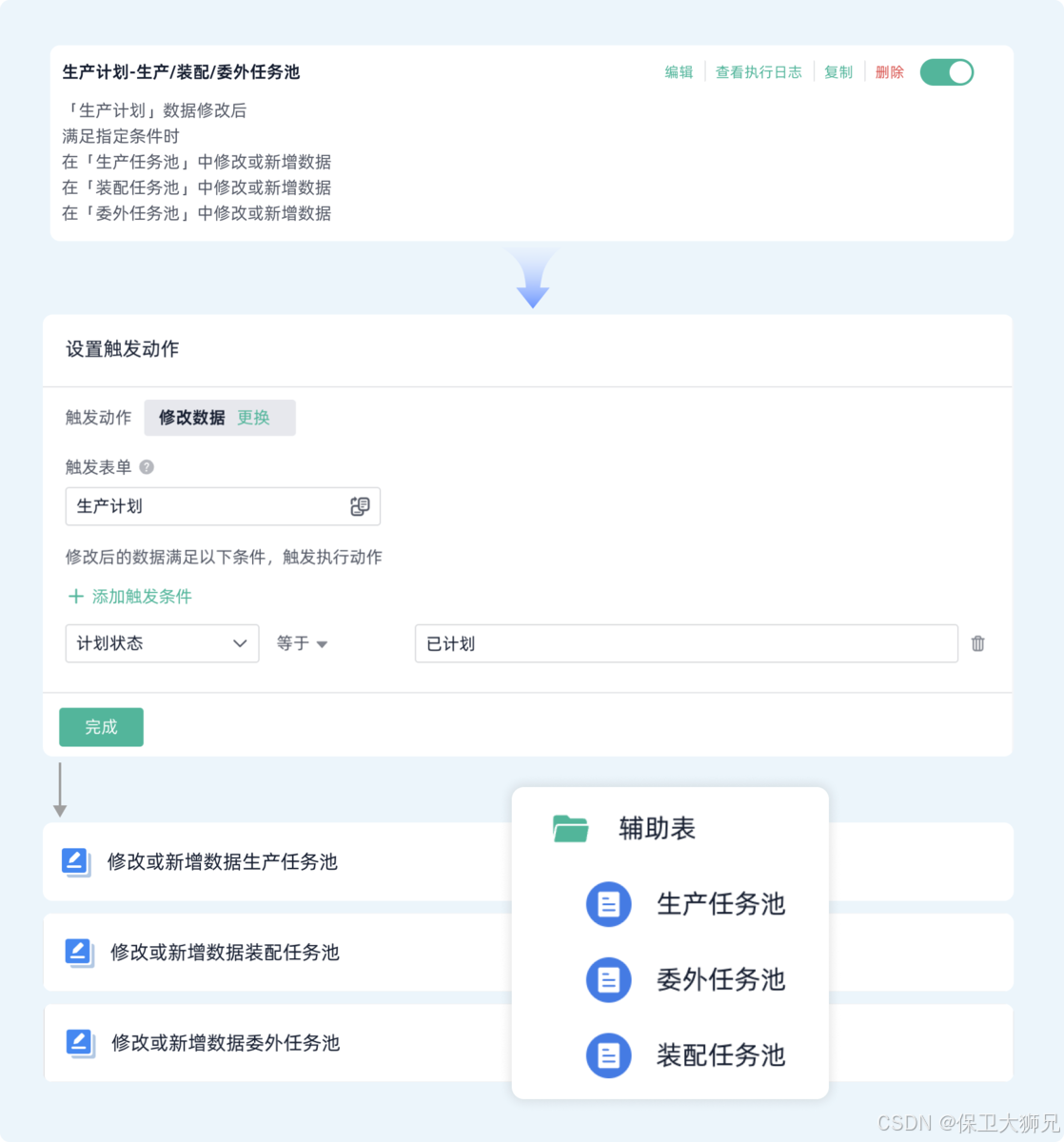

2.任务池怎么跑起来?用智能助手自动化拆单+推送

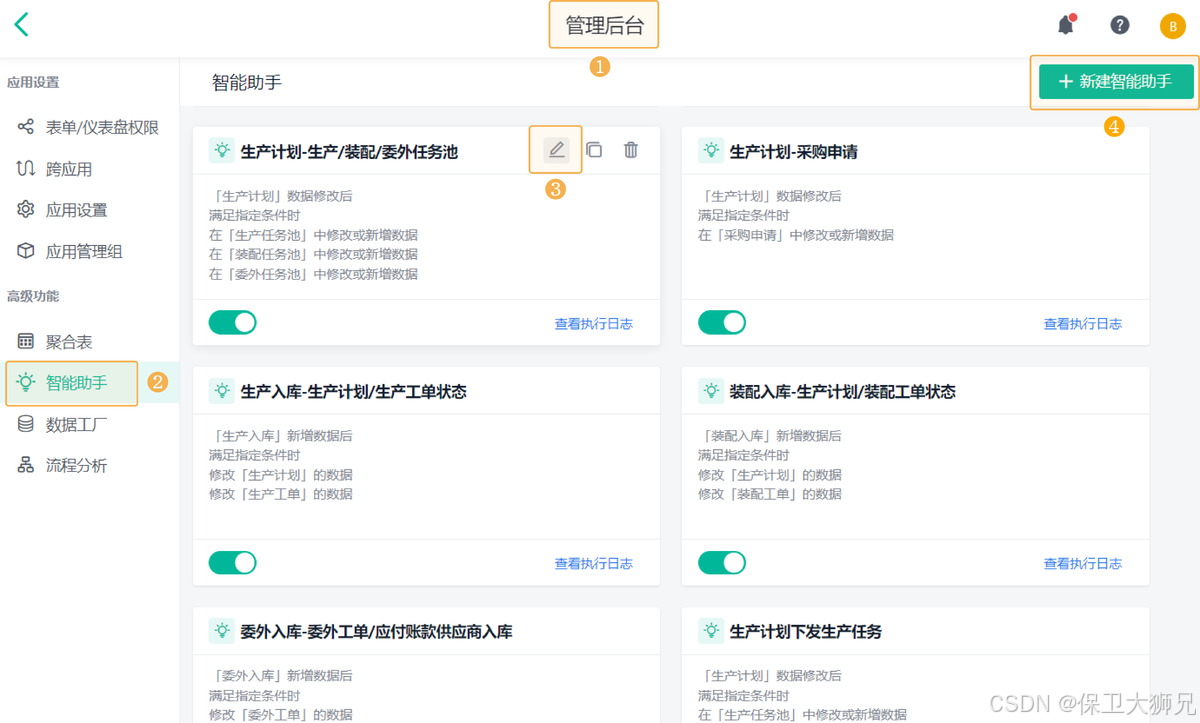

只要生产计划状态变为“已计划”,系统内的智能助手就会启动拆单逻辑:
- 把产品对应的所有工序解析出来
- 自动判断哪些工序是自制、哪些需装配、哪些走委外
- 把这些任务按类型写入三个任务池
- 一次性同步完成,无需人工拆解
这样,计划员的角色从“手动分发任务”变成了“维护计划逻辑”,效率直接翻倍。
3. 写入规则精准到工序、班组、时间点
每条任务数据,都会标明:
- 所属计划编号
- 产品编码与工序号
- 预定完成时间与班组负责人
- 委外任务还带上供应商信息
班组长每日或每班次只需登录任务池系统,就能查看分配给自己班组的所有生产任务。系统界面会清晰列出任务优先级、交期要求和具体工序,便于班组长合理安排人力和设备。
同时,需要注意的是,任务池的数据准确性,高度依赖于企业BOM(物料清单)、工艺路线、工序定义等核心主数据的标准化和准确性。 这些基础数据若不扎实,再智能的系统也难以发挥最大效用。
三、任务池怎么推动执行?靠工单系统实现“指哪打哪”

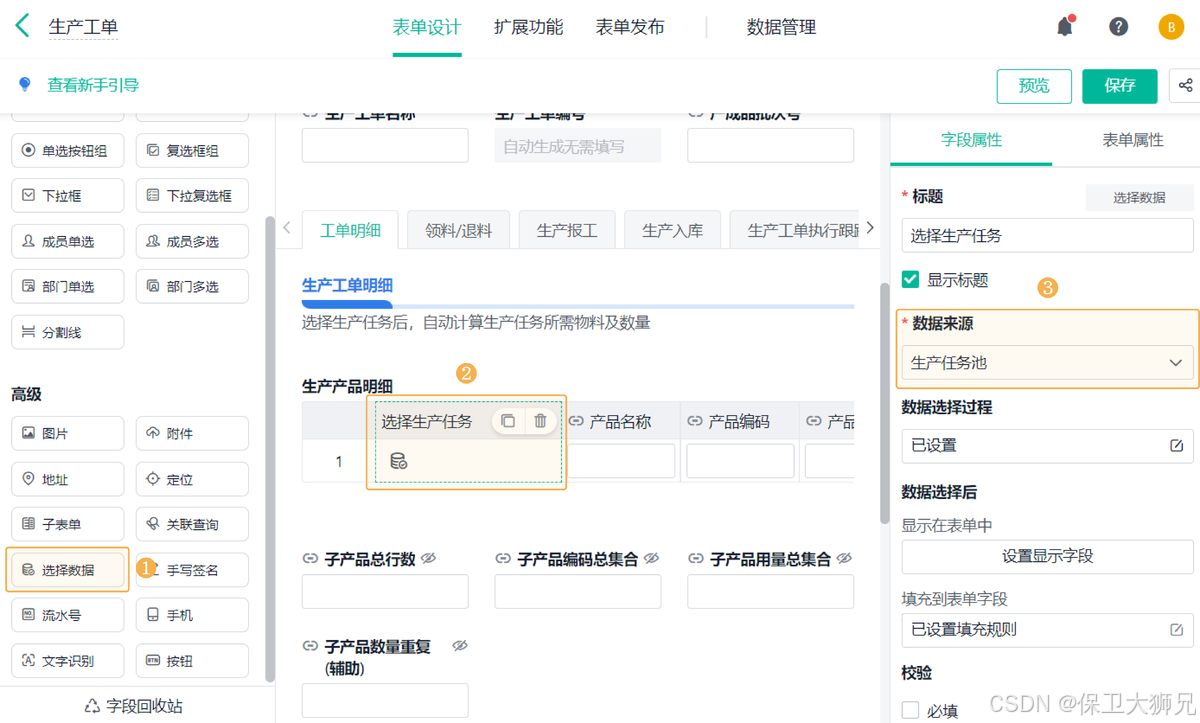

1. 工单从任务池中“拉数据”,不靠手抄
车间班组开工单时,不用再自己编内容,工单明细里直接用“选择数据”字段,从任务池里拉取对应任务,精准对接计划。
每一张工单,都是从任务池中选择“我今天该干的活”,指令明确,责任清晰。

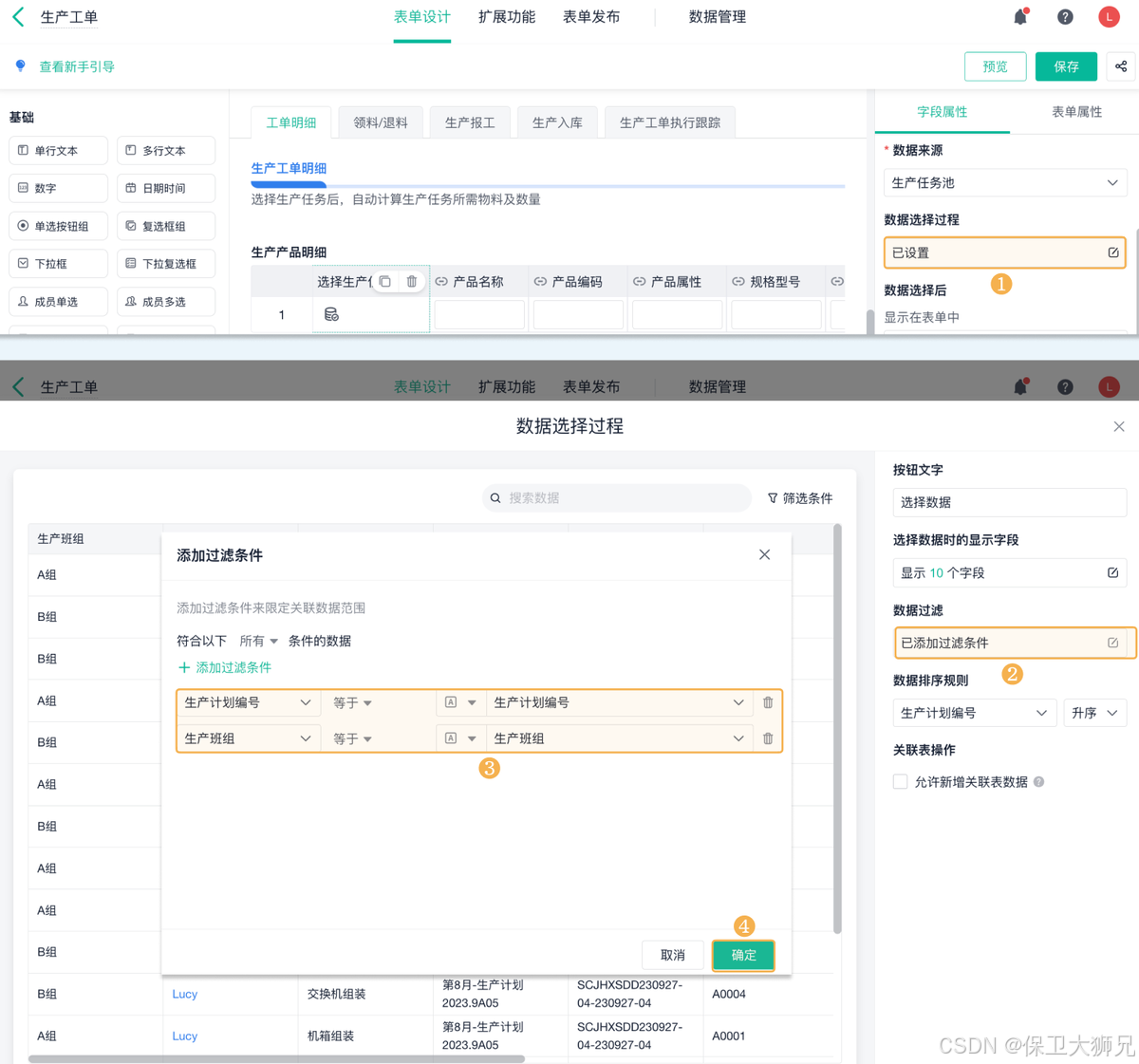

2. 设置过滤条件,实现精准推送
比如你可以设置:
- 生产计划编号=当前工单计划编号
- 生产班组=当前登录用户的班组
这样,操作人员只看到“跟我相关的任务”,避免误操作、错单、乱发的情况,真正做到“谁干谁负责”。
3. 计划变,任务池变,工单也自动联动
当订单调整或计划优化导致计划变更时:
- 智能助手重新运行,任务池自动更新
- 工单引用的任务自动同步调整
- 无需人手一个个去改,保障流程闭环
再也不用担心“旧任务在手,新计划在天上飞”的尴尬局面。
四、FAQ
Q1:小厂子没预算上系统,怎么落地任务池管理?
A:用 “三步手工法” 低成本起步:
- 白板任务池:在车间挂白板,按 “自制 / 装配 / 委外” 分区,手写任务清单(含产品名、工序、交期);
- 工单纸流转:用统一格式的工单纸记录任务,班组长每日领取并签字确认,完工后交回计划员;
- 微信同步群:建立生产群,计划调整时拍照发群,附文字说明 “XX 计划取消,XX 任务提前”,确保信息同步。
Q2:任务池数据总出错,怎么保证准确性?
A:从 “三查” 入手夯实基础:
- 查 BOM 表:核对物料清单与实际用料是否一致,重点确认半成品配比;
- 查工艺路线:按车间实际操作流程,校准每道工序的标准工时与设备需求;
- 查历史工单:对比过去 3 个月工单执行数据,修正任务池中的异常工序(如耗时明显超长的环节)。
Q3:怎么判断任务池系统有没有提升效率?
A:对比三个关键指标:
- 计划变更响应时间:从 “24 小时以上” 缩短至 “4 小时内” 完成工单同步;
- 任务错漏率:工单与计划的偏差次数从每月 10 次以上降至 3 次以内;
- 交期达成率:订单按时交付比例从低于 60% 提升至 85% 以上,且波动幅度缩小。
总结
如果你的生产计划只是停留在报表和Excel,计划再精准也救不了现场混乱;
如果你的工单仍靠人工抄录,错漏不断,执行不能精准跟踪;
那你需要的不是喊破嗓子的现场管理,而是“计划自动拆单,任务自动分发,工单实时同步”的智能任务池管理体系。
生产计划“活”起来,生产效率和客户满意度才能一起飞。
