战略合作管理(P-422)–掌握
什么是供应商战略合作伙伴关系(P-423)–掌握
**供应商战略合作伙伴关系:**企业与供应商之间达成的最高层次的合作关系,它是指在相互信任的基础上,供需双方为了实现共同的目标而采取的共担风险、共享利益的长期合作关系。

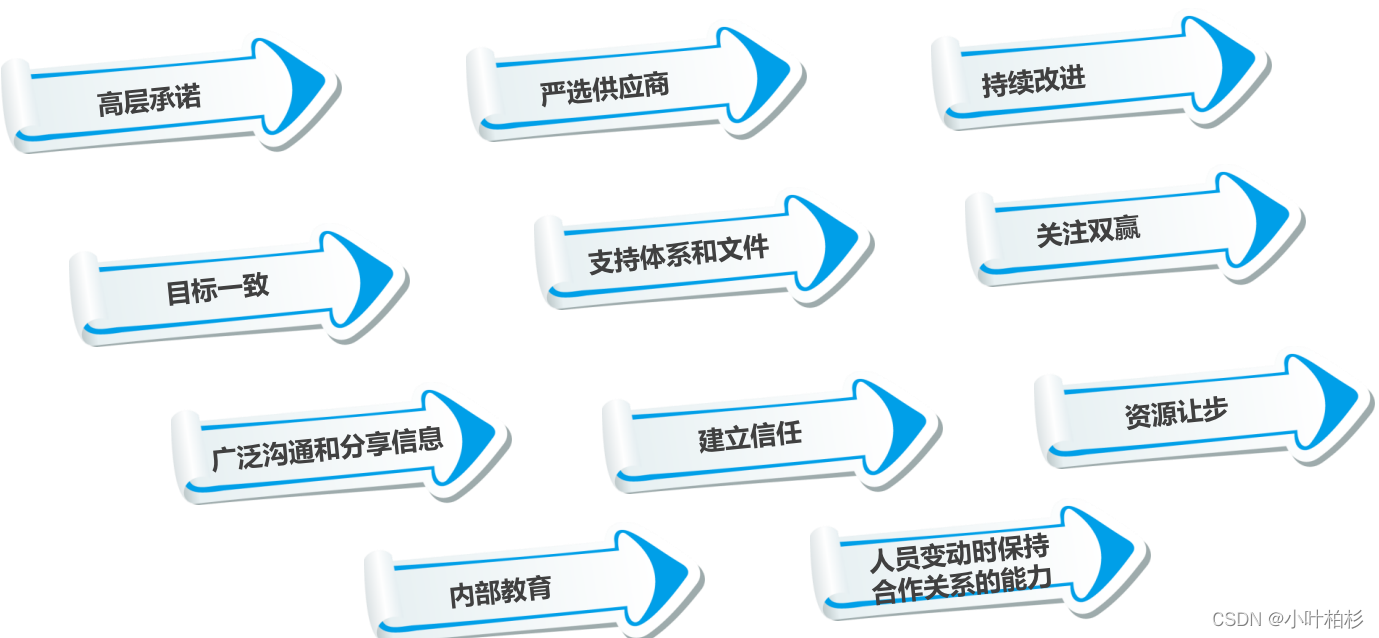

供应商战略合作伙伴关系的构建流程(P-423)–掌握
避免供应商战略合作伙伴关系失败的要点(P-426)–了解
供应商管理相关(P-428~P-432)—了解

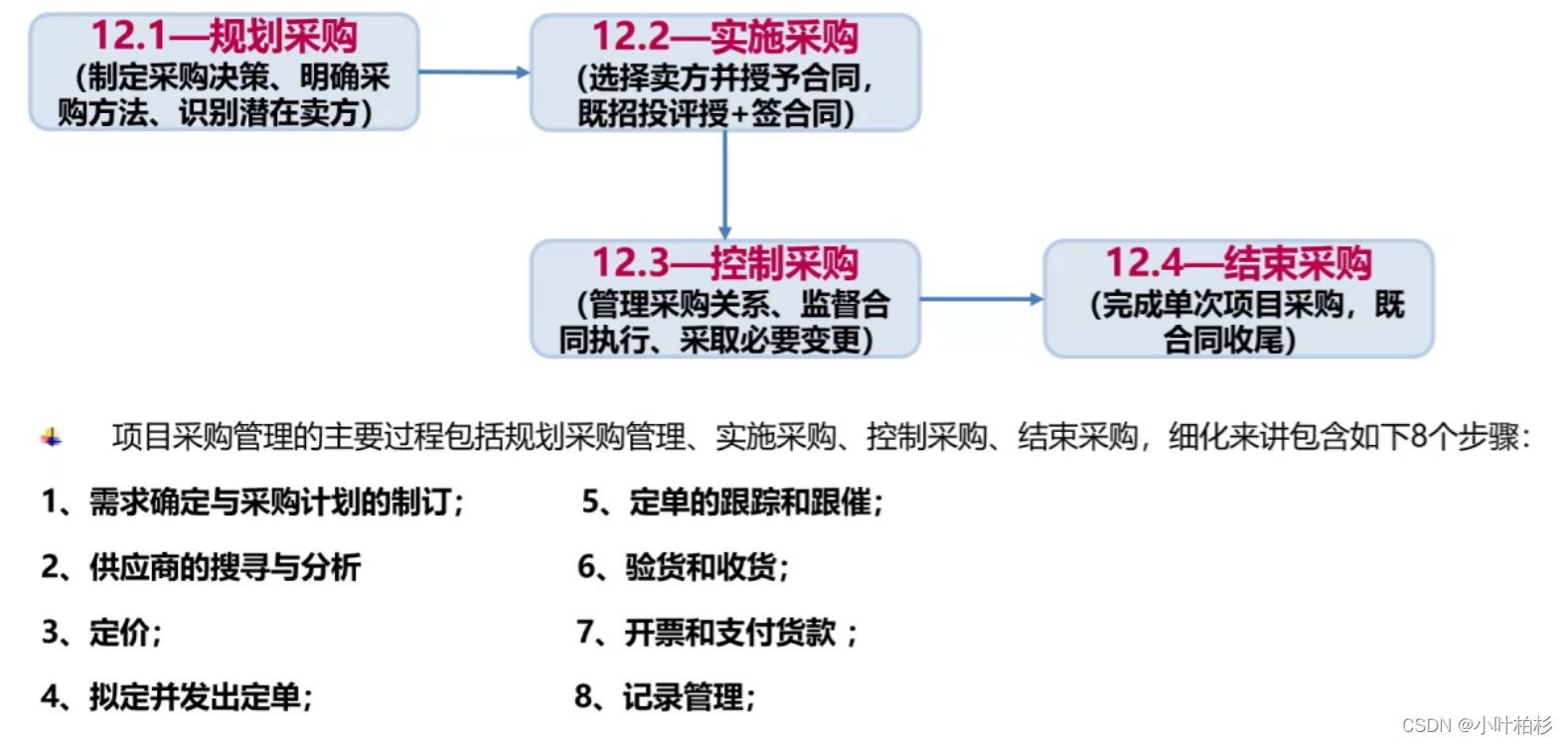

项目采购管理的各过程(P-426)–掌握

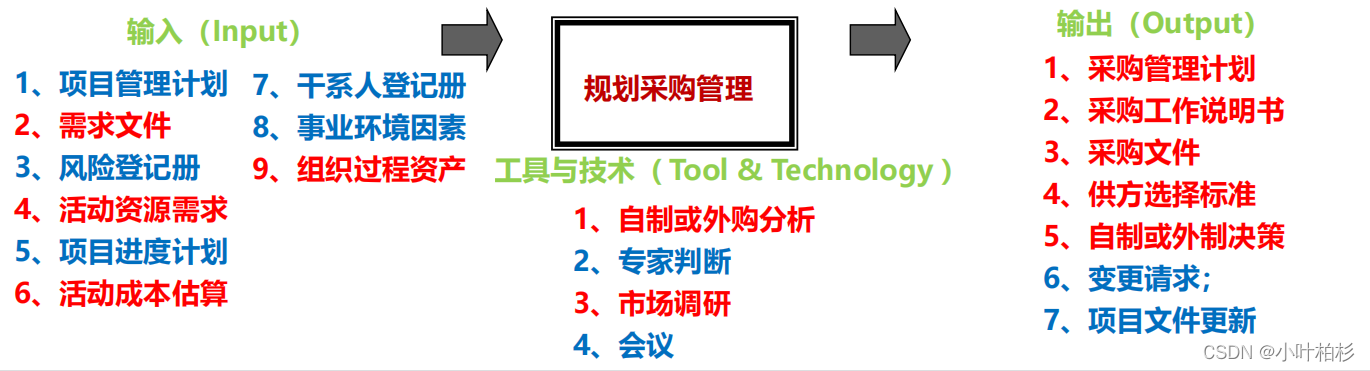

项目采购管理过程之一“规划采购管理”(规划过程组)P-432—掌握
**规划采购管理----**记录项目采购决策、明确采购方法、识别潜在卖方的过程。
本过程的作用:
- 确定是否需要外部支持。如果需要,则还要决定采购什么、如何采购、采购多少,以及何时采购。
如果项目需要从执行组织外部取得所需的产品、服务和成果,则每次采购都要经历从规划采购管理到结束采购的各个过程
规划风采购管理输入:需求文档(P-432)–掌握
包括“与采购规划有关的、关于项目需求的重要信息”,以及“带有合同和法律含义的需求”。
规划采购管理—输入:活动资源需求(P-432)–掌握
包含“ 人员、设备或地点的具体需求的信息”,可用于成本估算,进而判断是自制还是外购。
规划采购管理—输入:活动成本估算(P-432)–掌握
可用于得出这次采购的底价,来评价潜在卖方提交的投标书或建议书的合理性。
规划采购管理—输入:组织过程资产(P-432)–掌握
- 正式的采购政策、程序和指南;
- 预先批准的卖方清单;
- 合同类型;

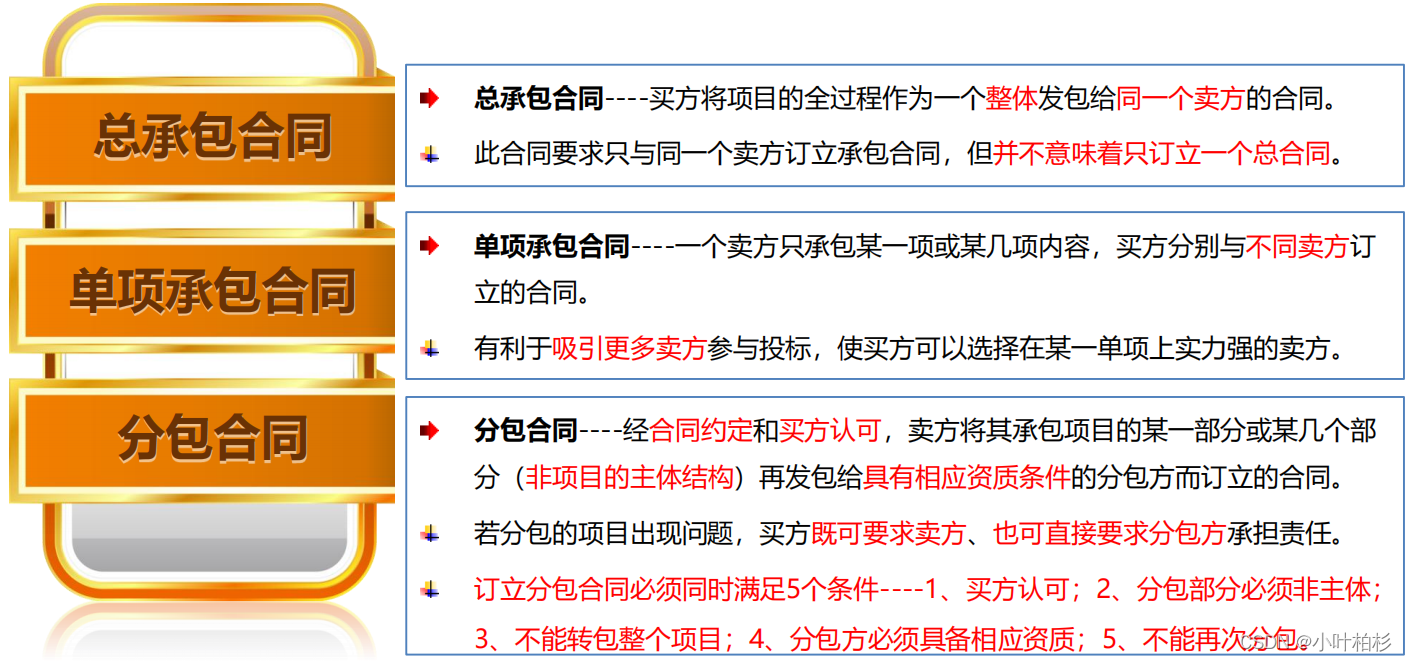

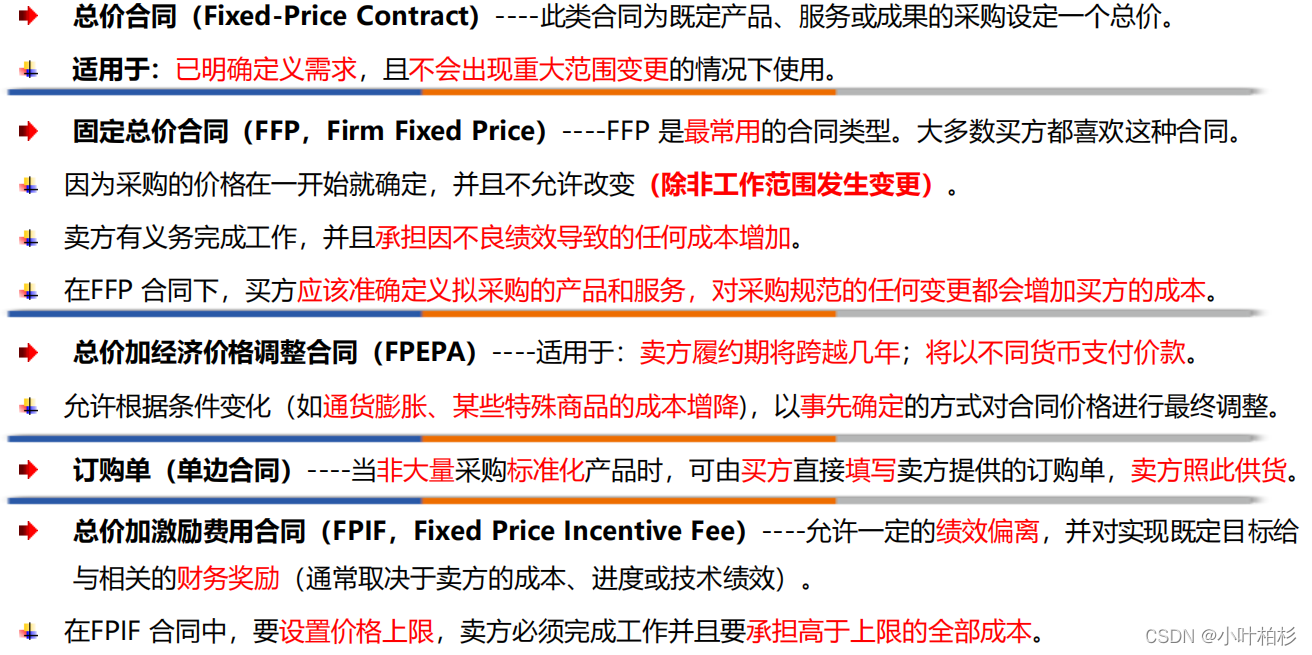

按项目范围划分的三种合同(P-454)—掌握
按项目付款方式划分的三种合同之一----总价合同(P-455)—掌握

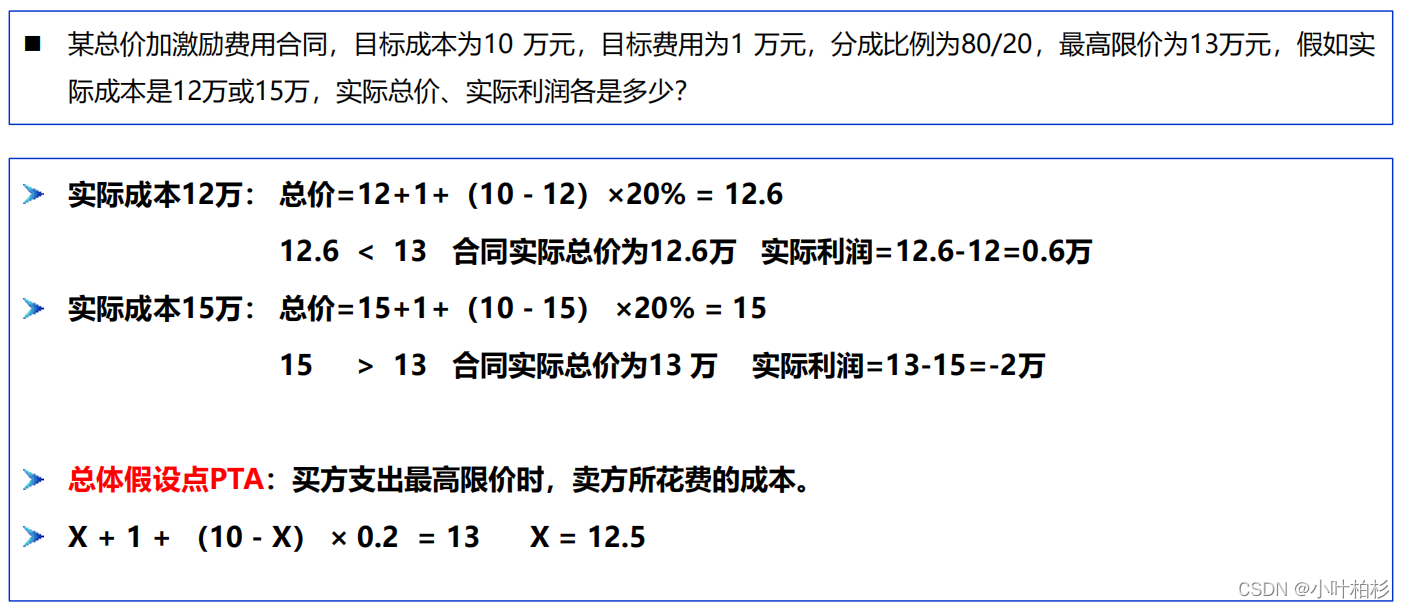

总加+激励费用合同计算的要素及含义

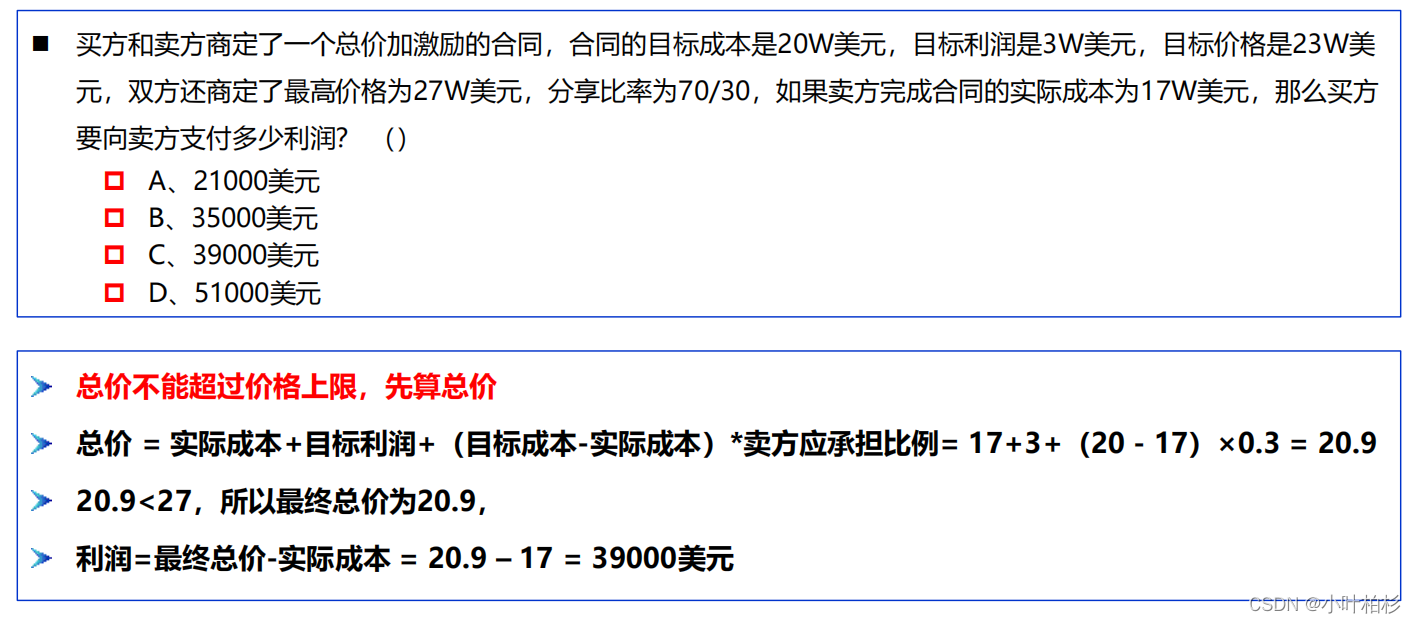

练一练----总价合同

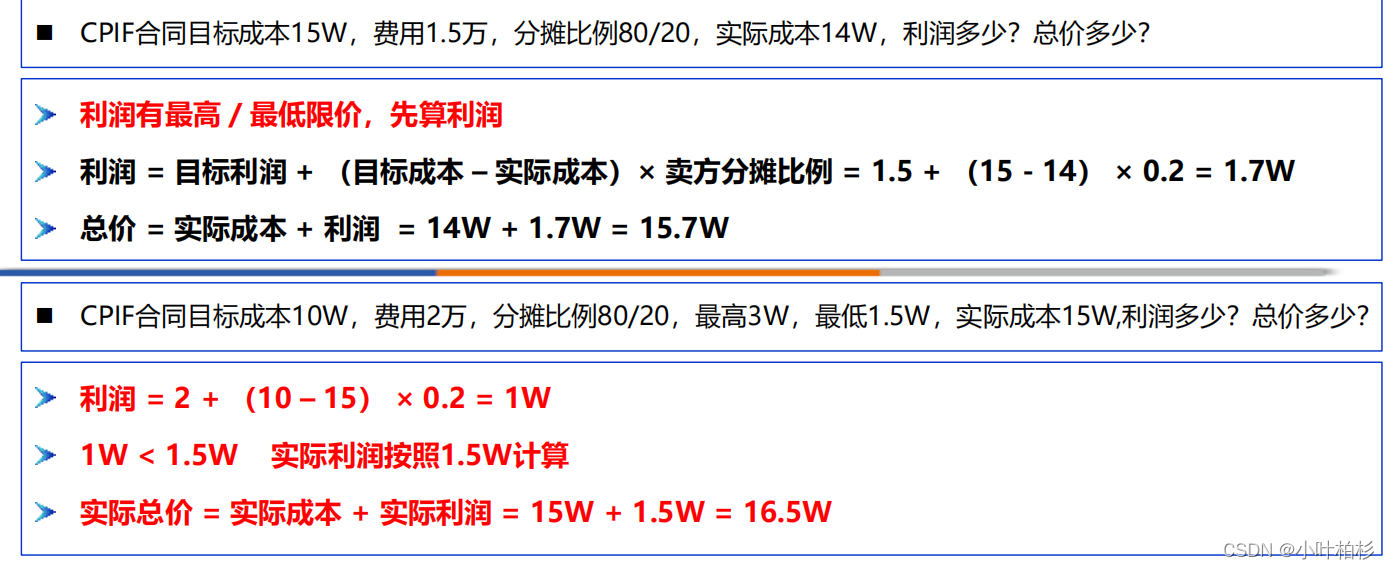

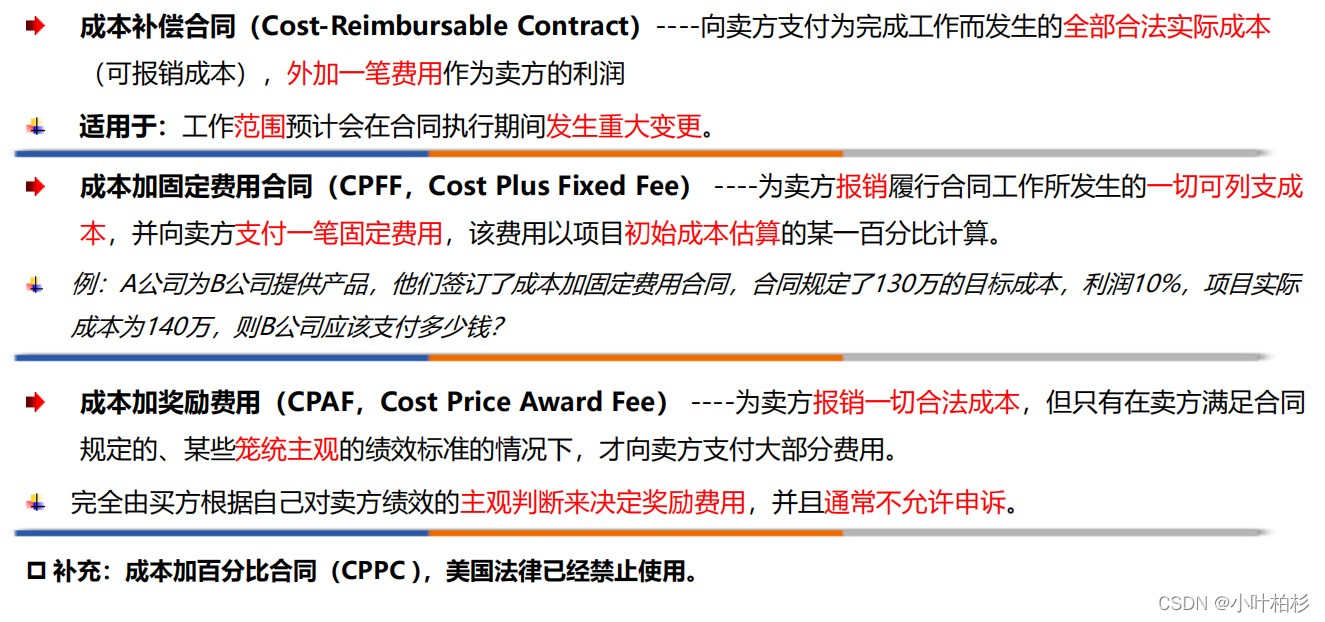

合同类型----成本补偿合同(P-457)–掌握
练一练----成本补偿合同

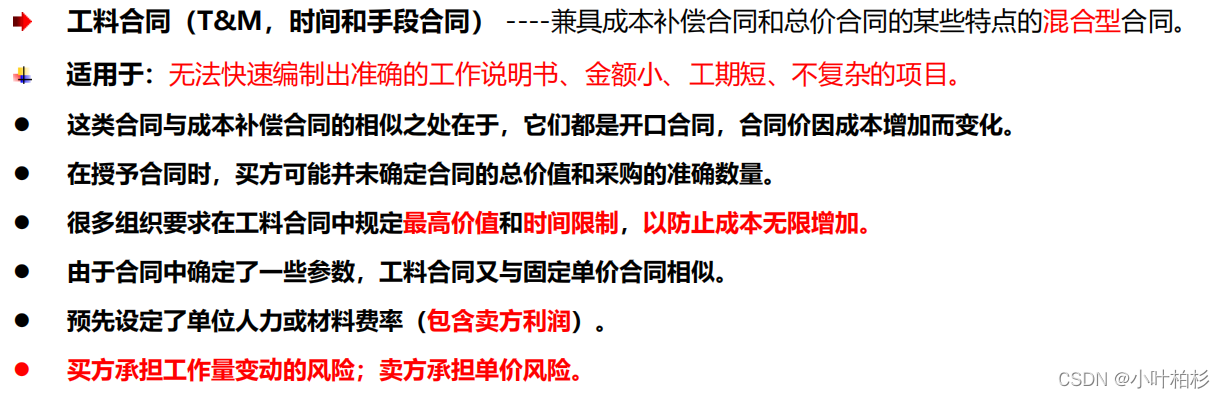

合同类型----工料合同(T&M)(P-458)–掌握

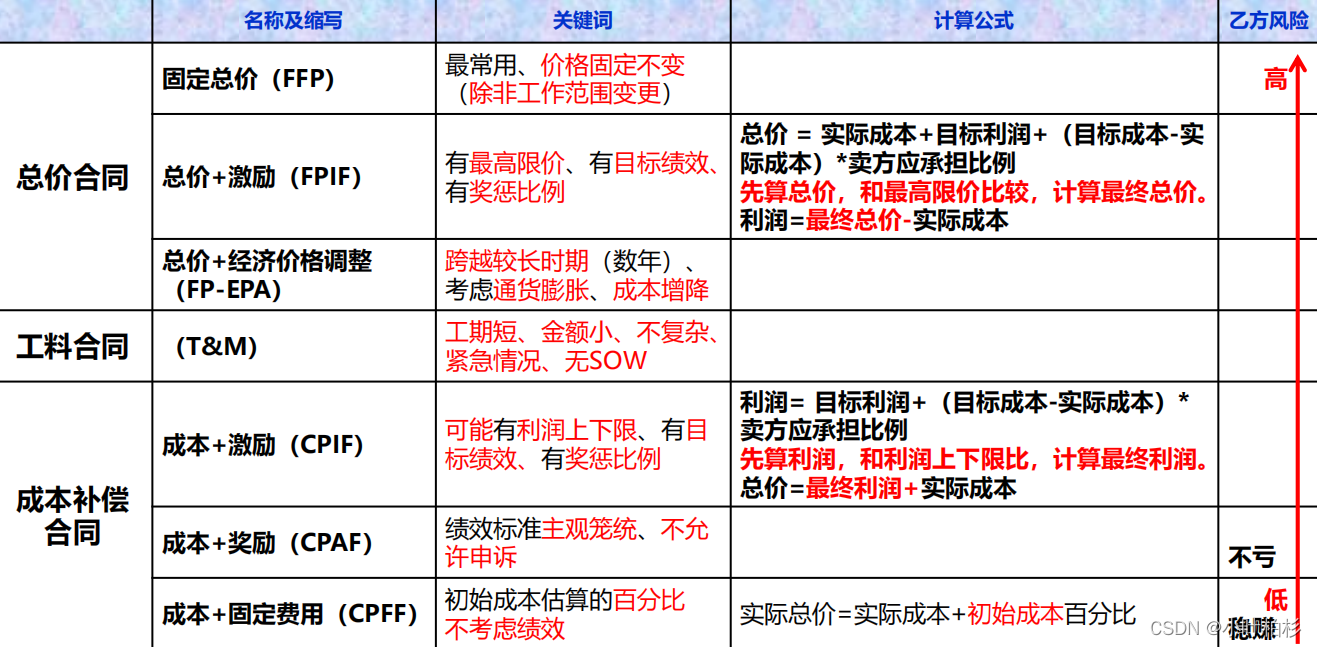

七种常用的合同汇总—掌握

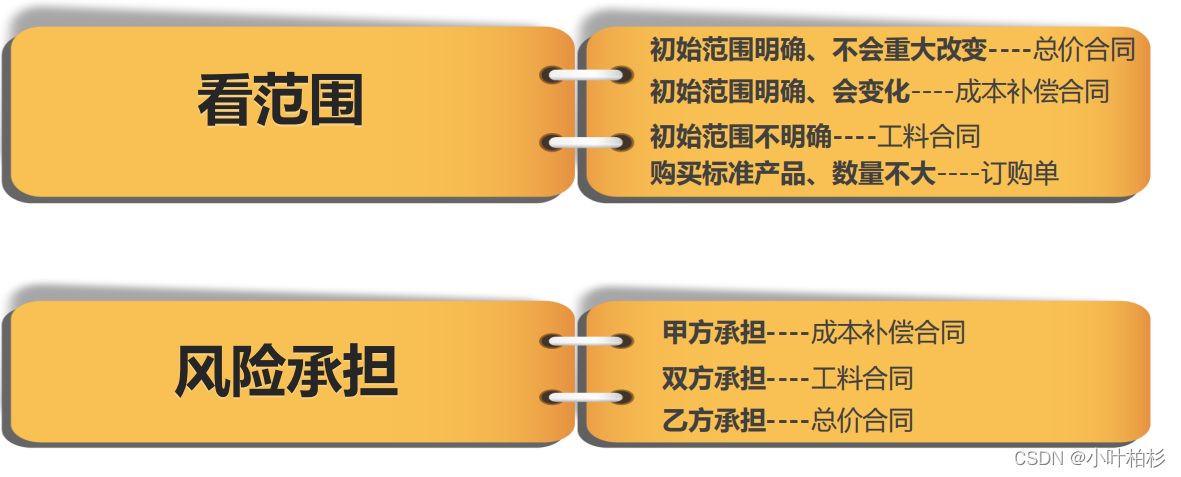

合同的选择标准(P-458)–掌握

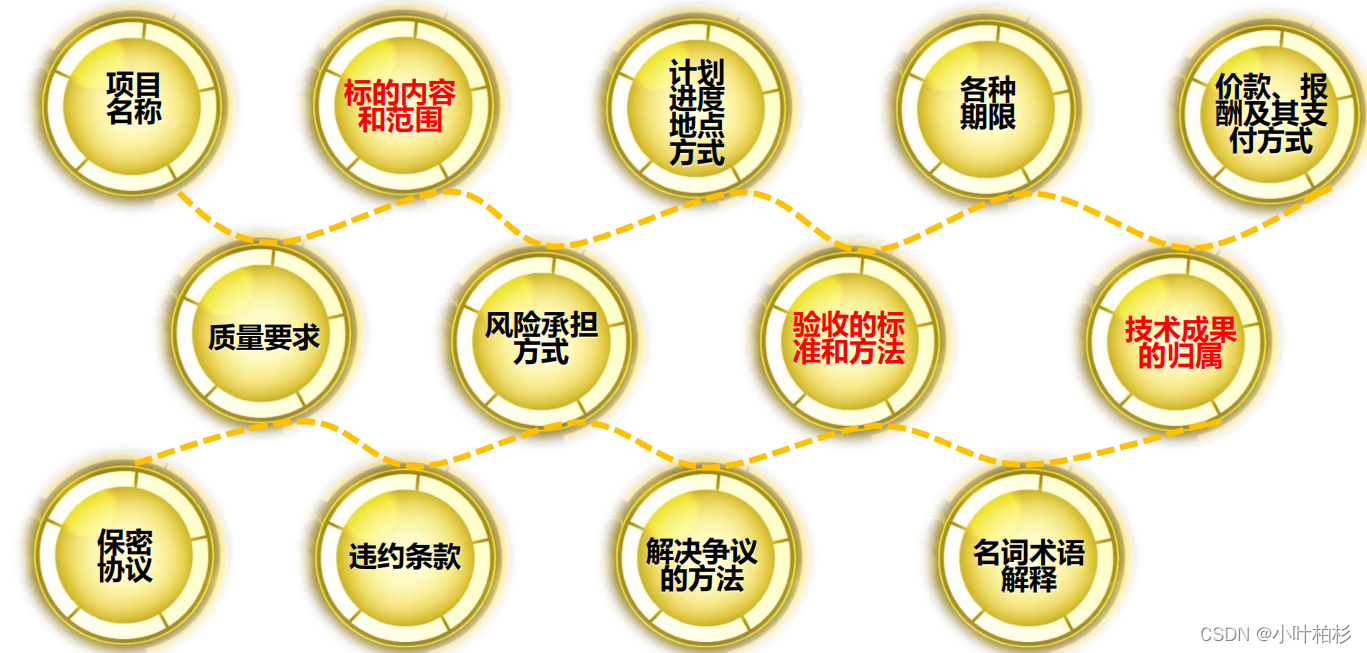

合同的内容(P-459)–掌握

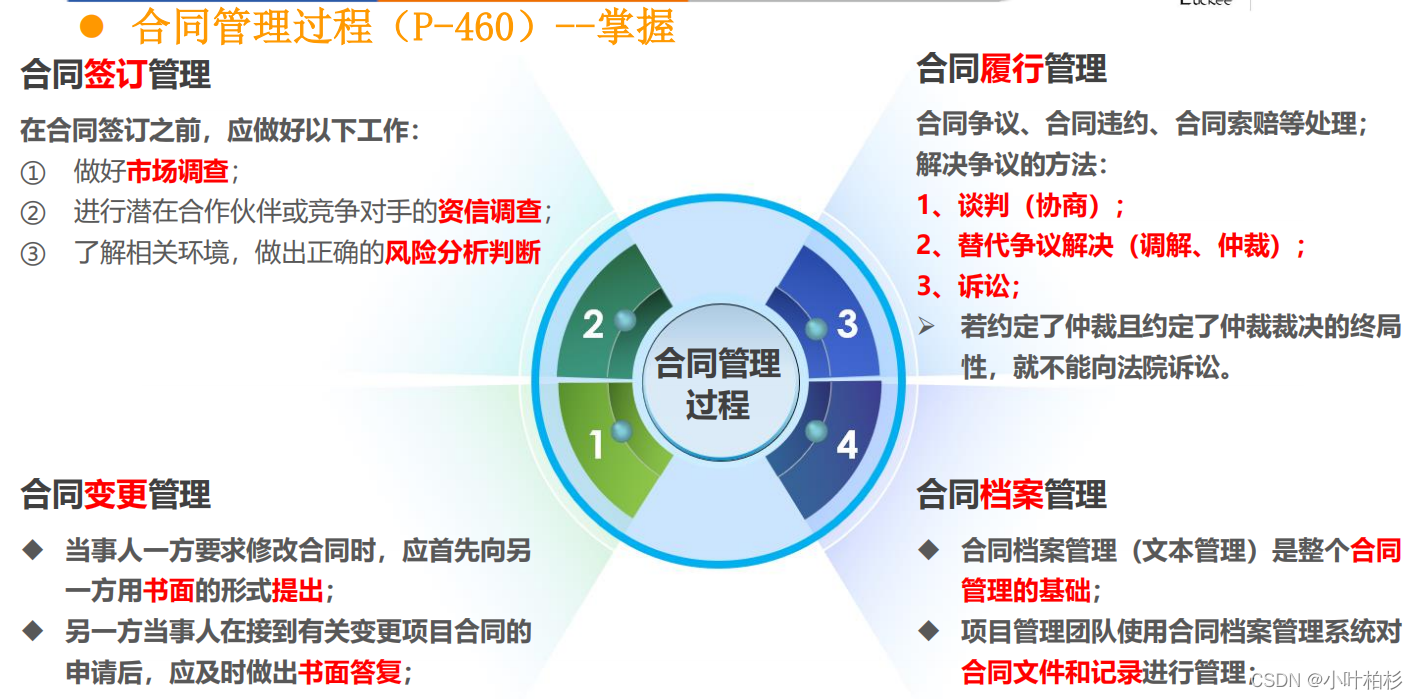

合同管理过程(P-460)–掌握

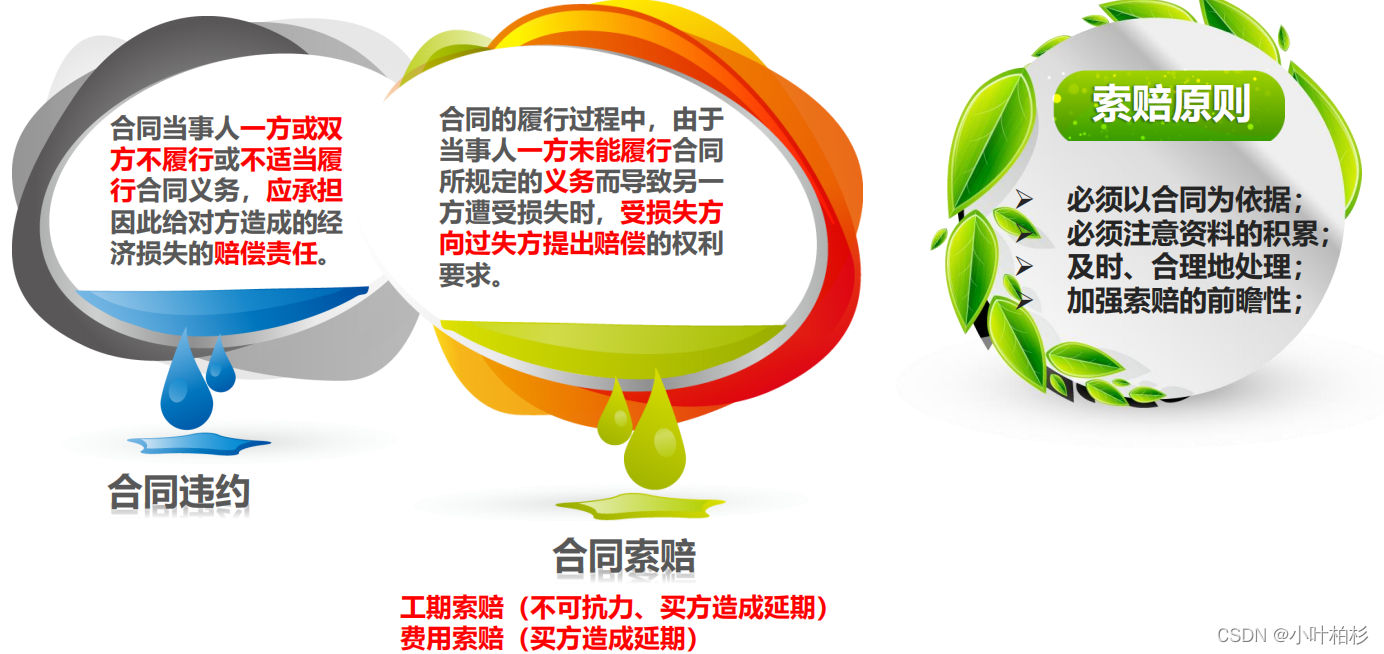

合同违约索赔管理(P-462~P-464)–重点

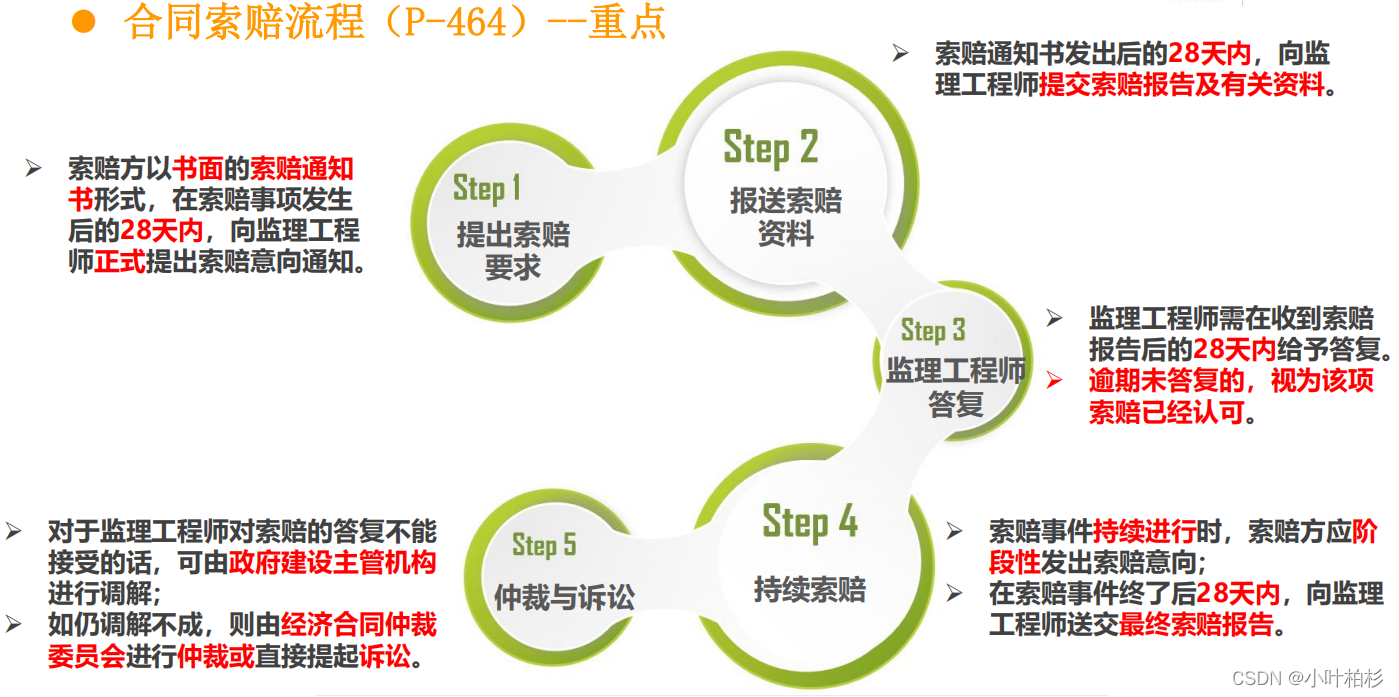

合同索赔流程(P-464)–重点
规划采购管理—工具与技术:自制或外购分析(P-441)–掌握
**自制或外购分析----**用于确定某项工作最好由项目团队自行完成,还是应该从外部采购(谁划算用谁)
可采用:相关成本分析法、成本平衡点分析法。
自制或外购分析应考虑全部相关成本,包括直接成本与间接成本。也要确定合同类型,以决定如何分担风险。
规划采购管理—工具与技术:市场调研(P-442)–掌握
**市场调研----**包括考察行业情况和供应商能力。

规划采购管理—输出:采购管理计划(P-433)–掌握

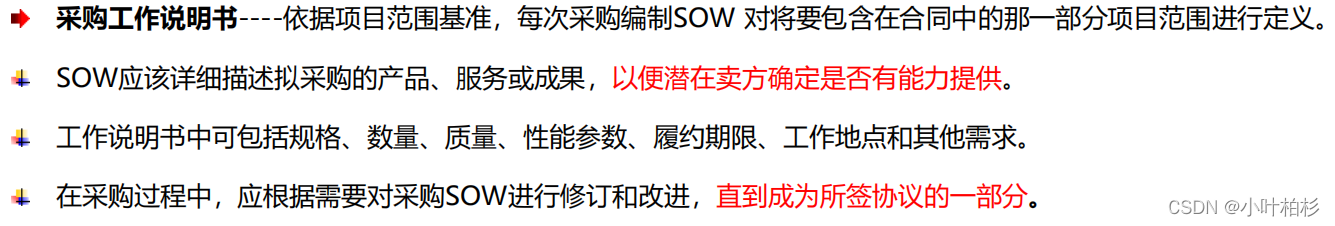

规划采购管理—输出:采购工作说明书(P-433)–掌握

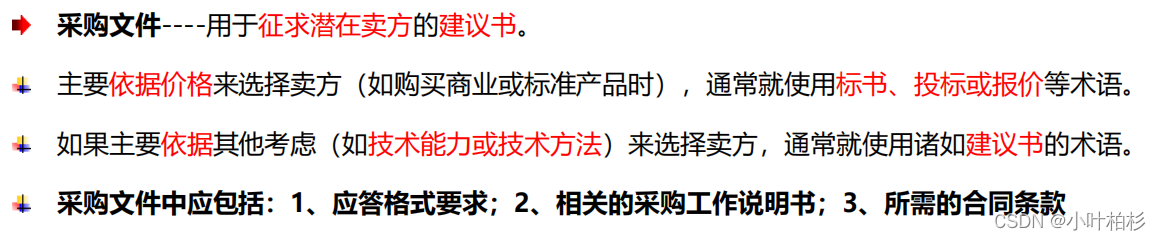

规划采购管理—输出:采购文件(P-433)–掌握

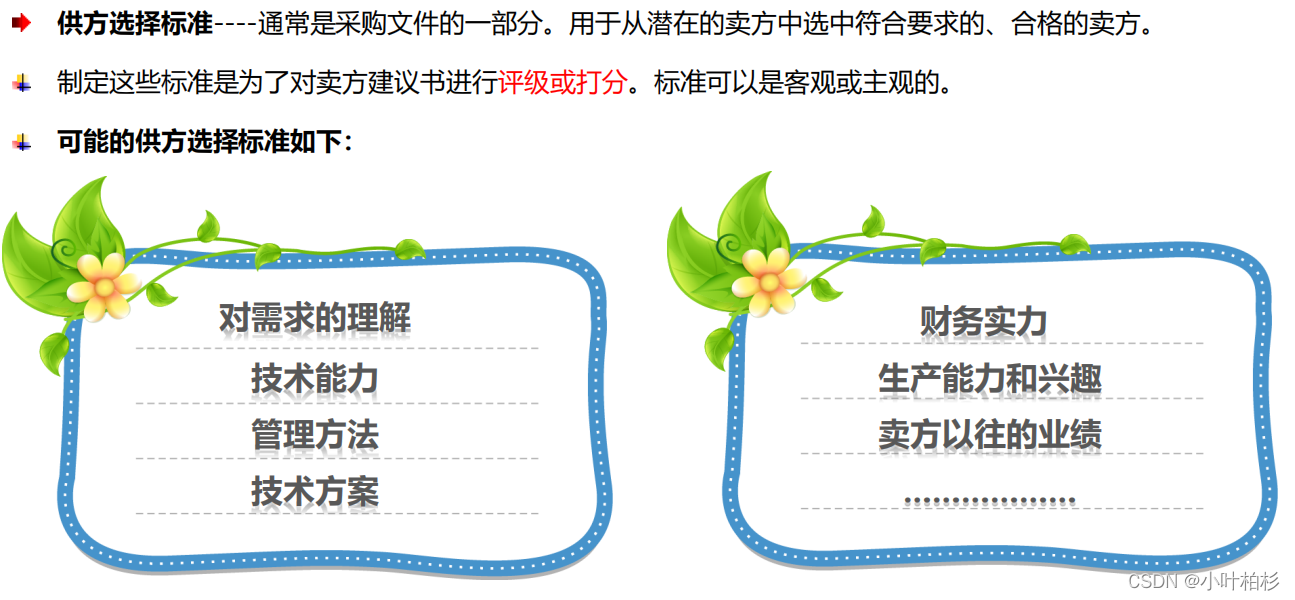

规划采购管理—输出:供方选择标准(P-433)–掌握

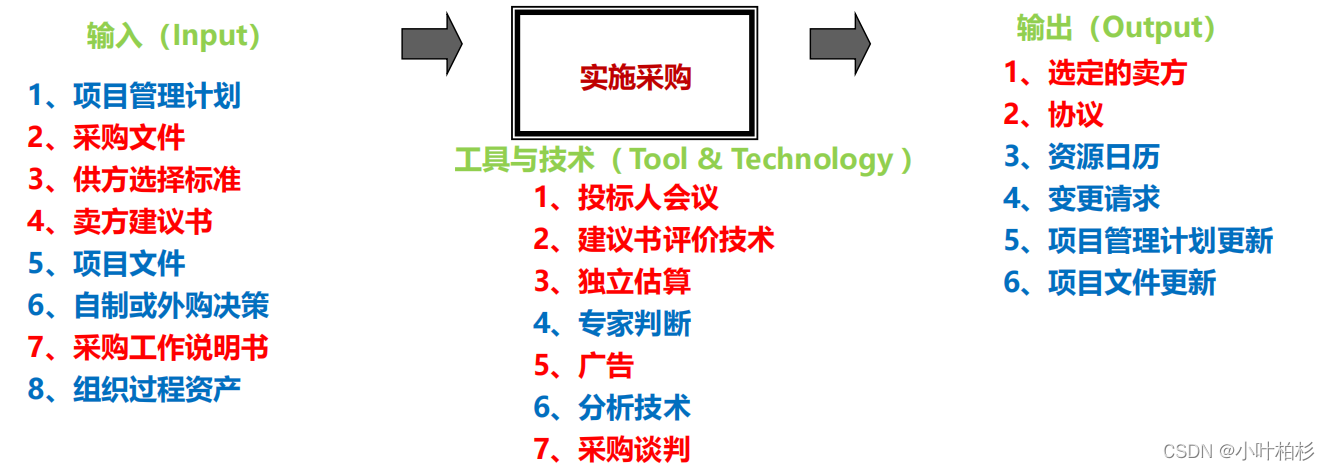

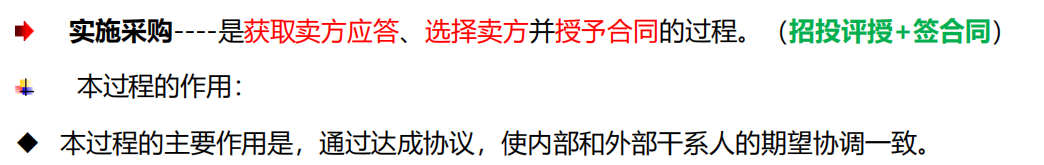

项目采购管理过程之二“实施采购”(执行过程组)P-433—掌握
注意:按照以下的工具的顺序,背,会很好!
独立估算,广告,投标人会议,建议书评价技术,采购谈判

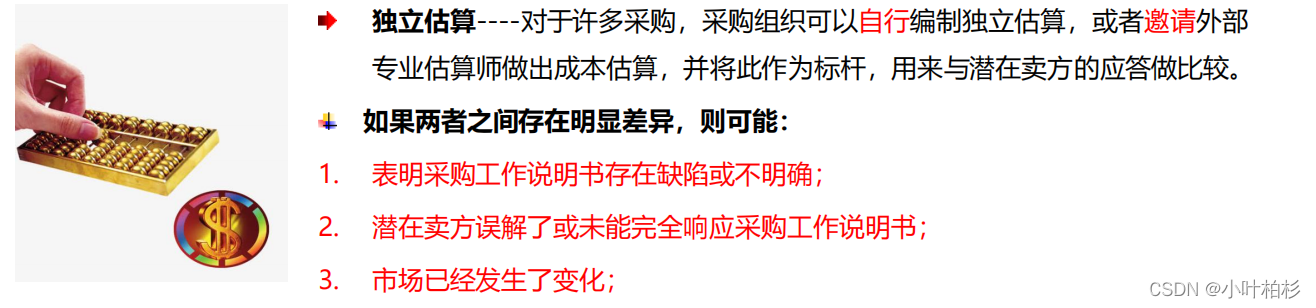

实施采购—工具与技术:独立估算(P-444)–掌握

实施采购—工具与技术:广告(P-445)–掌握

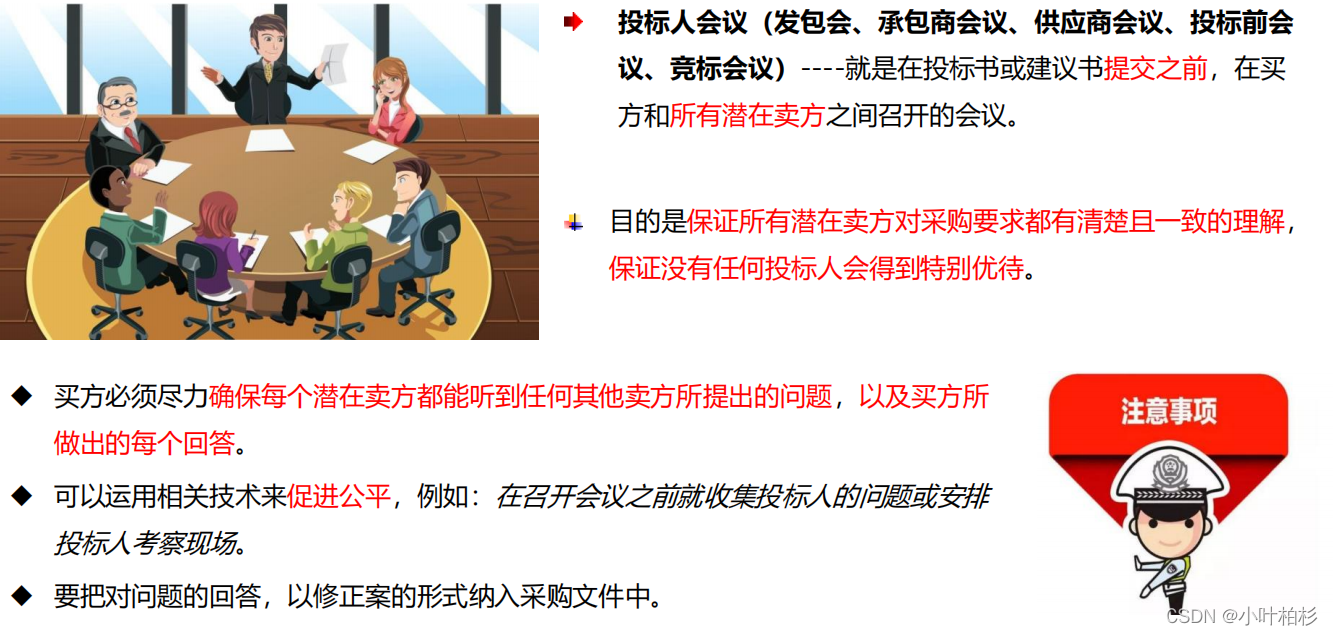

实施采购—工具与技术:投标人会议(P-443)–重点
实施采购—工具与技术:建议书评价技术(P-444)–掌握

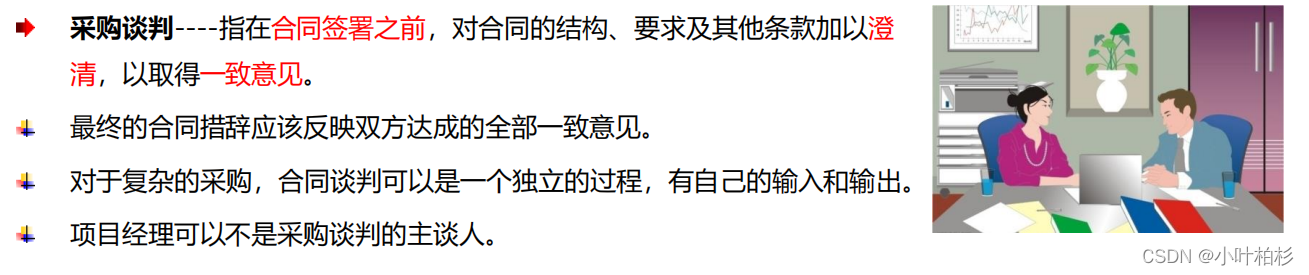

实施采购—工具与技术:采购谈判(P-445)–掌握

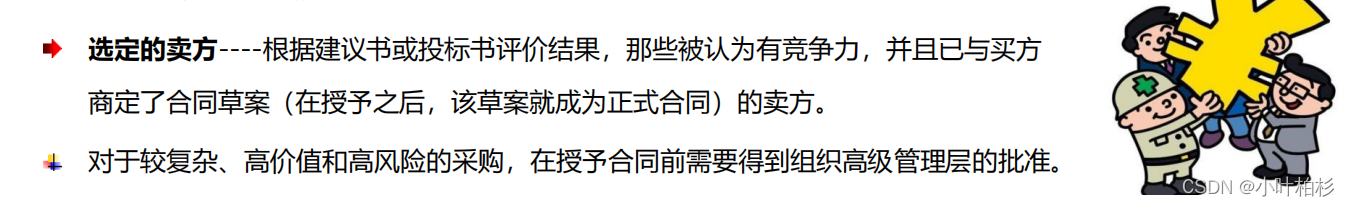

实施采购—输出:选定的卖方(P-436)–掌握
实施采购—输出:协议(P-436)–掌握

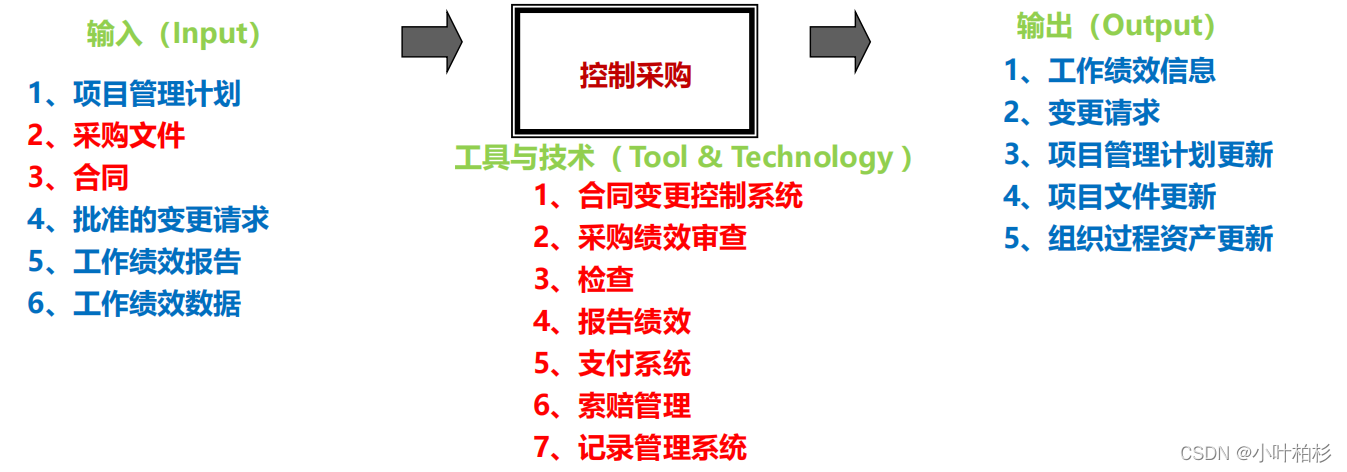

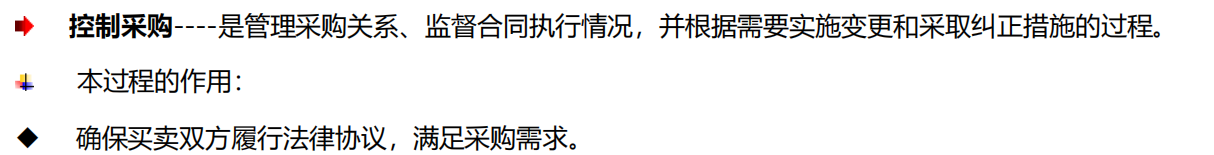

项目采购管理过程之三“控制采购”(监控过程组)P-436—掌握
控制采购—工具与技术:合同变更控制系统—掌握

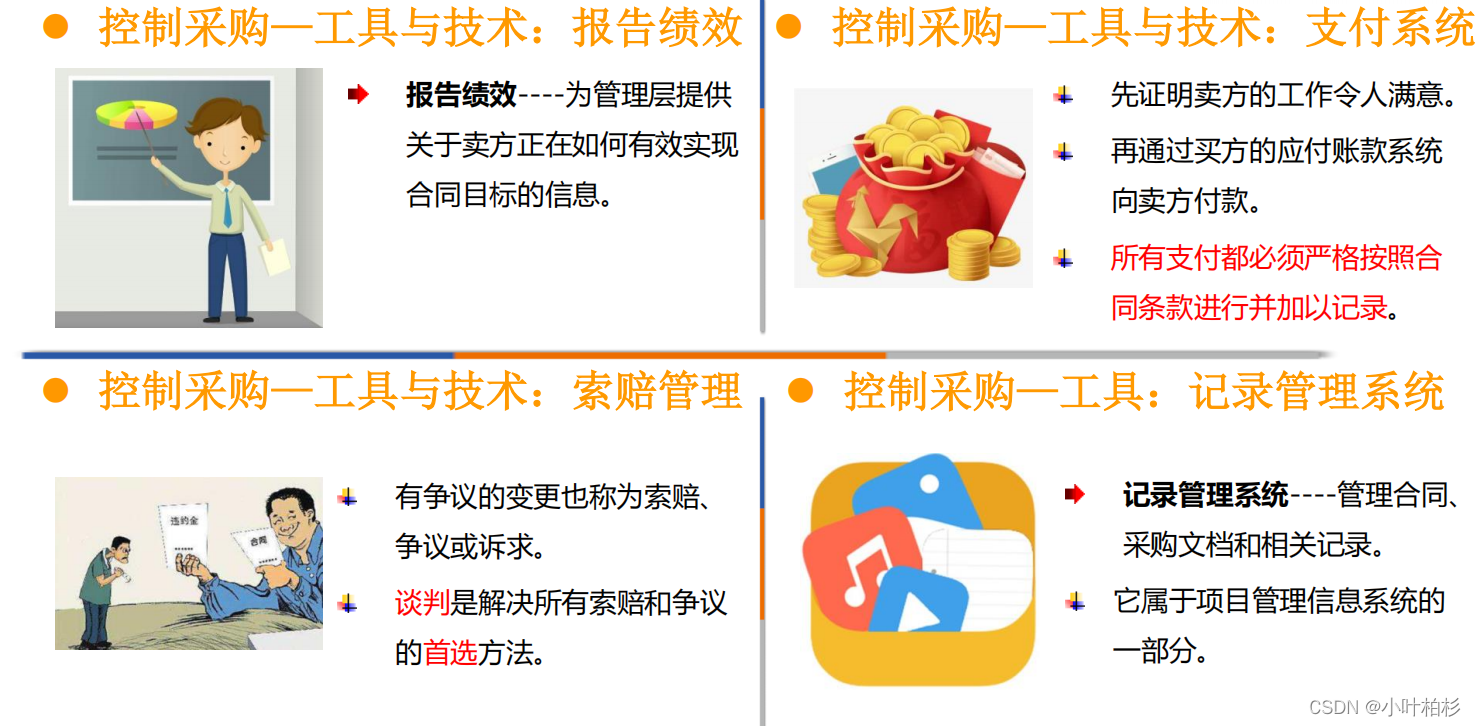

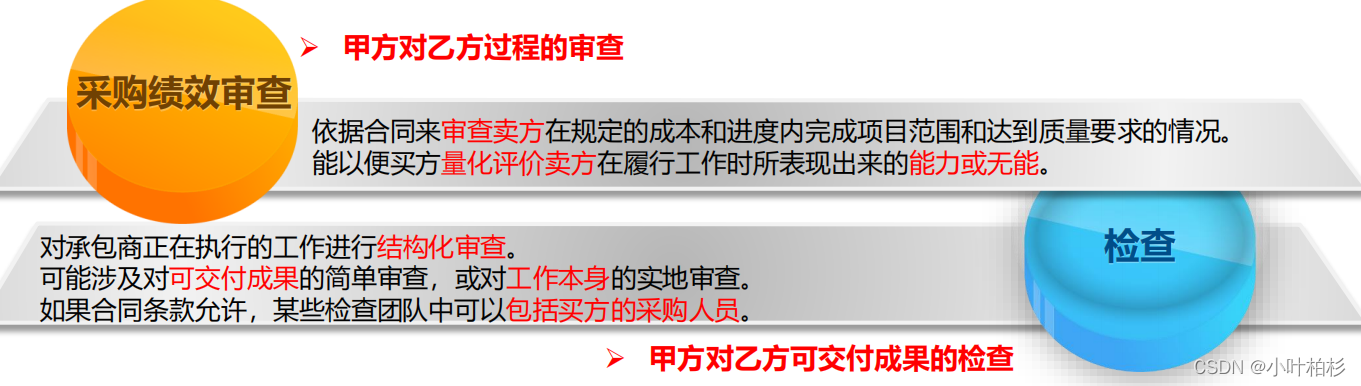

控制采购—工具与技术:采购绩效审查、检查—掌握
控制采购—工具与技术

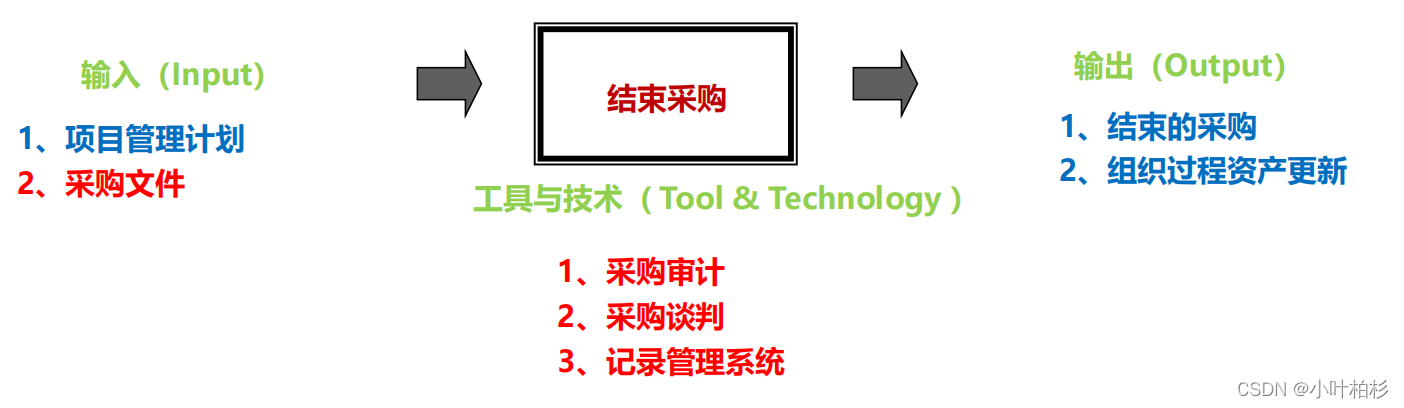

项目采购管理过程之四“结束采购”(收尾过程组)P-440—掌握
**结束采购----**是完结单次项目采购的过程。
本过程的作用:把合同和相关文件归档以备将来参考。

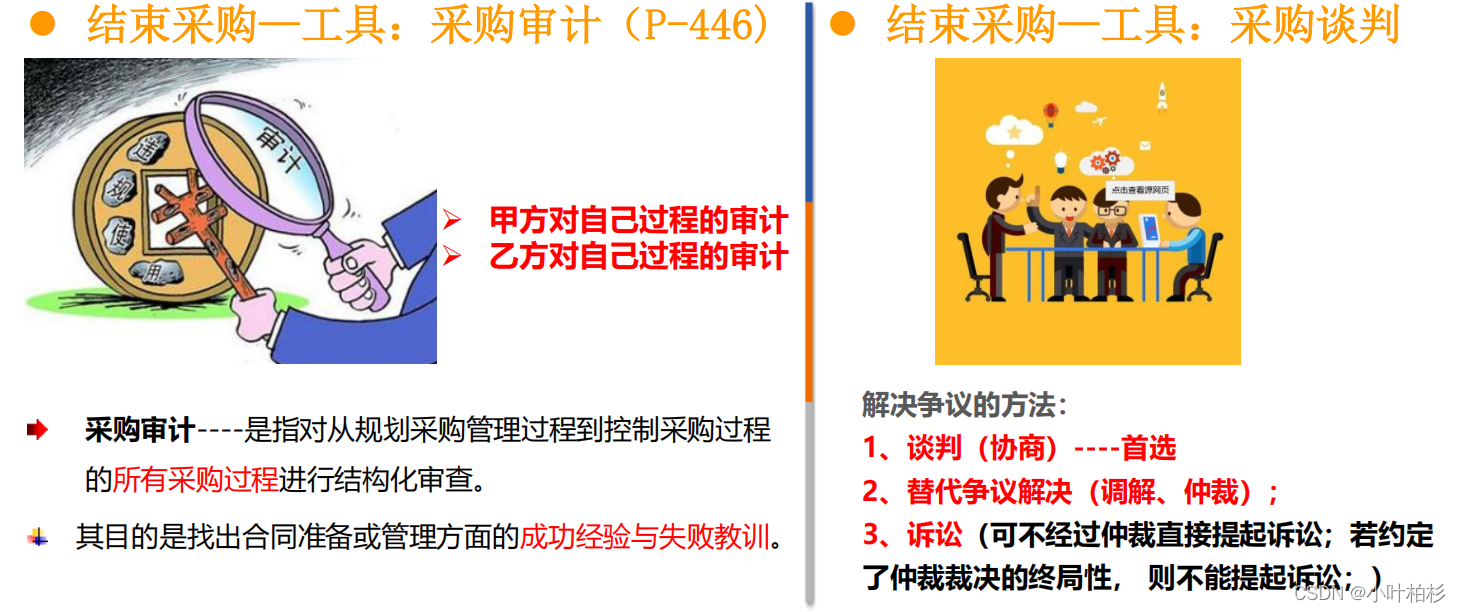

结束采购—工具
结束采购—输出:结束的采购(P-441)–掌握
**结束的采购----**买方(通常是其授权的采购管理员)向卖方发出关于合同已经完成的正式书面通知。
