7-5 拓扑排序

1.用一个有向图表示一个工程的各子工程及其相互制约的关系,其中以顶点表示活动,弧表示活动之间的优先制约关系,称这种有向图为顶点表示活动的网,简称AOV (Activity On Vertex network)网。

AOV 网的特点:

1.若从 i 到 j 有一条有向路径,则 i是 j 的前驱;j 是 i 的后继。

2.若 < i , j > 是网中有向边,则 i 是  j 的直接前驱; j 是 i 的直接后继。

3.AOV 网中不允许有回路,因为如果有回路存在,则表明某项活动以自己为先决条件,显然这是荒谬的。



2.拓扑排序:

在 AOV 网没有回路的前提下,我们将全部活动排列成一个线性序列,使得若 AOV 网中有弧 <i,  j> 存在,则在这个序列中, i  一定排在  j 的前面,具有这种性质的线性序列称为拓扑有序序列,相应的拓扑有序排序的算法称为拓扑排序。

拓扑排序的方法:

在有向图中选一个没有前驱的顶点且输出之。

从图中删除该顶点和所有以它为尾的弧。

重复上述两步,直至全部顶点均已输出;或者当图中不存在无前驱的顶点为止。

拓扑序列:



关键路径— 路径长度最长的路径

路径长度 — 路径上各活动持续时间之和。

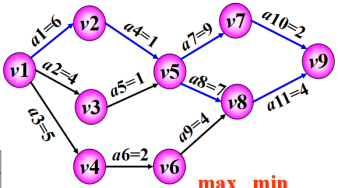

把工程计划表示为有向图,用顶点表示事件,弧表示活动,弧的权表示活动持续时间。每个事件表示在它之前的活动已经完成,在它之后的活动可以开始。称这种有向图为边表示活动的网,简称为 AOE (Activity On Edge) 网

求关键路径步骤:

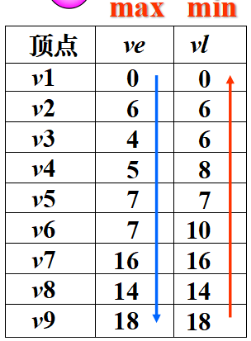

求 ve(i)、vl(j)

求 e(i)、l(i)

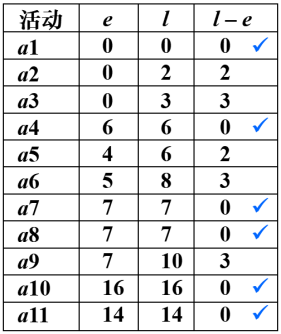

计算 l(i) - e(i)

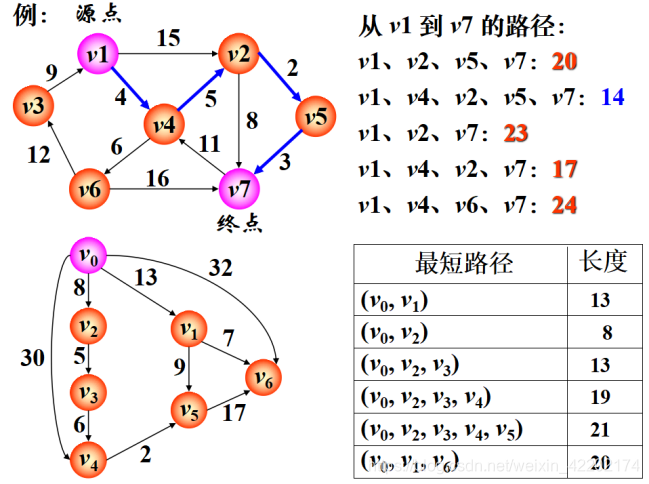

最短路径(在有向网中 A 点(源点)到达 B 点(终点)的多条路径中,寻找一条各边权值之和最小的路径,即最短路径)

最短路径与最小生成树不同,路径上不一定包含 n 个顶点,也不一定包含 n - 1 条边。

两种最常见的最短路径问题:

单源点最短路径(从某个源点到其余各顶点的最短路径 )、所有顶点间的最短路径(每对顶点间的最短路径)
