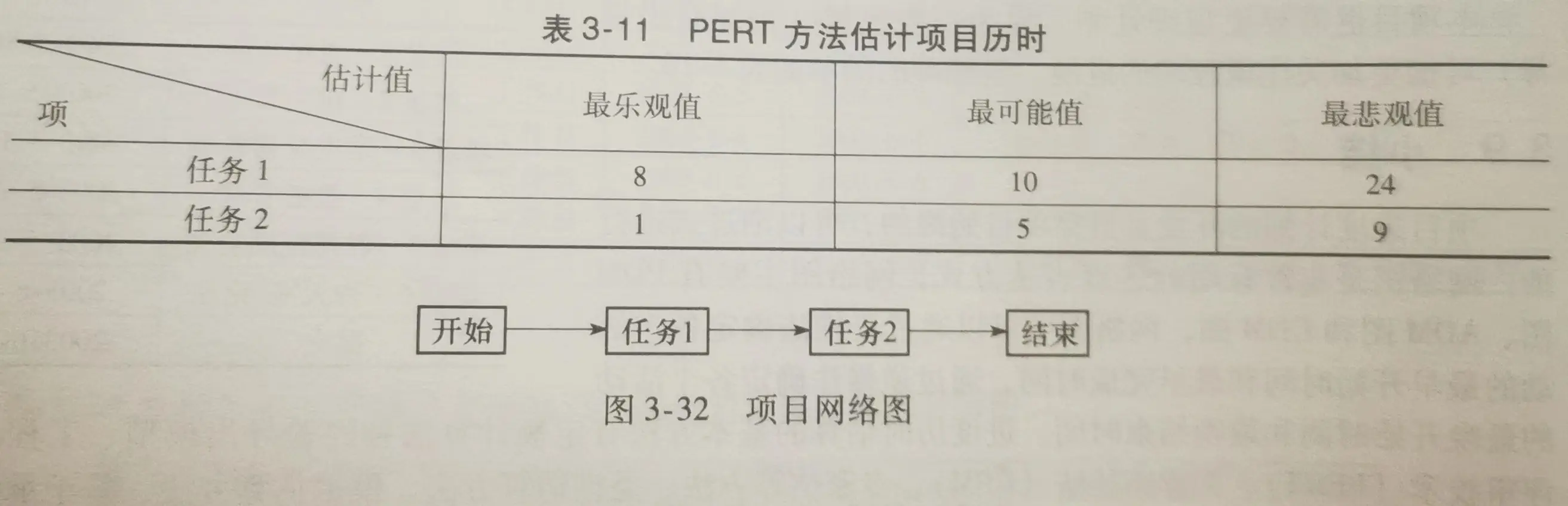

1.根据下表和下图,采用PERT方法估算,说明项目在20天内完成的概率的近似值?

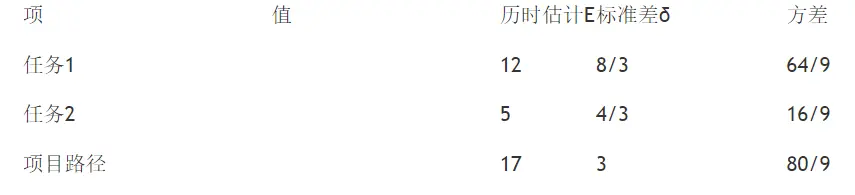

答案:
E±1δ即17±3,从14天到20天的概率为68.3%,所以20天完成的概率为
P=P(17天)+P(17-20天)=50%+68.3%/2=84.2%.
2.项目经理正在进行一个媒体信息查询系统项目的估算,他采用的delphi的成本估算方法,邀请2位专家估算,第一个专家给出7万, 8万,9万的估算值,第二个专家给出了4万, 6万 ,8 万的估算,计算这个成本的估算值是多少?
答案:
E1=(7+8*4+9)/6=8
E2=(4+6*4+8)/6=6
E=(E1+E2)/2=(8+6)/2=7(万)
3.如果某软件公司正在进行一个项目,预计有50KLOC的代码量,项目是中等规模的半嵌入式类型的项目,采用中等COCOMO 81模型,项目属性中只有可靠性为很高级别(即取值为1.3),其他属性为正常,调整因子F=1,计算项目是多少人月的规模?如果2万元/人月,则项目的费用是多少?(COCOMO 81的公式为
Effort=3.0××1=239.9(人月)
费用=2×239.9=479.8(万元)
4.一个任务原计划2个人全职工作2周完成。而实际上只有一个人参与这个任务,到第二周末,这个人完成了任务的75%,请计算项目的CPI和 EAC?
答案:
BAC=2*2=4 (人周 )
BCWP=75%*BAC=3(人周)
ACWP=1*2=2 (人周)
CPI=BCWP/ACWP=1.5
EAC=BAC/CPI=2.7 (人周)
5.ABC公司正在进行一个项目, 下表是项目目前的一些指标.计算总的估算成本BAC,截至4/1/2007项目的状况如何,通过计算 BCWP, BCWS,ACWP, SV, SPI,CV,CPI来说明。
答案:
1) BAC(项目完成的预算总成本)=330 Person-days
2) BCWS(计划完成工作的预算成本)=30 Person-days
3) BCWP(已完成工作的预算成本)=70 Person-days
4) ACWP(已完成工作的实际成本)=80 Person-days
5) SV(进度差异)= BCWP - BCWS =40 Person-days
6) SPI(进度效能指标) =(BCWP /BCWS)=233%
7) CV(费用差异)= BCWP –ACWP =-10 Person-days
8) CPI(成本效能指数)= BCWP /ACWP =87.5%
进度超前,但是成本超支。

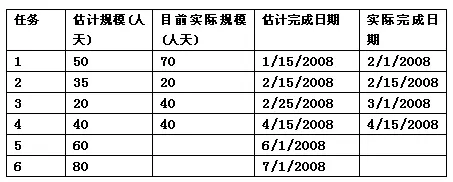

6.下面是一个项目的目前的运行数据,计算项目所有的基本度量和运行指标,这个项目的进度还正常吗?假设目前的日期是4/15/2008.
答案:
BAC(项目完成的预算总成本)=285 人天
4/15/2008的项目进展的指标如下:
BCWS(计划完成工作的预算成本)=145人天
BCWP(已完成工作的预算成本)=145人天
ACWP(已完成工作的实际成本)=170人天
SV(进度差异)= BCWP - BCWS = 0
SPI(进度效能指标) =(BCWP /BCWS)=100%
CV(费用差异)= BCWP –ACWP= -25人天
CPI(成本效能指数)= BCWP /ACWP =85.3%
结论:从项目的进展指标看,SPI=100%说明项目的进度与计划一致,但是CPI=85.3%小于1说明费用会超支。
