【SAP-PS笔记】基于WBS直接录入金额做结果分析的项目计划成本

本文探讨了如何在项目管理中优化计划成本的录入,特别是如何使CJ40中直接录入的WBS计划成本在RA结果分析中得到体现。通过配置01基于收入的结果分析方法,选择特定的参数,如Z或Q,可以直接考虑WBS的直接录入值,简化计划成本录入流程并提高准确性。作者鼓励读者进行测试并分享其他参数的效果,共同提升项目管理效率。

摘要生成于 C知道 ,由 DeepSeek-R1 满血版支持, 前往体验 >

项目计划成本可以作为项目预算的基础,项目报价的基础,也同时可以作为RA结果分析用于计算应确认成本收入的基础。
我们知道项目计划成本的录入方式有多种:

1、 通过CJR2,录入基于项目WBS和成本要素的计划成本。

2、 通过CJ40,录入基于项目WBS和成本要素的计划成本。

3、 通过网络的计划成本,挂接的物料或服务,系统计算出计划成本。

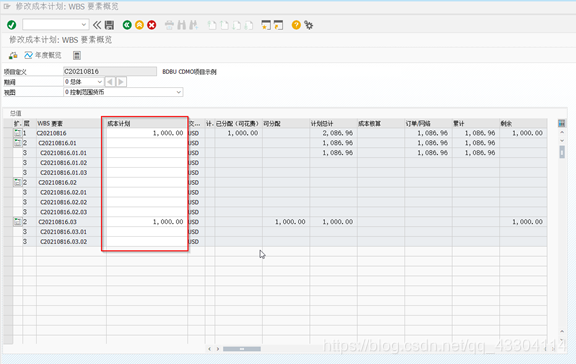

但是一般情况下,我们在CJ40中基于WBS直接录入计划成本金额,在RA结果分析时是不会计入RA计算的计划成本的。在这里插入图片描述

如果我们想让WBS直接输入的金额作为项目RA的计划成本,有没有方法呢?(该方式会为项目计划成本的录入带来便利)

我最近经测试,可以进行配置。

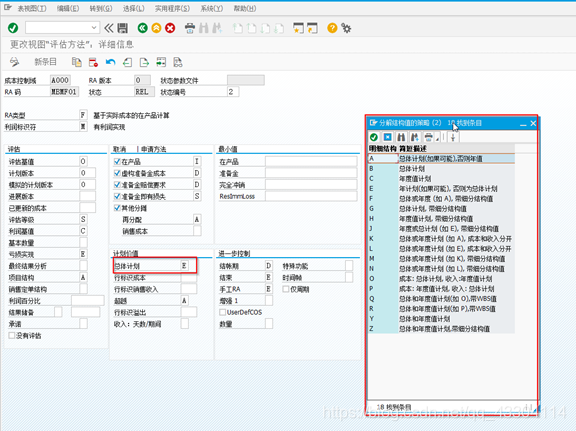

如在01 基于收入的结果分析方法中,在专家模式设置中,修改总体计划,可以实现,WBS直接录入结果被纳入到RA的计划成本。
在这里插入图片描述
我测试的:

E 年计划(如果可能), 否则为总体计划(默认):不考虑WBS直接录入值

Z 总体和年度值计划,带细分结构值:考虑WBS直接录入值,且考虑网络下的计划成本和成本要素的计划成本

Q 总体和年度值计划(如 O),带WBS值:只考虑WBS直接录入值,不考虑网络下的计划成本和成本要素的计划成本

因此,如果使用Q的参数,那么计划成本直接可以在CJ40中录入,且网络的计划成本不再被计算进去,计划成本的录入更加便利且实际。

有兴趣的可以进行测试和反馈,和补充其他的参数的效果,一起进步。

评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包

打赏作者

SAP-Zhan

你的鼓励将是我创作的最大动力

¥1 ¥2 ¥4 ¥6 ¥10 ¥20
扫码支付:¥1
获取中
扫码支付

您的余额不足,请更换扫码支付或充值

打赏作者

实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
