1、工单创建之后进行了可用性检查,但是重读工单(重读BOM/重读工艺路线)、增加组件、删除组件、修改组件数量(数量由小改大)都会将工单状态重新更新为MANC 未检查物料可用性,需要使用COMAC重新对工单进行可用性检查

检查前状态MANC

检查后组件缺料,状态为MSPT

检查后组件不缺料,状态为MACM

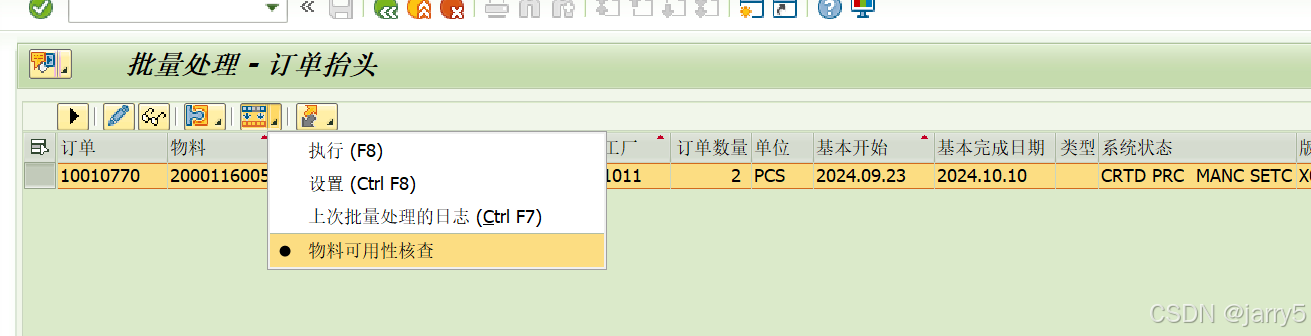

COMAC对工单进行可用性检查
1、工单创建之后进行了可用性检查,但是重读工单(重读BOM/重读工艺路线)、增加组件、删除组件、修改组件数量(数量由小改大)都会将工单状态重新更新为MANC 未检查物料可用性,需要使用COMAC重新对工单进行可用性检查
检查前状态MANC
检查后组件缺料,状态为MSPT
检查后组件不缺料,状态为MACM
COMAC对工单进行可用性检查
