技术负责人接手问题团队的破局之道:从止血到重建的实战指南

一、识别问题团队的三座大山
  1. 士气崩盘:沉默的会议室与消失的信任
    当你发现晨会变成“点头会”——60%的成员习惯性沉默,跨部门协作邮件平均3天得不到回复,说明团队已陷入“信心黑洞”。这是接手问题团队的第一道关卡:

    • 恶性循环:优秀人才持续流失(某团队3个月离职率超25%),剩下的人陷入“幸存者综合征”
    • 信任瓦解:技术部与产品团队互相甩锅成常态,一次简单的接口联调需要5轮会议才能敲定
  2. 业务泥潭:越忙越错的死亡螺旋
    某电商支付团队接手时的惨状堪称教科书案例:

    • 需求交付:紧急需求平均延期3周,产品经理已学会在排期上自动加50%缓冲期
    • 系统质量:核心系统每月发生2次P1级故障,每次大促运维团队需提前一周驻扎机房
    • 技术债:10万行代码的系统中,有32个“祖传代码区”无人敢动
  3. 自身转型:从救火队长到重建者的角色撕裂
    技术出身的管理者常踩两个坑:

    • 经验陷阱:某CTO将上家公司成功的微服务架构强推给传统团队,结果引发系统瘫痪
    • 能力错位:陷入具体技术问题调试,忘记自己已是团队决策者(某Leader前两周写了3万行代码,却错过关键人才挽留)

      在这里插入图片描述

二、破局第一步:48小时人员摸底

1. 四象限人才分类法(某物流团队实战案例)

  • 战备力量(能做事+想做事)
    某后端工程师负责的系统事故频发,但1对1沟通发现他每天主动记录故障根因,果断任命为攻坚组长
  • 危险分子(不能做+不想做)
    前端负责人每次评审会都推说“业务需求太急”,查看代码提交记录后发现近三个月无实质性产出,两周内调离核心岗位

2. 识别伪装的三个信号

  • 归因模式:当某人用80%时间抱怨测试环境不稳定,却提不出具体改进方案
  • 结果追溯:负责的模块线上问题不断,但周报永远在“推进中”
  • 协作反馈:产品经理听到某开发的名字就皱眉,但直属上级评价却很高

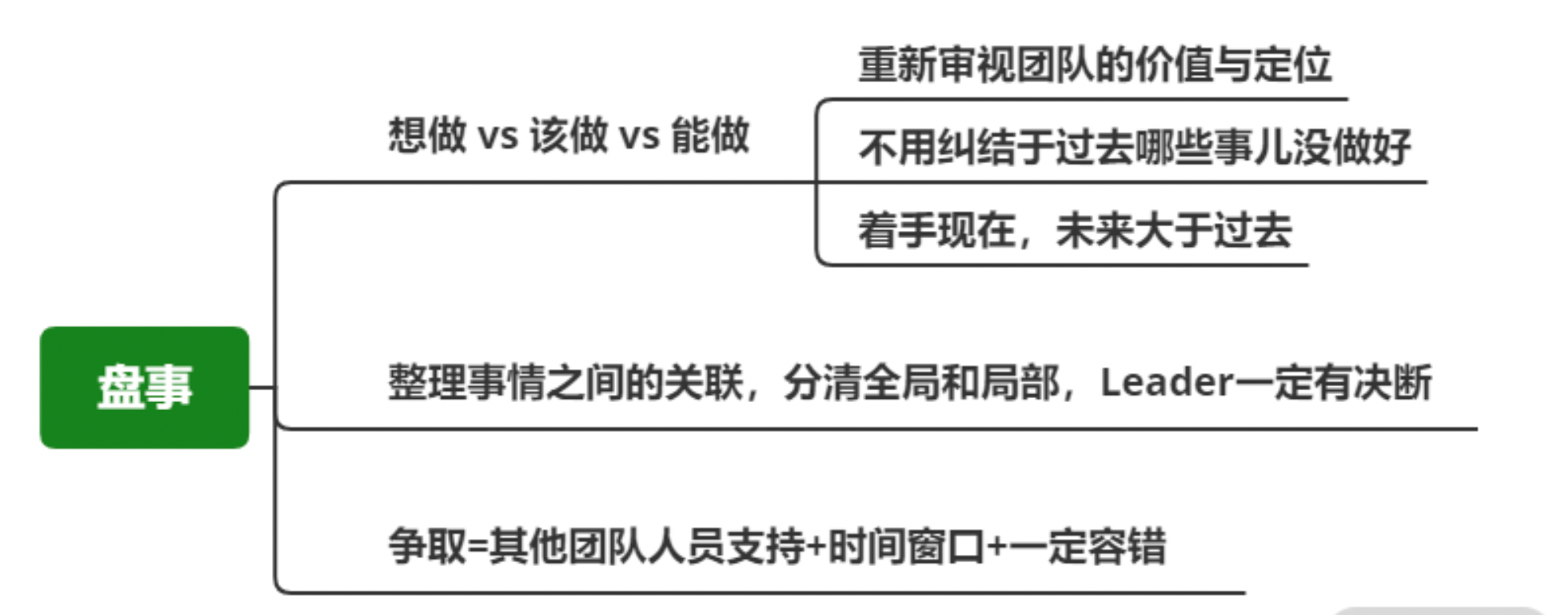

    在这里插入图片描述

三、止血与重建:避开理论陷阱的笨功夫

1. 业务止血三板斧

  • 技术债分级处置
    紧急度处置标准案例
    红色本周可能引发生产事故订单金额计算逻辑错误
    黄色影响需求交付但可绕行商品搜索响应慢1秒
    蓝色代码规范问题方法命名不符合规范
  • 速赢工程:选择3个60天内见效的点(如把自动化测试覆盖率从15%提升到50%)

2. 信任重建的土方法

  • 透明化手术:在第一次全员会上坦言:“我也搞不定所有问题,但保证每个关键决策都会和大家讨论”
  • 战损墙计划:把过去半年重大故障时间轴贴在走廊,由原负责人主导修复(某团队3个月故障率降70%)
  • 轮值TL制度:每周指定不同成员担任临时技术负责人,打破原有派系格局

3. 向上管理的艺术

  • 争取三个月保护期:“未来90天需求吞吐量可能下降20%,但系统稳定性会提升50%”
  • 量化呈现进展:每月向老板汇报“技术债清理释放30%开发资源”

四、从救火到重建的三个里程碑
  1. 第一个月:用具体问题建立威信
    某供应链团队通过优化数据库索引,把报表生成速度从2小时缩短到10分钟,立即赢得业务方支持

  2. 第三个月:借势推动深层治理
    在取得初步信任后启动架构治理,但要用业务语言包装:“这次改造能让需求交付提速30%”

  3. 半年之约:培养自己的火种部队
    从战备力量中挑选3-5人组成特种小组,给予独立决策权。某团队正是靠这样的小组,用半年完成核心系统重构

血泪教训总结

  • 警惕“半年承诺”陷阱:必须每周产出可见成果,哪怕只是修复10个低级BUG
  • 慎用空降兵:某CTO高薪挖来大厂架构师,结果因不熟悉业务踩坑,反加剧团队矛盾
  • 保持战术勤奋:每天花1小时看代码提交记录,比听10场汇报更能识别真实问题

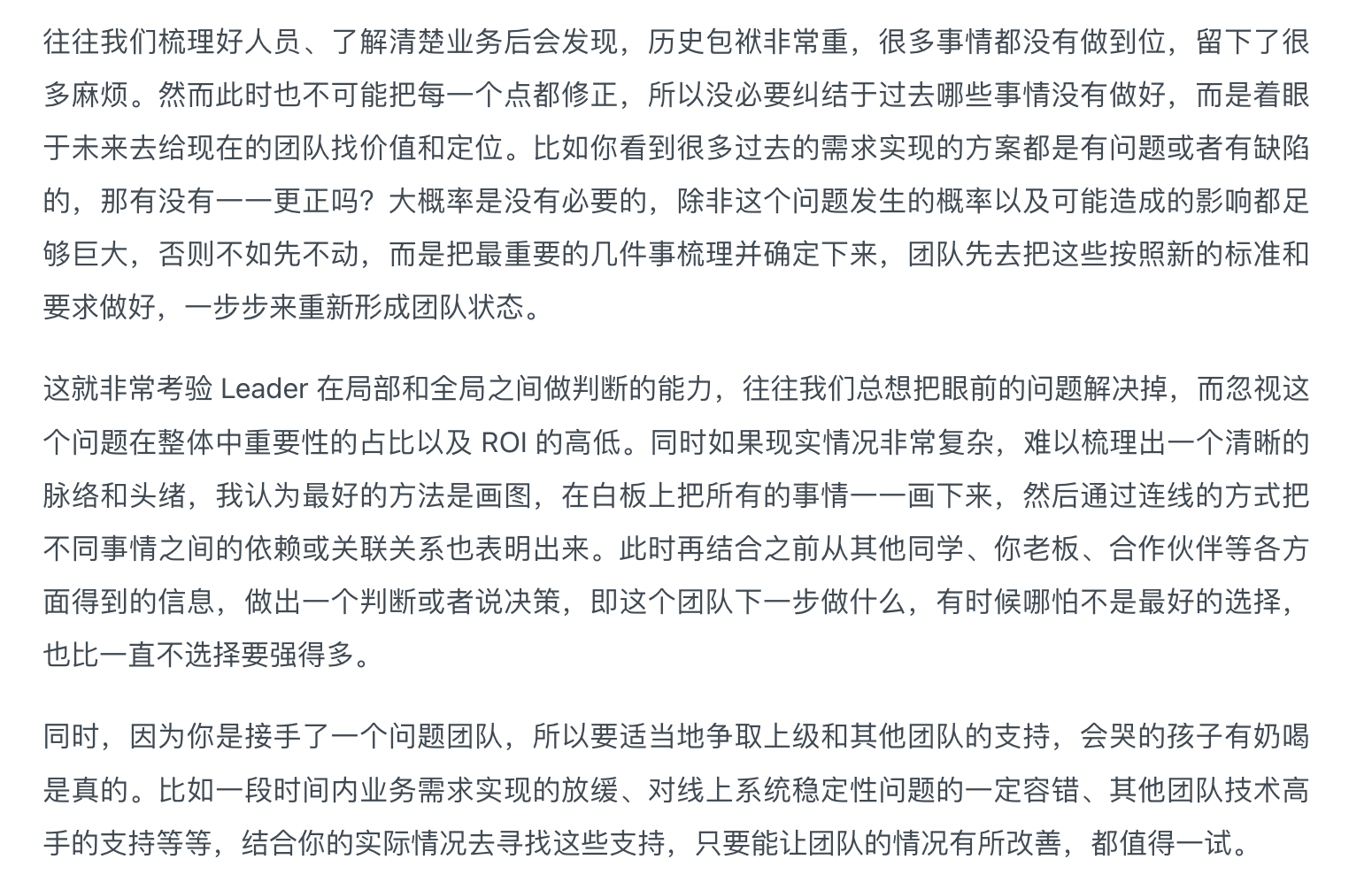

    在这里插入图片描述
评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
