软件成本估算进阶系列之定制规则性系统评估(转载)

本文探讨了软件成本度量的第三层心法——定制规则性系统评估,涉及大数据、云计算及AI等领域知识,适用于数据仓库、分析管理系统及AI引擎方案的评估。文章通过实例讲解了如何基于需求规格说明书对新建系统进行评估,包括数据采集、清洗、处理及报表生成等环节。

摘要生成于 C知道 ,由 DeepSeek-R1 满血版支持, 前往体验 >

上篇说道《增强开发、中间系统评估》,第二层的心法是严格判定修改类型、重用度,准确判断系统用户等。但是高端人士都已经玩大数据、云计算、AI,小编今天要高调的说出一个金句“有软件的地方就有度量”,今天为各位看官朋友带来软件成本度量的第三层《定制规则性系统评估》

第三层、定制规则性系统评估

「软件成本度量」的第三层心法,熟悉系统,了解大数据、云计算、机器学习等一些前沿领域相关知识。悟性高者4年可成,差一点的4-6年才能练成。

在这里插入图片描述

举例:数据仓库、XX分析管理系统、AI引擎方案
  评估文档:需求规格说明说
  计数类型:新建系统
  用户:服务接收系统、报表平台等
  项目特征:项目早期、电信或金融行业、北京地区
  一、数据采集+数据清洗+数据处理模型+为报表平台提供报表
EI(采集和清洗属于同一基本过程)+ILF+EO
  二、分析模型/AI引擎
  EI+ILF(可收集若干已完成模型的实际工作量,做反向推算后定制规则)

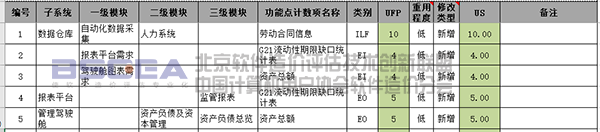

某科技公司数据平台需求:大数据平台从外部业务系统采集原始数据,获取数据后进行数据清洗、入仓。数据入仓后为报表平台和管理驾驶舱提供所需要的数据。

在这里插入图片描述

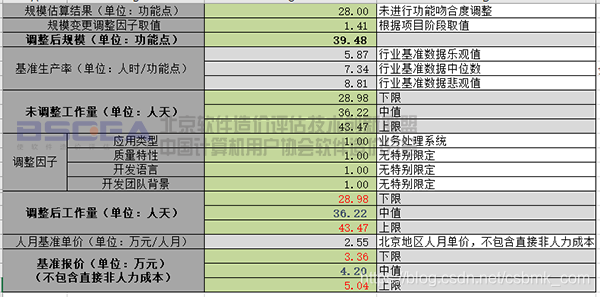

评估结果:

在这里插入图片描述

软件的世界纵然是软件遍地,难免会出现测试、部署、咨询等非开发过程占主要工作量的项目,引用马云老师说的一句话“天下没有不能评的项目”。

下篇我们为大家分享:软件成本度量进阶系列之非开发项目使用功能点评估!敬请期待……

(作者 李长秋 北京软件造价评估技术创新联盟 咨询师)

软件开发成本估算 软件开发成本主要是指软件开发过程中所花费的工作量及相应的代价。它不包括原材料和能源的消耗,主要是人的劳动的消耗。 人的劳动消耗所需代价就是软件产品的开发成本软件产品开发成本的计算方法不同于其它物理产品成本的计算。 软件的开发成本是以一次性开发过程所花费的代价来计算的。 软件开发成本估算,应是从软件计划、需求分析、设计、编码、单元测试、组装测试到确认测试,整个软件开发全过程所花费的代价作为依据的。 对于一个大型的软件项目,由于项目的复杂性,开发成本估算不是一件简单的事,要进行一系列估算处理。主要靠分解和类推。 基本估算方法分为三类。 自顶向下的估算方法 自底向上的估计法 差别估计法 这种方法的主要思想是从项目的整体出发,进行类推。 估算人员根据以前已完成项目所消耗的总成本(或总工作量),推算将要开发的软件的总成本(或总工作量),然后按比例将它分配到各开发任务单元中去,再来检验它是否能满足要求。 ...... 差别估计法 这种方法综合了上述两种方法的优点,其主要思想是把待开发的软件项目与过去已完成的软件项目进行类比,从其开发的各个子任务中区分出类似的部分和不同的部分。 类似的部分按实际量进行计算,不同的部分则采用相应方法进行估算。 这种的方法的优点是可以提高估算的准确程度,缺点是不容易明确“类似”的界限。
评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
