团队 Daily Scrum:2025年11月7日(Day 4)
项目核心信息链接:
Alpha 阶段计划与分工 - 优快云 博客
今日进度
张平路
-
工作进展:
完成任务 WBS‑M1‑03a(索引结构转换逻辑)实现,测试通过 90% 的样例数据。开始处理新增任务 WBS‑M1‑03b(异常索引结构支持)。 -
遇到的困难:
异常格式处理过程中需要解析第三方数据格式,未列入最初设计,导致初步处理失败。 -
今日计划:
研究新格式并实现基础解析接口,尽可能完成错误格式样例的转换。 -
任务记录:
-
WBS‑M1‑03a(今日完成)
- 最初计划时间:4 小时
- 今日花费时间:2 小时
- 剩余时间:0 小时
-
WBS‑M1‑03b
- 最初计划时间:2 小时
- 今日花费时间:4 小时
- 剩余时间:3 小时(今日任务过程中新增额外工作,原估不足)
-
田钦中
-
工作进展:
继续任务 WBS‑M2‑03(进度展示与任务队列),完成主线程任务调度与 UI 进度刷新机制。引入了进度条组件。 -
遇到的困难:
并发调度偶尔出现 UI 阻塞,计划明日重构为异步事件响应。 -
今日计划:
优化进度展示与调度队列流程,梳理异常任务的提示逻辑。 -
任务记录:
-
WBS‑M2‑03
- 最初计划时间:5 小时
- 今日花费时间:5 小时
- 剩余时间:0 小时(今日完成)
-

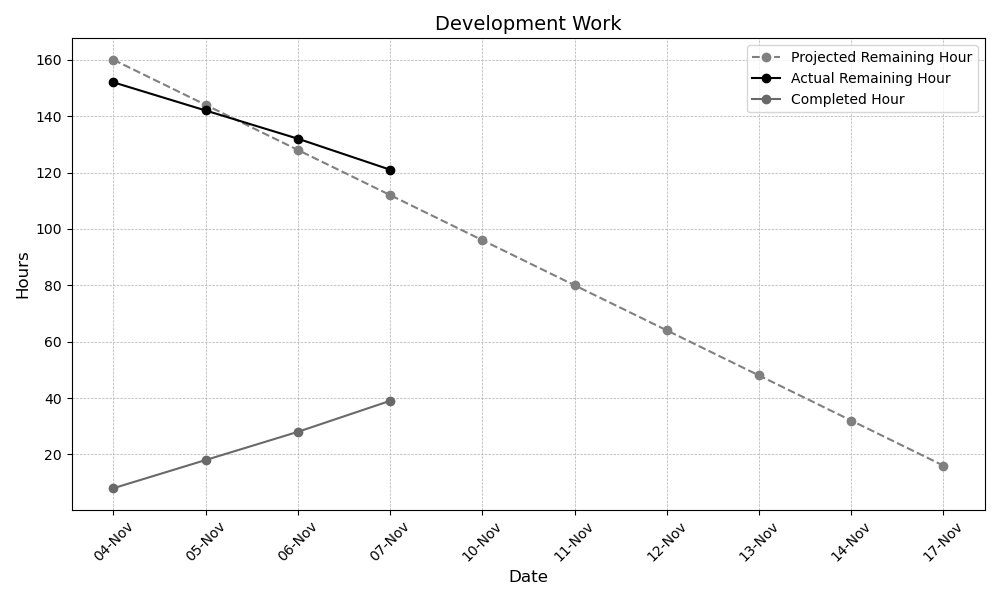

燃尽图数据(截至 11 月 7 日)
| 日期 | 原始估算剩余时间(h) | 实际剩余时间(h) | 实际花费时间(h) |
|---|---|---|---|
| 11月4日 | 160 | 160 − 8 = 152 | 8 |
| 11月5日 | 144 (= 160 − 16 × 1) | 152 − 10 = 142 | 10 |
| 11月6日 | 128 (= 160 − 16 × 2) | 142 − 10 = 132 | 10 |
| 11月7日 | 112 (= 160 − 16 × 3) | 132 − 11 = 121 | 11 |
-
原始估算每日减少 8 小时(两人 × 每人理论 4 小时)
-
今日实际花费时间 11 小时(张平路 6 小时,田钦中 5 小时)
-
实际剩余时间几乎未下降,原因:
- 张平路的任务 WBS‑M1‑03b 在处理过程中新增 3 小时工作量
- 虽然任务完成两项(M1‑03a 和 M2‑03),但新增复杂度抵消部分进度

阶段性成果
- 张平路:完成标准索引结构适配,提交集成模块;新增异常结构处理框架
- 田钦中:实现 UI 多任务进度展示,上传进度组件测试截图及说明文档
