团队 Daily Scrum:2025年11月12日(Day 7)
项目核心信息链接:
Alpha 阶段计划与分工 - 优快云 博客
今日进度
张平路
-
工作进展:
接手新的任务 WBS‑M1‑04:“比对模块参数调优与运行策略初稿”。今天梳理并试跑现有比对参数组合,发现部分参数组合未适配。 -
遇到的困难:
原有 Cactus 样例中部分脚本无法复用,需要改写调用流程并加入日志重定向。 -
今日计划:
拆分原任务,新增子任务用于参数调优测试框架的搭建。 -
任务记录:
-
WBS‑M1‑04(主任务)
- 最初计划时间:4 小时
- 今日花费时间:3 小时
- 剩余时间:1 小时
-
WBS‑M1‑04a(新增子任务:调优测试框架搭建)
- 最初计划时间:3 小时
- 今日花费时间:0 小时
- 剩余时间:3 小时
-
田钦中
-
工作进展:
完成任务 WBS‑M2‑05(异常提示),实现包括后端捕获与前端弹窗渲染流程。 -
遇到的困难:
字段映射逻辑中,部分提示语过长,在小屏设备上展示不完整,需后续适配。 -
今日计划:
提交组件测试记录,并准备新任务“界面适配与国际化”提案。 -
任务记录:
-
WBS‑M2‑05
- 最初计划时间:6 小时
- 今日花费时间:3 小时
- 剩余时间:0 小时(今日完成)
-

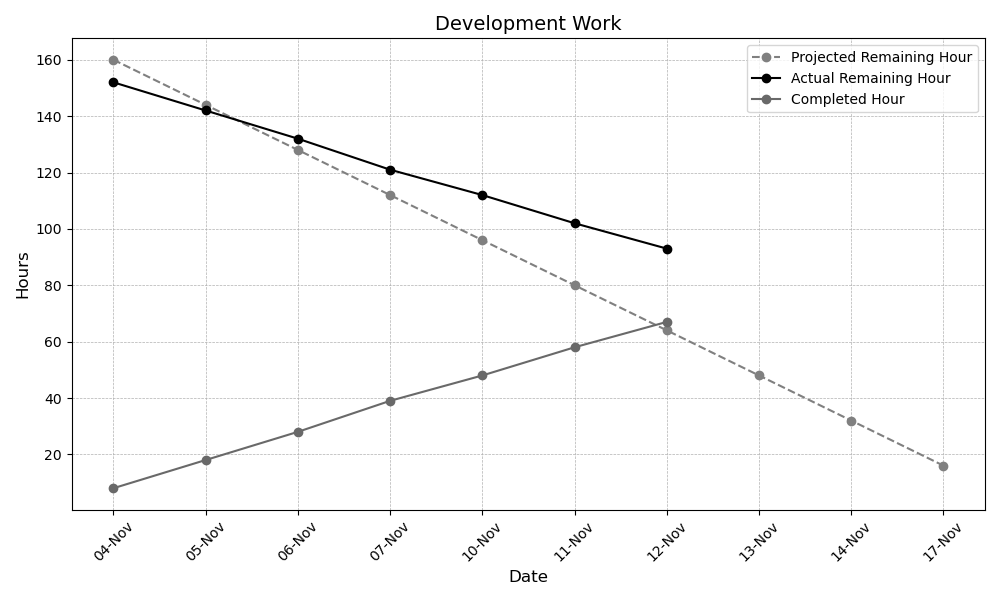

燃尽图数据(截至 11 月 12 日)
| 日期 | 原始估算剩余时间(h) | 实际剩余时间(h) | 实际花费时间(h) |
|---|---|---|---|
| 11月4日 | 160 | 160 − 8 = 152 | 8 |
| 11月5日 | 144 (= 160 − 16 × 1) | 152 − 10 = 142 | 10 |
| 11月6日 | 128 (= 160 − 16 × 2) | 142 − 10 = 132 | 10 |
| 11月7日 | 112 (= 160 − 16 × 3) | 132 − 11 = 121 | 11 |
| 11月10日 | 96 (= 160 − 16 × 4) | 121 − 9 = 112 | 9 |
| 11月11日 | 80 (= 160 − 16 × 5) | 112 − 10 = 102 | 10 |
| 11月12日 | 64 (= 160 − 16 × 6) | 102 - 9 = 93 | 9 |
说明:
- 实际投入:9 小时(张平路 3h,田钦中 6h)

阶段性成果
- 张平路:完成比对参数初步分析,提交可视化运行报告截图,新增调优测试框架子任务
- 田钦中:完成异常提示功能开发并部署,提交界面反馈测试截图,提出界面适配新提案草稿
