信息系统项目管理师第四版
第8章项目整合管理
自1987年以来,PMBOK一直是基于过程的项目管理标准的重要代表,项目管理从业者一直坚持基于过程的项目管理方法。随着信息技术和项目管理的快速发展,单独的基于过程的项目管理思想已经无法反映业务及项目管理的需要。从2021年开始,第7版PMBOK采用了基于原则的标准,其中包含了12个项目管理基本原则,这些基本原则为有效的项目管理提供支持,并更多地关注项目的预期成果。然而,很多项目管理从业人员认为过去基于过程的方法依然非常有用,在指导项目管理能力、调整方法论并评估项目管理能力方面起到非常重要的作用,因此,基于过程的方法是项目管理的基石。人们今天在关注项目管理原则,关注实现项目最终的价值交付的同时,依然离不开过程的方法,依然需要考虑10大项目管理知识领域的支撑。本书第8~17章从项目整合管理开始,详细介绍了10大项目管理知识领域。
项目整合管理包括识别、定义、组合、统一和协调项目管理过程组的各个过程和项目管理活动。在项目管理中,整合管理兼具统一、合并、沟通和建立联系的性质,项目整合管理贯穿项目始终。项目整合管理的目标包括:①资源分配;②平衡竞争性需求;③研究各种备选方法;④裁剪过程以实现项目目标;⑤管理各个项目管理知识领域之间的依赖关系。项目与项目管理本质上具有整合性质,例如,为应急计划制定成本估算时,就需要整合项目成本管理、项目进度管理和项目风险管理知识领域中的相关过程。
项目管理过程组的各个过程之间经常反复发生联系。例如,在项目早期,规划过程组为执行过程组提供书面的项目管理计划;随着项目的进展,规划过程组还将根据变更情况,更新项目管理计划。
8.1管理基础
8.1.1执行整合
项目整合管理由项目经理负责,项目经理负责整合所有其他知识领域的成果,并掌握项目总体情况。项目整合管理的责任不能被授权或转移,项目经理必须对整个项目承担最终责任。整合是项目经理的一项关键技能。执行项目整合时项目经理承担双重角色:
●组织层面上,项目经理扮演重要角色,与项目发起人携手合作,了解战略目标并确保项目目标和成果与项目组合、项目集以及业务领域保持一致。项目经理以这种方式有助于项目的整合与执行。
●在项目层面上,项目经理负责指导团队关注真正重要的事务并协同工作。为此,项目经理需要整合过程、知识和人员。
1.过程层面执行整合
项目管理过程中有些过程可能只发生一次(例如项目章程的初始创建),但很多过程在整个项目期间会相互重叠并重复发生多次。这种重叠和多次出现的过程,比如需求变更,它会影响范围、进度或预算,并需要提出变更请求。控制范围过程和实施整体变更控制过程包括变更请求。在整个项目期间实施整体变更控制过程是为了整合变更请求。
项目经理如果无法整合相互作用的项目过程,那么实现项目目标的机会将会很小。
2.认知层面执行整合
管理项目有多种方法,项目经理的人际关系技能和能力与其管理项目的方式紧密相关,方法的选择通常取决于项目的具体特点,包括规模、项目或组织的复杂性,以及组织文化。项目经理应尽量熟练掌握所有项目管理知识领域,帮助项目经理将经验、见解、领导力、技术以及商业管理技能运用到项目管理中,并帮助项目经理整合这些知识领域所涵盖的过程,实现预期的项目结果。
3.背景层面执行整合
随着新技术的不断涌现,社交网络、多元文化、虚拟团队和新的价值观等的出现,组织和项目所处的环境发生了很大变化。在执行并管理整合时,项目经理需要意识到项目背景和这些新因素,决定如何在项目中最好地利用这些新环境因素,以获得项目成功。例如,项目经理在指导项目团队进行沟通规划和知识管理时需要考虑新背景产生的影响,需要面临涉及多个组织的、大规模、跨职能项目实施中的知识和人员。
8.1.2整合的复杂性
项目的复杂性来源于组织的系统行为、人类行为以及组织或环境中的不确定性。
在项目整合之前,项目经理需要考虑项目面临的内外部环境因素,检查项目的特征或属性。作为项目的一种特征或属性,复杂性的含义:①包含多个部分;②不同部分之间存在一系列关联;③不同部分之间的动态交互作用;④这些交互作用所产生的行为远远大于各部分简单的相加(例如突发性行为)。
项目经理可以通过检查项目的这些复杂性特征,帮助其在规划、管理和控制项目时识别关键领域,确保完成整合。
8.1.3管理新实践
项目整合管理知识领域要求整合所有其他知识领域的成果。与整合管理过程相关的新趋势和新兴实践包括:
●使用信息化工具:信息化工具用来收集、分析和使用信息,支持实现项目目标和项目效益。项目经理需要整合大量的数据和信息,因此有必要使用项目管理信息系统等相关的信息化工具。
●使用可视化管理工具:可视化管理工具可以通过可视化分析表等直观形式获取和监督关键的项目要素。帮助整个团队直观地看到项目的实时状态,促进知识转移,并提高团队成员和其他干系人识别和解决问题的能力。
●项目知识管理:项目人员的流动性和不稳定性越来越高,项目知识管理可以将项目生命周期中积累的知识传达给目标受众,防止知识流失。
●项目经理在项目以外的职责:项目处在内外部环境中,项目经理需要参与管理层和PMO负责的立项前、结项后的可行性研究与评估和效益管理,以便更好地实现项目目标以及交付项目价值。项目经理也需要更全面地识别干系人,并引导他们参与项目,包括管理项目经理与各职能部门、运营部门和高级管理人员之间的接口。
●混合型方法:经实践检验的新方法会不断地融入项目管理中,例如采用敏捷或其他迭代的适应型方法,为开展需求管理而采用商业分析技术,为分析项目复杂性而采用相关分析工具,以及为应用项目成果而采用组织变革管理方法等。
8.1.4项目管理计划和项目文件
项目管理过程中,会使用并产生两大类文件:一是项目管理计划;二是项目文件。二者一般包含的内容,如表8-1所示。

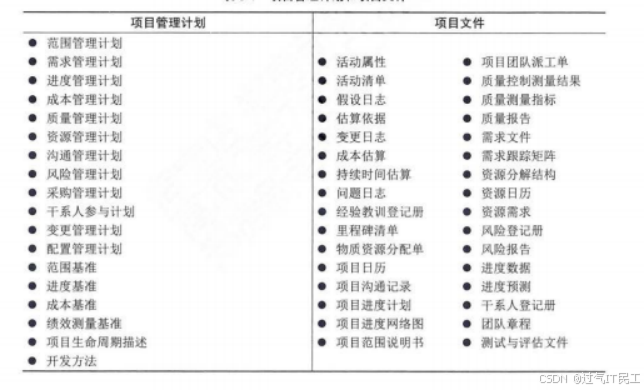

表8-1项目管理计划和项目文件
8.2项目整合管理过程
8.2.1过程概述
项目整合管理过程包括:①制定项目章程:编写一份正式批准项目并授权项目经理在项目活动中使用组织资源的文件。②制订项目管理计划:定义、准备和协调项目计划的所有组成部分,并把它们整合为一份综合项目管理计划。③指导与管理项目工作:为实现项目目标而领导和执行项目管理计划中所确定的工作,并实施已批准变更。④管理项目知识:使用现有知识并生成新知识,以实现项目目标,帮助组织学习。⑤监控项目工作:跟踪、审查和报告整体项目进展,以实现项目管理计划中确定的绩效目标。⑥实施整体变更控制:审查所有变更请求,批准变更,管理可交付成果、组织过程资产、项目文件和项目管理计划的变更,并对变更处理结果进行沟通。⑦结束项目或阶段:结束项目、阶段或合同的所有活动。
在项目实际进展中,以上各过程会相互交叠和相互作用。表8-2概括了项目整合管理的各个过程:

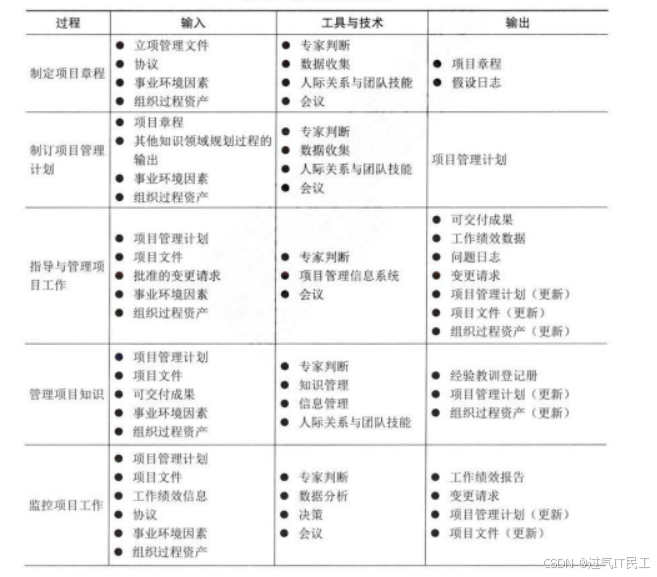

表8-2项目整合管理过程
8.2.2裁剪考虑因素
因为每个项目都是独特的,所以项目经理可能根据需要裁剪项目整合管理过程:
●项目生命周期:本项目合适的项目生命周期?项目生命周期应包括哪些阶段?
●开发生命周期:对特定产品、服务或成果而言,什么是合适的开发生命周期和开发方法?预测型或适应型方法是否适当?如果使用适应型方法,开发产品是该采用增量还是迭代的方式?混合型方法是否为最佳选择?
●管理方法:考虑到组织文化和项目的复杂性,哪种管理过程最有效?
●知识管理:在项目中如何管理知识以营造合作的工作氛围?
●变更:在项目中如何管理变更?
●治理:有哪些监控机构、委员会和其他干系人该参与项目治理?对项目状态报告的要求是什么?
●经验教训:在项目期间及项目结束时,应收集哪些信息?历史信息和经验教训是否适用于未来的项目?
●效益:应该在何时以何种方式报告效益,是在项目结束时还是在每次迭代或阶段结束时?
8.2.3敏捷与适应方法
在敏捷或适应型环境中,采用敏捷或适应型方法能够帮助项目经理将决策权下放,团队成员可以自行决定并控制具体产品的规划和交付,而项目经理则重点关注营造合作型的决策氛围,并确保团队有能力应对变更,促进团队成员以相关领域专家的身份参与整合管理。如果团队成员具备广泛的技能基础而不局限于某个狭窄的专业领域,那么这种合作型方法就会更加有效。
8.3制定项目章程
制定项目章程是编写一份正式批准项目并授权项目经理在项目活动中使用组织资源的文件的过程。本过程的主要作用:①明确项目与组织战略目标之间的直接联系;②确立项目的正式地位;③展示组织对项目的承诺。本过程仅开展一次或仅在项目的预定义时开展。制定项目章程过程的数据流向如图8-1所示。

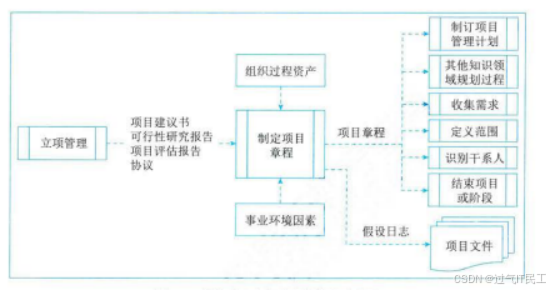

图8-1制定项目章程过程的数据流向图
项目章程在项目执行和项目需求之间建立了联系。通过编制项目章程,来确认项目是否符合组织战略和日常运营的需要。项目章程不能当作合同,在执行外部项目时,通常需要用正式的合同来达成合作协议,项目章程用于建立组织内部的合作关系,确保正确交付合同内容。项目章程授权项目经理进行项目管理过程中的规划、执行和控制,同时还授权项目经理在项目活动中使用组织资源,因此,应在规划开始之前任命项目经理,项目经理越早确认并任命越好,最好在制定项目章程时就任命。项目章程可由发起人编制,也可由项目经理与发起机构合作编制。通过这种合作,项目经理可以更好地了解项目的目的、目标和预期收益,以便更有效地分配项目资源。项目章程一旦被批准,就标志着项目的正式启动。
项目由项目以外的机构来启动,例如发起人、项目集或项目管理办公室(PMO)、项目组合治理委员会主席或其授权代表。项目启动者或发起人应该具有一定的职权,能为项目获取资金并提供资源。
8.3.1输入
1.立项管理文件
立项管理阶段经批准的结果或相关的立项管理文件是用于制定项目章程的依据。立项管理从业务视角描述必要的信息,并且据此决定项目的期望结果是否值得所需投资。组织高层管理者通常使用立项管理文件作为决策依据。一般情况下立项管理包含商业需求和成本效益分析,论证项目的合理性并确定项目边界。立项管理一般由市场需求、组织需要、客户要求、技术进步、法律要求、生态影响、社会需要等一个或多个因素引发。
项目章程包含来源于立项管理文件中的相关项目信息。由于立项管理文件不是项目文件,项目经理不可以对它们进行更新或修改,只可以提出相关建议。虽然立项管理文件是在项目之前制定的,但需要定期审核。
2.协议
协议有多种形式,包括合同、谅解备忘录(MOUs)、服务水平协议(SLA)、协议书、意向书、口头协议或其他书面协议。为外部客户做项目时,通常需要签订合同。
3.事业环境因素
能够影响制定项目章程过程的事业环境因素主要包括:政府或行业标准(如产品标准、质量标准、安全标准和工艺标准);法律法规要求和相关制约因素;市场条件;组织文化和氛围;组织治理框架(通过安排人员、制定政策和确定过程,以结构化的方式实施控制、指导和协调,以实现组织的战略和目标);干系人的期望和风险临界值等。
4.组织过程资产
能够影响制定项目章程过程的组织过程资产主要包括:组织的标准政策、流程和程序;项目组合、项目集和项目的治理框架(用于提供指导和制定决策的治理职能和过程);监督和报告的方法;模板(如项目章程模板);历史信息与经验教训知识库(如项目记录与文件、关于以往项目选择决策的结果及以往项目绩效的信息)等。
8.3.2工具与技术
1.专家判断
专家判断是指基于某应用领域、知识领域、学科和行业等的专业知识而做出的、关于当前活动的合理判断,这些专业知识可来自具有专业学历、知识、技能、经验或培训经历的任何小组或个人。制定项目章程过程中,应征求具备如下领域相关专业知识或接受过相关培训的个人或小组的意见,涉及领域包括:组织战略;效益管理;项目所在的行业以及项目关注的领域的技术知识;持续时间和预算的估算;风险识别等领域。
2.数据收集
可用于制定项目章程过程的数据收集技术主要包括:
●头脑风暴:用于在短时间内获得大量创意,适用于团队环境,需要引导者进行引导。头脑风暴由两个部分构成:创意产生和创意分析。制定项目章程时可通过头脑风暴向干系人、主题专家和团队成员收集数据、解决方案或创意。
●焦点小组:召集干系人和主题专家讨论项目风险、成功标准和其他议题,比一对一访谈更有利于互动交流。
●访谈:通过与干系人直接交谈,了解高层级需求、假设条件、制约因素、审批标准以及其他信息。
3.人际关系与团队技能
制定项目章程需要的人际关系与团队技能主要包括:
●冲突管理:有助于干系人就目标、成功标准、高层级需求、项目描述、总体里程碑和其他内容达成一致意见。
●引导:有效引导团队活动成功达成决定、解决方案或结论。引导者确保参与者有效参与、互相理解并考虑所有意见,按既定决策流程全力支持得出的结论或结果,以及所达成的行动计划和协议随后得到合理执行。
●会议管理:包括准备议程,确保邀请每个关键干系人代表,以及准备和发送后续的会议纪要和行动计划。
4.会议
在制定项目章程过程中,与关键干系人举行会议的目的是识别项目目标、成功标准、主要可交付成果、高层级需求、总体里程碑和其他概述信息。
8.3.3输出
1.项目章程
项目章程记录了关于项目和项目预期交付的产品、服务或成果的高层级信息:①项目目的;②可测量的项目目标和相关的成功标准;③高层级需求、高层级项目描述、边界定义以及主要可交付成果;④整体项目风险;⑤总体里程碑进度计划;⑥预先批准的财务资源;⑦关键干系人名单;⑧项目审批要求(例如,评价项目成功的标准,由谁对项目成功下结论,由谁签署项目结束);⑨项目退出标准(例如,在何种条件下才能关闭或取消项目或阶段);⑩委派的项目经理及其职责和职权;①发起人或其他批准项目章程的人员的姓名和职权等。
项目章程确保干系人在总体上就主要可交付成果、里程碑以及每个项目参与者的角色和职责达成共识。下面是一个项目章程的示例:
项目名称:CRM软件开发。
总体里程碑进度表:2009年5月1日开工,2009年11月5日结束。
项目经理:李某某;联系电话:×××××××××××。
项目立项依据:公司业务经过多年的发展,公司已经拥有了大量优质客户和一大批潜在客户,为了稳定与发展公司的客户群,公司管理层决定开发一个CRM系统。
项目目标:以标准的客户关系管理理论为指导,结合公司的营销经验,在6个月时间里开发完成具备客户管理、市场管理、销售管理、服务管理、统计分析和Call Center六大功能的CRM客户管理软件。预算为6个月投入为50万人民币。
项目干系人:
i.赵某某:项目发起人和赞助人,负责监督项目;
ii.李某某:项目经理,负责计划、监控项目,对项目质量负责;
iii.钱某某:IT部门经理,负责为项目提供适当资源和培训;
