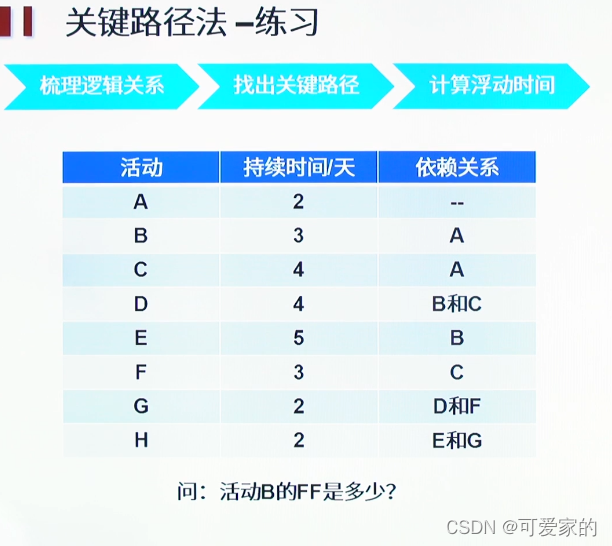

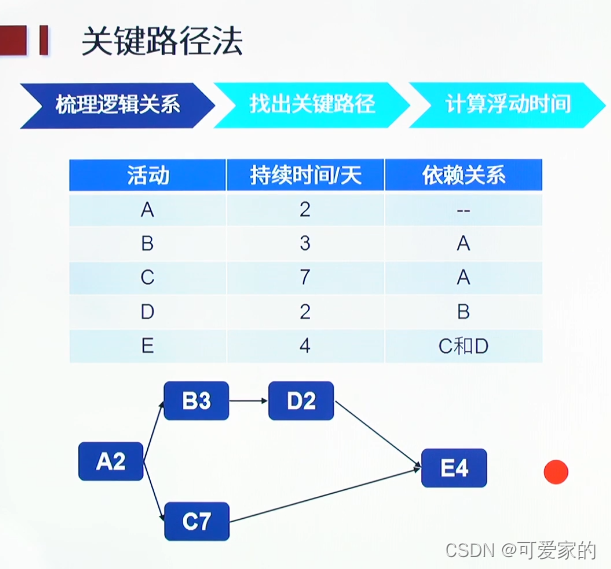

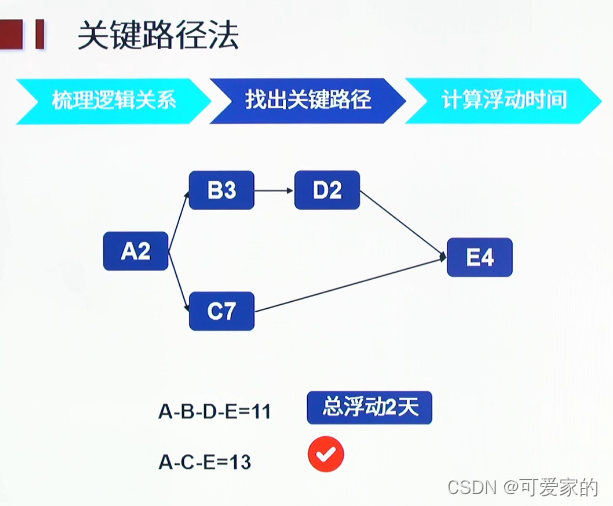

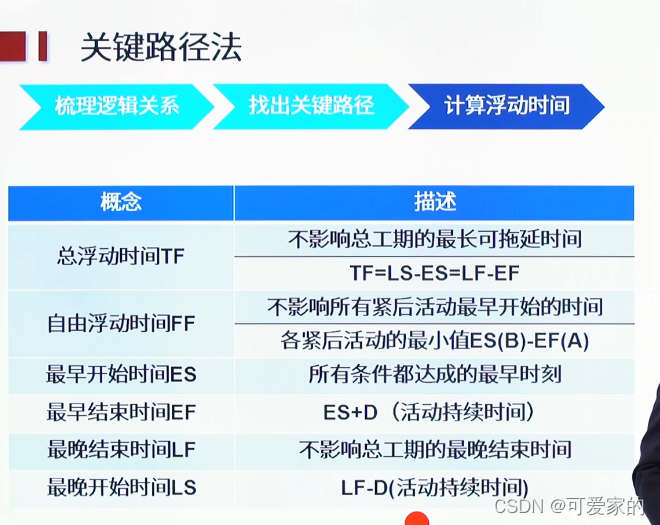

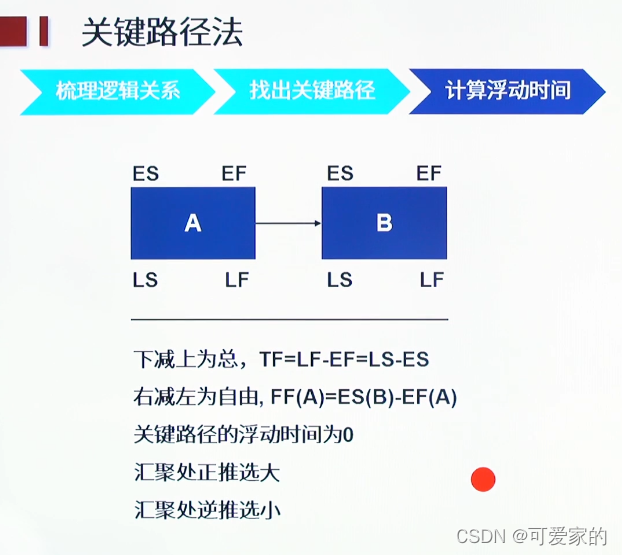

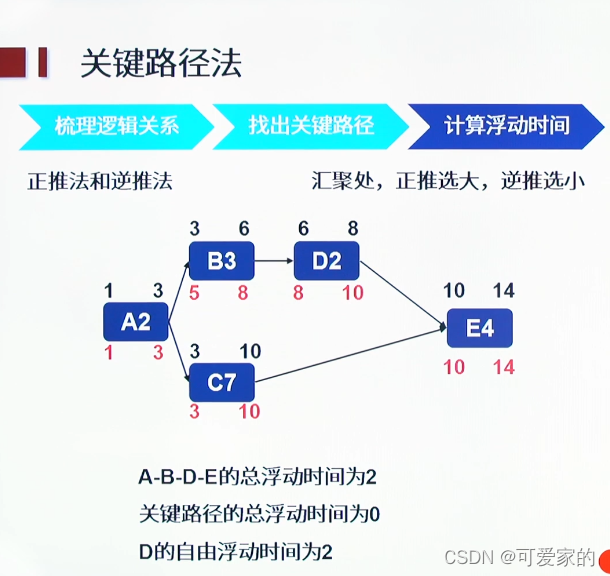

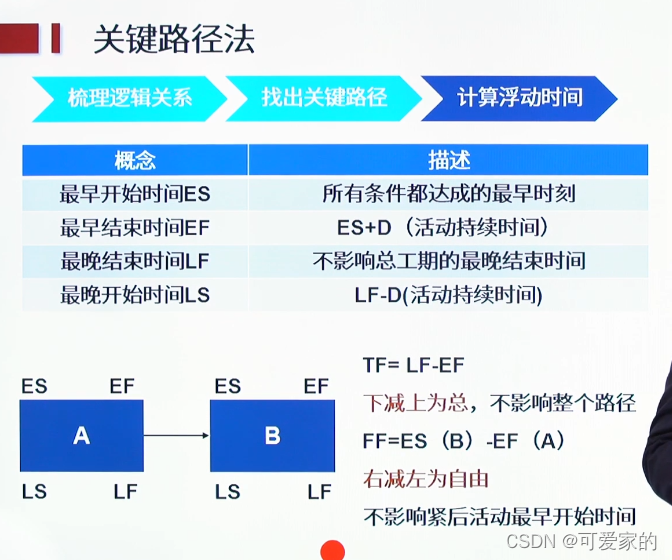

关键路径法 关键路径法:在项目进度模型中,估算项目最短工期,确定逻辑网络路径的进度灵活性大小的一种方法。 最短工期:找到关键路径(最长的那条) 灵活性:找浮动时间 总浮动时间=LF-EF 自由浮动时间=ES-EF (不影响所有紧后活动的最早开始时间)
