关键路径(完整实例及C语言完整代码实现)

本文详细介绍了AOE网的概念,关键路径的重要性,并提供了C语言实现关键路径的具体步骤和代码示例,旨在帮助读者理解如何在项目管理中找出耗时最长的路径以确保按时完成任务。

摘要生成于 C知道 ,由 DeepSeek-R1 满血版支持, 前往体验 >

写在前面:博主是一位普普通通的19届双非软工在读生,平时最大的爱好就是听听歌,逛逛B站。博主很喜欢的一句话花开堪折直须折,莫待无花空折枝:博主的理解是头一次为人,就应该做自己想做的事,做自己不后悔的事,做自己以后不会留有遗憾的事,做自己觉得有意义的事,不浪费这大好的青春年华。博主写博客目的是记录所学到的知识并方便自己复习,在记录知识的同时获得部分浏览量,得到更多人的认可,满足小小的成就感,同时在写博客的途中结交更多志同道合的朋友,让自己在技术的路上并不孤单。

目录:
1.AOE网
2.关键路径
3.求关键路径的具体实现
4.关键路径C语言完整代码实现
5.关键路径小结

1.AOE网

AOE 网是在 AOV 网的基础上,其中每一个边都具有各自的权值,是一个有向无环网。其中权值表示活动持续的时间。

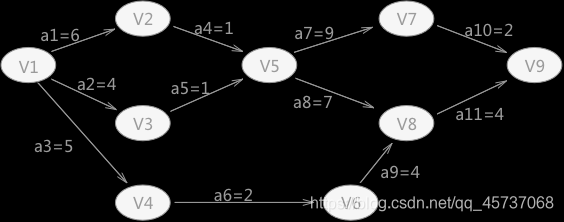

在这里插入图片描述
如上图所示就是一个 AOE 网,例如 a1=6 表示完成 a1 活动完成需要 6 天;AOE 网中每个顶点表示在它之前的活动已经完成,可以开始后边的活动,例如 V5 表示 a4 和 a5 活动已经完成,a7 和 a8 可以开始。

使用 AOE 网可以帮助解决这样的问题:如果将 AOE 网看做整个项目,那么完成整个项目至少需要多少时间?

解决这个问题的关键在于从 AOE 网中找到一条从起始点到结束点长度最长的路径,这样就能保证所有的活动在结束之前都能完成。

起始点是入度为 0 的点,称为“源点”;结束点是出度为 0 的点,称为“汇点”。这条最长的路径,被称为”关键路径“。

2.关键路径

为了求出一个给定 AOE 网的关键路径,需要知道以下 4 个统计数据:

  1. 对于 AOE 网中的顶点有两个时间:最早发生时间(用 Ve(j) 表示)和最晚发生时间(用 Vl(j) 表示);
  2. 对于边来说,也有两个时间:最早开始时间(用 e(i) 表示)和最晚开始时间( l(i) 表示)。
统计数据 代表意义
Ve(j):最早发生时间 对于 AOE 网中的任意一个顶点来说,从源点到该点的最长路径代表着该顶点的最早发生时间,通常用 Ve(j)表示。例如,下图中从 V1 到 V5 有两条路径,V1 作为源点开始后,a1 和 a2 同时开始活动,但由于 a1 和 a2 活动的时间长度不同,最终 V1-V3-V5 的这条路径率先完成。但是并不是说 V5 之后的活动就可以开始,而是需要等待 V1-V2-V5 这条路径也完成之后才能开始。所以对于 V5 来讲,Ve(5) = 7。
Vl(j):最晚发生时间 表示在不推迟整个工期的前提下,事件 Vk 允许的最晚发生时间。例如,下图中,在得知整个工期完成的时间是 18 天的前提下,V7 最晚要在第 16 天的时候开始,因为 a10 活动至少需要 2 天时间才能完成,如果在 V7 事件在推迟,就会拖延整个工期。所以,对于 V7 来说,它的 Vl(7)=16。
e(i):最早开始时间 表示活动 ai 的最早开始时间,如果活动 ai 是由弧 <Vk,Vj> 表示的,那么活动 ai 的最早开始的时间就等于时间 Vk 的最早发生时间,也就是说:e[i] = ve[k]。e(i)很好理解,拿图 1 中 a4 来说,如果 a4 想要开始活动,那么首先前提就是 V2 事件开始。所以 e[4]=ve[2]。
l(i):最晚开始时间 表示活动 ai 的最晚开始时间,如果活动 ai 是由弧 <Vk,Vj> 表示,ai 的最晚开始时间的设定要保证 Vj 的最晚发生时间不拖后。所以,l[i]=Vl[j]-len<Vk,Vj>。

在这里插入图片描述

在得知以上四种统计数据后,就可以直接求得 AOE 网中关键路径上的所有的关键活动,方法是:对于所有的边来说,如果它的最早开始时间等于最晚开始时间,称这条边所代表的活动为关键活动。由关键活动构成的路径为关键路径。

3.求关键路径的具体实现

还是用下面这个例子
在这里插入图片描述

要求关键路径首先完成 Ve(j)、Vl(j)、e(i)、l(i) 4 种统计信息的准备工作。

1.Ve(j),求出从源点到各顶点的最长路径长度为(长度最大的):

在这里插入图片描述

2.Vl(j),求出各顶点的最晚发生时间(从后往前推,多种情况下选择最小的):

在这里插入图片描述

3.e(i),求出各边中ai活动的最早开始时间:

在这里插入图片描述

4.l(i),求各边中ai活动的最晚开始时间(多种情况下,选择最小的)

在这里插入图片描述

通过对比 l(i) 和 e(i) ,其中 a1 、 a4 、 a7 、 a8 、 a10 、 a11 的值都各自相同,所以,在图 1 中的 AOE 网中有两条关键路径:
在这里插入图片描述

4.关键路径C语言完整代码实现

#include <stdio.h>
#include <stdlib.h>
#define  MAX_VERTEX_NUM 20//最大顶点个数
#define  VertexType int//顶点数据的类型
typedef enum{
   false,true} bool;
//建立全局变量,保存边的最早开始时间
VertexType ve[MAX_VERTEX_NUM];
//建立全局变量,保存边的最晚开始时间
VertexType vl[MAX_VERTEX_NUM];
typedef struct ArcNode{

    int adjvex;//邻接点在数组中的位置下标
    struct ArcNode * nextarc;//指向下一个邻接点的指针
    VertexType dut;
}ArcNode;

typedef struct VNode{

    VertexType data;//顶点的数据域
    ArcNode * firstarc;//指向邻接点的指针
}VNode,AdjList[MAX_VERTEX_NUM];//存储各链表头结点的数组

typedef struct {

    AdjList vertices;//图中顶点及各邻接点数组
    int vexnum,arcnum;//记录图中顶点数和边或弧数
}ALGraph;
//找到顶点对应在邻接表数组中的位置下标
int LocateVex(ALGraph G,VertexType u){

    for (int i=0; i<G.vexnum;
评论 6
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
