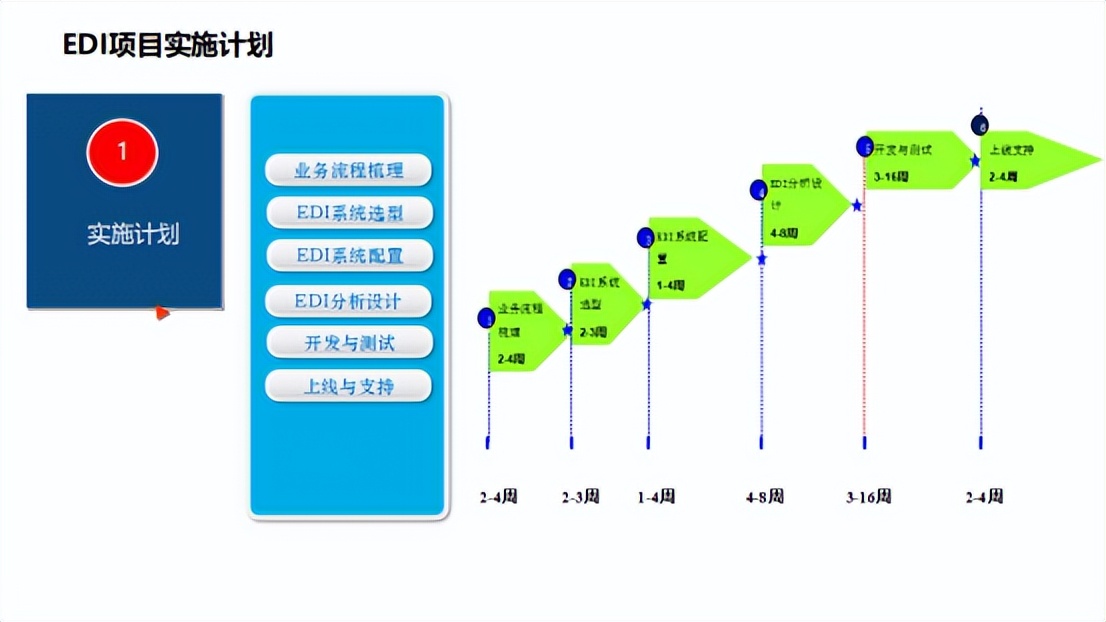

为更好的服务制造业,高效推进 EDI(电子数据交换)系统建设,本文档对 EDI 项目各阶段实施周期进行详细说明,并提供注意事项及关键任务建议。以下估算基于企业已具备基本数字化基础(如 ERP、MES、WMS 等系统),项目团队具备一定的 EDI 实施经验,并能配合完成业务流程梳理与数据结构分析。
1.业务流程梳理(2-4 周)
明确客户需求并梳理现有业务流程,确定 EDI 覆盖范围及业务流类型。典型业务流包括交易数据(Forecast、Inventory、PO Commit 等)和主数据(Location、Products、BOM 等)。涉及系统包括 ERP、MES、WMS 等。
业务流数量与周期对应关系:
- 3~5个:2周
- 6~10个:3周
- 15~20个:4周
- 超过20个建议分阶段实施
注意事项
需求确认需与客户反复沟通,避免后期变更;跨部门协作需邀请业务部门参与讨论。
2.EDI 系统选型(2-3 周)
根据业务和技术需求评估供应商功能、扩展性及支持能力。选型周期取决于需求复杂度:简单需求需1~2周,复杂需求需2~3周。
关键任务
- 评估供应商技术对接方式和文档标准
- 综合初始投入与长期维护成本
- 确保系统支持后续业务扩展
3.EDI 系统配置(1-4 周)
安装并配置 EDI 系统,确保与现有系统兼容。简单配置需1~2周,复杂配置需2~4周。
注意事项
- 建立数据备份与恢复机制
- 设置系统心跳监测保障稳定性
4.EDI 分析与设计(4-8 周)
设计业务流格式及数据映射规则。周期随业务流数量增加而延长:3~5个需4周,10个需6周,15~20个需8周。
注意事项
- 详细记录数据转换逻辑
- 设计异常处理流程
5.开发与测试(3-16 周)
开发接口程序并完成测试。周期与业务流数量相关:3~5个需3~6周,10个需8~10周,15~20个需10~16周。
测试重点
- 集成测试验证多系统协同
- 用户验收测试确保符合需求
- 压力测试验证系统承载能力
6.上线与支持(2-4 周)
正式上线并提供运维支持。业务流数量决定周期:3~5个需2周,10个需3周,15~20个需4周。
注意事项
- 建立实时监控机制
- 制定故障应急预案
7.适用前提条件
- 企业已具备 ERP、MES 等核心系统
- 团队具有 EDI 实施经验
- 客户需求明确且流程稳定
注:实际周期需根据企业资源灵活调整。
作者:盟接之桥(盟接之桥,桥接世界,让数据连接更安全更简单)
