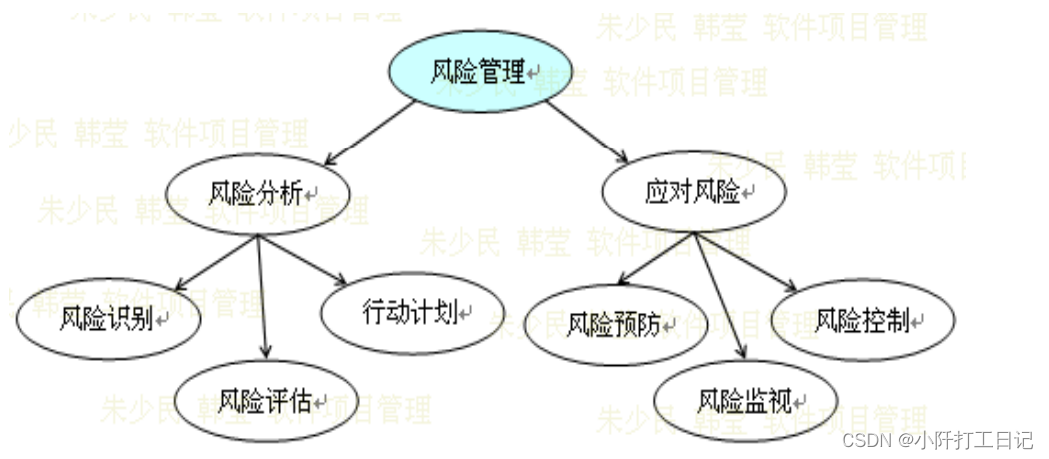

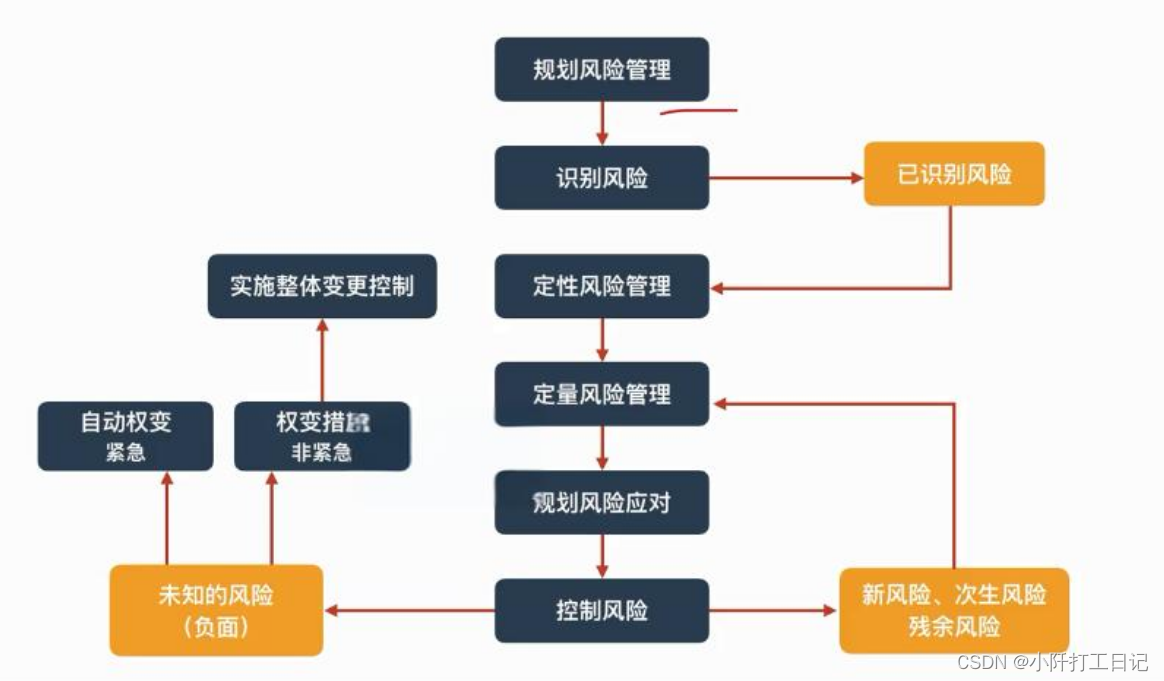

项目风险管理

1.分险管理中最重要的事是什么?最难处理的事是什么?

在风险管理中,最重要的事情是识别和评估潜在的风险,以及制定有效的风险应对策略。以下是一些关键点:

最重要的事情:

  1. 风险识别:识别项目或组织中可能遇到的所有潜在风险,包括已知的风险和未知的风险。

  2. 风险评估:对识别出的风险进行评估,包括它们发生的可能性、影响以及优先级。

  3. 风险量化:尽可能地量化风险的可能性和影响,以便更准确地评估风险。

  4. 风险应对策略:为每个识别和评估的风险制定应对策略,包括避免、转移、减轻和接受风险。

  5. 风险监控和沟通:持续监控风险,确保风险应对策略的有效性,并及时沟通风险状态给相关的利益相关者。

  6. 风险文档记录:保持风险管理的文档记录,包括风险登记册、风险评估报告和风险应对计划。

最难处理的事情:

  1. 识别未知风险:通常来说,已知的风险相对容易管理,而未知风险(如黑天鹅事件)很难预测和准备。

  2. 量化风险:风险的概率和影响往往很难用精确的数字来量化,这需要专业知识和经验。

  3. 利益相关者的沟通:在风险管理中,确保所有利益相关者对风险有共同的理解,并能有效沟通,是一个挑战。

  4. 风险应对策略的选择:选择最合适的风险应对策略需要深入的分析和决策,有时候没有明确的最佳选择。

  5. 风险文化的建立:在组织内部建立一种风险意识文化,使得每个员工都认识到风险管理的重要性,并积极参与。

  6. 持续的风险管理:风险管理是一个持续的过程,需要不断的努力和资源投入,这对于一些组织来说可能是一个挑战。

在风险管理中,综合使用各种工具和技术,如风险矩阵、敏感性分析、决策树等,可以帮助更好地管理风险。同时,建立有效的风险管理框架和流程,以及培养组织内部的风险管理能力,也是至关重要的。

2.需求变更的分险如何防范和控制?

需求变更是项目管理中最常见的风险之一,它可能导致项目延误、成本超支和资源浪费。为了防范和控制需求变更的风险,可以采取以下措施:

  1. 明确需求:在项目开始前,与客户或利益相关者进行充分的沟通,确保需求被清晰、详细地定义和文档化。

  2. 需求优先级:确定需求的优先级,以便在资源有限的情况下,首先满足最关键的需求。

  3. 变更管理流程:建立和维护一个正式的变更管理流程,所有需求变更都必须通过这个流程进行审批。

  4. 变更影响分析:对每个需求变更进行影响分析,包括对项目范围、时间表、成本和资源的影响。

  5. 变更控制委员会:建立一个变更控制委员会(CCB),由项目管理层、客户代表和关键利益相关者组成,负责审批或拒绝需求变更。

  6. 客户参与:在整个项目生命周期中,保持客户的积极参与,确保他们对项目的进展有足够的了解,并减少误解和意外变更。

  7. 文档化和沟通:所有需求变更及其批准都应被详细记录,并及时通知所有相关方。

  8. 合同和协议:在项目合同中明确规定需求变更的处理方式,包括变更请求的提交、审批流程和可能产生的额外费用。

  9. 迭代和敏捷方法:采用敏捷开发方法,如Scrum或Kanban,这些方法天然支持需求的灵活变更,通过短周期的迭代来适应变更。

  10. 风险储备:在项目计划和预算中包含风险储备,以应对已预见或未预见的需求变更。

  11. 培训和教育:对项目团队和利益相关者进行变更管理方面的培训,提高他们对变更风险的认识和管理能力。

  12. 持续监控:通过持续监控项目的需求和变更,可以及时发现潜在的变更风险,并采取措施。

通过这些措施,可以有效地防范和控制需求变更的风险,确保项目的顺利进行和成功完成。

3.在软件开发过程中,严格执行开发流程和规范,对防范分险有什么帮助?

在软件开发过程中,严格执行开发流程和规范对于防范风险具有重要作用。以下是严格执行开发流程和规范对风险防范的几个帮助:

  1. 提高项目可预测性:遵循标准化的开发流程可以使得项目进度和成果更加可预测,减少不确定性和意外。

  2. 增强质量控制:规范化的开发流程通常包括代码审查、测试和质量管理环节,有助于及早发现和修复缺陷,降低产品质量风险。

  3. 促进沟通与协作:明确的流程和规范有助于团队成员之间的沟通和协作,减少误解和沟通不畅带来的风险。

  4. 提高工作效率:标准化流程可以减少重复工作,提高开发效率,从而减少因效率低下而导致的延期风险。

  5. 便于风险管理:规范的流程有助于识别和管理项目风险,因为它们提供了评估和监控项目健康状况的框架。

  6. 支持持续改进:通过分析流程执行中的问题和瓶颈,团队可以不断改进开发流程和规范,提高项目管理的成熟度。

  7. 加强版本控制和配置管理:规范的流程通常包括严格的版本控制和配置管理,这有助于管理软件变更,减少因变更导致的错误和冲突。

  8. 提升客户满意度:遵循规范的流程有助于更好地满足客户需求,提高客户对项目成果的满意度,降低因需求未得到满足而产生的风险。

  9. 遵守法律法规和行业标准:严格执行开发流程和规范有助于确保软件产品符合相关的法律法规和行业标准,减少法律和合规风险。

  10. 提高问题解决能力:规范的流程通常包括问题解决和决策机制,有助于快速有效地解决开发过程中出现的问题。

总之,严格执行开发流程和规范有助于建立稳定、可控的软件开发环境,从而降低项目风险,提高项目成功的可能性。

4.如何更好的应用VERT技术?

VERT(Value at Risk of Threat)技术是一种风险管理工具,用于评估和量化网络安全威胁可能对组织造成的潜在经济损失。为了更好地应用VERT技术,可以遵循以下步骤:

  1. 明确目标和范围:确定使用VERT技术的具体目标,比如保护关键资产、减少特定类型的威胁或遵守法规要求。同时,明确分析的边界和范围,比如特定系统、网络或业务流程。

  2. 收集数据:收集与网络安全威胁相关的数据,包括历史安全事件、漏洞信息、威胁情报、业务影响分析等。

  3. 评估威胁:使用收集到的数据来评估潜在的网络安全威胁,包括威胁的可能性、影响和潜在损失。

  4. 计算风险值:利用统计方法和模型来计算风险值,即威胁可能造成的经济损失。常用的方法包括历史模拟法、方差-协方差法和蒙特卡洛模拟法。

  5. 制定风险缓解策略:根据计算出的风险值,制定相应的风险缓解策略,包括实施安全控制、提高安全意识、购买保险等。

  6. 实施和监控:将风险缓解策略付诸实施,并持续监控风险的变化,以便及时调整策略。

  7. 沟通和报告:将VERT分析的结果和风险缓解策略向管理层和利益相关者进行沟通和报告,确保他们了解组织的风险状况和应对措施。

  8. 持续改进:根据VERT分析的结果和实施的效果,不断改进风险管理流程和安全措施,以提高组织的网络安全水平。

为了更好地应用VERT技术,组织还需要建立和维护一个支持性的安全文化,确保所有员工都意识到网络安全的重要性,并积极参与风险管理工作。此外,定期对员工进行培训,提高他们的安全意识和技能,也是非常重要的。

5.谈谈关键链技术和关键路径技术的异同

关键链技术(Critical Chain Project Management, CCPM)和关键路径技术(Critical Path Method, CPM)是两种不同的项目管理方法,它们在项目规划、执行和监控方面有着各自的特点和应用场景。

关键路径技术(CPM)

关键路径技术是一种传统的项目管理技术,它基于网络图(PERT或GANTT图)来表示项目的任务和任务之间的依赖关系。关键路径是通过计算项目中所有路径的持续时间,找出最长的路径,这个路径上的任务决定了项目的最短完成时间。

特点:
  • 任务导向:关注任务和任务之间的逻辑关系。
  • 持续时间估计:通常使用三点估计(最乐观、最可能、最悲观)来估计任务的持续时间。
  • 关键路径:识别关键路径上的任务,这些任务的延误将直接影响项目的总工期。
  • 灵活性较差:一旦计划确定,对变更的适应性较差。

关键链技术(CCPM)

关键链技术是由Eliyahu M. Goldratt在1997年提出的,它是在关键路径技术的基础上发展起来的,但引入了缓冲管理和资源约束的概念。关键链技术强调项目执行中的资源分配和缓冲管理,以提高项目按期完成的概率。

特点:
  • 资源导向:关注项目资源的分配和利用。
  • 缓冲管理:在项目计划中设置缓冲区(包括项目缓冲和feeding缓冲),以吸收不确定性和变异性。
  • 集中式项目管理:强调项目管理层的集中控制和决策。
  • 灵活性较好:对项目变更和不确定性有更好的适应性。

异同点:

  1. 焦点不同

    • CPM主要关注任务持续时间的估算和关键路径的识别。
    • CCPM则侧重于资源分配和缓冲管理,以及如何通过管理缓冲来应对项目的不确定性。
  2. 对不确定性的处理

    • CPM假设任务持续时间是确定的,或可以通过概率分布来描述。
    • CCPM承认任务持续时间的不确定性,并通过设置缓冲来吸收这种不确定性。
  3. 资源管理

    • CPM不考虑资源约束,假设资源是无限的。
    • CCPM考虑资源约束,并专注于资源的有效分配和利用。
  4. 项目进度

    • CPM通过关键路径来确定项目的最短完成时间。
    • CCPM通过关键链来确定项目的最短完成时间,同时考虑资源约束。
  5. 变更管理

    • CPM对项目变更的适应性较差,因为变更可能会影响关键路径。
    • CCPM通过缓冲管理来提高对项目变更的适应性。
  6. 应用范围

    • CPM适用于那些任务和时间表相对稳定的项目。
    • CCPM适用于那些面临较多不确定性和资源约束的项目。

总的来说,关键路径技术和关键链技术都是项目管理中重要的工具,但它们在项目管理理念和方法上有着显著的不同。选择哪种技术取决于项目的特点、组织的资源和项目的环境。

6.项目分险的特点

7.分险管理的内容

8.项目分险的来源

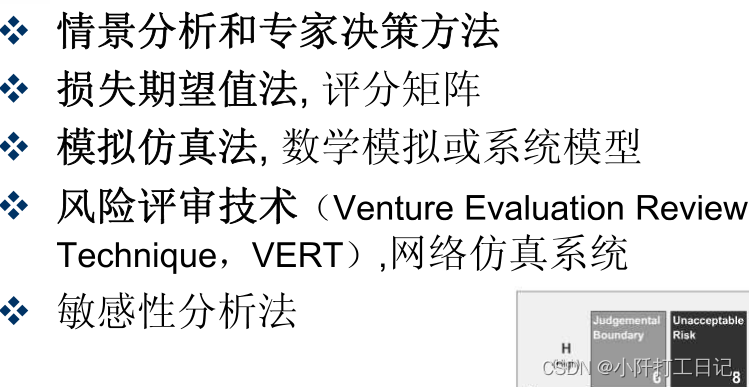

9.分险分析技术

10.分险监控措施

评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
