计算有向图G的环路复杂性的公式为:V(G)= E-N+2 或 V(G)= 闭合区域+1
E=edge 边数 ,N=node 结点数
例题

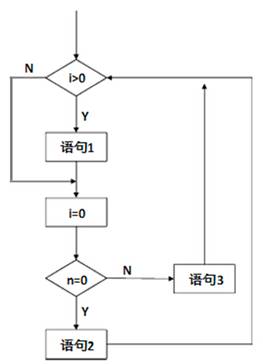

一、McCabe度量法是通过定义环路复杂度,建立程序复杂性的度量,它基于一个程序模块的程序图中环路的个数。下图所示程序图的程序复杂度是(B)。
A.2 B.3 C.4 D.5
有向弧数:8
节点数:7
V(G)= 有向弧数-节点数+2 = 3
闭合区域:2
V(G)= 闭合区域+1 = 3

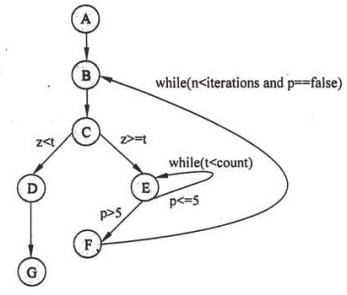

二、某程序的程序图如下所示,运用McCabe度量法对其进行度量,其环路复杂度是(D)。
A.2 B.3 C.4 D.5
有向弧数:10
节点数:7
V(G)= 有向弧数-节点数+2 = 5
闭合区域:4
V(G)= 闭合区域+1 = 5

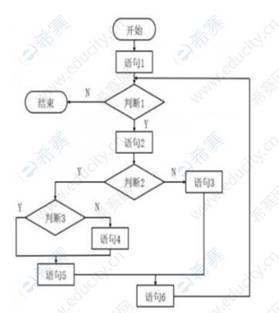

三、某程序的程序图如下图所示,运用McCabe度量法对其进行度量,其环路复杂度是(C)。
A.4 B.5 C.6 D.8
有向弧数:11
节点数:7
V(G) = 有向弧数-节点数+2 = 6
封闭区域 = 5
V(G) = 闭合区域+1 = 6

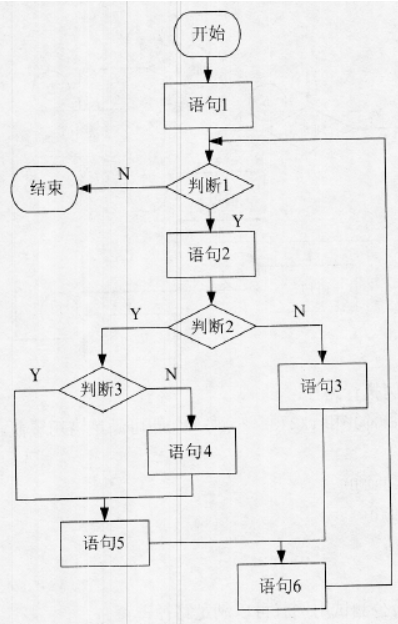

四、McCabe度量法,以下程序图的复杂性度量值为(A)。
A.4 B.5 C.6 D.7
有向弧数:9
节点数:7
V(G) = 有向弧数-节点数+2 = 4
封闭区域:3
V(G)= 封闭区域+1 = 4

五、采用McCabe度量法计算下列程序图的环路复杂性为()。
A.2 B.3 C.4 D.5
有向弧数:10
节点数:9
V(G) = 有向弧数-节点数+2 = 3
封闭区域:2
V(G) = 封闭区域+1 = 3

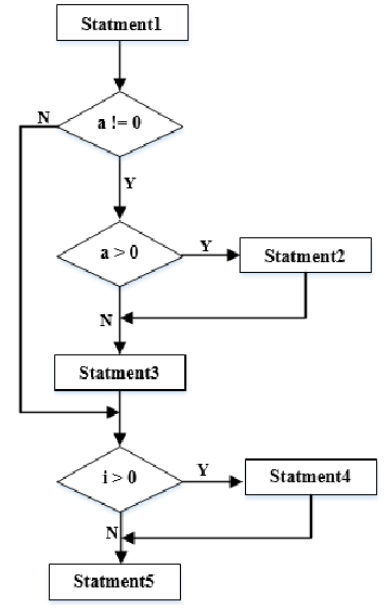

六、采用McCabe度量法计算下图的环路复杂件为()。
A.2 B.3 C.4 D.5
解析:在一个强连通的有向图G中,环的个数为m-n+2p。其中m为图中弧的个数,n为图中的结点数,p是图中强连通分量的个数。题图为一强连通图,故p=1,而图中弧的个数为8,结点数为6,故环的个数为8-6+2=4。
七、若采用McCabe度量法计算环路复杂性,则对于下图所示的程序图,其环路复杂度为()。
A.2 B.3 C.4 D.5
有向弧数:11
节点数:9
V(G) = 有向弧数-节点数+2 = 4
封闭区域:3
V(G) = 封闭区域+1 = 4
(2014年上半年软件设计师上午试卷32题) 采用McCabe度量法计算下列程序图的环路复杂性为()。
A.2 B.3 C.4 D.5
有向弧数:12
节点数:10
V(G) = 有向弧数-节点数+2 = 4
封闭区域:3
V(G) = 封闭区域+1 = 4
(2014年下半年软件设计师上午试卷35题) 采用McCabe度量法计算该程序图的环路复杂性为()。
A.3 B.4 C.5 D.6
有向弧数:12
节点数:11
V(G) = 有向弧数-节点数+2 = 3
封闭区域:2
V(G) = 封闭区域+1 = 3
(2015年上半年软件设计师上午试卷35题) 采用McCabe度量法计算下列程序图的环路复杂性为()。
A.2 B.3 C.4 D.5
有向弧数:10
节点数:8
V(G) = 有向弧数-节点数+2 = 4
封闭区域:3
V(G) = 封闭区域+1 = 4
(2016年上半年软件设计师上午试卷36题) 采用McCabe度量法计算下图所示程序的环路复杂性为()。
A.1 B.2 C.3 D.4
有向弧数:11
节点数:10
V(G) = 有向弧数-节点数+2 = 3
封闭区域:2
V(G) = 封闭区域+1 = 3
(2016年下半年软件设计师上午试卷33题)对下图采用McCabe度量法计算该程序的环路复杂性为()。
A.1 B.2 C.3 D.4
补充有向弧和节点
有向弧数:13
节点数:11
V(G) = 有向弧-节点数+2 = 4
封闭区域:3
V(G) = 封闭区域+1 = 4
(2017年上半年软件设计师上午试卷36题)对下图所示的程序流程图采用 McCabe 度量法计算其环路复杂度为()。
A.1 B.2 C.3 D.4
补充有向弧和节点
有向弧数:16
节点数:14
V(G) = 有向弧数-节点数+2 = 4
封闭区域:3
V(G) = 封闭区域+1 = 4
(2018年上半年软件设计师上午试卷35题)对下图所示的程序流程图采用McCabe度量法计算器环路复杂度为()。
A.2 B.3 C.4 D.5
补充有向弧和节点
有向弧数:13
节点数:12
V(G) = 有向弧数-节点数+2 = 3
封闭区域:2
V(G) = 封闭区域+1 = 3
(2018年下半年软件设计师上午试卷35题)对以下的程序伪代码(用缩进表示程序块)采用McCabe度量法计算其环路复杂度为()。
A.2 B.3 C.4 D.5
补充有向弧和节点
有向弧数:20
节点数:18
V(G) = 有向弧数-节点数+2 = 4
封闭区域:3
V(G) = 封闭区域+1 = 4
(2019年下半年软件设计师上午试卷29题)下图采用McCabe度量计算该程序图的环路复杂性为()
A.3 B.4 C.5 D.6
补全节点和有向弧
有向弧数:16
节点数:14
V(G) = 有向弧数-节点数+2 = 3
封闭区域:3
V(G) = 封闭区域+1 = 4
