选择题类型

解:

(1)解:
(2)解: 选C
系统A:
系统B:

解:C

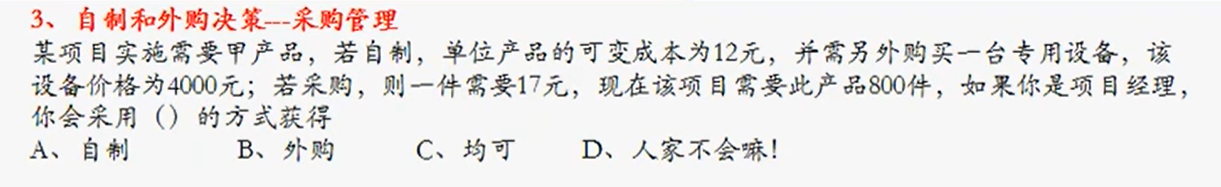

自制:
采购:

(1)共同渠道计算公式:
数量级:(死答案,不会变)
(2)解:

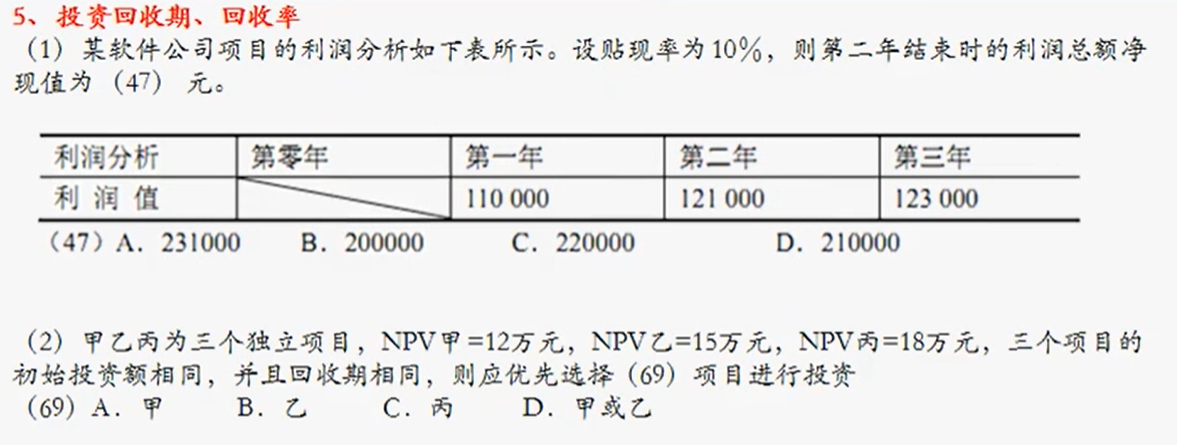

(1)解:
(2)解:C,在初始投资额与回收期相同的情况下,净现值(NPV)越多越好

(7)解:C
至2006年未收回来的钱:
2007年还需要的动态投资回收期:
动态投资回收期:
(8)解:B
;投资收益率反映企业投资的获利能力,等于动态回收期的倒数。

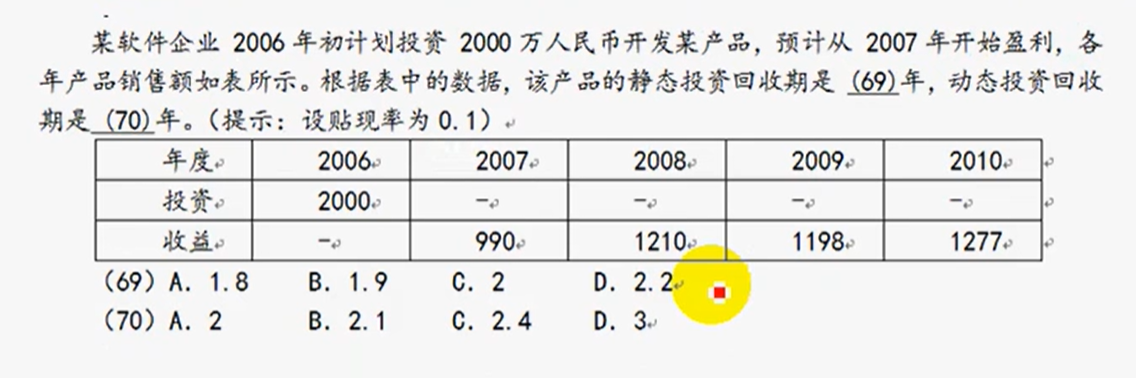

(69)解:A
(70)解:B
2007年贴现:
2008年贴现:
2009年贴现:

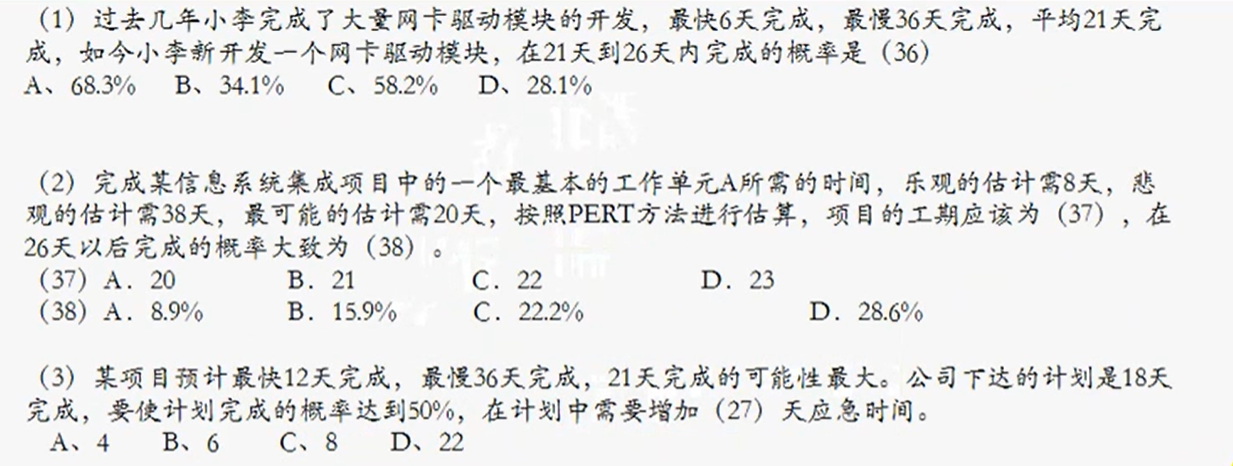

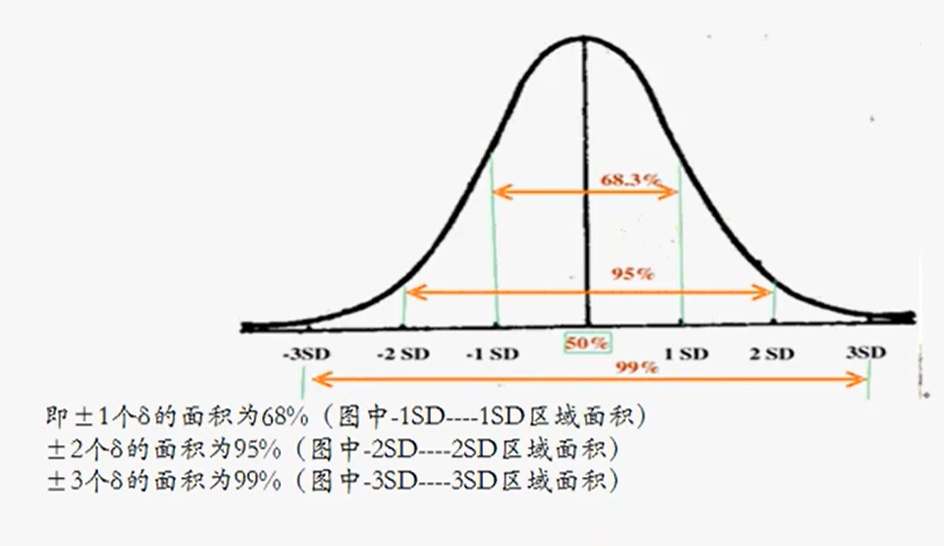

标准差 =(悲观时间 - 乐观时间)/ 6

(1)解:B
标准差:
(2)解:B、B
标准差:
(3)解:A
标准差:

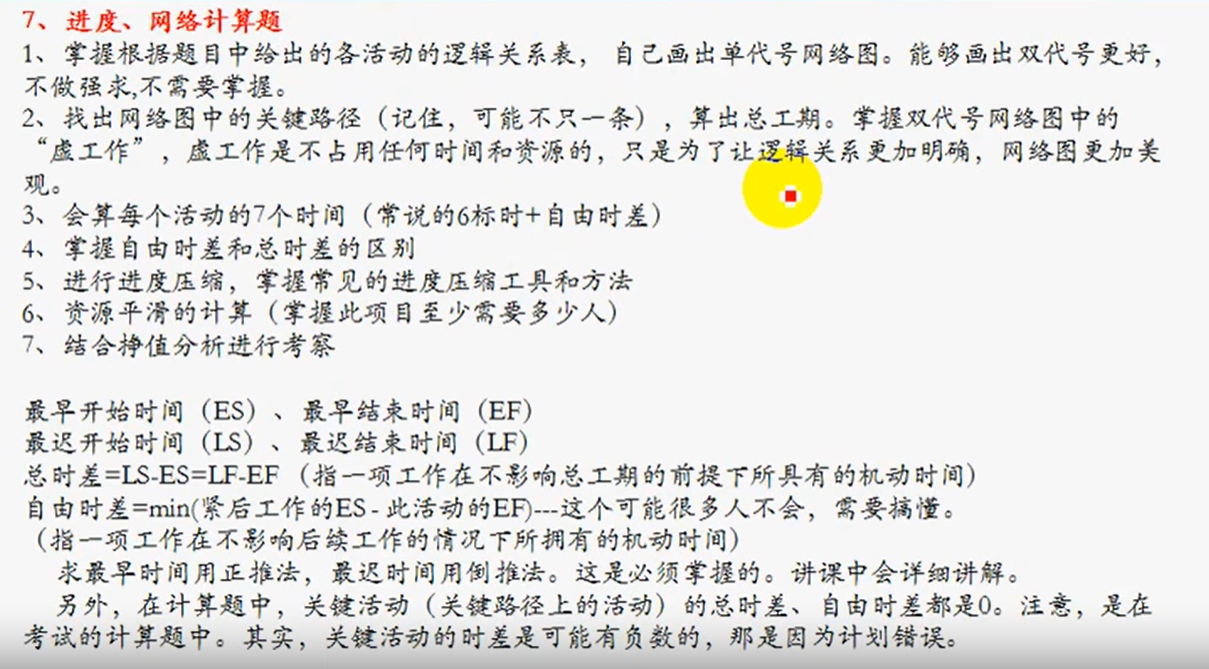

选择题与案例分析

总时差 = 最迟开始 - 最早开始 = 最迟结束 - 最早结束
自由时差 = 紧后的最早开始 - 此活动的最早结束;若任务没有紧后任务,则自由时差 = 总时差
注:关键活动的总时差、自由时差都是 0,一张图中可能有多个关键路径
单代号网络图是由节点和箭线组成的,其箭线表示紧邻工作之间的逻辑关系,节点则表示工作。
双代号网络图能够清楚地展现计划的时间进程。直接显示各项工作的开始与完成时间、工作的自由时差和关键线路 。

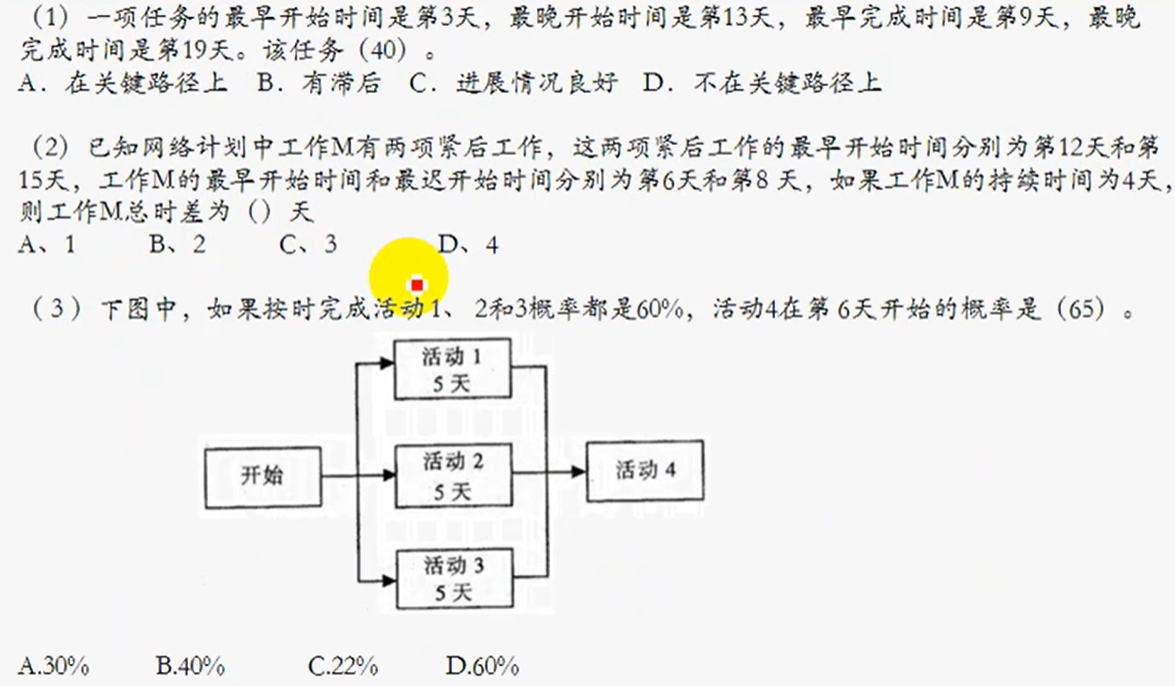

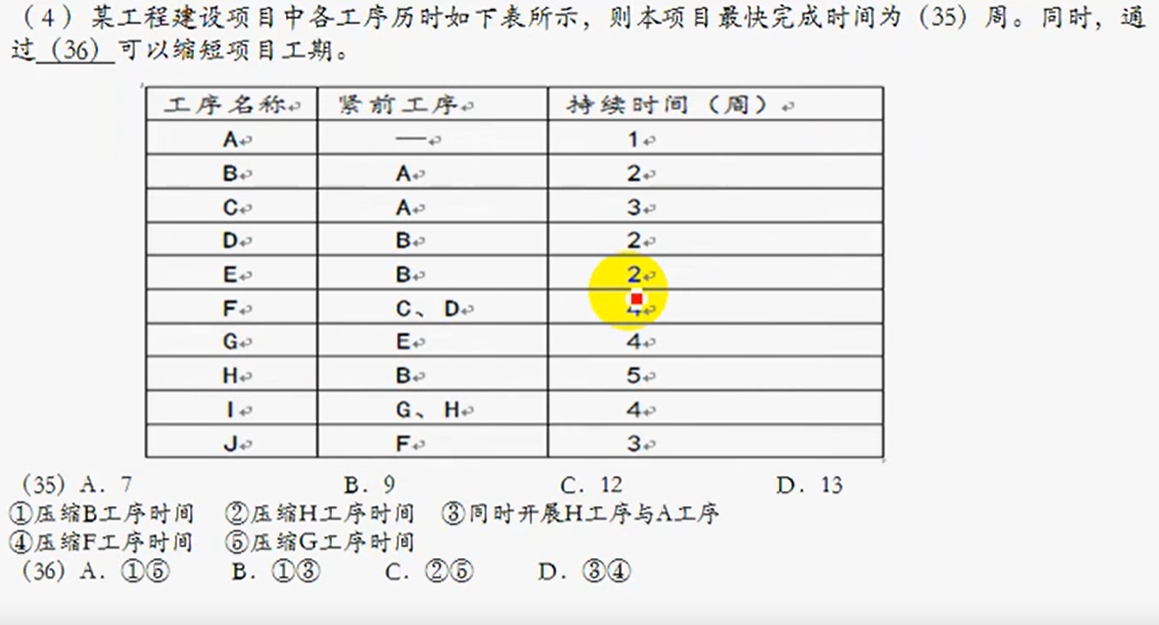

(1)解:D
总时差 =
(2)解:B
总时差 =
(3)解:C

(4)解:C、A

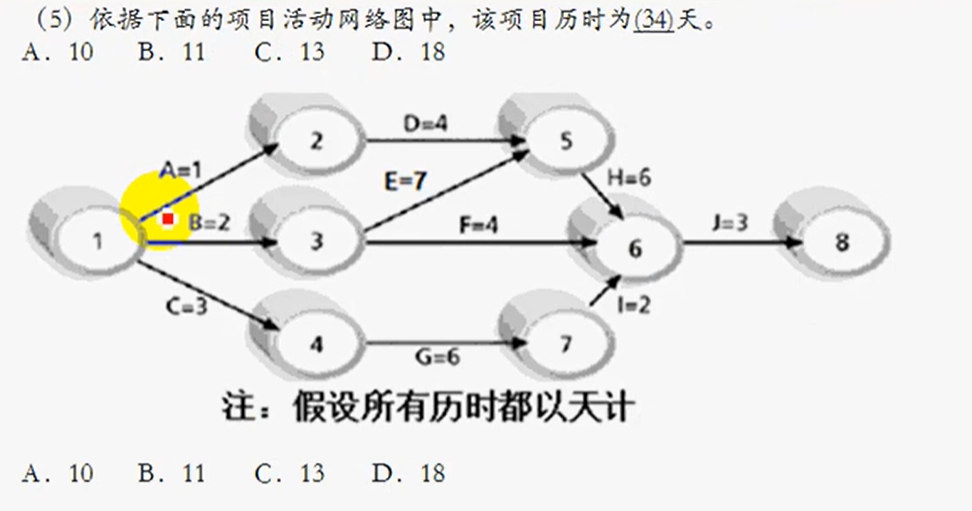

(5)解:D(双代号网络图)
1 → 3 → 5 → 6 → 8:2 + 7 + 6 + 3 = 18

(6)解:D
D → H → C:9 + 0 + 3 = 12
12 - 8 = 4

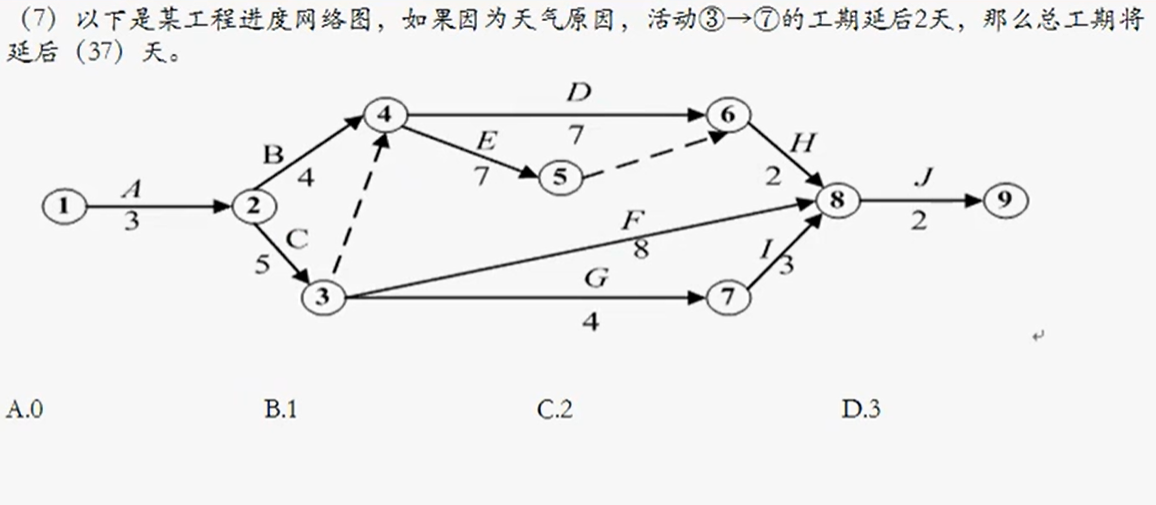

(7)解:A(⑤ → ⑥的虚线:虚工作,虚工作可以在关键路径上)
① → ② → ③ → ④ → ⑤ → ⑥ → ⑧ → ⑨:3 + 5 + 0 +7 +0 + 2 + 2 = 19
19 - 17 - 2 = 0

【问题1】
(1)解:最早开始时间、最早结束时间从前往后做加法,最迟开始时间、最迟结束时间从后往前做减法

(2)解:
关键路径:A → C → D → G → H
工期:5 + 8 + 10 + 11 + 10 = 44
【问题2】解:压缩关键活动
关键活动中压缩 A 需要 5 万元、压缩 C 需要 3 万元、压缩 D 需要 2 万元、压缩 G 需要 5 万元、压缩 H 需要 8 万元。
故压缩 C 和 D 所增加的费用最小:3 + 2 = 5(万元)
【问题3】解:事件2中通过压缩关键路径所增加的费用为 5 万元,压缩 2 天节省 2 万元,甲方额外支付8万元的项目款。
故:8 - 5 + 2 = 5(万元)利润因工期提前增加了5万元。

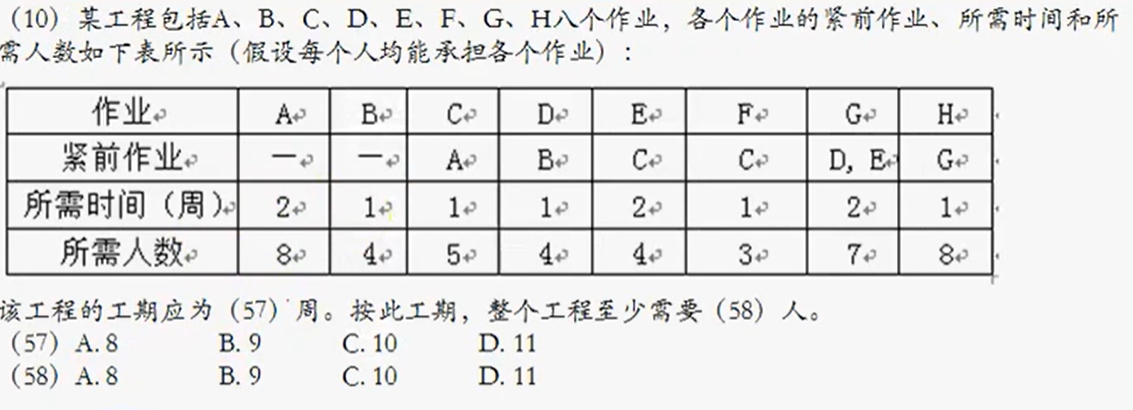

(9)解:C

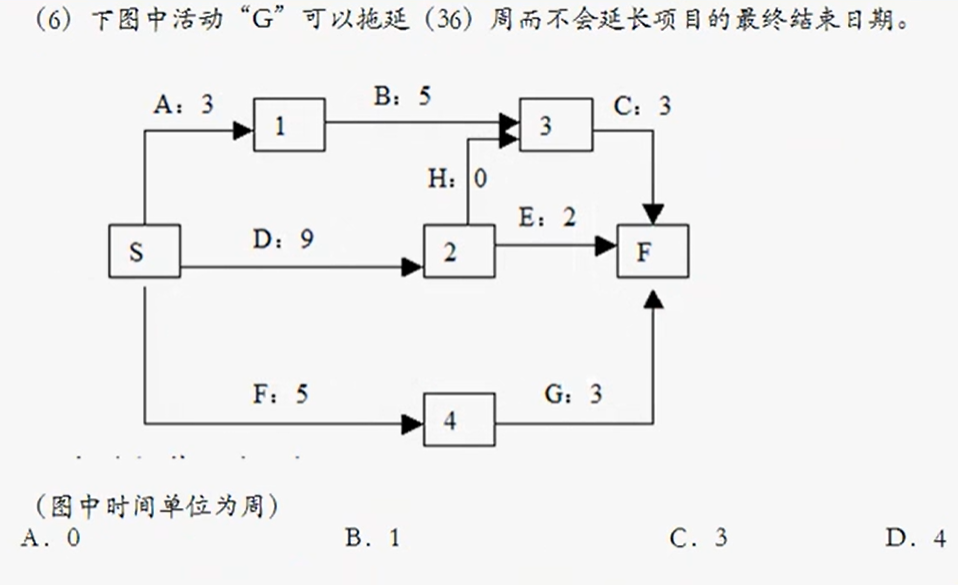

最短时间内完成:7天
活动 A 可延后 5 天,活动 C 可延后 2 天。
活动 B 与活动 C 同时开始,活动 C 完成后,将员工调往活动 A ,故至少需要4 + 3 人。

(10)解:A、B(可直接选次小项)
关键路径:A → C → E → G → H:2 + 1 + 2 + 2 + 1 = 8

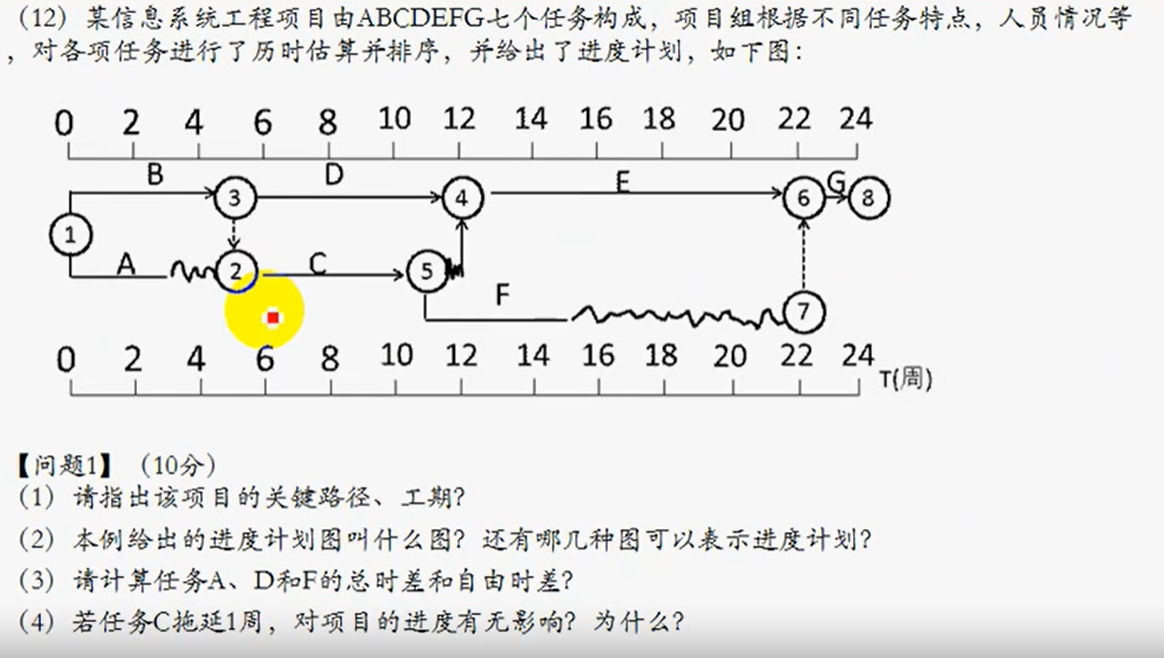

(11)

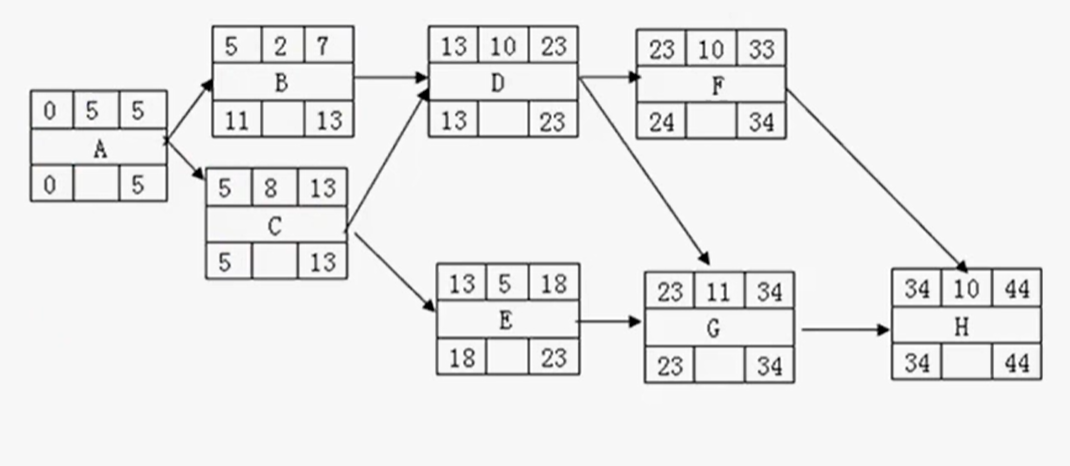

【问题1】解:
关键路径:A → C → D → H
项目完成至少需要:5 + 3 + 4 + 5 = 17周
【问题2】解:
B的总时差:画图,可用关键路径 - 通过B到终点的最长路径 = A → C → D → H - B → C → D → H = 17 - 13 = 4
G的总时差:关键路径 - 通过G到终点的最长路径 = A → C → D → H - A → C → D → G = 17 - 15 = 2
B的自由时差:F 的最早开始时间 - B 的最早结束 = 1 - 1 = 0
G的自由时差:G 没有紧后任务,G 的自由时差 = G的总时差 = 2

(12)双代号时标网络图,起点到终点中没有波浪线的就是关键线路。
【问题1】
(1)解:
关键路径:B → D → E → G
工期:24
(2)解:
名称:双代号时标网络图
可以表示进度计划的图:前导图、里程碑计划图、甘特图
(3)解:
- 任务的总时差:就是以该任务为起点到终点,可能有多条的线路,每一条线路的波浪线的长度的和的最小值,就是总时差
- 自由时差:波浪线的长度
A 任务的总时差:A → C → E → G 的波浪线的和:3
D 任务的总时差:D → E → G 的波浪线的和:0
F 任务的总时差:F 的波浪线的和:7
A 的自由时差:2
D 的自由时差:0
F的自由时差:7
(4)解:
C 的总时差:C → E → G 的波浪线的和:1,所以没有影响

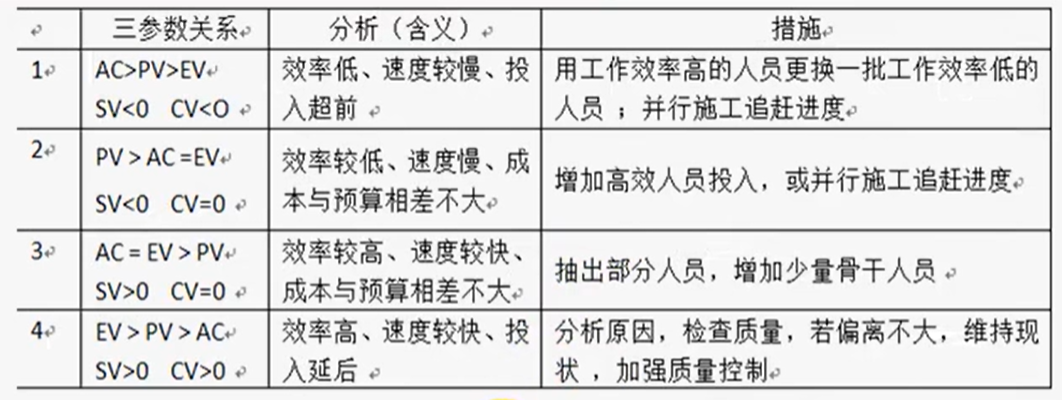

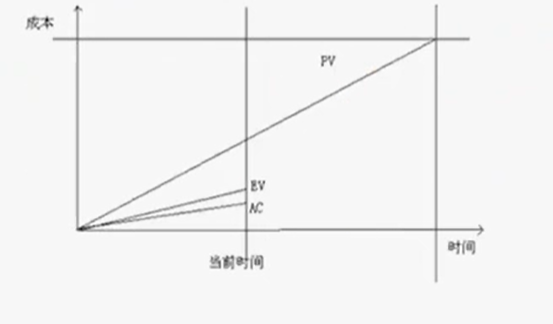

挣值:, 又称实现价值。顾名思义,指的就是“已经完成工作的价值”。
计划价值:,开始点到检查点一个完成的工作量1。
实际成本:
完成预算:
成本偏差:;>0,节省;<0,超支
进度偏差:;>0,提前;<0,滞后
成本绩效指数:;>1,节省;<1,超支
进度绩效指数:;>1,提前;<1,滞后
非典型偏差的完工尚需估算:
典型偏差的完成尚需估算:
完工估算:
非典型偏差的完工估算:
典型偏差的完工估算:

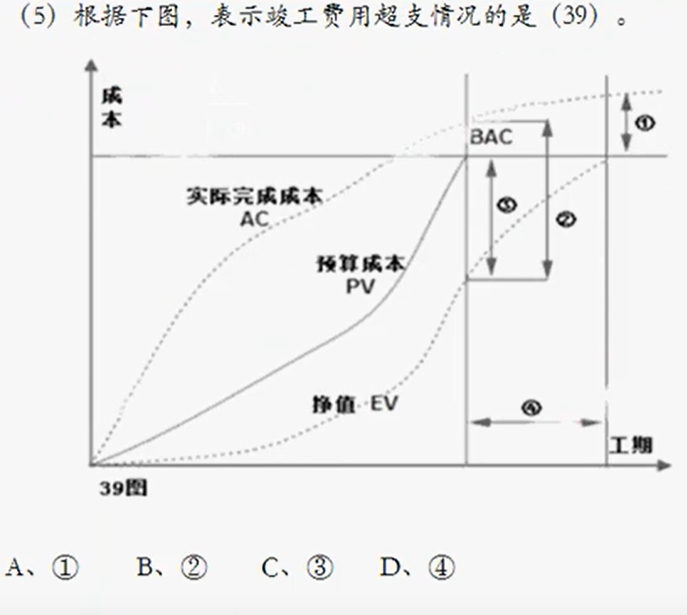

完工偏差:

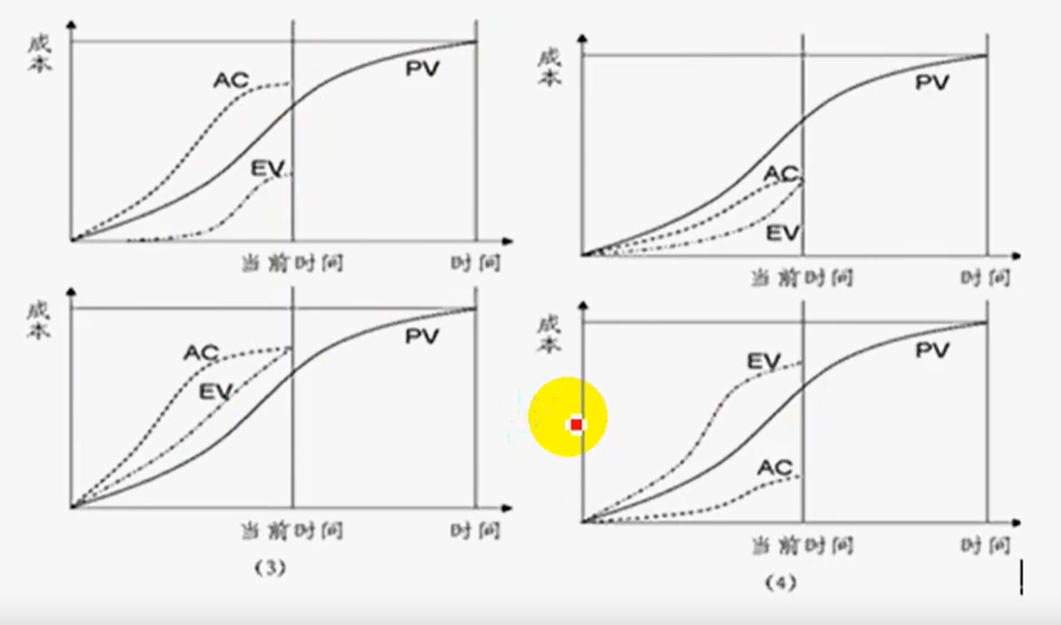

图(1)成本偏差 CV < 0,成本超支,进度偏差 SV < 0,进度滞后
图(2)成本偏差 CV = 0,成本持平,进度偏差 SV < 0,进度滞后
图(3)成本偏差 CV = 0,成本持平,进度偏差 SV > 0,进度提前
图(4)成本偏差 CV > 0,成本节省,进度偏差 SV > 0,进度提前

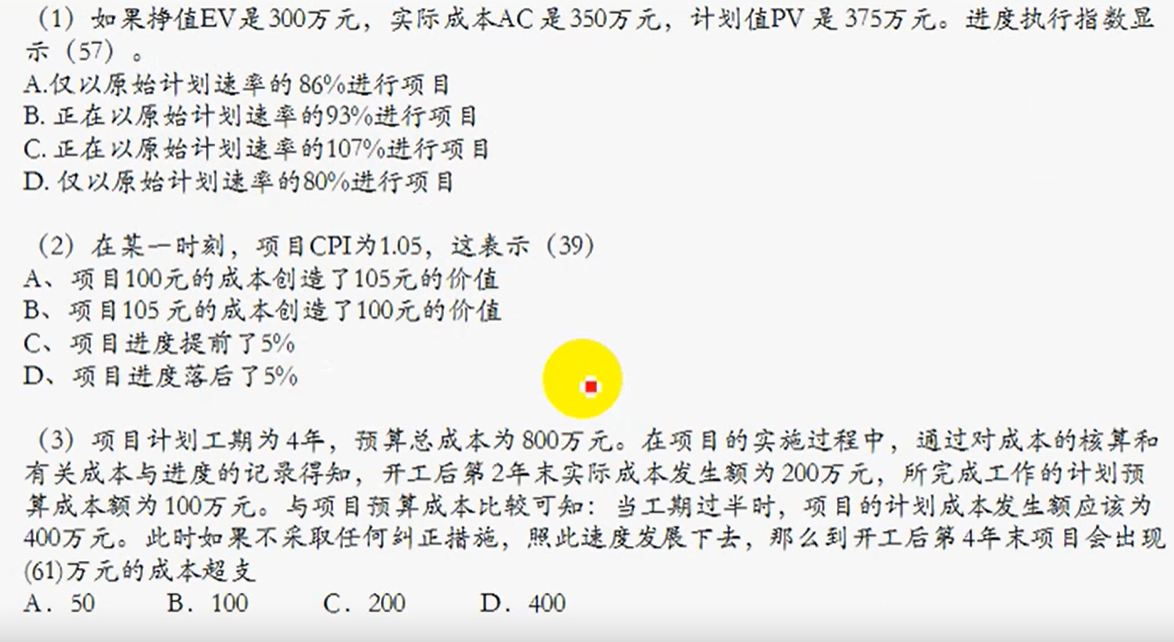

(1)解:D
(2)解:A
成本绩效指数 CPI > 0,成本节省
(3)解:C,如果当前偏差为典型偏差,这为比例关系
BAC:800,AC:200,EV:100,PV:400
两年超支:
当前偏差为典型偏差,四年超支

(4)解:D,丁的 SPI 值最大,这题无需计算,PV 值都相同,EV 越大,SPI值越大
甲:
乙:
丙:
丁:

(5)解:A
①:
②:,但是该时刻未竣工
③:
④:尚需工期

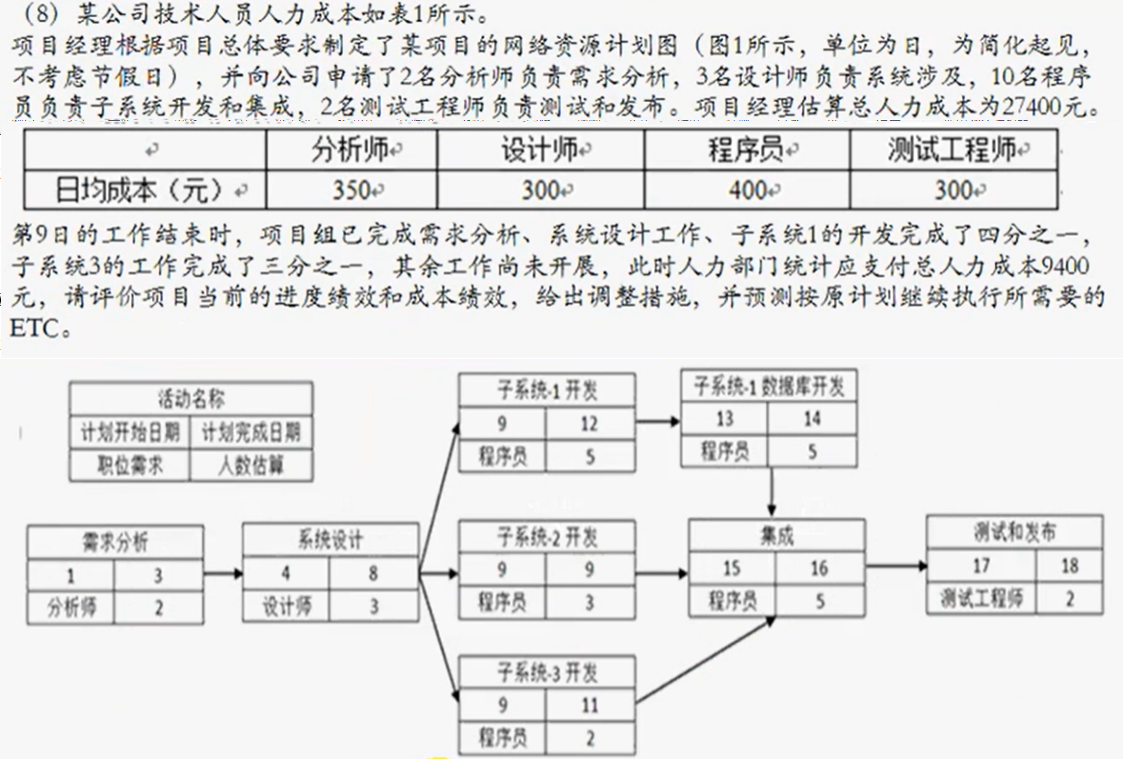

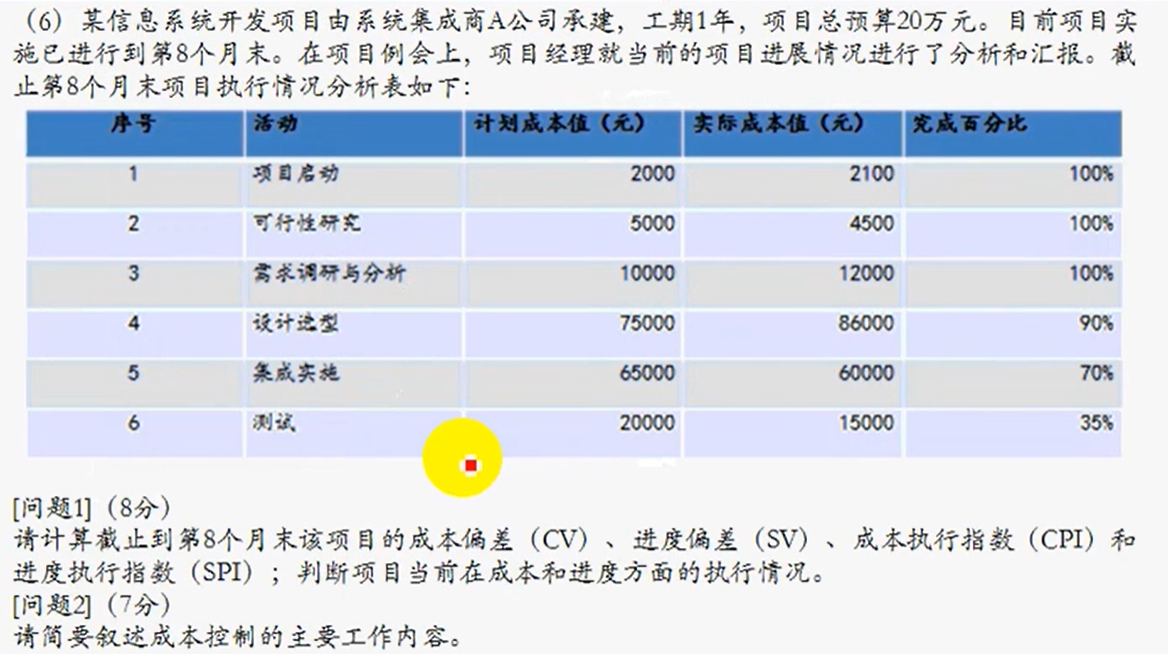

(6)
【问题1】解:
计划成本:PV,实际成本:AC,完成百分比:SPI

【问题2】解:

(7)
【问题1】解:
PV:2万元,EV:1万元,AC:8千元
【问题2】解:

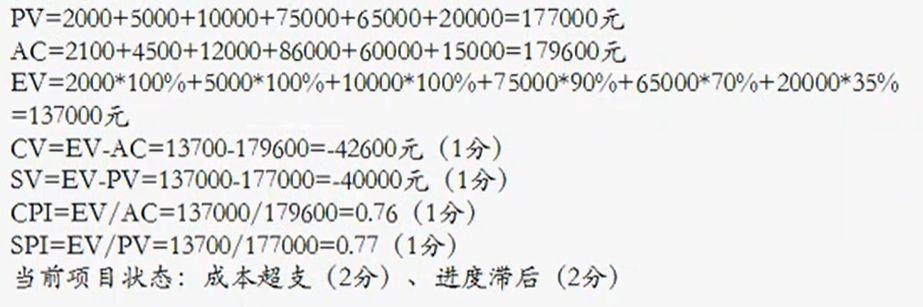

【问题3】
(1)解:
预测完工日期:3月21日
(2)解:
预测完工日期:3月24日

(8)解:AC:9400,BAC:27400
需求分析:350 * 2 * 3 = 2100
系统设计:300 * 3 * 5 = 4500
子系统 1 开发:400 * 4 * 5 = 8000
子系统 2 开发:400 * 1 * 3 = 1200
子系统 3 开发:400 * 3 * 2 = 2400
子系统 1 数据库开发:400 * 2 * 5 = 4000
集成:400 * 2 * 5 = 4000
测试与发布:300 * 2 * 2 = 1200
截止到第九天计划完成的工作量:
,成本与预算持平,无需调整
,进度落后
措施:用高效人员替代低效率人员、新技术、加班赶工
