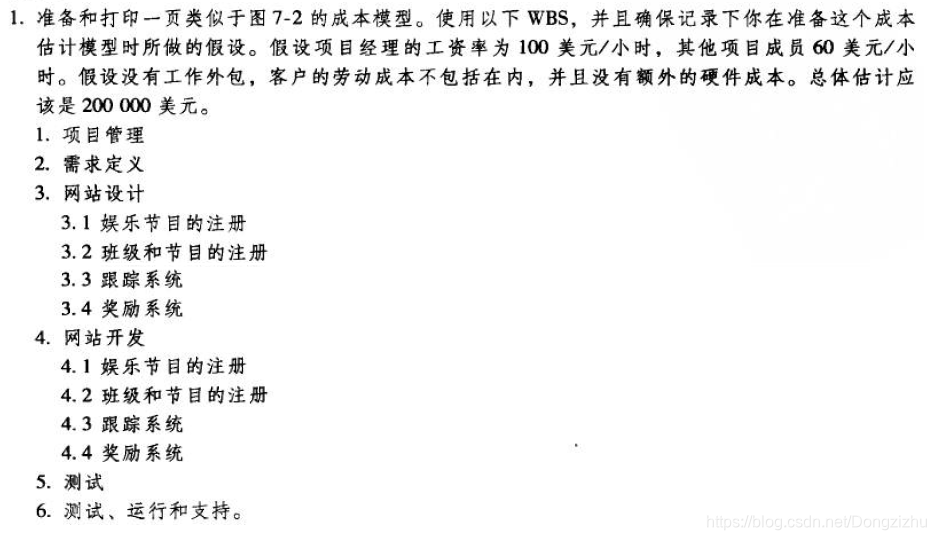

操作案例
作业1

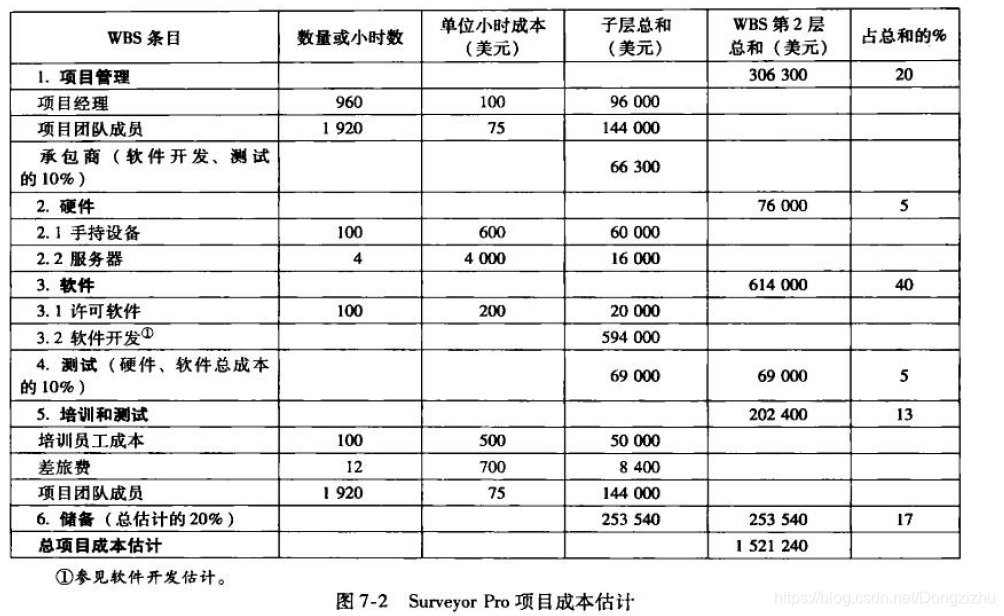

图7-2如下图所示。
我们假设本项目有项目经理一人,除此之外的项目团队成员两人;本项目的工作将占用项目经理每天工作量的1/3,占用团队成员工作量的1/2;每个员工每个月工作4*5=20天,每天工作8个小时。
WBS条目 | 数量或小时数 | 单位小时成本(美元) | 子层总和(美元) | WBS第2层总和(美元) | 占总和的% |
1. 项目管理 | 89600 | 45.45% | |||
项目经理 | 320 |
图7-2如下图所示。
我们假设本项目有项目经理一人,除此之外的项目团队成员两人;本项目的工作将占用项目经理每天工作量的1/3,占用团队成员工作量的1/2;每个员工每个月工作4*5=20天,每天工作8个小时。
WBS条目 | 数量或小时数 | 单位小时成本(美元) | 子层总和(美元) | WBS第2层总和(美元) | 占总和的% |
1. 项目管理 | 89600 | 45.45% | |||
项目经理 | 320 |
