目录
一、概述
IEC104协议的初始化过程是电力自动化系统中确保配电主站与配电终端之间稳定通信的关键步骤。初始化不仅确保了双方通信的稳定性和可靠性,还为电力系统的安全、高效运行提供了有力保障。
二、分类
配电主站和配电终端初始化过程分为以下三种情况:
1.配电主站的就地初始化
配电主站的初始化可以由电源的重启引起。在恢复通信时,由于所有数据均为无效,因此所有数据均需立即重新召唤。
2.配电终端的就地初始化
配电终端的初始化可以由电源的重启引起。如果配电主站进行操作时,由于配电终端对配电主站报文的不确认,配电主站可以认为与配电终端的连接被中断了。
3.配电终端的远方初始化
配电终端的远方初始化可以由配电主站的 “复位命令”报文来启动。配电终端必须用“确认复位命令”报文来响应。
三、流程
1.当一个连接建立时自动处于缺省状态STOPDT,配电终端不应通过这个连接发送任何数据。
2.配电主站通过这个连接发送 STARTDT指令来激活这个连接中的用户数据传输。
3.如果STARTDT 没有被确认,这个连接将被配电主站关闭。
4.只有接收到初始化结束指令,配电主站才会进行后续数据传输。

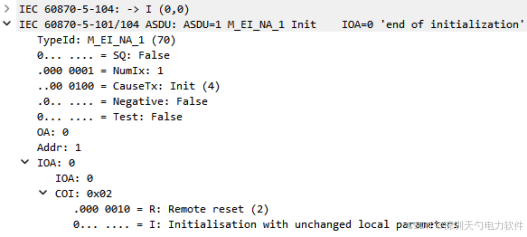

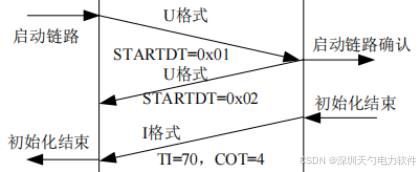

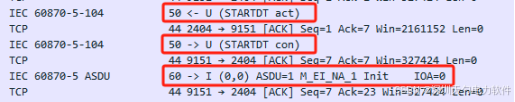

四、实际报文展示
五、注意事项
1.通讯双方中,任何一方重新上电后都有初始化的过程。
2.在需要通讯之前双方必须建立链接,只有链路完好后方可交换应用数据。
3.链接的关闭释放既可以由配电主站或配电终端提出。
4.对于链接的建立方式,只能由配电主站向配电终端发起链接。
六、结尾
综上所述,IEC104协议的初始化过程是一个复杂而精细的交互流程,它为电力系统的稳定通信和数据传输奠定了坚实基础。通过严格遵循协议规定,确保通信双方成功建立链接并同步状态,IEC104协议在电力自动化领域中扮演着至关重要的角色。随着技术的持续发展,IEC104协议的应用前景将更加广阔,为电力系统的智能化和高效运行贡献力量。
