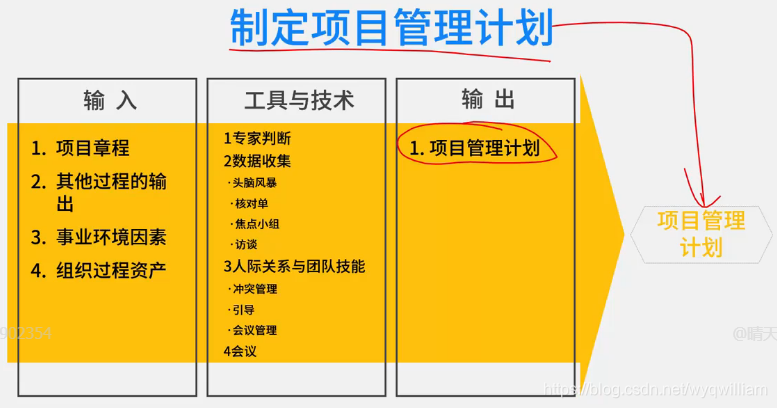

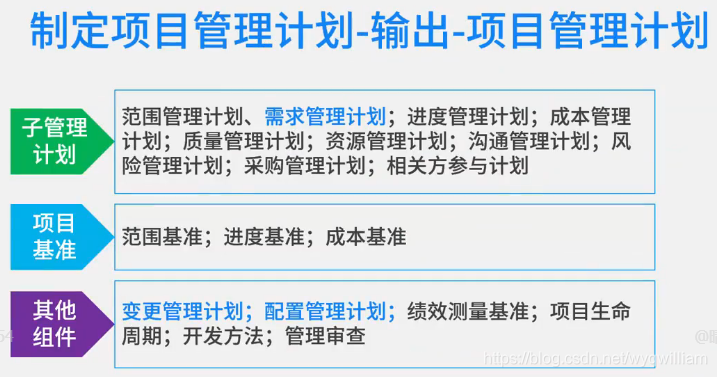

项目管理计划一定要基准化,需要能够量化

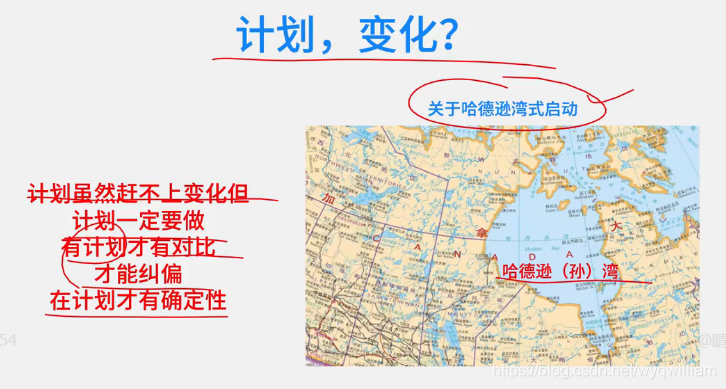

可能一开始没有办法开始这个项目,可以使用哈德逊湾计划
项目管理计划是高层级审批的,是项目管理审核的基准。
变更审批无须高层审批
非常详细的计划不需要高层审批,因为变更太快了

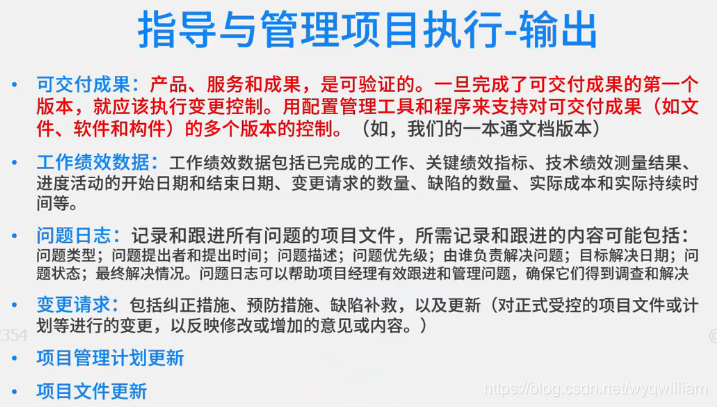

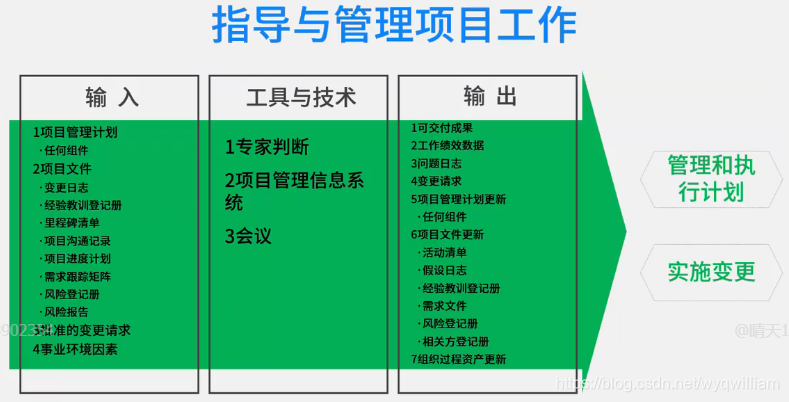

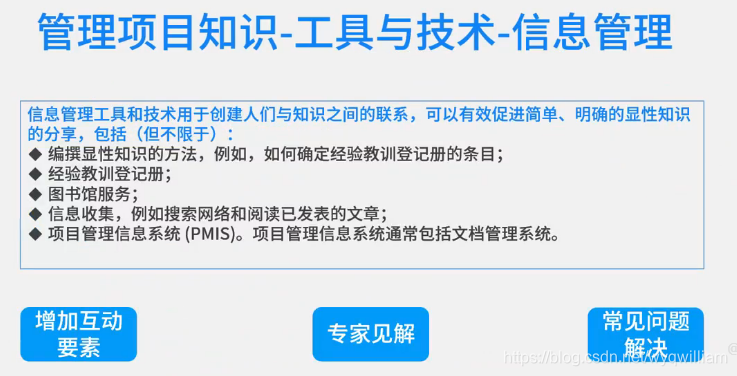

重要的输出:
①可交付成功
②工作绩效数据:过去的过程及数据日志
③问题日志

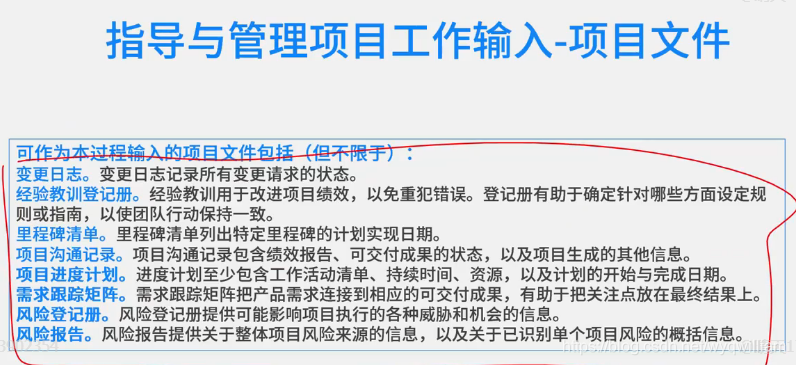

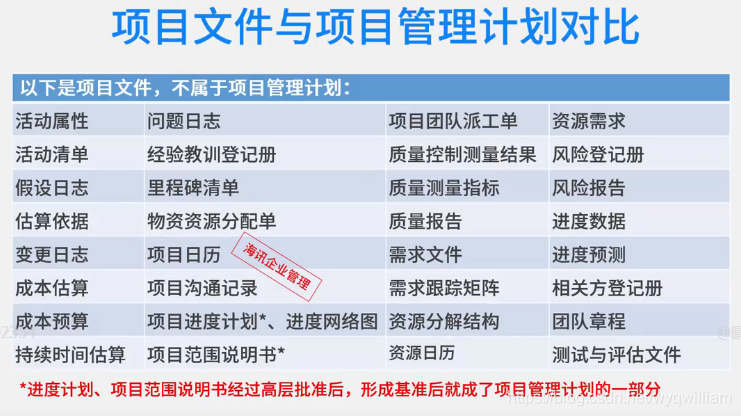

配置管理系统:就类似于我们的仓库,文档,代码,产品等具有存放的地方。
配置管理系统包含变更控制系统
可交付成功可以是无形的,也可以是有形的,但是一定是可以验证的。
问题日志就是防止小问题变成大问题。

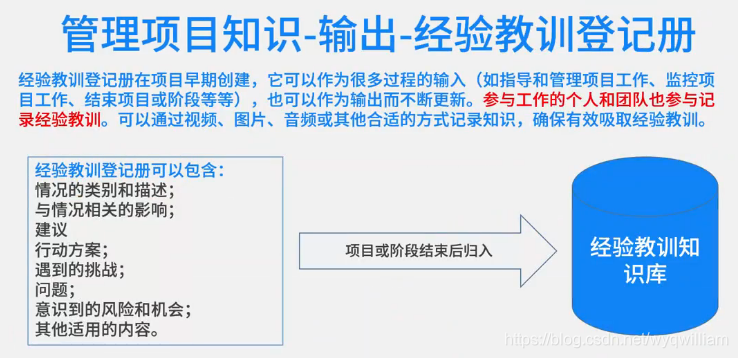

经验教训登记册:将项目管理中好的做法,经验、知识等积累起来。

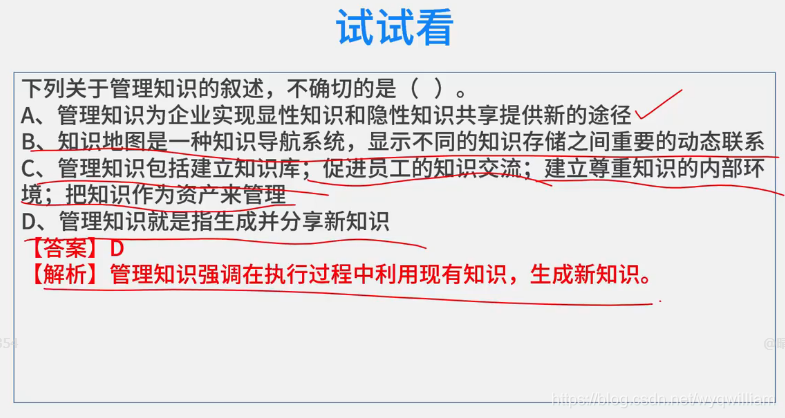

张艺谋奥运会开幕式纪录片,港珠澳大桥的纪录片
