一个完整的项目除了包含不同阶段的细分的任务之外,还需要项目负责人\经理为每个任务分配所需要的资源,不限于人力资源,成本或者设备等资源,以此来衡量该项目资源储备是否充足,预算是否超过预期标准,设备是否满足项目需求,在Project中,资源分配包含:
- 给一个任务分配一个资源
- 给一个任务分配多个资源
- 给多个任务分配多个资源
给一个任务分配一个资源:
在实际的项目管理中,为了方便日后统计每个任务的进展情况以及每个参与项目的人员能清晰明确的了解自己负责的任务列表,大多数情况下,项目负责人\经理会考虑将一个任务分配一个资源,以“Project 部署”项目为例,具体的操作步骤如下所示:

1.打开“Project 部署”项目文件,点击“Task”->“Gantt Chart”,如下图所示:

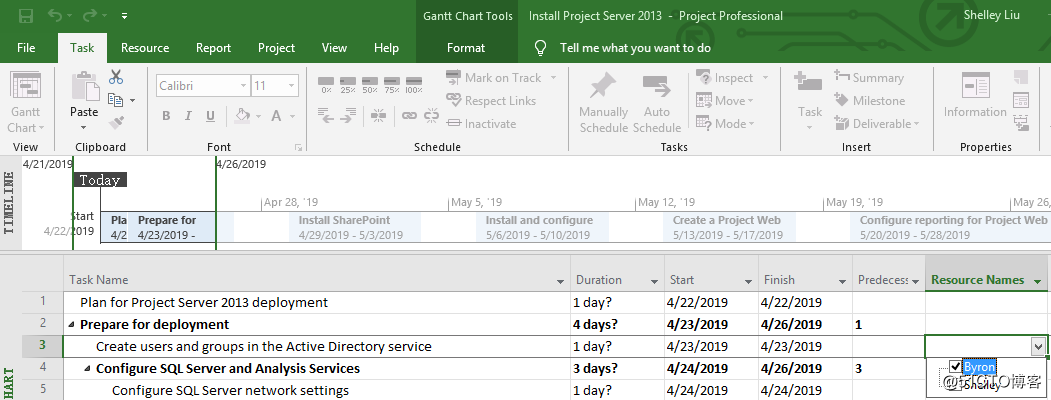

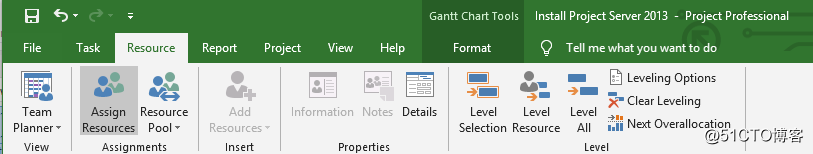

2.以“Prepare”为例,展开“Resource Name”属性的下拉列表,选择“Byron”,如下图所示:

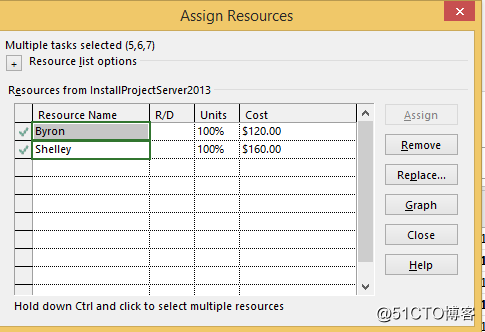

给一个任务分配多个资源
在实际项目过程中,也会遇到一个任务由多个资源一起执行的情况,Pro
