2.3.1 路易10世的地牢
课堂讨论2‑1 路易10世的地牢 你是路易10世的俘虏。他要给自己的城堡增加三个新地牢,让你做一个规划。干得好就释放,干不好就终生监禁。
问:要建好这三个地牢,你该如何规划? |
首先,我们认真分析下地牢建造中的“项目三角形”有什么特点,见图2‑10。其中:
图2‑10 地牢的要求 |
(1)面积动不了:大、中、小三个地牢一个不能少。
(2)质量不能差:够大够牢固,没有漏洞,没法越狱。
(3)成本/资源:人员固定,一个设计师不会建造,一个建筑师不会设计,工作顺序可以调。
(4)时间:比较灵活,不同方案,时间相差很大。
大方向上有两种思路:
思路一:设计一个建造一个,所有工作串行,时间太长,可以想见无法满足国王要求;
思路二:边设计边建造,设计师、建筑师错开一段时间后并行工作,并行度与任务的先后顺序有关。

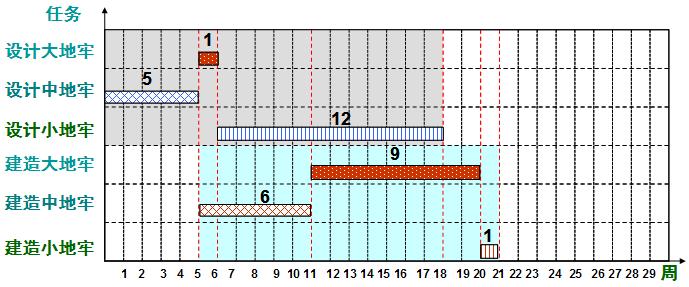

1.方案1:图2‑11
(1)设计师先设计大地牢,再设计中地牢,最后设计小地牢;
(2)建筑师在大地牢设计完成后,即可开始大地牢建设;
(3)大地牢建好后,中地牢正好衔接上,没有任何耽搁;
(4)中地牢建好后,建筑师没事干,要等两周,等小地牢设计完才能动工;
(5)只要19周就能完成全部工作。
图2‑11 路易10世的地牢方案一
思考:这个方案是最佳方案吗?它存在什么问题?

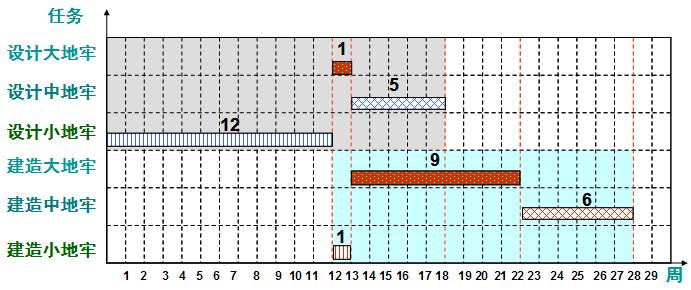

2.方案2:图2‑12
(1)设计师先设计小地牢,再设计大地牢,最后设计中地牢;
(2)设计师中地牢设计完,就可以走人;
(3)建筑师可以在小地牢设计完成后(第12周末),才来报到开始小地牢建设;
(4)小地牢建好后,大地牢正好衔接上,没有任何耽搁;
(5)大地牢建好后,中地牢也可以衔接上,没有任何耽搁。
(6)总共需要28周的时间。
图2‑12 路易10世的地牢方案二
思考:这个方案是最佳方案吗?它存在什么问题?

3.方案3:图2‑13
(1)设计师先设计中地牢,再设计大地牢,最后设计小地牢;
(2)设计师小地牢设计完,就可以走人;
(3)建筑师可以在中地牢设计完成后(第5周末),才来报到开始中地牢建设;
(4)中地牢建好后,大地牢正好衔接上,没有任何耽搁;
(5)大地牢建好后,小地牢也可以衔接上,没有任何耽搁;
(6)总共需要21周的时间。
图2‑13 路易10世的地牢方案三
思考:这个方案是最佳方案吗?它存在什么问题?
提示:既然这三个方案都有这样那样的问题,那么你觉得应该怎么做才能不吃牢饭?
2.3.2 项目实施的误区
1.三边行动
项目实践中,有人习惯“边计划、边实施、边修改”,走一步算一步,信奉车到山前必有路。经常见到这样一些场景,“下一步该干什么,还没想好,先干干再说”,“唉哟,忘了这个事了”,“糟糕,期限快到,忙不完了!”俗语说得好:人无远虑,必有近忧。万一真的没路,愚公虽可移山,但项目是不等人的。
造成“三边行动”根本原因是,在目标不清、职责未明、考虑不周的情况下,仓促往下揪细节,导致项目执行中频出意外状况,老是扯皮推诿,常常重复返工,项目不断延期。
|
