任务分工
任务书版分工不合理,对沟通交流有较大阻碍,于是我们基于任务书版分工微调出了重分工方案。任务书中提到的任务依旧存在,只是负责任务的队员有变更。
魂兮归乡

dogdogw

w_x_yao

贝格拉夫

epiphany狂人

详细要求

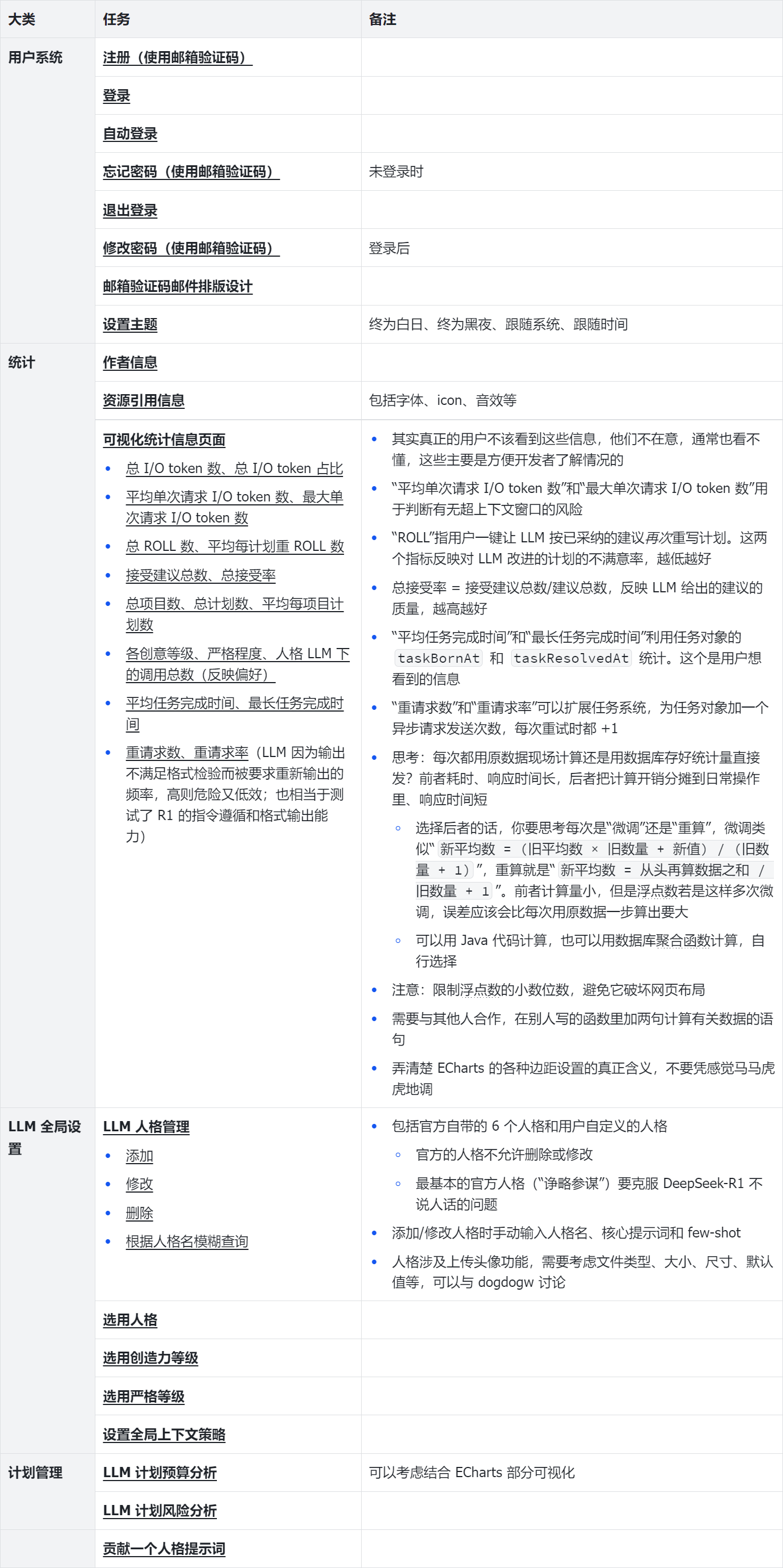

设置相关

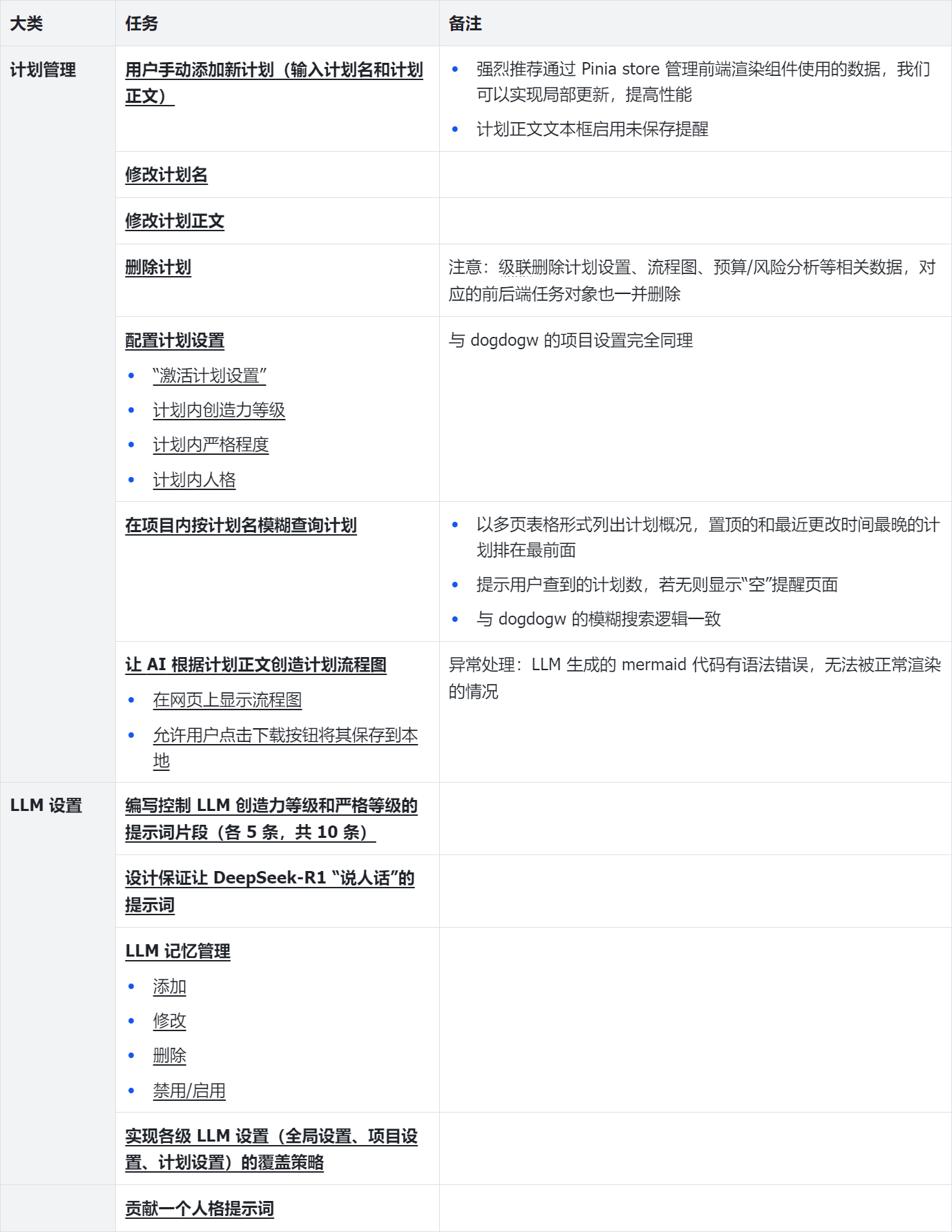

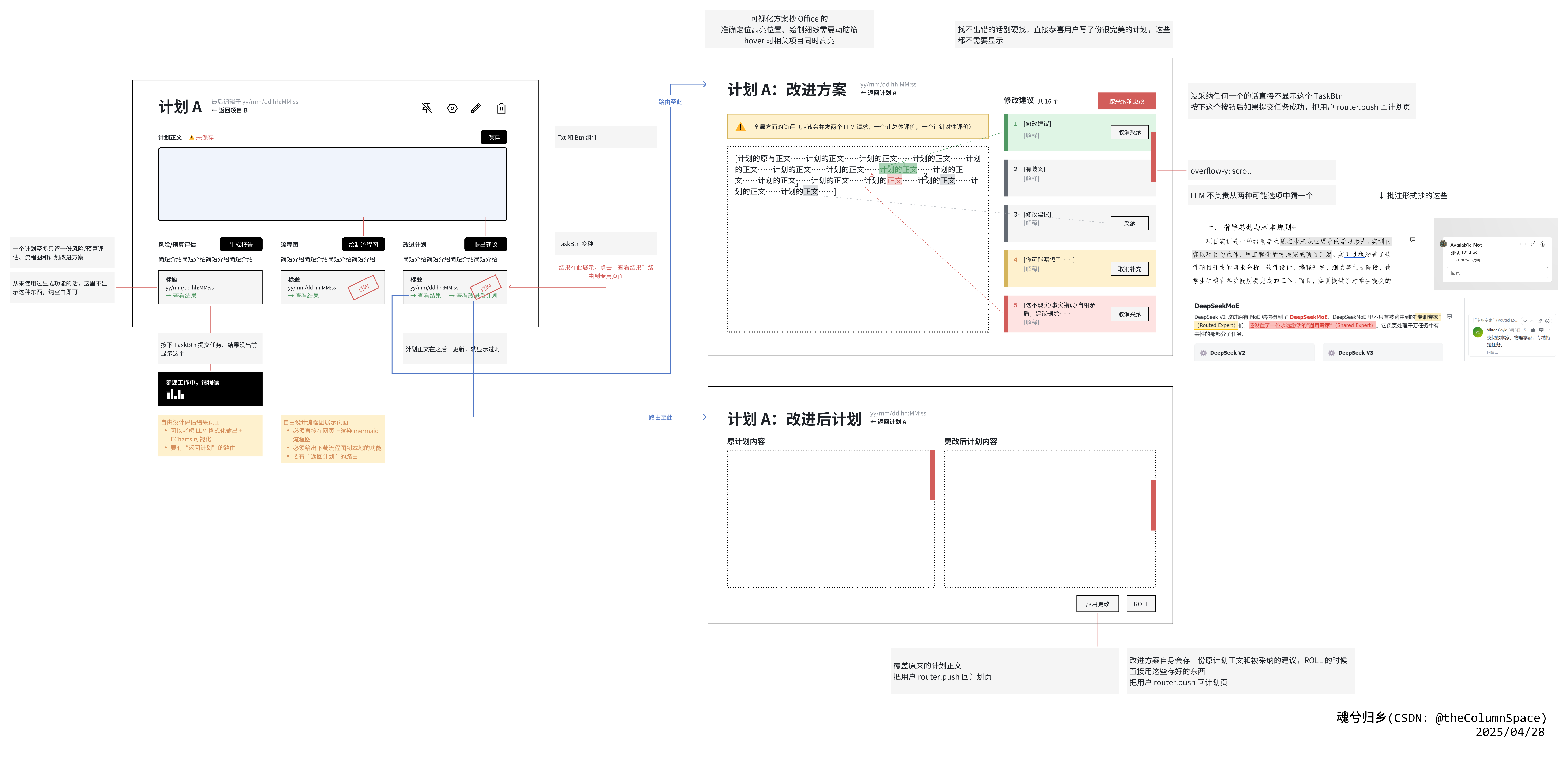

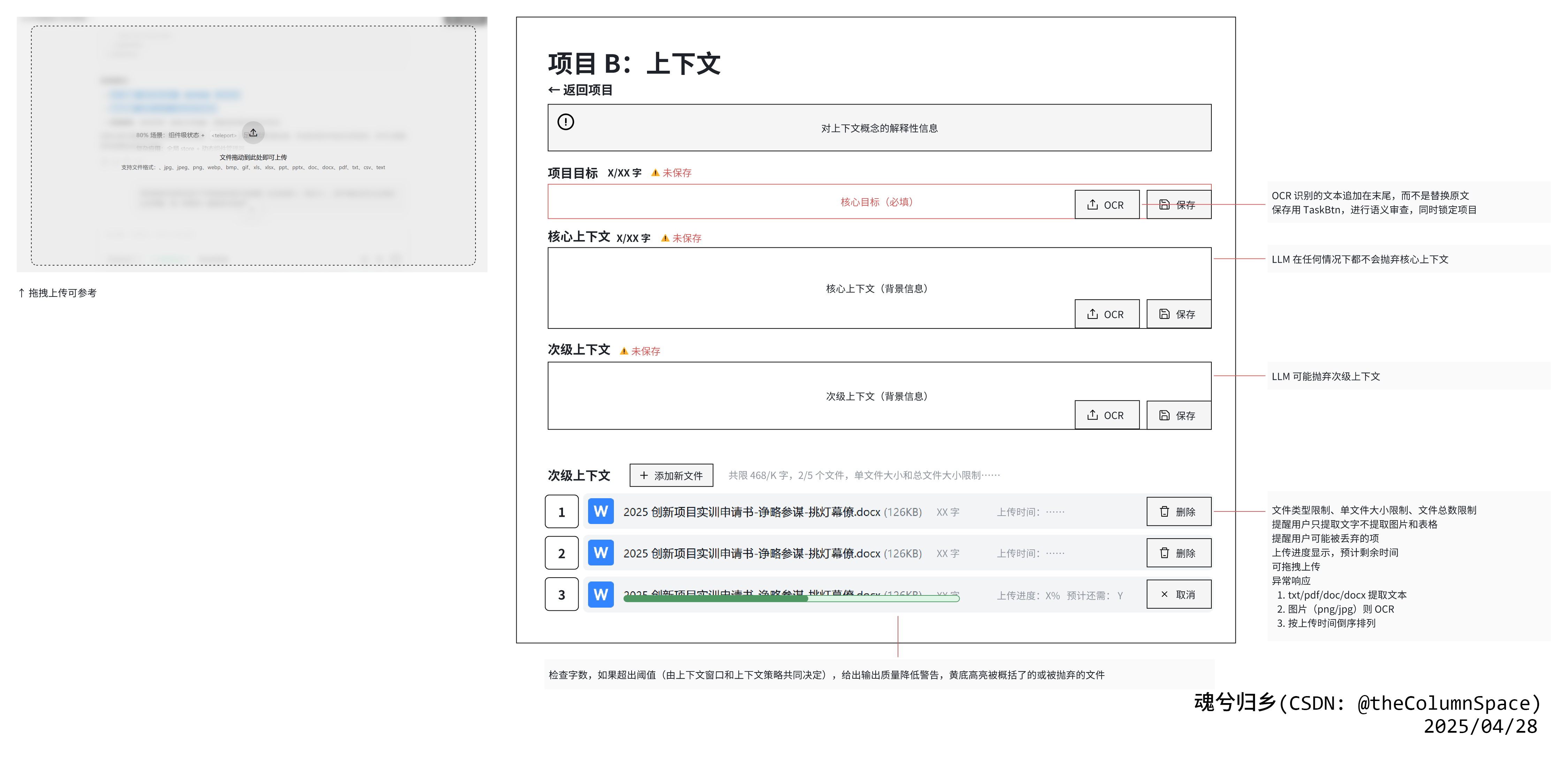

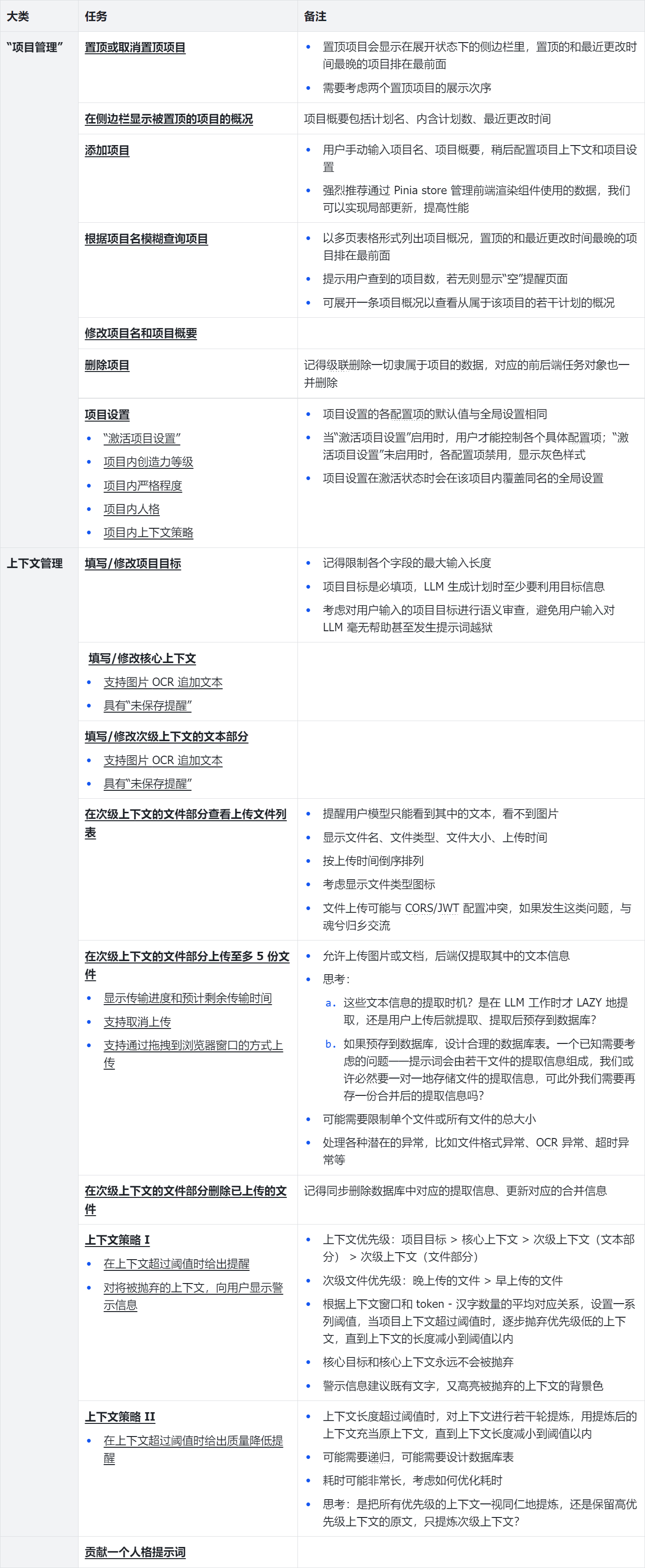

项目/计划

进度安排
项目开发包括四个阶段(各阶段并非同级关系)。
A 阶段(至 2025/04/22):
- 确定需求、分工、进度安排、技术选型等项目管理方面的事项;
- 魂兮归乡作为主力基本完成他的任务;
- 其他队员在此阶段学习自己的任务涉及的知识,初步构思任务实现方案。
注: - 这样设计是因为“基建”类任务联系密切,而且“基础不牢,地动山摇”。其他队员没有办法基于半成品地基开发,只能等着完整的地基登场。为了不浪费时间,其他队员在这个阶段大量学习日后所需的知识。
- 此阶段用于汇报进度的项目文档命名格式为
An、×。
过渡阶段(2025/04/23 ~ 2025/05/07,共 15 天):
- 魂兮归乡完成架构、可复用组件和函数的设计开发后,编写规范与教程文档,交接工作;
- 各队员完善 优快云 上的个人博客和项目博客,通过中期检查。
注: - 此阶段的成果汇报并入 A 阶段的成果汇报项目文档。
B 阶段(2025/05/08 ~ 2025/06/15,共 39 天):
- 魂兮归乡基本完成任务后,淡出开发,主要负责监督进度、促进队员沟通和微调细节,并逐步完成各个项目文档;
- dogdogw、w_x_yao、贝格拉夫和epiphany狂人转为开发主力,基于魂兮归乡给出的可复用代码完成各任务。
注意: - 此阶段用于汇报进度的项目文档命名格式为
Bn、×。 - 到第十六周末(2025/06/08)有 32 天。避免把任务留到考试月。
收尾阶段(2025/06/09 ~ 2025/06/15,共 7 天):
- 整理文档;
- 准备演示用的仿真数据;
- 准备答辩。

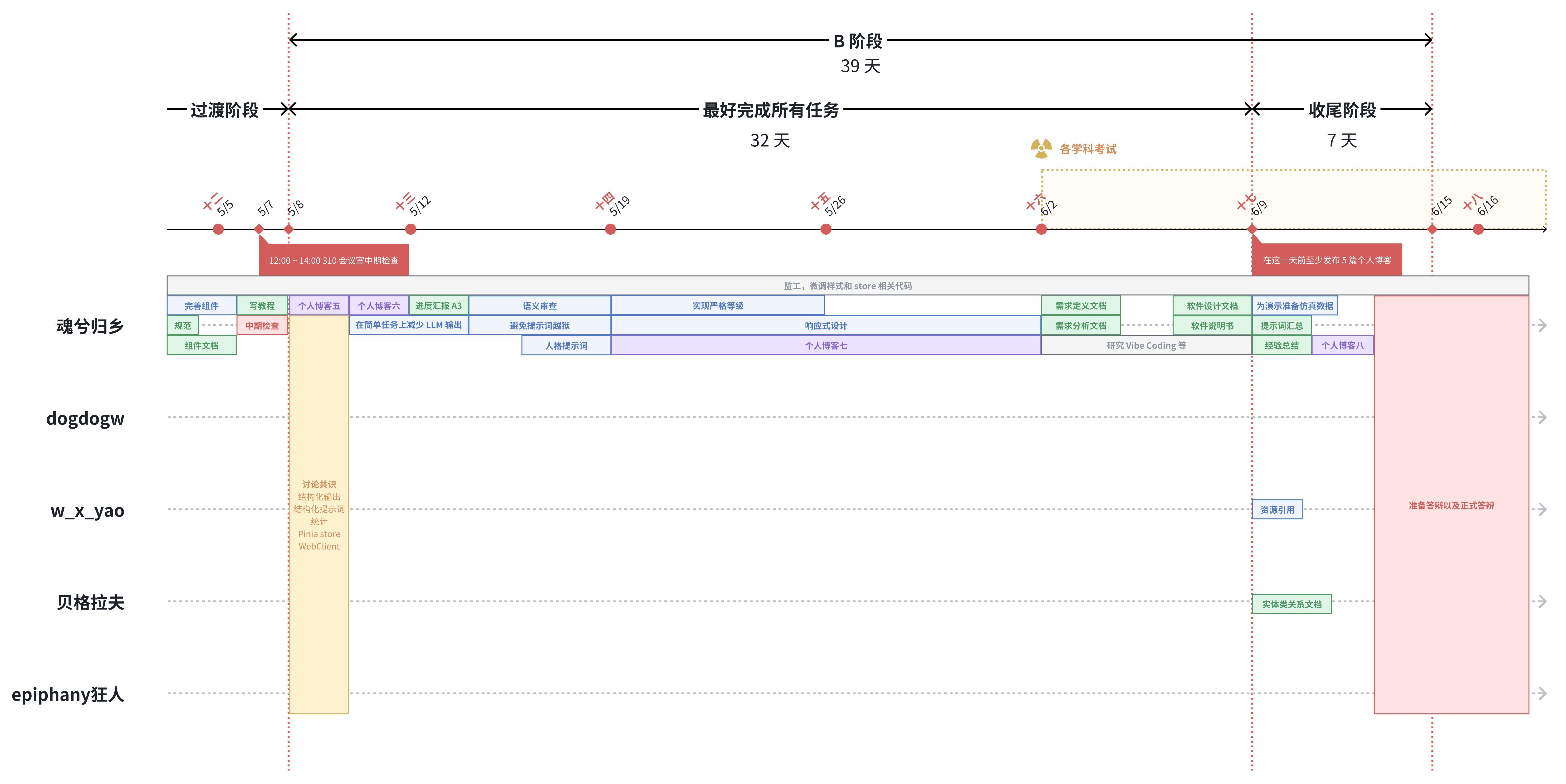

甘特图
更新于 2025/05/04。

- 进度由魂兮归乡安排,因此他能在甘特图中较详细地列出细节。其他队员没有列出此类细节不代表他们没有这些工作。
- 重点依赖关系:
- 项目管理 → 计划管理 | 上下文管理
- 结构化提示词 → 人格 | 严格等级 | 创造力等级 | 记忆 | 上下文管理
- 人格 + 严格等级 + 创造力等级 + 记忆 + 上下文管理 + 计划管理 → 涉及 LLM 输出的功能
- 全部 → 统计 | 资源引用
存档(任务书版分工)
魂兮归乡

dogdogw

w_x_yao

贝格拉夫

epiphany狂人

注:分工过程详见《一、项目伊始》。
