答:

1.成本模型如下:

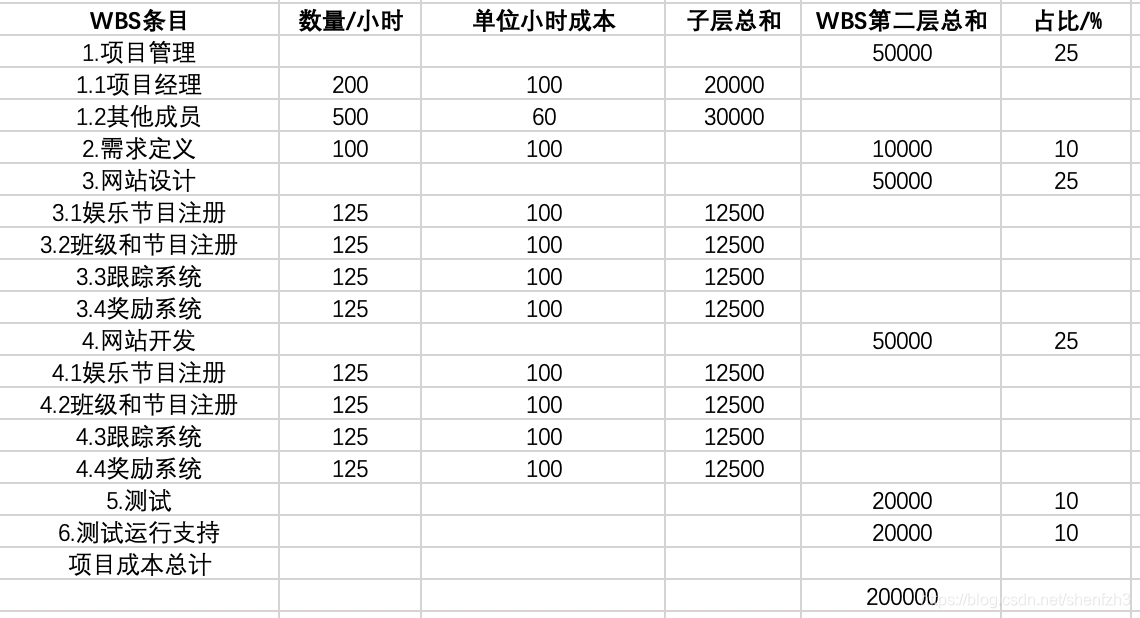

2.成本基线如下:
3.a
成本偏差 = EV - AC = 10000
进度偏差 = EV - PV = -20000
成本绩效指数 = EV / AC = 1.11
进度绩效指数 = EV / PV = 0.83
3.b
应完成工作大于实际完成工作,因此进度落后
当前实际成本小于当前预期成本,因此未超出预算
3.c
EAC = BAC / CPI = BAC * AC / EV = 180000
项目比计划表现得更好
3.d
估计时间 = 初始时间 / SPI = 6 / 1.1 = 7.2(月)
