计算题考察要点
| 2019上半年 | 2019下半年 | 2020上半年 | 2020下半年 |
| 挣值管理与网络图工期、关键路径等 | 三点估算、挣值管理 | 挣值管理 | 挣值管理 |
| 2021上半年 | 2021下半年 | 2022上半年 | 2022下半年 |
| 挣值管理 | 三点估算、瀑布模型、挣值管理 | 挣值管理与网络图工期、浮动时间等 | 挣值管理与网络图工期、关键路径等 |
案例题考察要点
| 2019上半年 | 2019下半年 | 2020上半年 | 2020下半年 |
进度、成本、质量、风险、采购 |
整体、进度、成本、人力、安全 | 进度、成本、质量、风险、招投标、可研、立项 | |
| 2021上半年 | 2021下半年 | 2022上半年 | 2022下半年 |
| 风险、质量、干系人 | 范围、冲突、风险 | 质量、采购 |
---------------------------------------------------------------------------------------------------------------------------------
重点知识点:

1、十大过程导图。

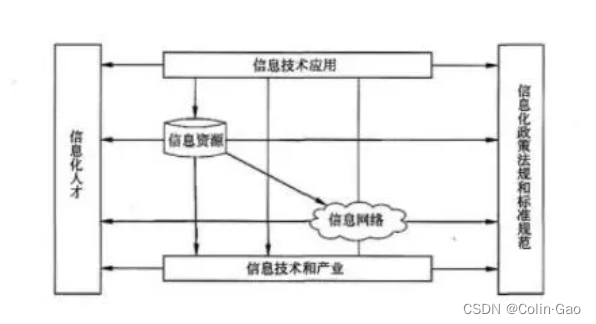

2、国家信息化体系六要素关系图

信息技术应用是信息化体系6要素中的龙头,是国家信息化建设的主阵地;
信息资源的开发利用是国家信息化开发的核心任务;
信息网络是信息资源开发利用和信息技术应用的基础;
信息技术和产业是我国进行信息化建设的基础;
信息化人才是国家信息化成功之本;
信息化政策法规和标准规范是国家信息化快速、持续、有序、健康发展的根本保障。
3、项目范围说明书内容、作用。
内容:项目目标、产品范围描述、项目需求、项目边界、项目的可交付成果、项目的制约因素和假设条件;
作用:确认范围、沟通基础、规划和控制依据、变更基础、规划基础。
4、缩短工期的方法:赶工,投入更多的资源或增加工作时间,以缩短天建活动的工期;快速跟进,并行施工,以缩短关键路径的长度;使用高素质的资源或经验更丰富的人员;减小活动范围或降低活动要求;改进方法或技术,以提高生产效率;加强质量管理,及时发现问题,减少返工,从而缩短工期。
5、估算项目成本三个主要步骤:识别并分析成本的构成科目;根据已识别的项目成本构成科目,估算每一科目及成本大小;分析成本估算结果,找出各种可以相互替代的成本,协调各种成本之间的比例关系。
6、制订项目成本预算步骤如下:将项目总成本分摊到项目工作分解结构的各个工作包;将各个工作包成本再分配到该工作包所包含的各项活动上;确定各项成本预算支出的时间计划及项目成本预算计划。
7、项目成本管理挣值管理:
挣值:EV
计划值:PV
实际成本:AC
进度偏差:SV=EV-PV
成本偏差:CV=EV-AC
进度绩效指数:SPI=EV/PV
成本绩效指数:CPI=EV/AC
完工估算:EAC=AC+
