过程改进日记之学习Scrum2010-9-2:Sprint会议和关键任务

本文反思了在Sprint计划制定过程中存在的问题,并提出两点改进措施:一是共同制定Sprint计划,以增强团队间的沟通与协作;二是加强对关键任务的关注,以确保项目的顺利推进。

摘要生成于 C知道 ,由 DeepSeek-R1 满血版支持, 前往体验 >

昨天没写,是因为昨天的故事在今天才有个结果
昨天的晨会中有个框架调试的任务没有搞定,而这个任务的成果恰恰是多个工程师任务验证的一个依赖条件,因此,导致昨天乃至前天的部分任务没有能够验证。
今天的晨会,大家心情都很愉快,因为这个阻塞任务可以移到Done区域了,很多相关任务也都可以验证完成了,按照平均每天搞定6Day的任务计算,昨天阻塞任务Done后,今天晨会一下子转移了11Day的任务后。燃尽图的趋势向理想趋势靠拢,这无疑是让大家都比较开心的

这里有两个反思
一:Sprint计划一定要共同做
正如我在8.27 的日志(点击链接《下一阶段任务分解》中所说的,是PM、DPM和工程师一个个分解需求、细化任务的,这样的好处是节约时间,每个人都可以把注意力集中在自己的任务中。效率更高。
然这样做工程师彼此之间的工作了解是不够的,我们也考虑到这方面的欠缺,不过我们从自身的经验出发,觉得PM、DPM对各模块间关联的具体情况非常了解,可以弥补工程师彼此间计划阶段沟通不充分所带来的风险,但从这次实践来看,我们的前提并没有达到。
这次的实际问题是某个框架调整任务没有按时完成,而其他很多任务的验证都是基于该框架调整完成的基础,计划的时候也考虑到这种依赖关系,但对于该任务需要消耗的时间估计比较乐观,没有设置buffer,而结果是此任务耽误了一天,相关的一堆任务在框架完成后都得到了验证通过,实际上,这次并没有出现什么资源浪费。
Scrum经典要求是Sprint计划要大家共同参与,我们明白这个道理,但还是把他裁剪成一个个沟通确认,这是我们认知上觉得这样可接受,值得让我高兴的事情,现在我们以最小的代价让Team接受Sprint一起开的重要性,真是 塞翁失马焉知非福
我们今天晨会达成一直, 今后一个个讨论完任务后,集中花一段时间把所有需求和任务讲述一次,让所有项目人员来共同确认

二、更多关注关键任务
传统项目计划中,关键任务是很重要组成部分,由关键任务组成的关键路径是对项目周期估算的重要证据。
而在经典Scrum的任务看板上,从一个Sprint到下一个Sprint,虽然路线非常清晰,但在同一个Sprint内,虽然理论上所有任务都应该完成,所有Backlog都需要搞定, 但我们未必真的能够理想的完成所有任务,在不能百分比完成的情况下我们要尽可能好的结果,也就是说我们需要定义一个Sprint中把最重要的任务,以确保这些任务获得更多的关注。

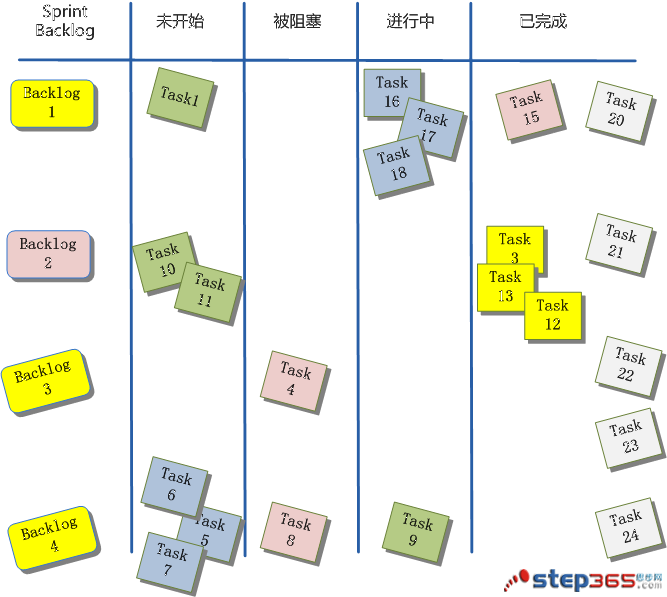

在《轻松Scrum之旅》这本书上的附页上,有一张任务板的实例图,这张纸加膜了,照相不清楚,干脆自己照原版的样子画了张
和经典Scrum看板不同的是,此图增加了“ 被阻塞”的任务,这可以更方便的让人关注,我无从得知所谓“被阻塞”的标准是什么,是否是超过预期天数的未完成任务(比如超过2天以上)?或者是被2个以上任务共同依赖的未完成任务?或者其它我想象不到的标准……
无论哪些标准,我觉得,被阻塞是一种事后加强补救的措施,能不能转化成事前加强预防的任务呢?
这个貌似比较难,我不确定在Scrum任务中,再增加彼此的依赖关系会不会违背敏捷原则,这个需要继续观察。
我现在可以继续尝试的,是在我们公认觉得被阻塞的任务上加上一个红色的圈圈,这样可以更醒目些,当然,前提是这些情况不要太多,不然的话这个Sprint基本上也失败了。
