计划策略11测试过程

文章目录

测试过程

成品层物料:91010164

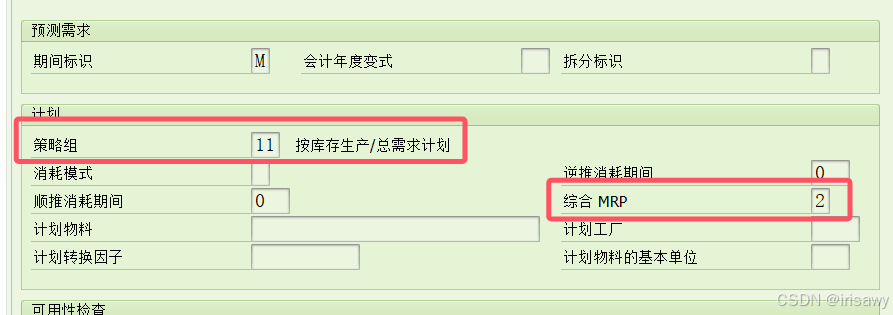

维护MRP视图,设置策略组为11-按库存生产/总需求计划,综合MRP:2
在这里插入图片描述

原材料:MT10-1,与成品物料比例为1:1
在这里插入图片描述

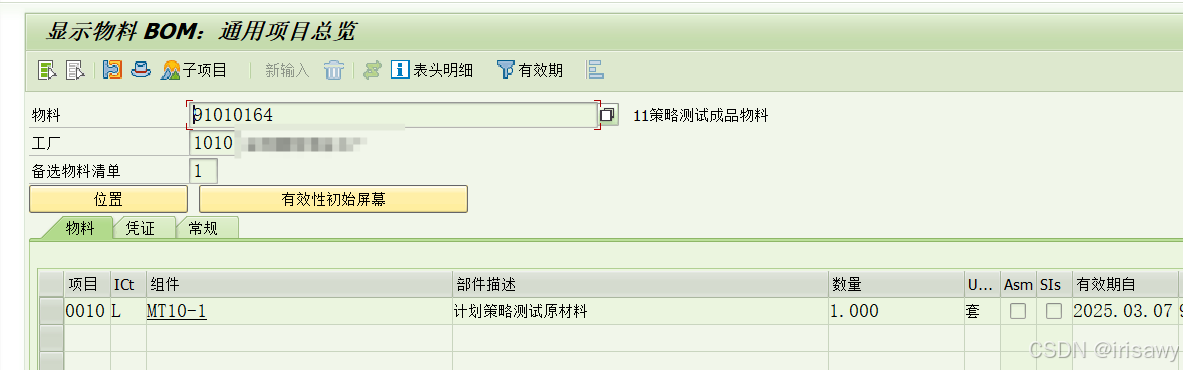

为成品物料维护好BOM、工艺路线和生产版本

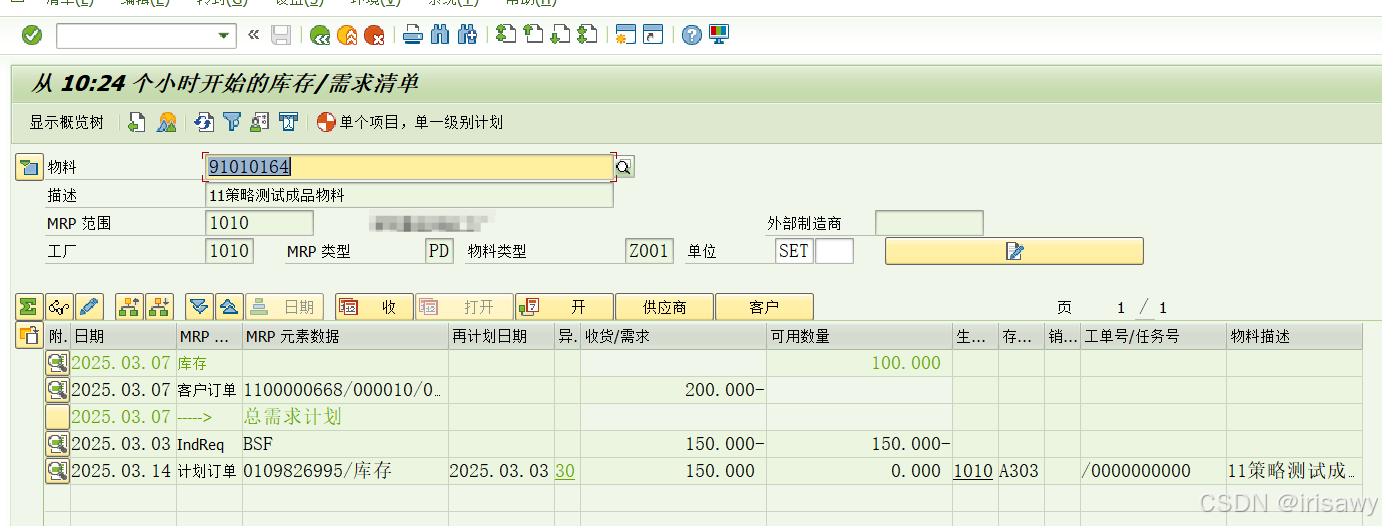

1.MIGO为成品物料维护100个初始库存,MD04查看物料的可用库存
在这里插入图片描述

2.MD61为成品物料维护150个计划独立需求,注意需求日期在3月3号

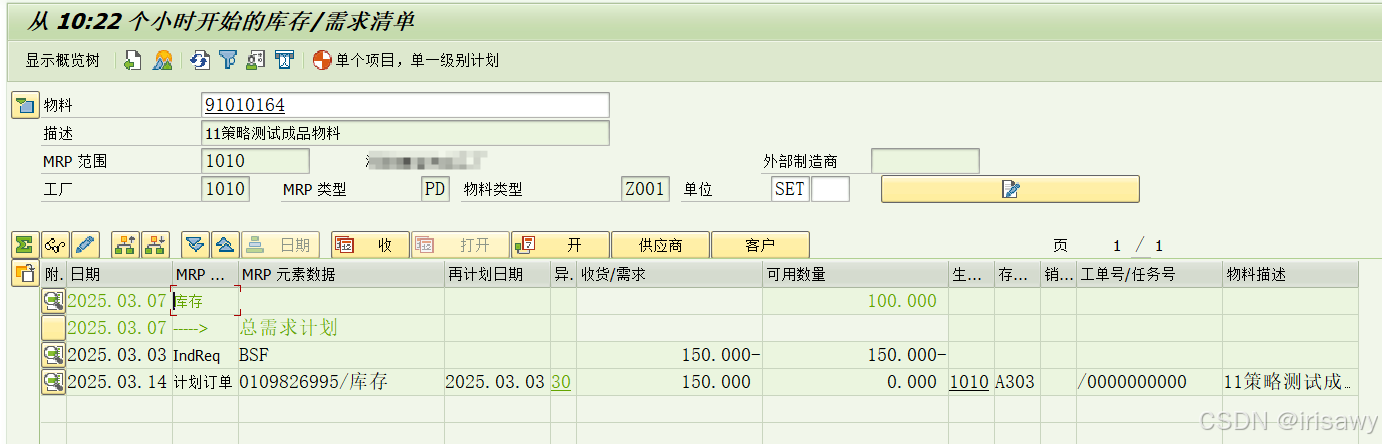

在这里插入图片描述

在这里插入图片描述
3.运行MRP,查看结果

在这里插入图片描述

可以看到11计划策略不把库存作为供给,因此运行MRP后计划订单数量就是独立需求的数量

4.VA01为成品创建数量为200的销售订单

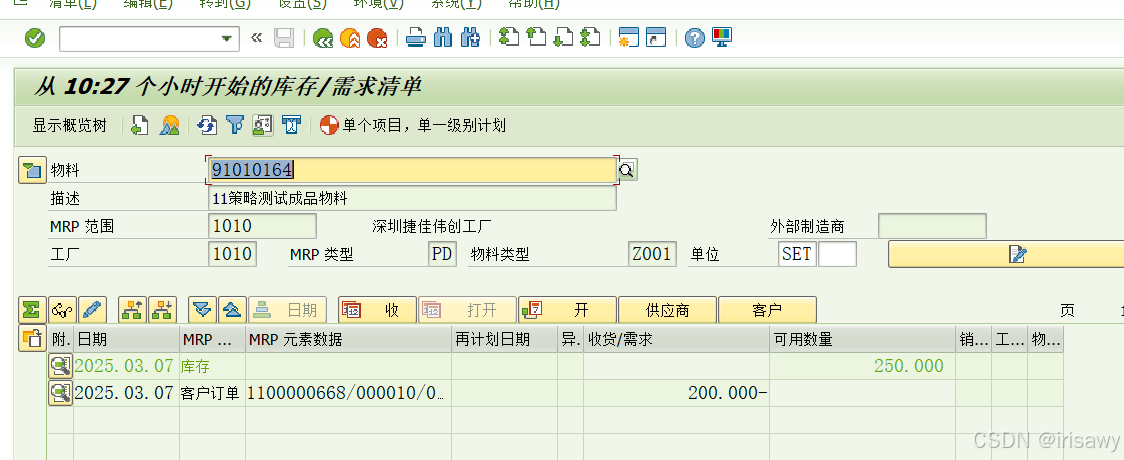

在这里插入图片描述
5.运行MRP,分析结果

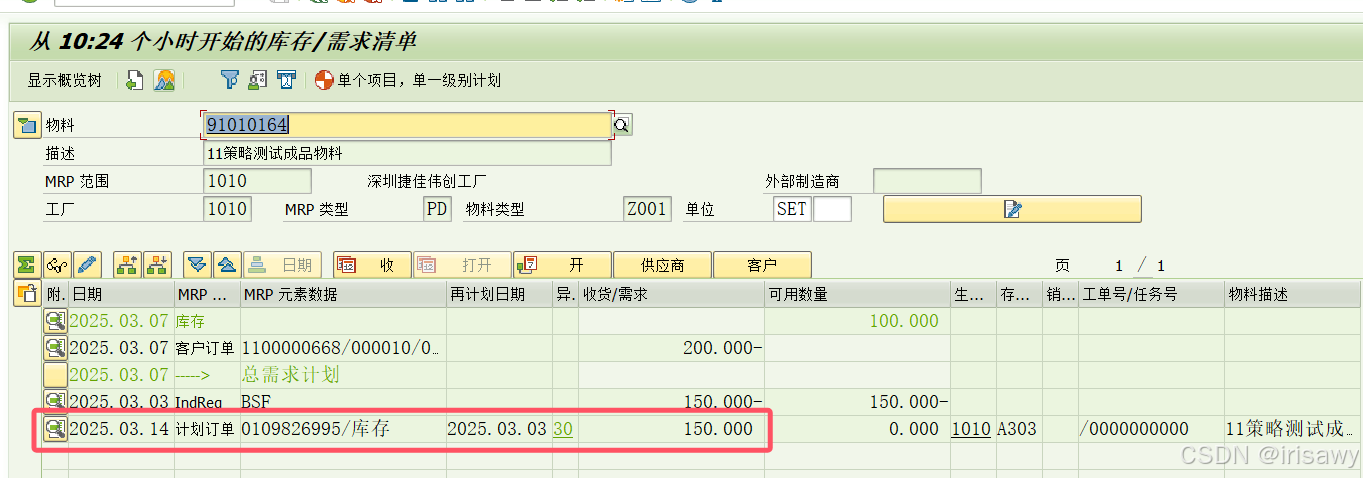

在这里插入图片描述

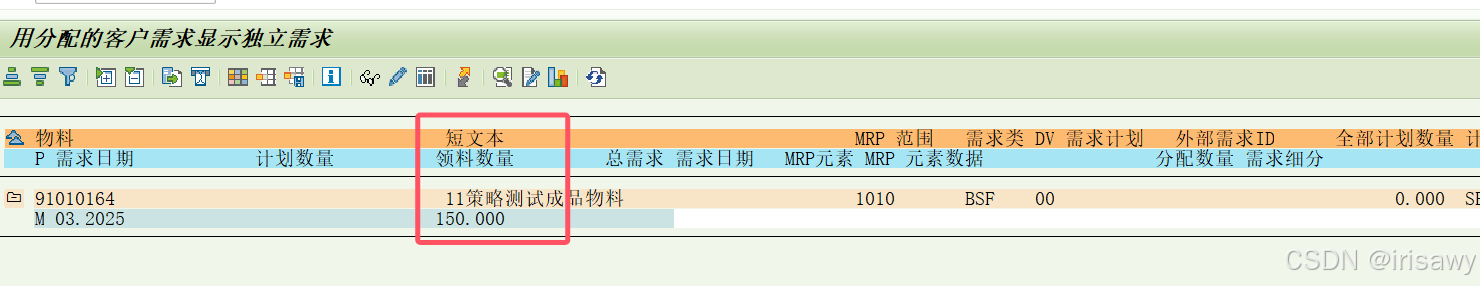

可以看到销售订单的需求数量仅显示在MD04上,不作为实际需求影响MRP,这点和10计划策略相同,都是被OPPS中客户需求中没有MRP字段影响的
在这里插入图片描述
6.将计划订单转为工单,查看工单入库对独立需求的影响
转工单
在这里插入图片描述

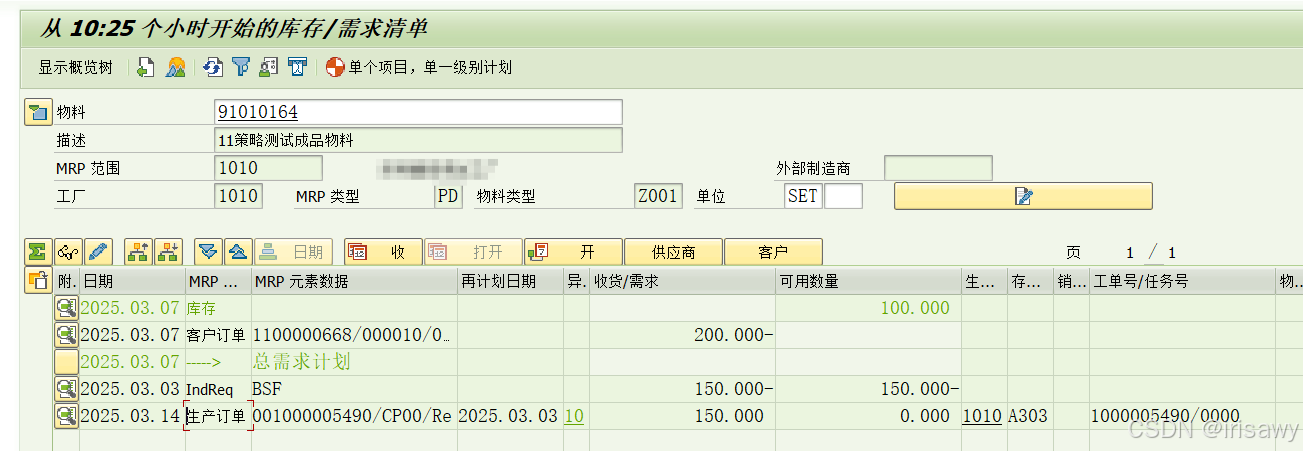

对工单投料并入库,可用库存增加为250,计划独立需求全被生产订单消减
在这里插入图片描述

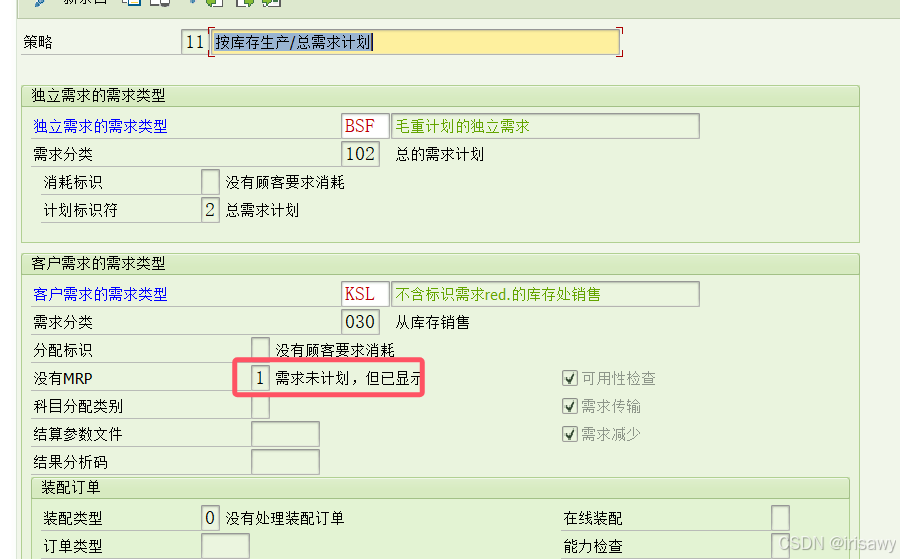

这一点是被11策略的总需求计划影响的
在这里插入图片描述
MD73查看计划独立需求情况,可以看到独立需求计划数量为0,领料数量150
在这里插入图片描述

注意

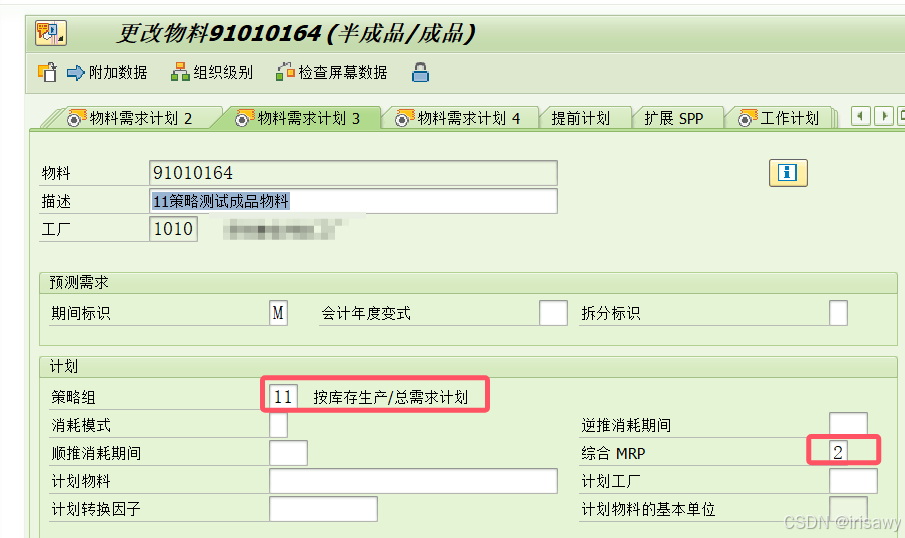

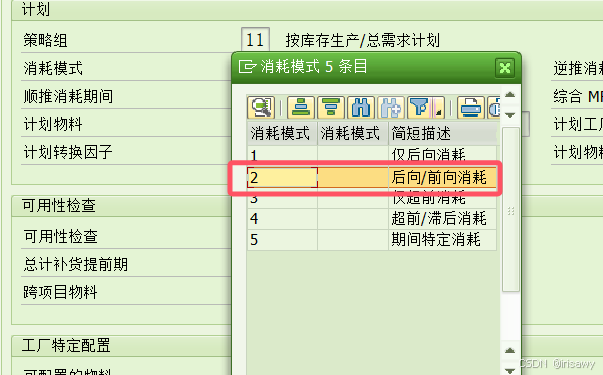

  • 在物料主数据MRP3视图中,除了维护策略组为11,还要维护综合MRP为2,不然在建立独立需求后跑不出计划订单
    在这里插入图片描述
  • 测试过程中在工单入库后独立需求数量并未减少,在检查完计划策略相关配置后发现并未出现问题,后来才发现还是需求日期的影响,工单入库的日期>=独立需求日期,或在物料主数据中维护消耗模式和消耗期间
    在这里插入图片描述

总结

  • 11策略库存不作为供给,运行MRP不会被考虑在内;
  • 与10策略相似,客户需求仅显示在MD04中,不会作为需求影响MRP运算结果;
  • 与10策略不同,生产订单收货会消减独立需求
评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
