40策略测试过程

简单记录下过程

维护物料策略组、消耗模式和消耗期间
在这里插入图片描述

大致过程如下:
在这里插入图片描述

MIGO生成初始库存20个,移动类型为561
在这里插入图片描述

MD61创建计划独立需求,数量为50
在这里插入图片描述

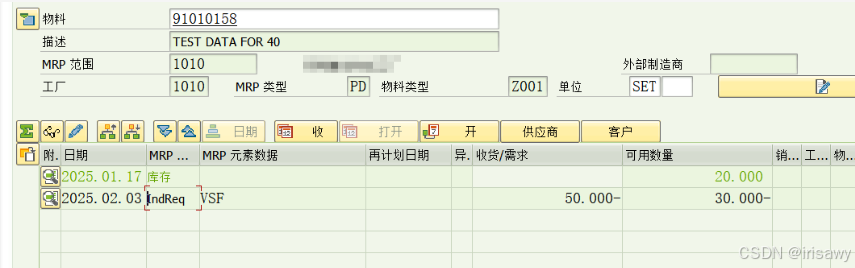

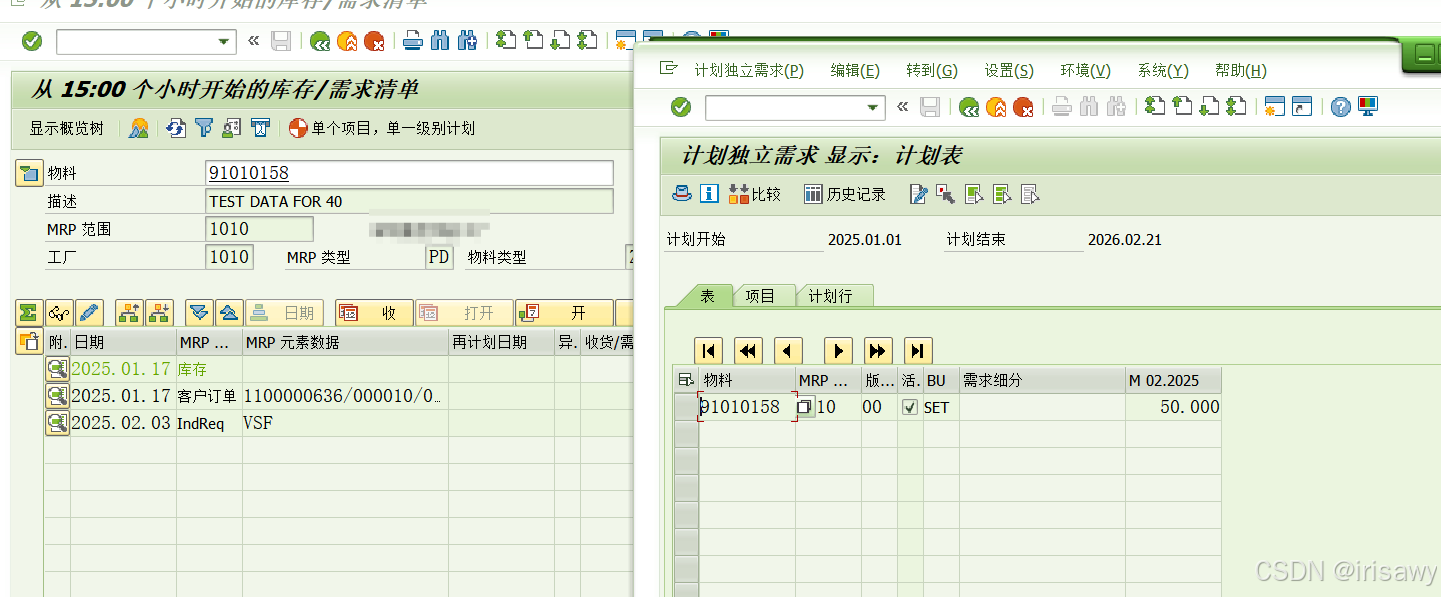

MD04查看物料的供需情况
在这里插入图片描述

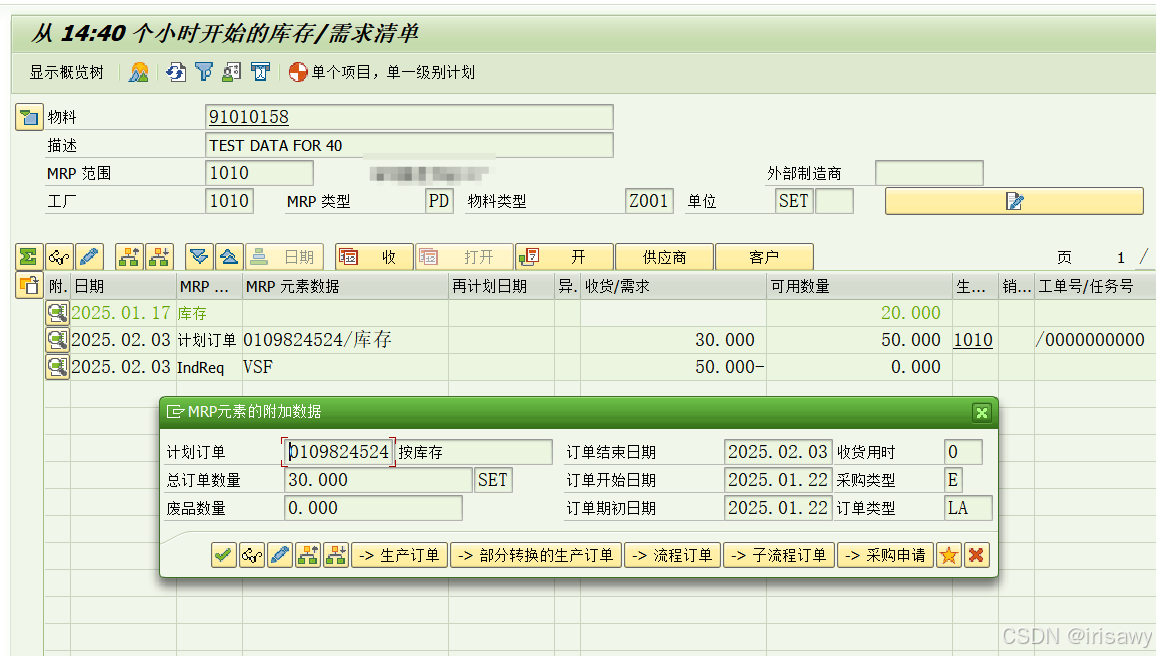

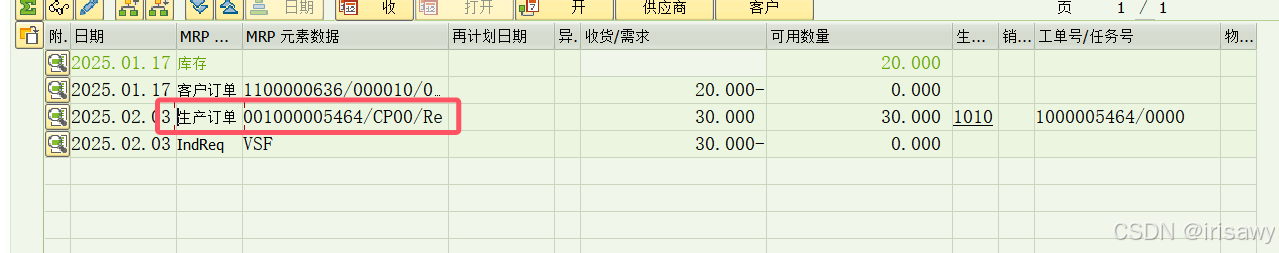

MD02单个物料运行MRP后,查看MD04,发现生成的计划订单为30,说明40策略将库存考虑在内
在这里插入图片描述

VA01创建一笔数量为20的销售订单,发现计划独立需求被销售订单消耗,由50变为30
在这里插入图片描述
MD63查看物料的计划独立需求实际上是50并没有改变
在这里插入图片描述

将计划订单转为工单,数量为30
在这里插入图片描述
在这里插入图片描述
对工单进行投料、报工、入库等操作后,发现MD04中库存变为50,计划独立需求为30,客户订单数量为20,计划独立需求实际上数量为50,执行MRP后没有生成计划订单(这里没有截到完整的图)
在这里插入图片描述
根据销售订单创建交货单,交货单发货过账
这里用的是自开发程序,没有截图

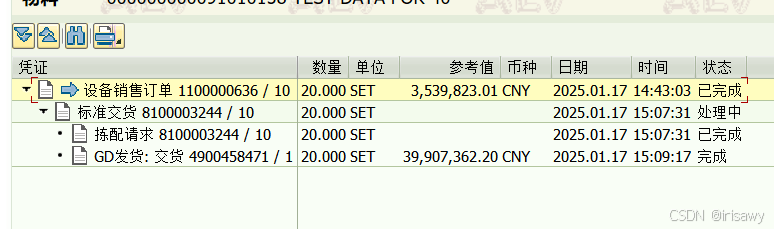

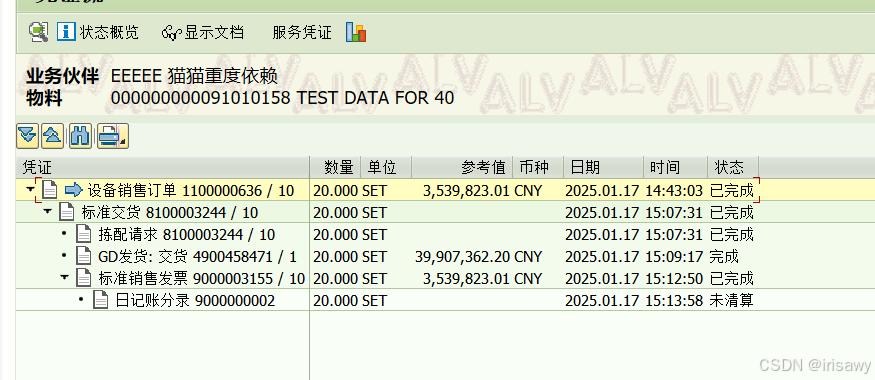

交货单过账完成后查看凭证流
在这里插入图片描述

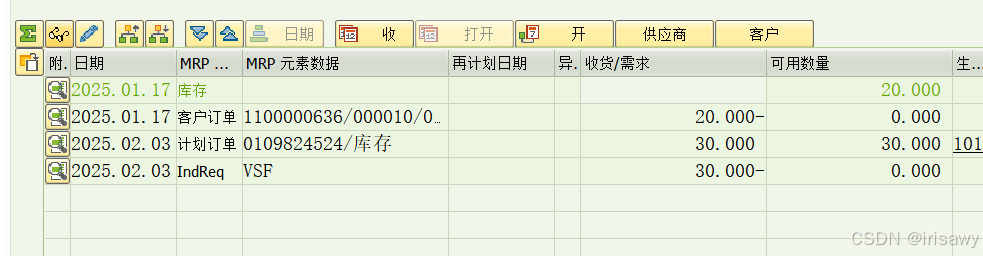

查看物料供需情况:此时销售订单需求全部消失,计划独立需求被销售订单冲销了20,数量变为30,库存为30
在这里插入图片描述

VF01根据交货单开发票,输入交货单回车,带出发票后直接保存

在这里插入图片描述

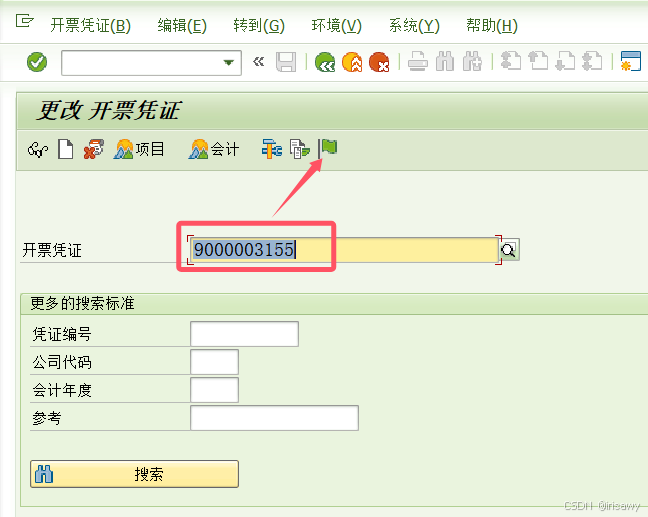

VF02发票过账
在这里插入图片描述
查看销售订单完整凭证流
在这里插入图片描述
在这里插入图片描述

注意事项

测试过程中提到的消耗和消减是两个概念

  • 消耗主要是指销售订单需求(客户需求)根据消耗模式和消耗期间去消减期间内未被消耗的计划独立需求,相当于将需求来源从计划独立需求转变为更为确定的客户需求。消耗并不减少计划独立需求的计划量,只是计划量被消耗。

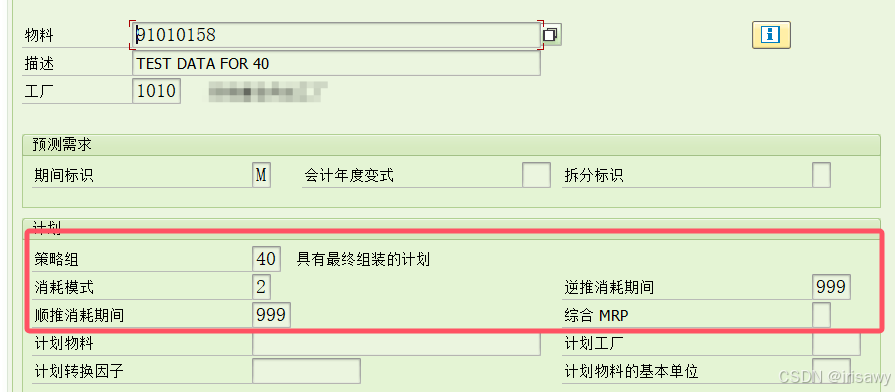

    销售订单如何消耗独立需求,是由物料主数据中的消耗模式、向前、向后冲销天数确定。
    在这里插入图片描述

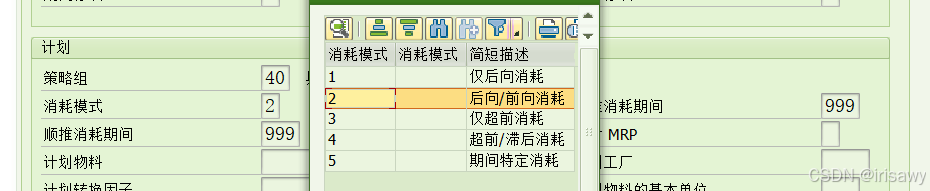

    定义消耗模式为2,代表创建该销售订单时,先向后冲销,寻找销售订单需求日期之前直至999天内(逆向消耗期间)的未被冲销的独立需求,如果未消耗完毕,则继续寻找销售订单需求日期之后直至30天(向前消耗期间)的独立需求

  • 消减是指计划独立需求的计划量被生产订单收货数量或者销售发货数量消减。
    独立需求消减一般在整个业务(物流操作)的最后一环,代表从需求的角度来看,已经形成闭环,因此正常来说,需求消减都是在销售订单发货过账环节,但是计划策略11由于采用总需求计划,因此在生产订单收货后独立需求被消减。

总结

  • 40策略在执行MRP时会考虑当前库存水平
  • 销售订单会消耗计划独立需求
  • 计划独立需求实际上消减是在销售订单发货过账后
评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
