Thunder-Final发布中间产物(WBS&PSP)

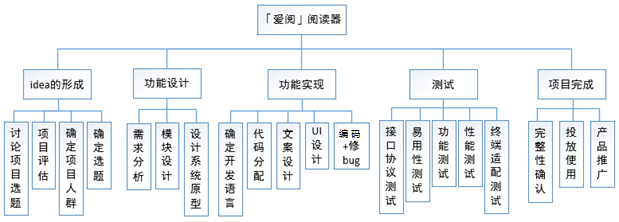

WBS:
分解方式:按照「爱阅」阅读器的实施过程分解
使用工具:visio 2013
PSP:
PSP |
| 预期时间 |
Planning | 计划 | 2h |
·Estimate | ·开发周期 | 32h20min |
Development | 开发 | 15h20min |
·Scrum Meeting | ·昨天的成绩、今天的计划、目前的困难 | 5h |
·Design | ·具体设计修改 | 总时长:20min |
·Function Design | ·功能设计修改 | 10min |
·UI Design | ·UI设计修改 | 10min |
·Coding | ·具体编码 | 总时长:10h |
·Funciton1 | WIFI传书 | 2h |
·Function2 | 书友群跳转 | 1h |
·Function3 | 书城网址内部打开 | 2h |
·Function4 | 新增设置功能 | 1h |
·Function5 | 设置翻页效果 | 1h |
·Function6 | 检查更新 | 1h |
·Function7 | 清除缓存 | 2h |
·Code Review | ·代码复审 | 5h |
·Test | ·测试(自我测试、代码修改) | 5h |
Size Measurement | ·计算工作量 | 2h |
Postmortem | 事后总结 | 3h
|
