PMP考试计算题公式汇总整理(第6版)

PMP考试计算题公式汇总
一、财务测量指标

投资回报率 ROI = 年均净现金流(流入-流出)/总投资 (每年利润是相等的)

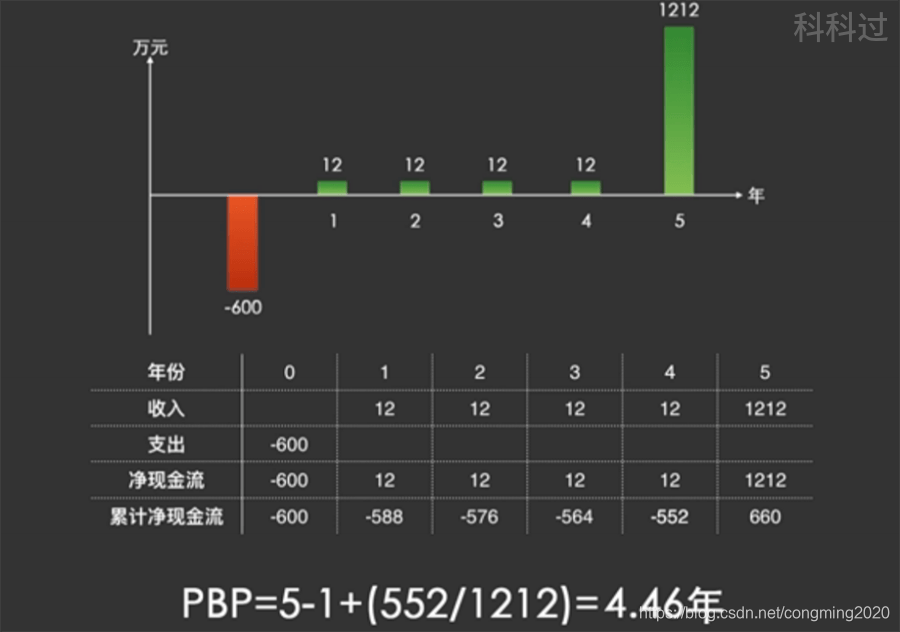

投资回收期 PBP = 1/ROI

净现值 NPV = 每年的收益折现到项目投资时刻,累加之后减去投资额

内部收益率 IRR : IRR大代表项目的抗风险能力强

效益成本比率 BCR = 效益/总成本

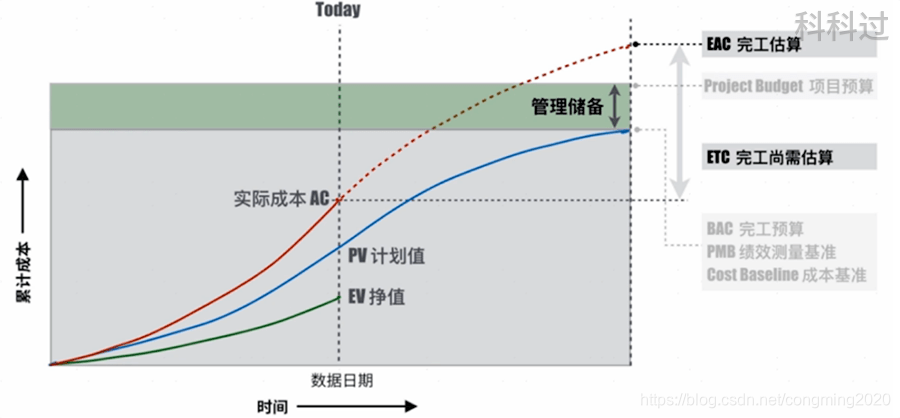

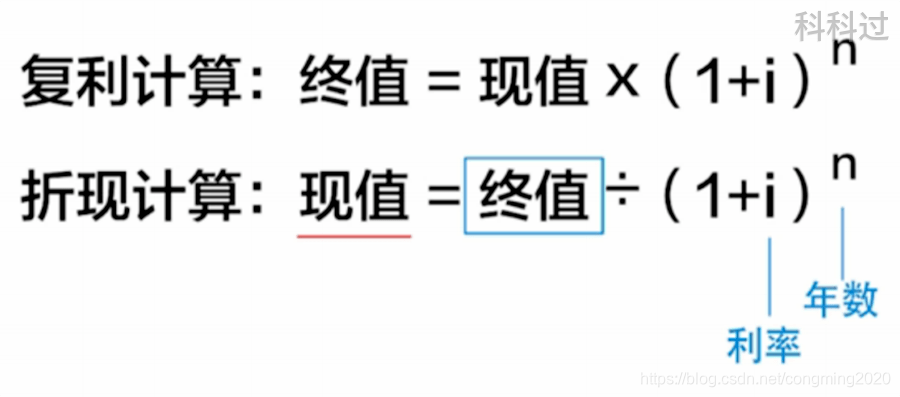

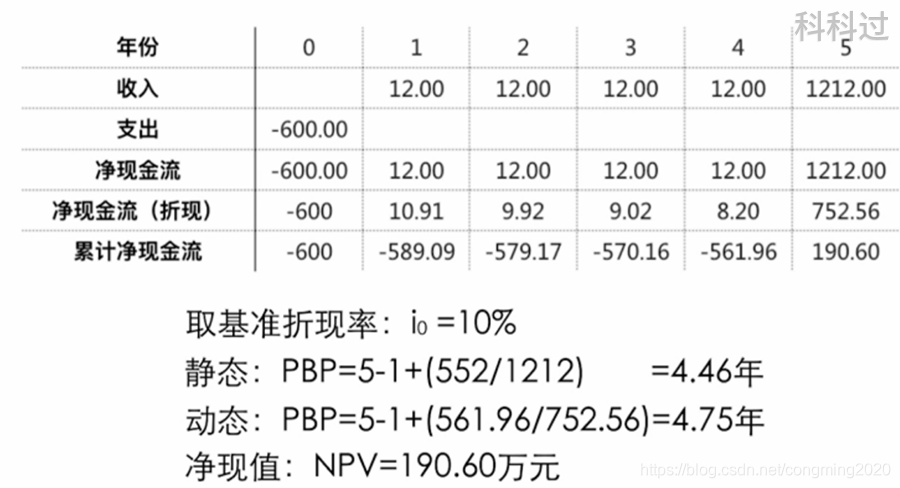

净现值计算方法:
PMP考试计算题公式汇总
PMP考试计算题公式汇总
PMP考试计算题公式汇总

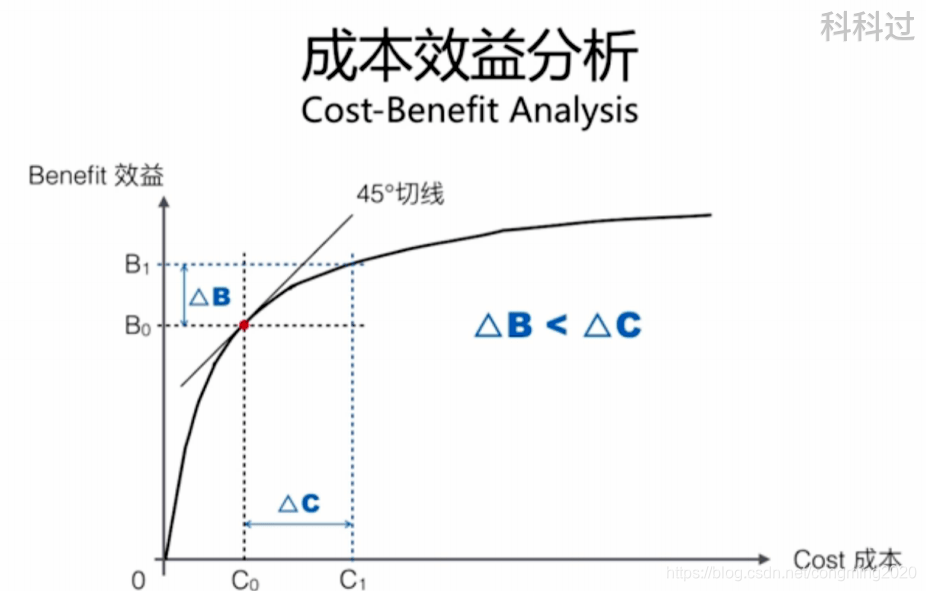

二、成本效益分析 (进度管理)

收益=潜在效益­投资成本­运营成本
PMP考试计算题公式汇总

三、成本管理

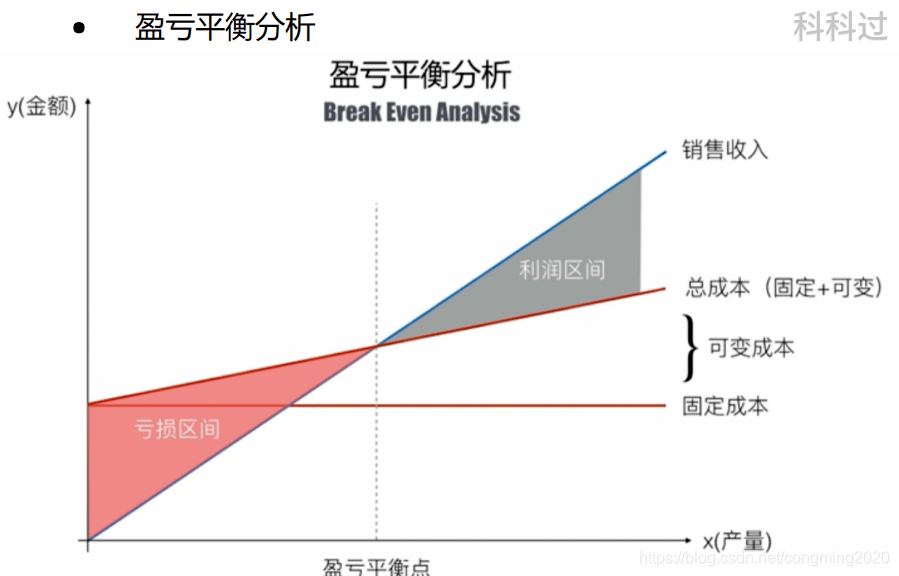

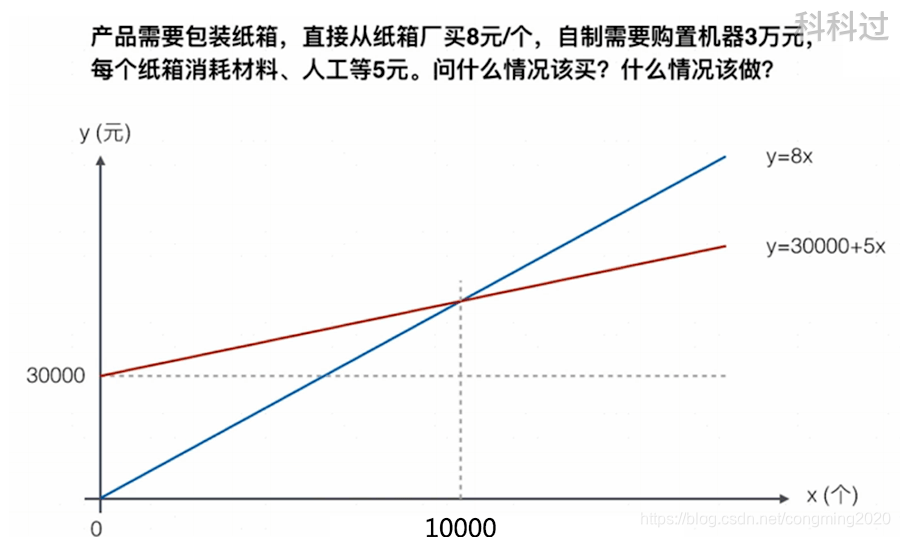

盈亏平衡分析:
PMP考试计算题公式汇总

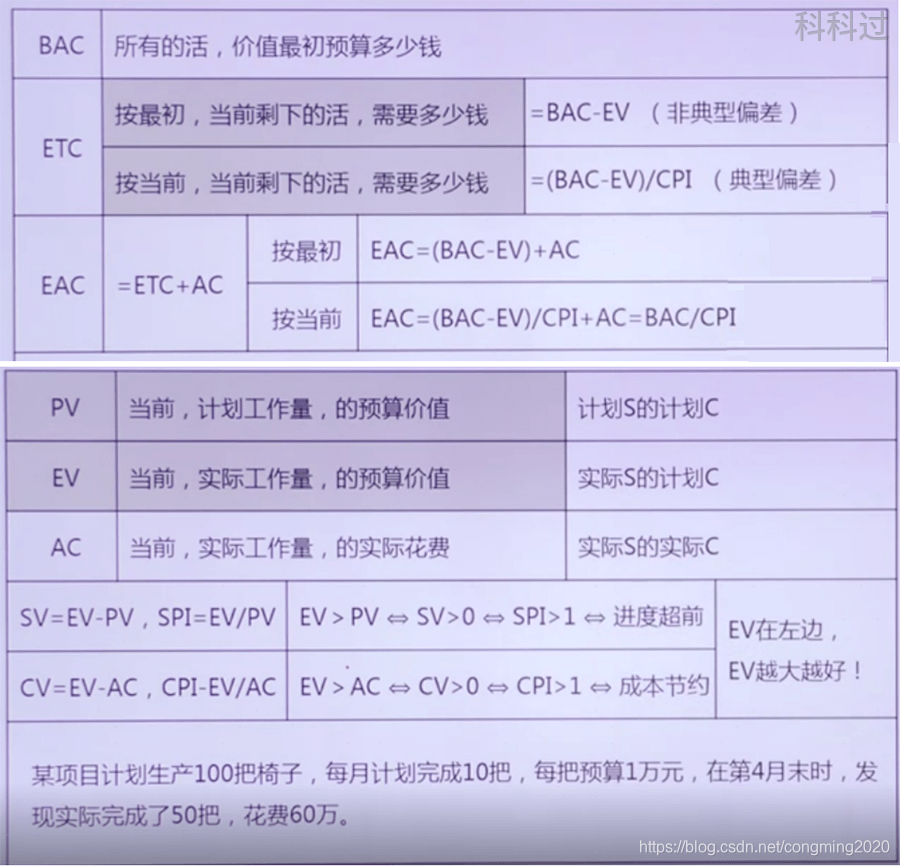

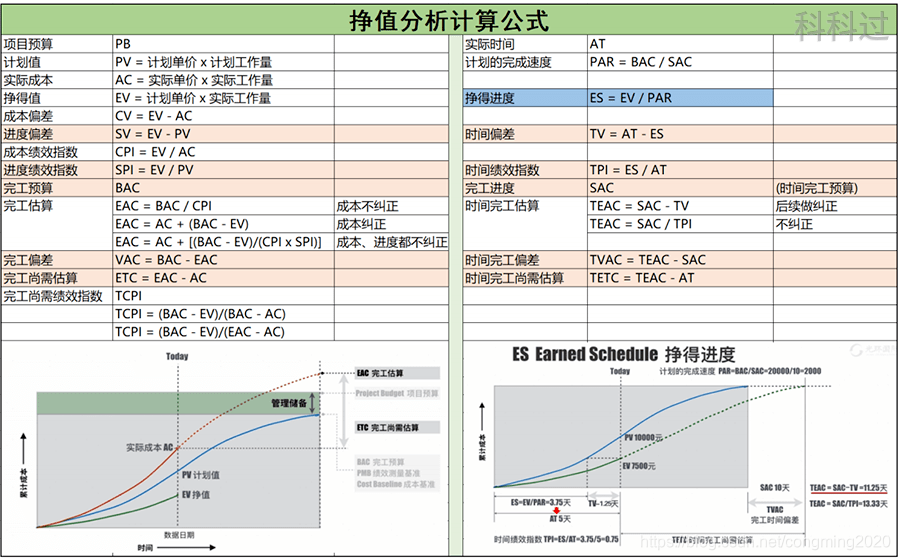

挣值分析:

成本偏差 CV = EV - AC

进度偏差 SV = EV - PV

成本绩效指数 CPI = EV/AC

进度绩效指数 SPI = EV/PV

项目预算 PB

完工预算 BAC

完工估算 EAC

EAC = AC + (BAC - EV) /CPI = BAC / CPI 成本不纠正

EAC = AC + (BAC - EV) 成本纠正

EAC = AC + [(BAC-EV)/(CPI x SPI)] 成本、进度都不纠正

完工偏差 VAC = BAC - EAC

完工尚需估算

ETC = BAC - EV //纠正,以后不会再发生偏差,按最初(非典型)

ETC = (BAC-EV)/CPI //不纠正,按当前绩效(典型)

ETC = EAC - AC

完工尚需绩效指数 TCPI

TCPI = (BAC - EV)/(BAC - AC)

TCPI = (BAC - EV)/(EAC - AC)
PMP考试计算题公式汇总
时间维度

完工进度 SAC (和 BAC一样)(完工时间预算)

实际时间 AT

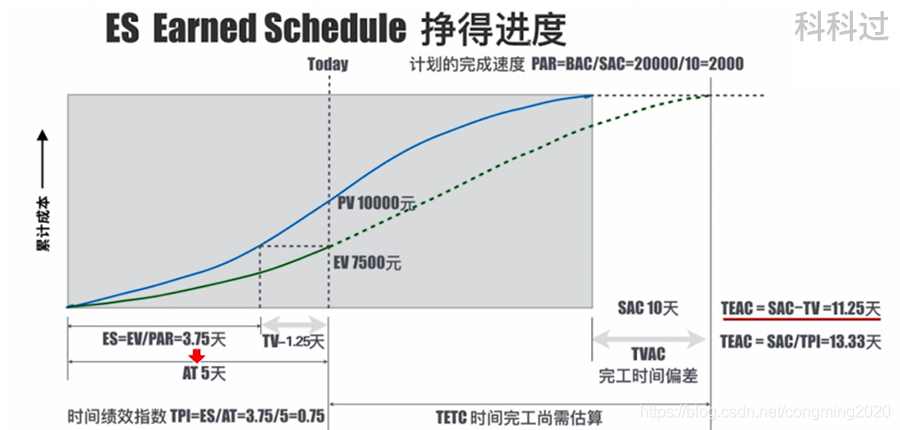

计划的完成速度 PAR = BAC / SAC

挣得进度 ES = EV / PAR

时间偏差 TV = AT - ES

时间绩效指数 TPI = ES/AT

时间完工估算 TEAC

TEAC = SAC - TV

TEAC = SAC / TPI

时间完工偏差 TVAC = TEAC - SAC

时间完工尚需估算 TETC = TEAC - AT
PMP考试计算题公式汇总

四、决策树分析(风险管理)

预期货币价值 EMV = 收益概率 + 损失概率

风险定性分析:

风险评级 = 风险影响 * 风险概率

          = (进度影响分数*进度权重 +成本影响分数*成本权重)*风险概率

五、自制外购分析(采购管理)

二元一次方程组
PMP考试计算题公式汇总

六、沟通路径(沟通管理)

Cn = n*(n-1)/2

七、活动时间三点估算 (进度管理)

贝塔β分布 期望值 Te = (O+4M+P)/6 标准差 σ = (P-O)/6

三角分布 期望值 Te = (O+M+P)/3

正态分布 三个数值 1σ= 68.26% 2σ = 95.46% 3σ = 99.73%

八、总价激励费合同 (采购管理)

总付款 = 实际成本+目标利润 - (实际成本-目标成本)*卖方分成比例

九、挣值补充:

用时多少?

该干多少? PV

花了多少? AC

干了多少? EV

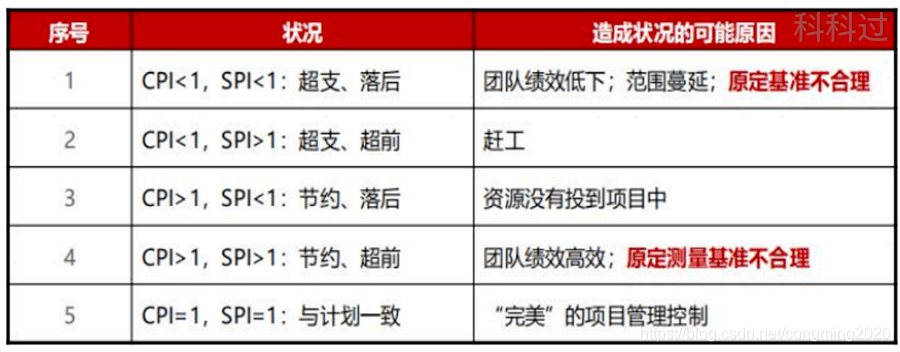

CPI < 1 成本超过预算 CPI > 1 成本低于预算

SPI < 1 进度落后 SPI > 1 进度超前
PMP考试计算题公式汇总
在这里插入图片描述
在这里插入图片描述

评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
