生物医学工程当前方向 2015;1:543–546
研究项目中医疗器械的风险管理
摘要
在医疗器械的应用研究中,有效开展研究与法规要求之间存在冲突。研究人员需要足够的自由度,而法规却要求为医疗器械提供复杂的技术文档。法规的一个重要方面是风险管理,但这需要耗费时间,因此在许多研究项目中被忽视。通过对该标准的适当调整,可以减少工作量:风险识别可集中于关键风险,措施可以进行分类,且仅需实施部分类别的措施。研究团队采用此方法,能够更轻松、更经济、更快地将其成果转化为商业产品。
关键词
: 风险管理;14971;研究;上市时间;法规事务;效率
DOI
: 10.1515/CDBME‐2015‐0129
1 引言
如今,许多研究项目可被归类为“应用研究”,也称为研发(R&D)(BPB;研究与开发(FuE):融资与支出;2012;www.bpb.de)。这些项目的目标是将最新的研究成果转化为产品。
在为欧盟市场开发医疗器械时,需适用以下三项欧洲指令之一(94/42/EWG(医疗器械指令 ‐ MDD)、98/79/EG(体外诊断医疗器械指令 ‐ IVDD)和 90/385/EWG(有源植入式医疗器械指令))。其中最常用的是MDD。由于这些指令结构相同,本文所述内容适用于所有这三项指令。这些欧洲指令最重要的方面是,在设备上市前必须满足基本要求。第一条基本要求包含:
“设备的设计和制造应确保[…]不会危及患者的临床状况或患者安全[…]”(MDD ‐ 附录 I),通常通过遵循 ISO 14971 的风险管理来实现。
为了证明所有基本要求均已满足,需要提供技术文档。此类技术文档的编制需要大量的工作量(管理开销的具体数量在文献中未被量化,但已有提及,例如[4])。
文献一致认为,在整个生命周期中将安全整合、实践和学习到项目中非常重要。[1–3, 5]然而,在许多项目中,这一方面常被忽视[2]。即使进行了安全考虑,通常也未在风险管理文档中进行记录。研究需要灵活性、创造性和充足的时间来产生成果,因此研究团队通常试图最小化文档记录工作量。由于这一点,开发往往需要从头开始,以将研究成果转化为产品。这种安全考虑与效率之间的冲突,需要通过将风险管理调整到一个有益且有效的水平来解决。
2 关于风险管理和范围必要性的决策
如上所述,所有研究和开发医疗器械的项目都应进行风险管理。由于受监管的产品不仅限于医疗器械,所有产品都需要确保安全(另见2001/95/EG(通用产品安全指令)),因此建议大多数类型的项目实施基本风险管理。
如果决定实施风险管理,则风险管理的范围可进行调整。影响因素包括:
- 与产品相关的工作 :如果在实际研究项目结束后直接计划产品的最终开发,则与具有大量研究步骤的初步概念验证相比,应加强风险管理活动。
- 项目的一般风险 :如果项目的预期用途明显无害(完全无害的产品通常是不可能的,但某些软件对人类健康的间接影响非常小且程度较低),则所需的风险管理比在一个高风险项目(例如维持生命的设备或具有高电压、辐射或机械功能的设备)中要少。
3 风险管理方法
前文提到的标准ISO 14971(现行版本为EN ISO 14971:2012《医疗器械 风险管理的应用》)要求多个步骤;以下章节深入阐述了如何高效地将一些重要步骤纳入研究项目中。然而,这并非所有必要步骤的完整列表。
此外,需要强调的是,存在两种类型的风险管理。该标准主要关注人类及其安全(“本国际标准涉及风险管理过程,主要针对患者,同时也包括操作者、其他人员、其他设备和环境。”引言部分,EN ISO 14971:2012)。另一类是针对项目本身的风险(例如由于耗时增加导致的财务风险,或因员工离职而造成专业知识流失),这类风险不在上述标准涵盖范围内。但所采用的技术基本相同。
3.1 风险政策
标准ISO 14971要求制定一项风险政策,而这在研究项目中通常并不存在。风险政策可以通过一个矩阵来表示,该矩阵显示某种严重性的“事故”在多大频率下可被接受。(参见表1中的示例)(强烈建议将“有时”等定性描述替换为适合项目的定量值,例如“2%至10%之间”)。
建议即使在研究项目中也应定义风险政策,这有助于在有关风险的讨论和决策中使用具体数值。为了尽量减少不必要的管理开销,并考虑到许多概率在早期阶段难以明确定义,应将矩阵中的列数减少为通用类别。例如,NACA评分[6]包含七个严重性等级,但对于研究项目而言,表1中所示的四个严重性类别通常已足够。通常情况下,风险政策由管理层制定。然而,在研究项目中,这项工作可由项目团队或项目经理完成。若由有经验的人员提出建议,可节省时间,因为根据预期用途的不同,每个项目都需要定义其自身的风险政策(示例:测量血压设备的风险政策与手术设备的风险政策不同)。
| 概率 | 经常 | 有时 | 很少 | Rare |
|---|---|---|---|---|
| 严重性 | ||||
| 外观的 | 次要的 | 主要的 | 关键的 |
表1:风险政策 ‐ 红色区域表示概率和严重性的组合是关键的,而黄色区域表示可以容忍的组合,但ISO 14971要求尽可能降低。
3.2 初始风险管理研讨会
由于研究团队希望尽早了解风险管理对项目的所有影响,因此应尽快识别这些影响。在架构确定之前召开初始风险管理会议,可确保明显风险及其应对措施能够及早被知晓。该初始风险管理团队应由来自所有相关方的专家组成(如标准所要求),包括技术专家、医学专家以及职业

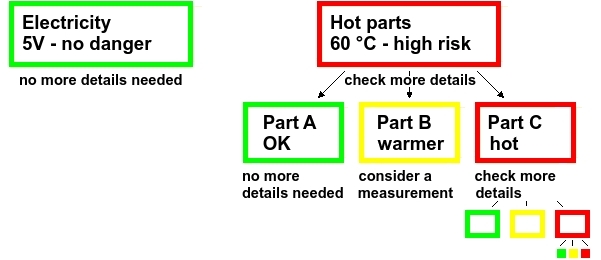

用于风险管理。他们应系统地分析项目的每个部分,并开始识别风险。在研究项目中,以不同详细程度识别风险就足够了。可以重点关注那些“关键的”风险,即处于风险政策“红色区域”的风险,或可能对项目产生影响的风险。
3.3 记录风险管理
在后期开发阶段,所有内容都需要根据既定的流程进行文档记录(ISO 13485 描述了用于医疗器械的质量管理体系(QMS),但在某些情况下,制造商并不需要完整的质量管理体系(QMS)。在这种情况下,他们需要为开发制定相应的流程)。然而,重要的是要认识到,研究项目中的细节通常会经历许多变更。因此,文档记录应易于修改且不宜过于繁重。为此,结果应实现数字化,以方便修改。可能使用的工具将在后面介绍。
3.4 更新风险管理
该标准要求进行持续的风险管理。这意味着一方面,任何已识别的风险,无论其上下文如何,都应立即添加到风险管理中;另一方面,应定期审查完整的风险管理。
在研究项目中,这一点比在常规项目中更为重要,因为项目中的众多变更可能会导致新的或变化的风险。在这种情况下,存在两种可能性:
a)风险不关键,则只需进行记录,无需繁琐的程序,但非常高效;
b)风险关键,则需要通知相关人员,并共同确定措施(降低风险的措施称为“风险控制措施”(ISO 14971 第2.19、6.1.3章)。下文中使用“措施”一词)。
3.5 措施
风险管理的主要重点之一是通过实施措施来控制风险。
在许多情况下,研究阶段无需实施措施。因此,措施是风险管理相较于开发项目可以更加高效的主要方面。
3.5.1 风险管理措施实施的影响因素
基本上有四个方面可以帮助确定何时需要实施该措施:
- 研究阶段对人类的风险 :如果研究阶段对人员的风险过高,则必须实施相应的措施。但如果样机仅由一小部分了解如何规避风险的人员操作,则实施可推迟。
- 设备在研究过程中的可用性 :该设备在研究过程中无需增强可用性,因为所有使用样机的人员均了解其功能。
- 对架构的影响 :如果该措施对架构有影响,则应在定义架构时予以考虑,即使在研究阶段无需实施。例如,如果措施是“发出警报”,则需要提供支持软件和硬件的架构,以提供所有必要的接口,即使在研究期间未实现警报功能。
- 措施实现的明显性 :如果措施的实现方式显而易见,则无需立即实施。如果需要通过研究来验证计划中措施的有效性,至少进行一次“概念验证”的实施可能有助于判断该措施是否充分。
- 研究项目的必要性 :许多措施不仅影响风险管理,而且也是满足其他要求的解决方案。在这种情况下,应实施该措施。
3.5.2 实施决策
在检查完上一章的所有方面后,应针对每项措施决定其是否纳入规划和架构中,以及在哪个时间或项目阶段进行实施(例如 月/年 或“在后续开发阶段”)。特别是如果将实施推迟到项目之外的阶段,有助于减少研究项目中风险管理的工作量。
3.6 风险管理报告
在研究过程中通常不需要风险管理报告。因此,该文档通常不会需要编写。尽管如此,在某些情况下,风险管理报告仍然很有帮助。以下列出了一些情况:
– 客户或其他人希望使用结果
– 设备用于某种研究中——此时,风险管理报告至少需要解决可能影响研究参与者的风险。
4 风险管理工具
风险管理最重要的方面是列出所有已知风险及其相关数据(风险的相关数据包括描述、原因、影响、评估(根据风险政策进行的概率和严重性评估)、措施以及重新评估)。
法规或标准并未要求使用特定格式,且存在一些通常价格较高的专用工具。其中一些工具专注于风险管理,而另一些则试图描述产品的完整“生命周期”。然而,最常用的工具之一是每个办公软件中都具备的电子表格。这些电子表格虽然不提供特殊帮助,但易于编辑、普遍可用,且大多数科研人员都熟悉它们。此外,至少可以轻松实现基本的风险评估。
5 讨论
尽管风险管理的重要性已被广泛认可,但仍有许多研究项目忽视了这一点。其中一个原因可能是研究课题申报的资助政策。这些申报中资助的是应用研究,而非产品的开发。因此,在研究提案中很少考虑用于风险管理和其他质量相关方面的资源。所以,这些方面得不到充分重视也是可以理解的。因此,必须在下一阶段的有效性、研究自由以及用于风险管理的经费投入之间找到平衡。
6 总结
由于安全考虑是不可或缺的,在研究项目中至少进行基本风险管理是有益的。在风险管理的各个步骤中,与完整的风险管理相比,有许多可能性可以调整工作量,同时保留风险管理的主要优势。
在研究过程中可以使用该方法,且结果可用于后续向产品的尽早转化。识别风险并确定在研究过程中哪些风险是相关的且需要采取措施非常重要。尤其重要的是要考虑影响架构定义的风险,以减少后期阶段昂贵的变更。结果应以一种已适合技术文档的形式进行文档记录,尽管在早期阶段其范围可以缩小,详细内容可在后期阶段补充。
在早期阶段纳入分级风险管理可缩短上市时间,降低成本,并提高商业化的可能性。
