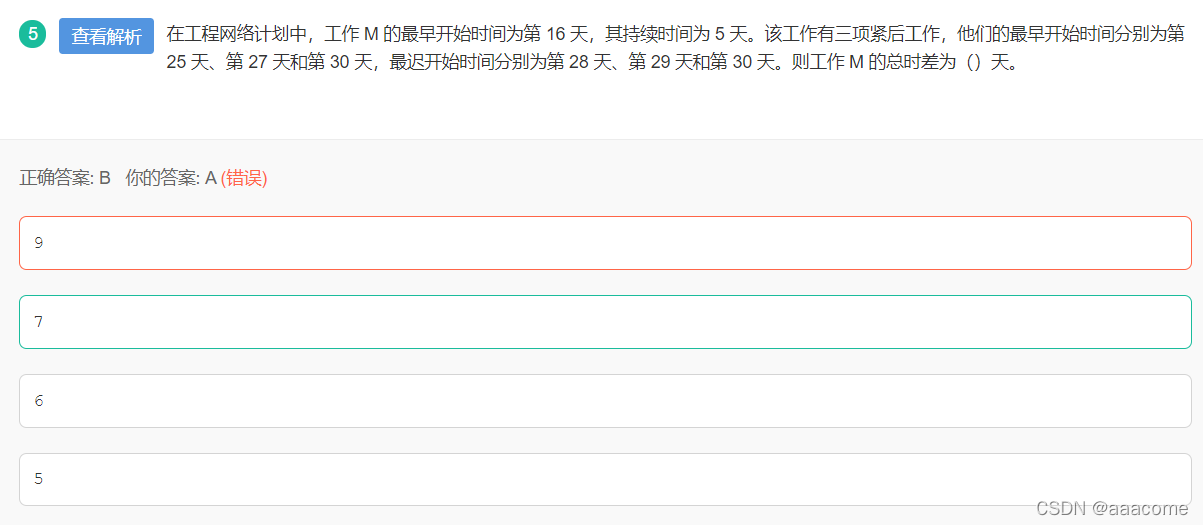

5.在工程网络计划中,工作 M 的最早开始时间为第 16 天,其持续时间为 5 天。该工作有三项紧后工作,他们的最早开始时间分别为第 25 天、第 27 天和第 30 天,最迟开始时间分别为第 28 天、第 29 天和第 30 天。则工作 M 的总时差为()天。

解析:**题目问的都是工作M:
工作M的最迟开始时间为第23天(23+5=28,第28天要开始另外的工作了,所以最晚必须第23天开始),最早开始时间为第16天,所以总时差有7天。
最早完成工作M的时间是第21天,下次项目开始的最早是第25天,所以自由时差是25-(16+5)=4天。
(自由时差,简称FF(Free Float),指一项工作在不影响其紧后工作最早开始时间的条件下,本工作可以利用的机动时间。 )
总时差就是拖拖拖,可以拖多少天才做工作M,自由时差就是早早完成,然后在下次工作委派之前可以休息多少天。
**
