第七章 成本管理第六版

本章重点:
1.活动成本估算方法
2.项目成本构成:成本基准,总预算,总资金需求
3.挣值管理

1.估算成本过程和制定预算过程有什么区别
估算成本:是对完成项目工作所需资源成本进行近似估算的过程。
制定预算:汇总所有单个活动或工作包的估算成本,建立成本基准。
两者的区别是,估算成本重在估算成本,而制定预算重在汇总成本,还要考虑资金流出流入,并建立成本基准

2.类比估算,参数估算,自下而上估算,三点估算的定义,特点,及其使用场景分别是什么
类比估算:项目早期使用来快速得到结果,比较粗略。
参数估算:利用历史数据之间的统计关系,来进行成本的估算。
自下而上估算:精准度高,先分解再汇总
三点估算:考虑不确定性和风险,使用有限历史数据。

3.BAC,成本基准,绩效测量基准,总预算,总资金需求之间的关系。

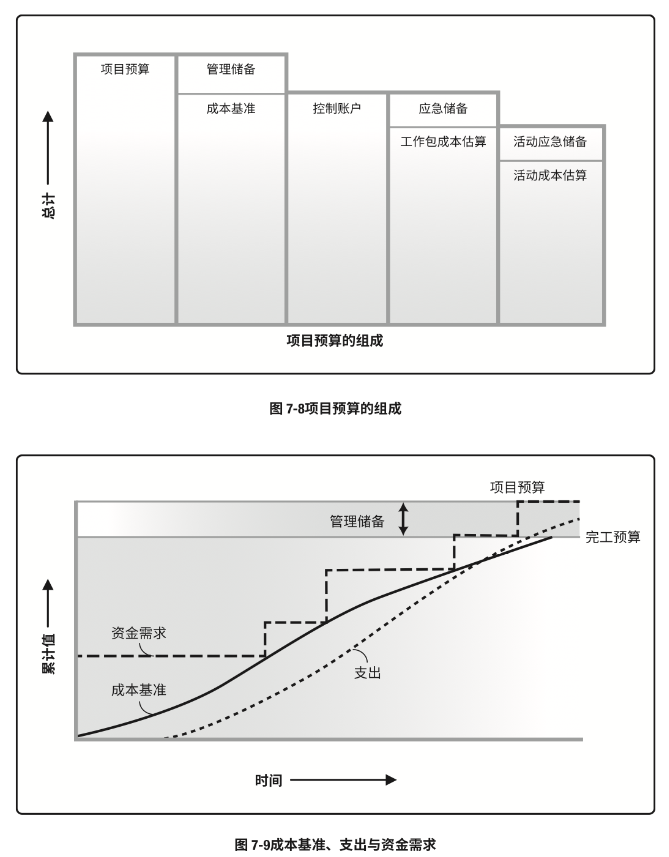

BAC:完工预算,完成项目的总预算。也就是成本基准。
总资金需求:等于项目总预算。等于成本基准+管理储备
绩效测量基准:依照时间段安排的预算计划,用以衡量项目执行绩效的方式。由进度计划成本及相关间接成本预算组成。

4.什么是储备分析,应急储备和管理储备有什么区别?
为应对成本的不确定性,估算成本中可以包括应急储备,随着风险的变动,可以相应的动用减少或取消应急储备。
应急储备相对已知风险而言,包括在成本基准中,管理储备不包括在成本基准中,应对未知的风险。

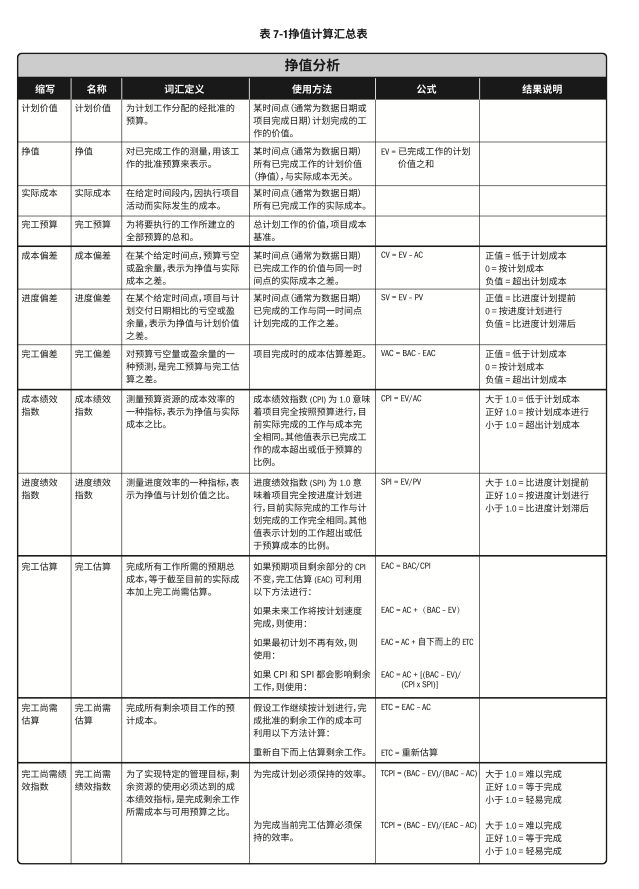

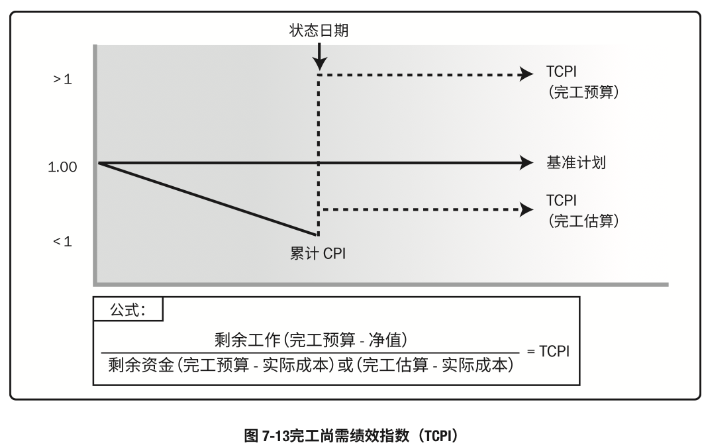

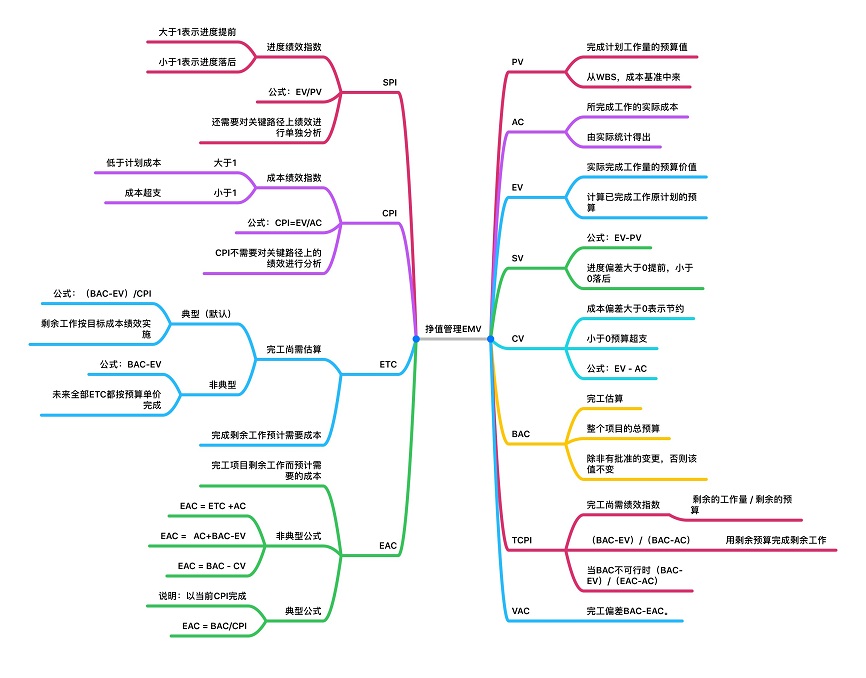

5.挣值的主要指标有哪些?如何判断项目进度和成本绩效,如何进行预测,具体公式是什么?

6.为什么只凭SPI大于1,不能判断项目进度是提前的?

因为还要考虑关键路径是否延迟

评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包

打赏作者

进击的横打

你的鼓励将是我创作的最大动力

¥1 ¥2 ¥4 ¥6 ¥10 ¥20
扫码支付:¥1
获取中
扫码支付

您的余额不足,请更换扫码支付或充值

打赏作者

实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
