一、电力巡检的人力困局
1.1 钥匙管理与人力消耗的恶性循环
1.1.1 “人海战术”的运维代价
某省电网公司管理300座变电站,需配置50名专职钥匙管理员,年均人力成本超600万元;
单次配电柜巡检耗时 = 钥匙申领(20分钟) + 人工核对设备(30分钟) + 钥匙归还(20分钟) = 70分钟/次
1.1.2 权限失控的安全隐患
“一钥通开”风险:某市供电局因同一钥匙可开启多区域配电柜,导致非作业人员误操作引发停电,直接损失80万元;
传统钥匙管理模式下的误操作概率为1.2次/万次,是智能锁控系统的15倍。
1.1.3 追溯无门的合规困境
纸质记录漏洞:某变电站因钥匙交接记录缺失,无法追溯非法开启责任人,被监管部门罚款50万元;
司法成本:单次纠纷处理需耗费200小时人工核查,年均成本超30万元。

二、动态密钥驱动的无人化巡检

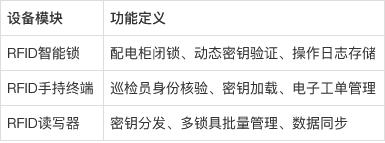

2.1 核心硬件与功能矩阵

2.2 动态密钥的自动化生命周期
2.2.1 密钥生成规则
工单联动:
有效期精确匹配工单时段(如08:00-10:00);
超时后密钥自动失效,锁具拒绝开启。

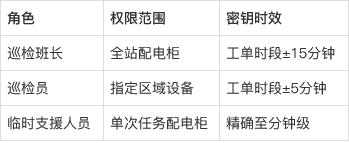

2.2.2 权限分级模型

2.3 防误操作的双重保障
2.3.1 设备状态自检
闭锁状态反馈:锁具实时上传开闭状态,未闭锁设备在工单截止后触发告警;
离线模式容灾:手持终端缓存72小时密钥,断网环境下仍可完成巡检。
2.3.2 操作轨迹溯源
全字段日志:记录开启时间、操作人指纹、配电柜ID、GPS坐标等数据;
区块链存证:日志哈希值写入联盟链,司法机构可实时验真。
三、实施路径
3.1 硬件部署与系统集成
3.1.1 配电柜智能化改造
锁具安装:适配10kV~500kV各电压等级配电柜,单柜改造耗时≤15分钟;
数据绑定:扫描配电柜二维码,关联设备参数、维护记录、责任人信息。
3.1.2 密钥管理体系
1、总控层:省级主密钥分割为5份Shamir分片,由电网公司高管分持;
2、区域层:地市供电局生成动态密钥并下发至巡检终端;
3、执行层:手持终端按工单自动加载密钥,超范围操作自动熔断。
3.2 巡检流程再造

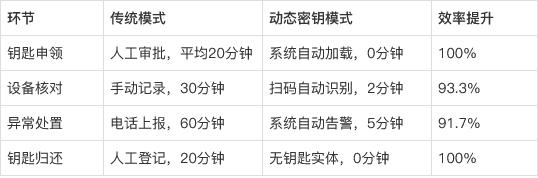

3.2.1 传统模式 vs 动态密钥模式

3.2.2 人力配置对比
改造前:50人专职管理钥匙,年均成本600万元;
改造后:5人监控系统,年均成本60万元,人力减少90%。

四、区域电网设计重构
4.1 项目背景与改造目标
某省级电网管理400座变电站、8,000个配电柜,年均钥匙管理人力成本1,200万元;
改造目标:
钥匙管理人力减少90%;
巡检效率提升80%;
权限违规事件归零。
4.2 技术实施细节
4.2.1 硬件部署方案

4.2.2 动态密钥规则设计
工单同步时效:密钥有效期=工单时间±10分钟,超时自动闭锁;
权限分级:
班长权限:可授权3名巡检员临时密钥(有效期≤4小时);
巡检员权限:仅限绑定工单设备,超范围操作触发账号冻结。

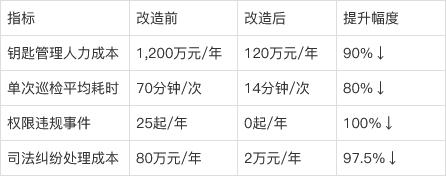

4.3 改造效益数据对比
