记一次PDU接室外监控溶解事故

近期要新增20-30个室外监控,监控位于山道,山道长约1000米,根据以往惯例,要求从UPS接电。

室外设备箱如图:

施工方从UPS接电后,直接接接线板,从接线板接两个220V-24V海康监控电源,电源直接接监控摄像头。

又从220V接线板继续接电至下一节点,中间节点约10-15个, 总计摄像头20-30个。

结果如图:

根据现场情况和施工方沟通,节点方法如下:

UPS----总空开---分项----PDU---接线板---220V转24V*2---监控。

事发当晚,风大雨急,时候查看监控,中间有三次无回放异常(怀疑此时已经部分短路),后失去信号。

当晚发现后冒烟,电工赶到,UPS---总空开已经跳闸,弱电间内无火焰,无温度。

教训:

1、工程施工完成后,二次施工及其容易造成事故,需要特别注意。

2、二次施工接电不规范:

如果:PDU---空开/漏保,则监控异常后,空开/漏保起效。

如果:PDU---接线板---220V转24V*2---二合一防雷器---监控,则可能无事故。

如果:UPS----总空开---监控分项空开------接线板---220V转24V*2---监控,则可能无事故。

如果:PDU内含有空开,则可能无事故。

如果:PDU过热保护器及时生效,则可能无事故。

但是以上条件无一达成,事故发生。

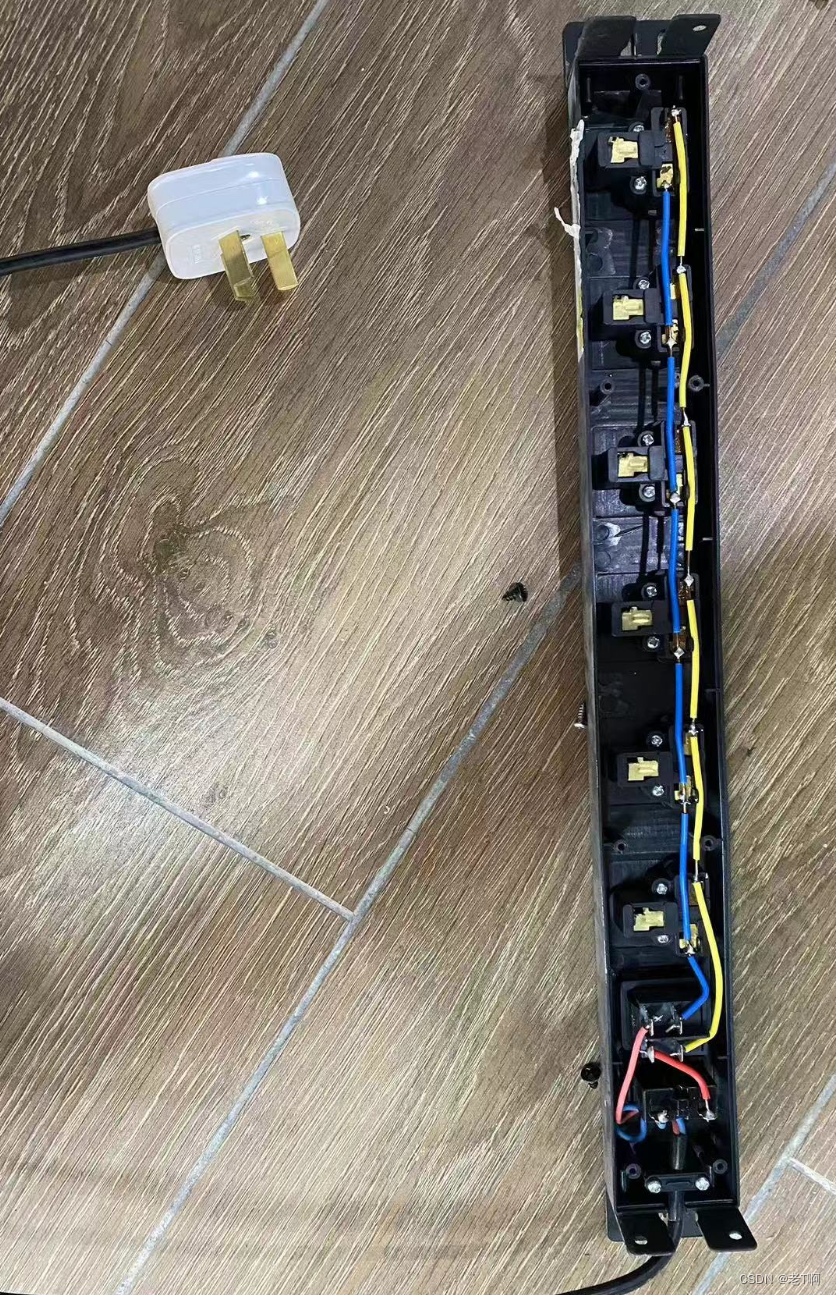

后拆解同规格图腾机柜PDU,如图:

经查看,该PDU无品牌,功率500W,非阻燃,市场同型号PDU如图:

铜排、接地线、过热保护器、空开或防雷、阻燃、、、、

教训:招标文件编写时除了规定机柜品牌,还必须规定PDU规格型号参数,防止施工方滥竽充数。
