项目成本管理-考点(个人笔记)

本文详细介绍了项目成本管理的关键概念和技术,包括成本分类、成本管理计划制定、成本估算的不同级别及预算编制等内容,并深入探讨了S曲线和挣值分析等成本控制工具的应用。

25项目成本管理

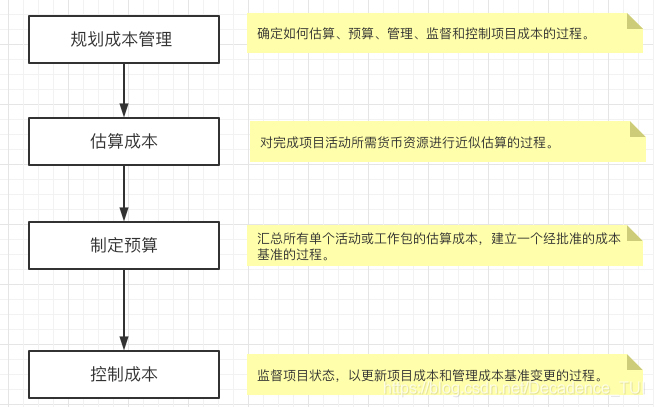

25.1 规划成本管理

规划成本管理是确定如何估算、预算、管理、监督和控制项目成本的过程。本过程的主要作用是,在整个项目期间为如何管理项目成本提供指南和方向。本过程仅开展一次或仅在项目的预定义点开展。

25.2成本分类**

项目成本

项目全过程所耗用的各种成本总和

全生命周期成本

权益总成本、即开发成本、运营成本和维护成本的总和

固定成本

不受业务量增减变动影响

可变成本

随着产量的变化而变动(燃油、原材料、动力)

直接成本

直接归属于项目的成本(工资+奖金)

间接成本

分摊的成本(房租、水电)

沉没成本

已经发生、不可回收

机会成本

选A、弃B;B的收益是A的机会成本

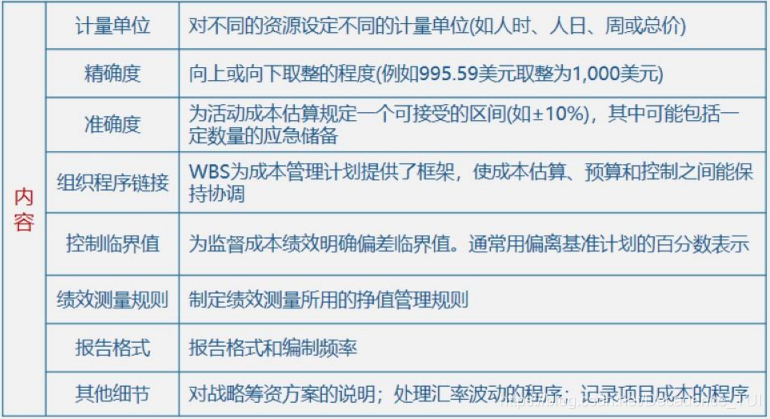

25.2成本管理计划*(管理项目成本的指南和方向)

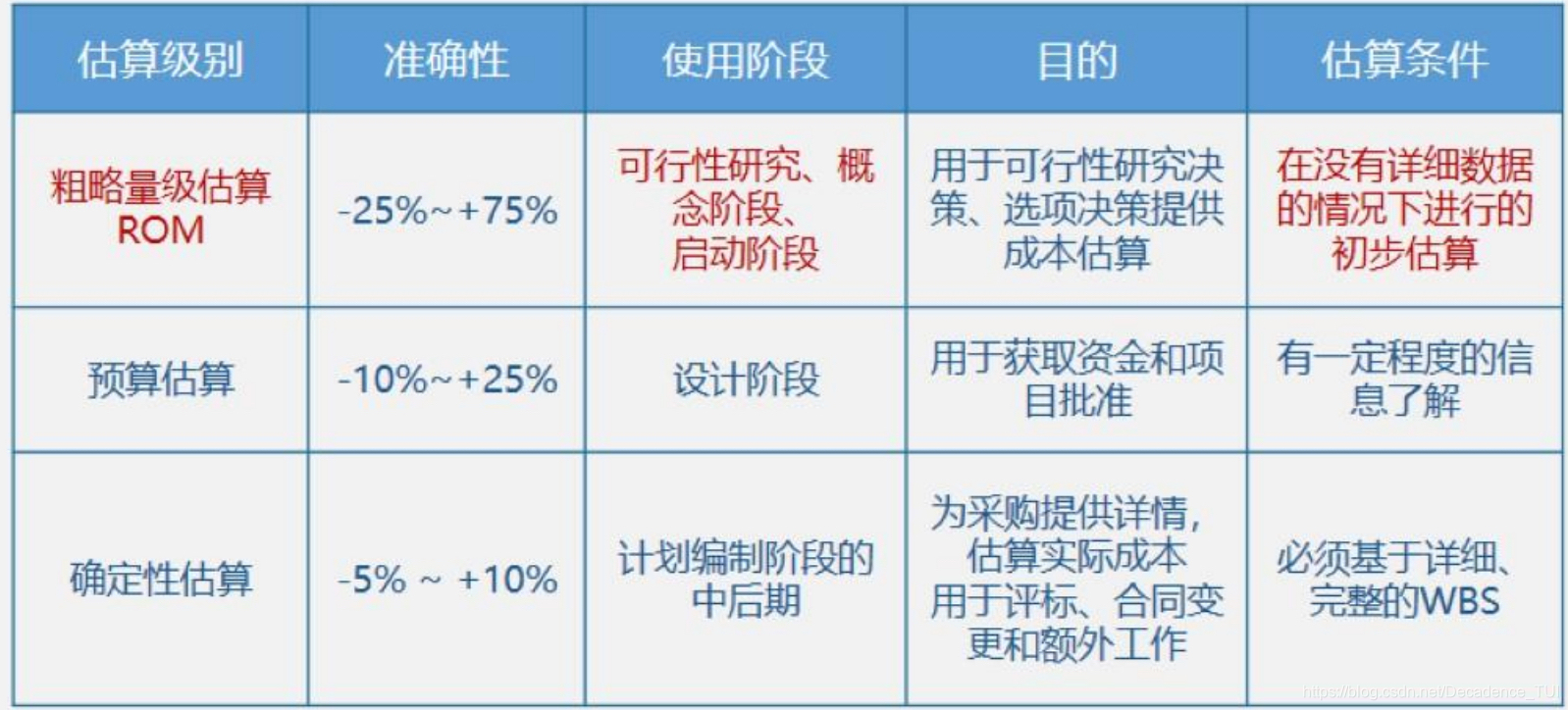

25.3成本估算级别*

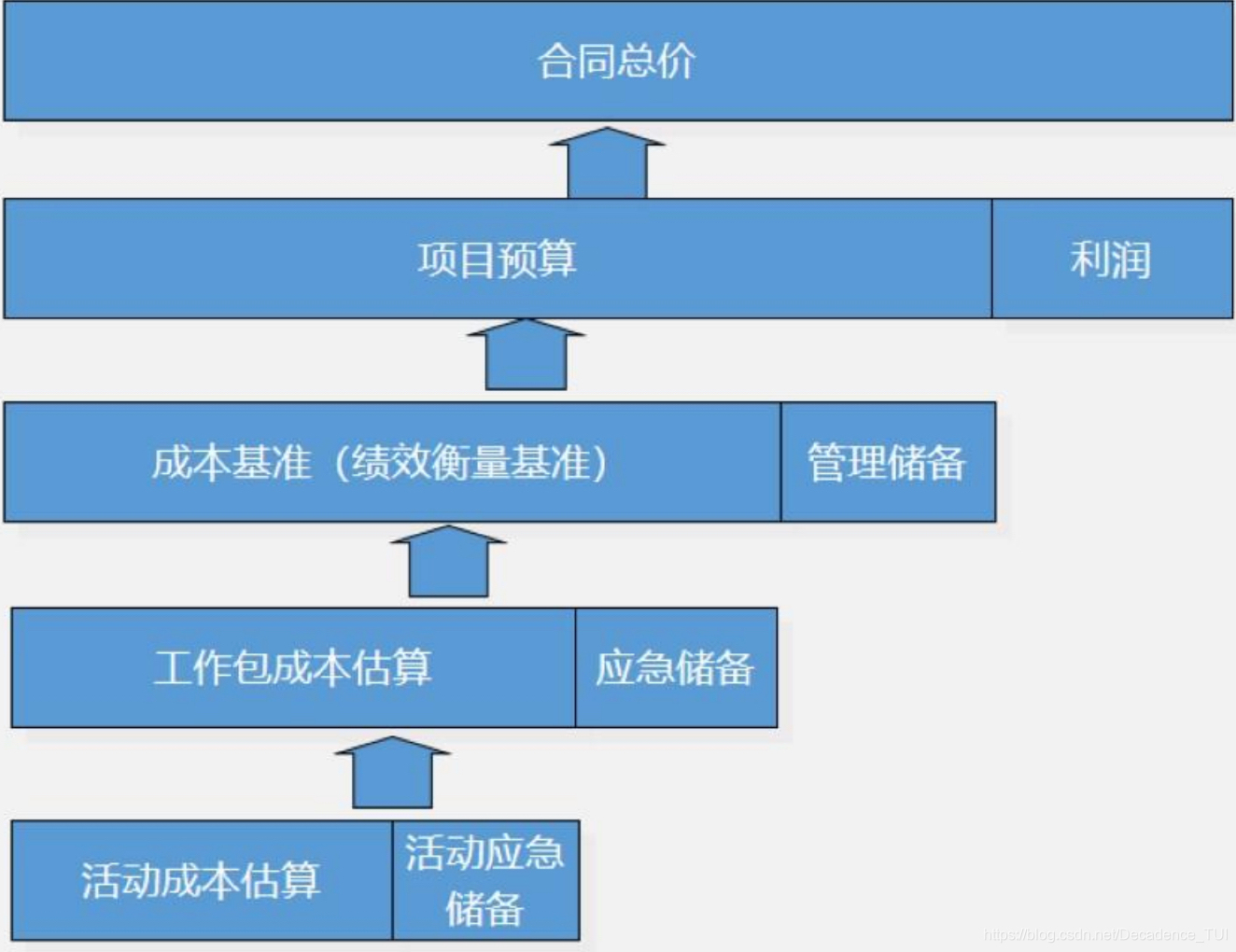

25.4项目预算的组成****

S曲线——成本状态报告;

25.5挣值分析*****

      • 进度偏差:SV = EV -PV
      • 成本偏差:CV = EV -AC
      • 进度绩效指数:SPI = EV/PV
      • 成本绩效指数:CPI = EV/AC

EV在左边,EV越大越好,SV>0 进度提前, CV>0 成本结余;

SV>1 进度提前, CV>1 成本结余

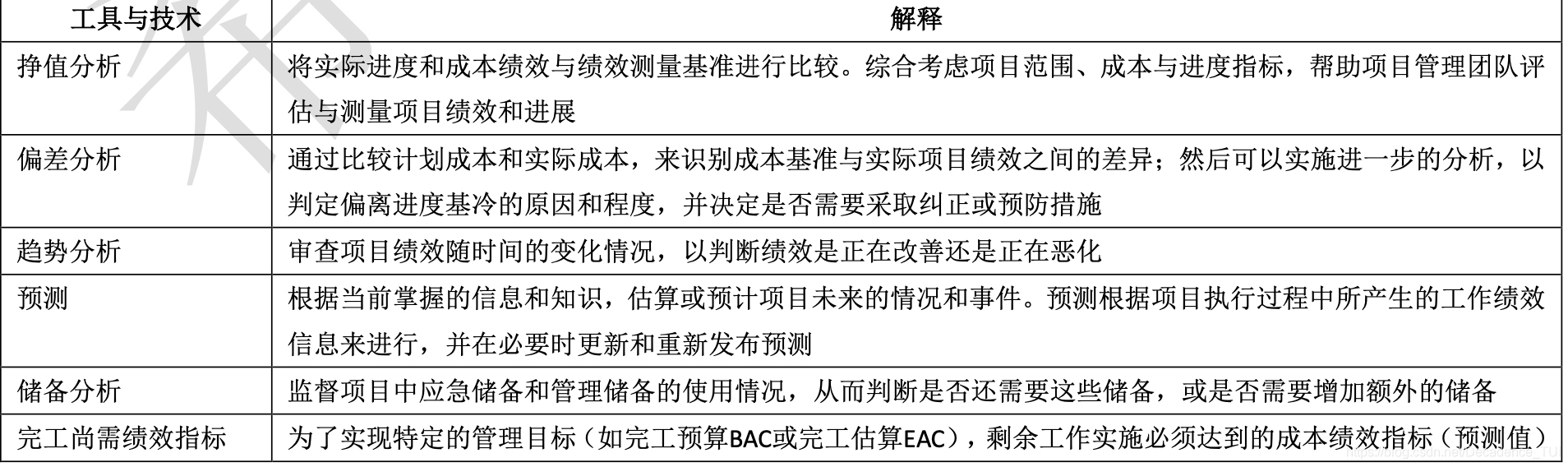

25.6工具与技术****

评论
成就一亿技术人!
拼手气红包6.0元
还能输入1000个字符

红包 添加红包
表情包 插入表情
 条评论被折叠 查看
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
