设计规划部总工 孙长青
2010年3月25日,据国外媒体报道,由于欧洲数据中心过热以及应急措施失效,导致维基百科周三出现大范围宕机。

2017年3月31日,数据中心冷却设备故障导致IT设备过热,,一些资源自动关闭,以确保数据的完整性和弹性,微软在日本的AzureCloud服务中断,造成了大面积的损失。

冷却故障导致的数据中心中断是比较常见的,其造成的损失并不比电气基础设施故障导致的中断小,有时候还会造成更大的IT设备损毁的结果,所以数据中心的连续冷却是关乎数据中心安全可靠的重大问题。

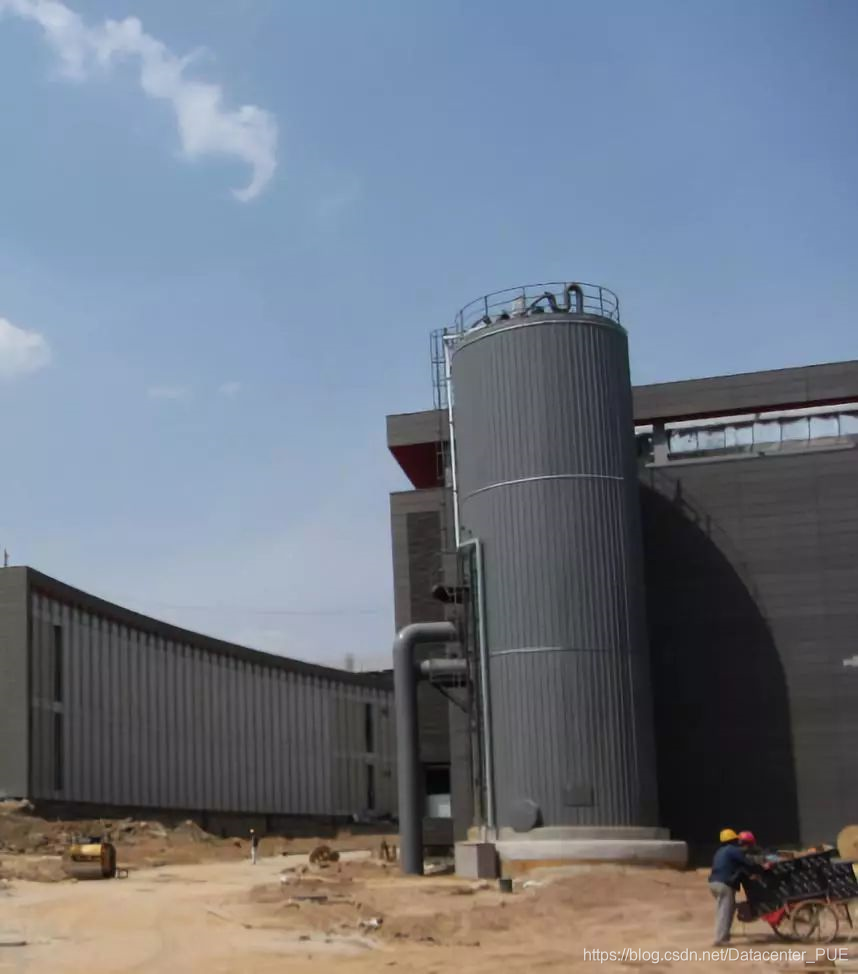

数据机房要求有一个安全、可靠运行的空调系统来保证机房内所有计算机及其配套设备的正常运作。在数据中心的大型空调水系统中,为了达到连续制冷的功能,采用的连续制冷措施主要是水蓄冷技术。在Uptime 对于TierIV等级的数据中心要求里,明确要求了连续制冷功能;在其他规范和标准里面,对于这个功能没有明确而具体的要求。对于要求低于TierIV级别的数据中心项目,Uptime没有连续制冷的要求,而实际的工程项目中,国内市电电价相对柴发更加廉价,所以,平时运行中多以市电为主,业主为了保证系统设备任何计划性的动作而不会导致机房设备的任何服务中断,需要设置蓄冷罐来提供市电切换为柴电过程中的IT机房冷负荷,保证电源切换过程中的系统安全,这是为了数据中心安全运行的常用做法。

当市电紧急停电故障状况时,在切入柴电并使所有系统稳定运行之前,蓄冷罐供冷要保证稳定运行的时间需要

数据中心的连续冷却是安全运行的关键,尤其在市电故障时。蓄冷罐提供在电源切换期间的冷负荷,通常设定为10~20分钟系统冷负荷,常见值为15分钟。定频冷机和变频冷机的启动时间不同,影响蓄冷罐的设计选择。蓄冷罐容量要考虑关键负载和总冷负荷,以保证在紧急情况下的冷却需求。
